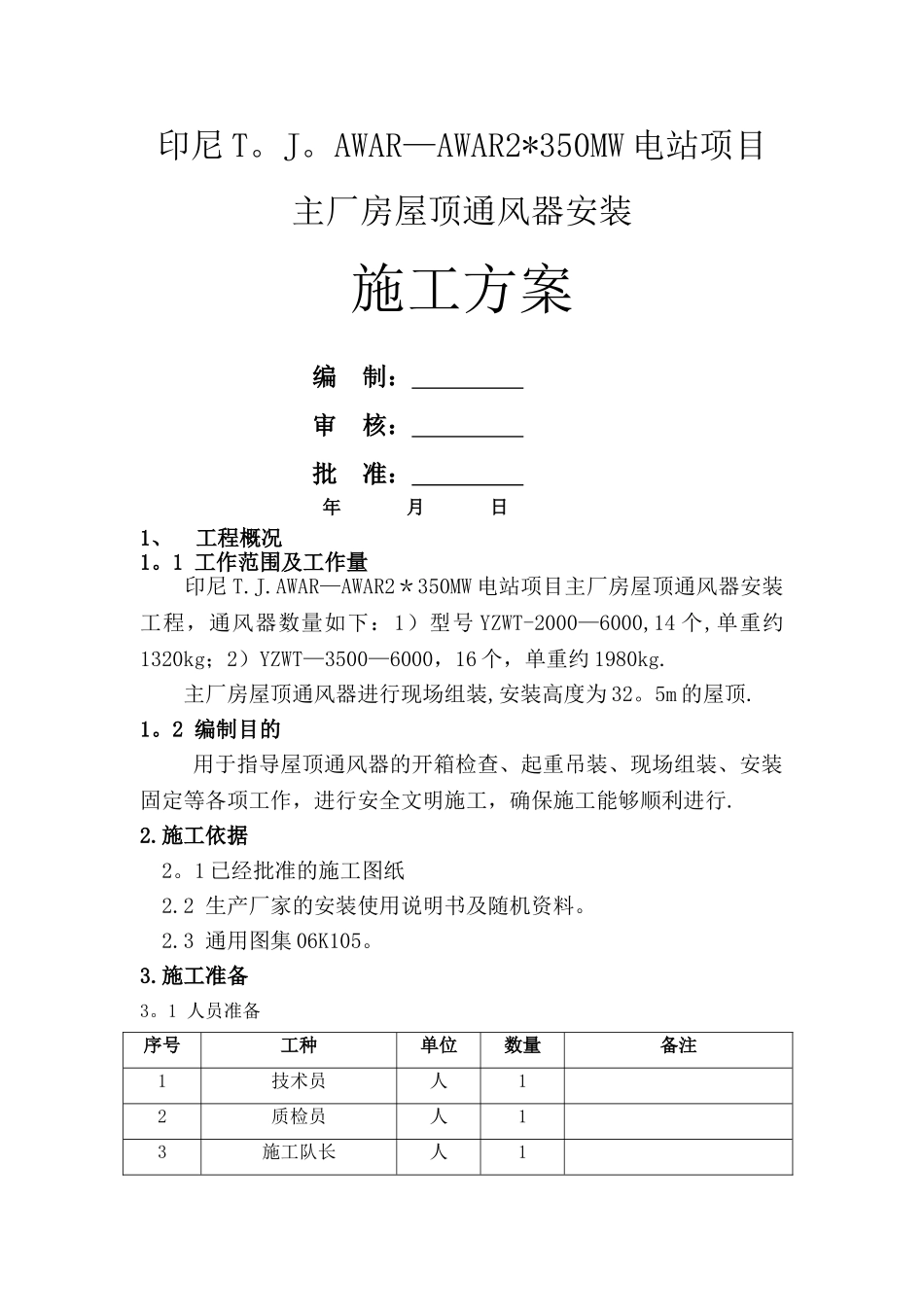

AWAR—AWAR2*350MW 电站项目主厂房屋顶通风器安装施工方案编 制: 审 核: 批 准: 年 月 日1、工程概况1
1 工作范围及工作量 印尼 T
AWAR—AWAR2*350MW 电站项目主厂房屋顶通风器安装工程,通风器数量如下:1)型号 YZWT-2000—6000,14 个,单重约1320kg;2)YZWT—3500—6000,16 个,单重约 1980kg
主厂房屋顶通风器进行现场组装,安装高度为 32
5m 的屋顶
2 编制目的 用于指导屋顶通风器的开箱检查、起重吊装、现场组装、安装固定等各项工作,进行安全文明施工,确保施工能够顺利进行
1 已经批准的施工图纸2
2 生产厂家的安装使用说明书及随机资料
3 通用图集 06K105

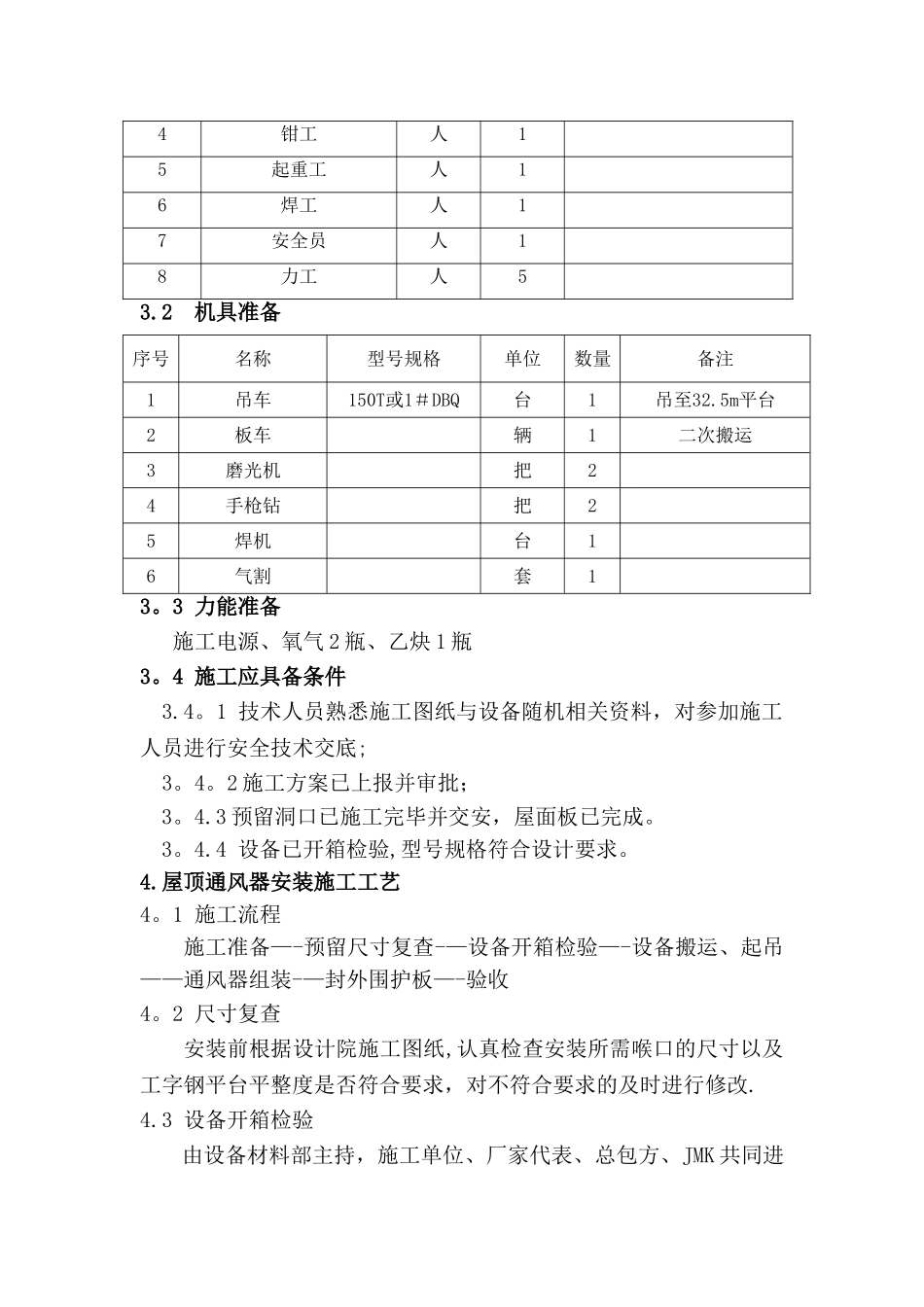

1 人员准备序号工种单位数量备注1技术员人12质检员人13施工队长人14钳工人15起重工人16焊工人17安全员人18力工人53
2 机具准备序号名称型号规格单位数量备注1吊车150T或1#DBQ台1吊至32
5m平台2板车辆1二次搬运3磨光机把24手枪钻把25焊机台16气割套13
3 力能准备 施工电源、氧气 2 瓶、乙炔 1 瓶3
4 施工应具备条件3
1 技术人员熟悉施工图纸与设备随机相关资料,对参加施工人员进行安全技术交底;3
2 施工方案已上报并审批;3
3 预留洞口已施工完毕并交安,屋面板已完成
4 设备已开箱检验,型号规格符合设计要求
屋顶通风器安装施工工艺4
1 施工流程施工准备—-预留尺寸复查-—设备开箱检验—-设备搬运、起吊——通风器组装-—封外围护板—-验收4
2 尺寸复查安装前根据设计院施工图纸,认真检查安装所需喉口的尺寸以及工字钢平台平整度是否符合要求,对不符合要求的及时进行修改
3 设备开箱检验由设备材料部主持,施工单
