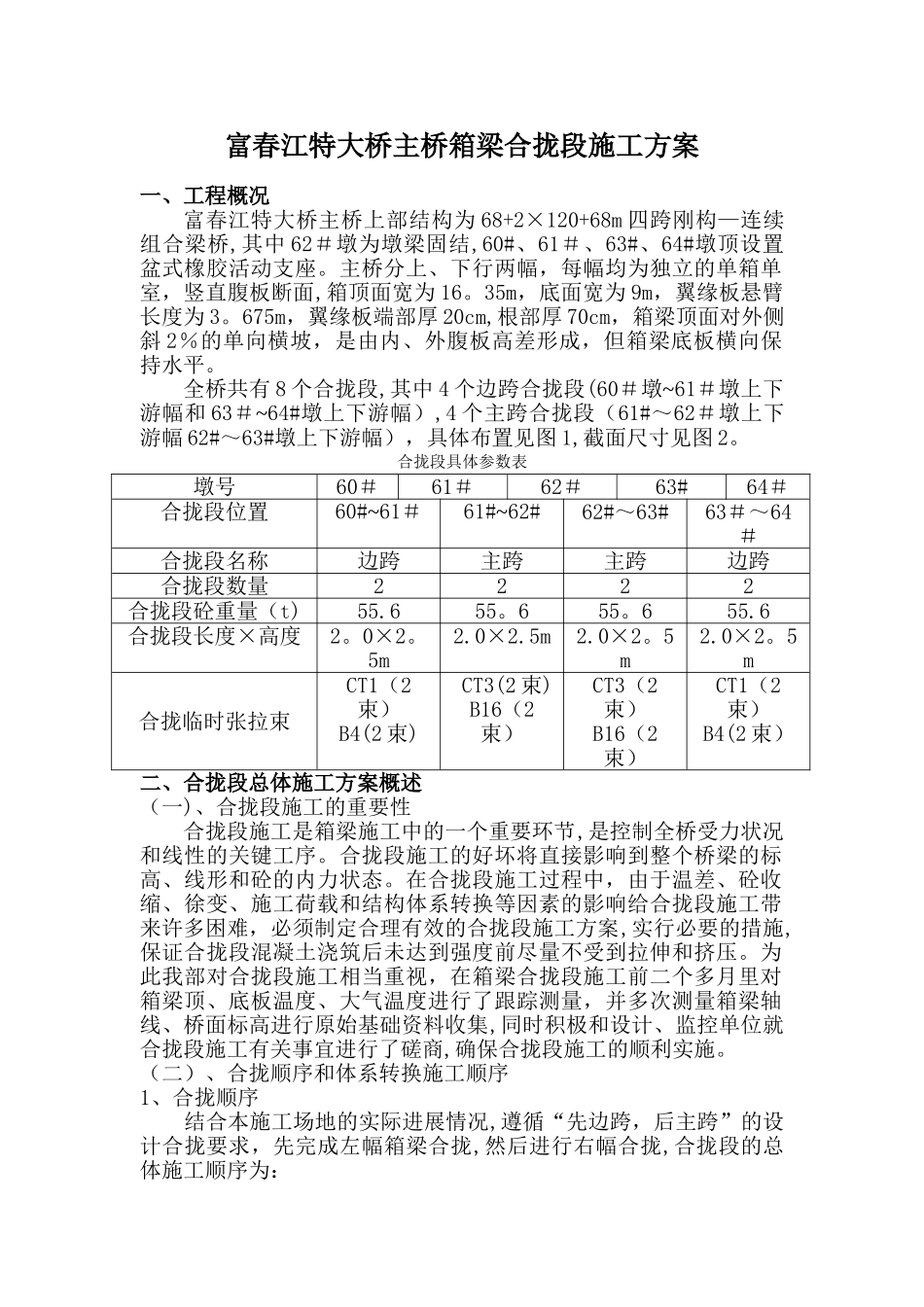

富春江特大桥主桥箱梁合拢段施工方案一、工程概况富春江特大桥主桥上部结构为 68+2×120+68m 四跨刚构—连续组合梁桥,其中 62#墩为墩梁固结,60#、61#、63#、64#墩顶设置盆式橡胶活动支座
主桥分上、下行两幅,每幅均为独立的单箱单室,竖直腹板断面,箱顶面宽为 16
35m,底面宽为 9m,翼缘板悬臂长度为 3
675m,翼缘板端部厚 20cm,根部厚 70cm,箱梁顶面对外侧斜 2%的单向横坡,是由内、外腹板高差形成,但箱梁底板横向保持水平
全桥共有 8 个合拢段,其中 4 个边跨合拢段(60#墩~61#墩上下游幅和 63#~64#墩上下游幅),4 个主跨合拢段(61#~62#墩上下游幅 62#~63#墩上下游幅),具体布置见图 1,截面尺寸见图 2
合拢段具体参数表墩号60#61#62#63#64#合拢段位置60#~61#61#~62#62#~63#63#~64#合拢段名称边跨主跨主跨边跨合拢段数量2222合拢段砼重量(t)55
6合拢段长度×高度2
5m合拢临时张拉束CT1(2束)B4(2 束) CT3(2 束)B16(2束)CT3(2束)B16(2束)CT1(2束)B4(2 束)二、合拢段总体施工方案概述(一)、合拢段施工的重要性合拢段施工是箱梁施工中的一个重要环节,是控制全桥受力状况和线性的关键工序
合拢段施工的好坏将直接影响到整个桥梁的标高、线形和砼的内力状态
在合拢段施工过程中,由于温差、砼收缩、徐变、施工荷载和结构体系转换等因素的影响给合拢段施工带来许多困难,必须制定合理有效的合拢段施工方案,实行必要的措施,保证合拢段混凝土浇筑后未达到强度前尽量不受到拉伸和挤压
为此我部对合拢段施工相当重视,在箱梁合拢段施工前二个多月里对箱梁顶、底板温度、大气温度进行了跟踪测量,并
