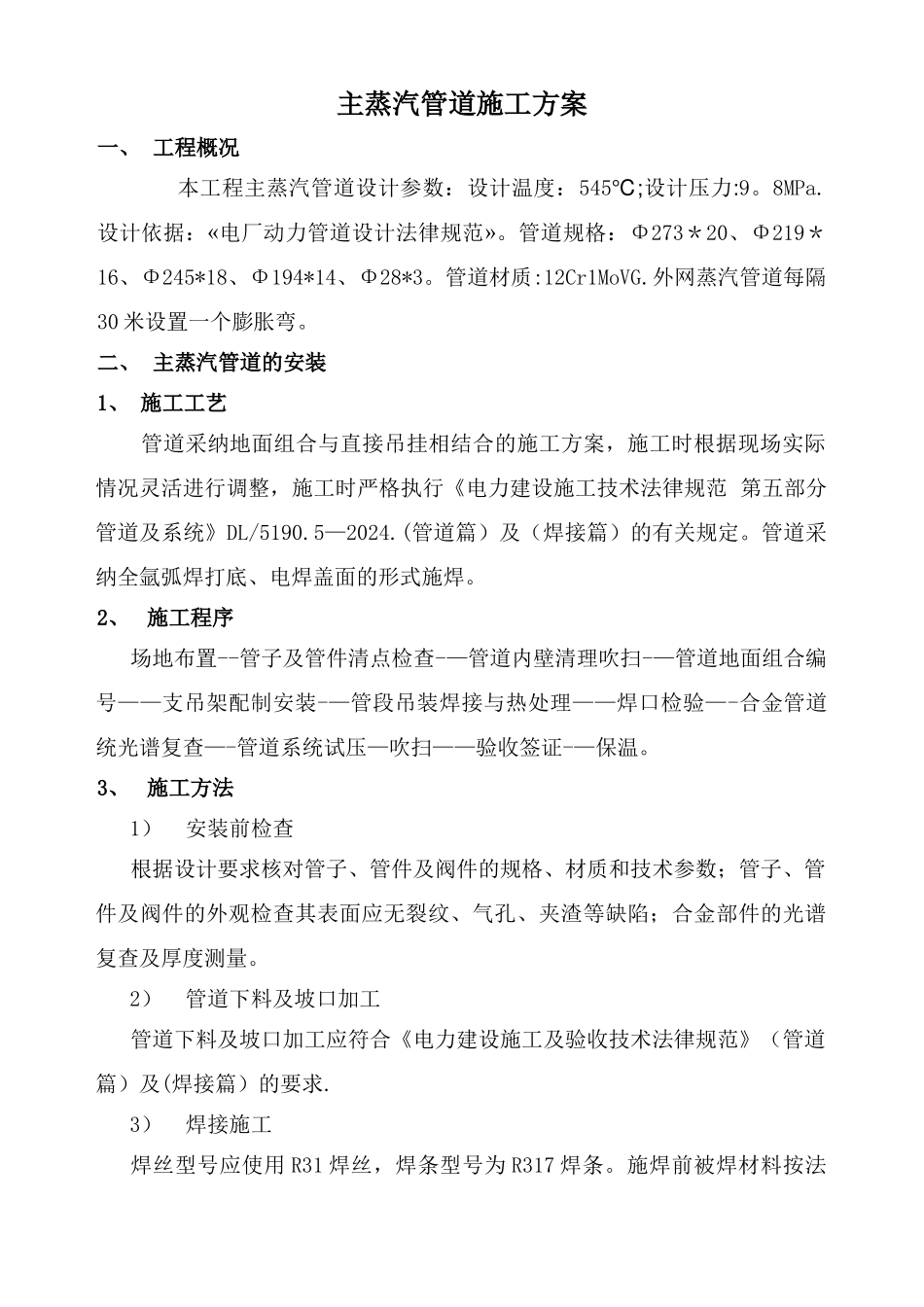

主蒸汽管道施工方案一、 工程概况 本工程主蒸汽管道设计参数:设计温度:545;℃ 设计压力:9
设计依据:«电厂动力管道设计法律规范»
管道规格:Φ273*20、Φ219*16、Φ245*18、Φ194*14、Φ28*3
管道材质:12Cr1MoVG
外网蒸汽管道每隔30 米设置一个膨胀弯
二、 主蒸汽管道的安装1、 施工工艺管道采纳地面组合与直接吊挂相结合的施工方案,施工时根据现场实际情况灵活进行调整,施工时严格执行《电力建设施工技术法律规范 第五部分 管道及系统》DL/5190
5—2024
(管道篇)及(焊接篇)的有关规定
管道采纳全氩弧焊打底、电焊盖面的形式施焊
2、施工程序场地布置--管子及管件清点检查-—管道内壁清理吹扫-—管道地面组合编号——支吊架配制安装-—管段吊装焊接与热处理——焊口检验—-合金管道统光谱复查—-管道系统试压—吹扫——验收签证-—保温
3、施工方法1)安装前检查根据设计要求核对管子、管件及阀件的规格、材质和技术参数;管子、管件及阀件的外观检查其表面应无裂纹、气孔、夹渣等缺陷;合金部件的光谱复查及厚度测量
2)管道下料及坡口加工管道下料及坡口加工应符合《电力建设施工及验收技术法律规范》(管道篇)及(焊接篇)的要求
3)焊接施工焊丝型号应使用 R31 焊丝,焊条型号为 R317 焊条
施焊前被焊材料按法律规范要求做好焊口的打磨和清洁;在需要提前开孔的仪表接头、疏放水、旁路的管道,在管道组对之前提前开孔、焊接结束
做好焊口标号及确定施焊人,并做好记录;保证焊条预热、烘干满足使用要求;根据焊接程序和标准进行施焊
4)管道组合为了减少高空作业,在现场运输吊装条件允许时,尽可能扩大地面的组合量,组合体的重量和尺寸应与吊装运输机械和施工场地条件相适应;管子对口时,对口处外壁 10—-15mm 范围应打磨洁净,管中心折口值满足法律规范要求;管子内
