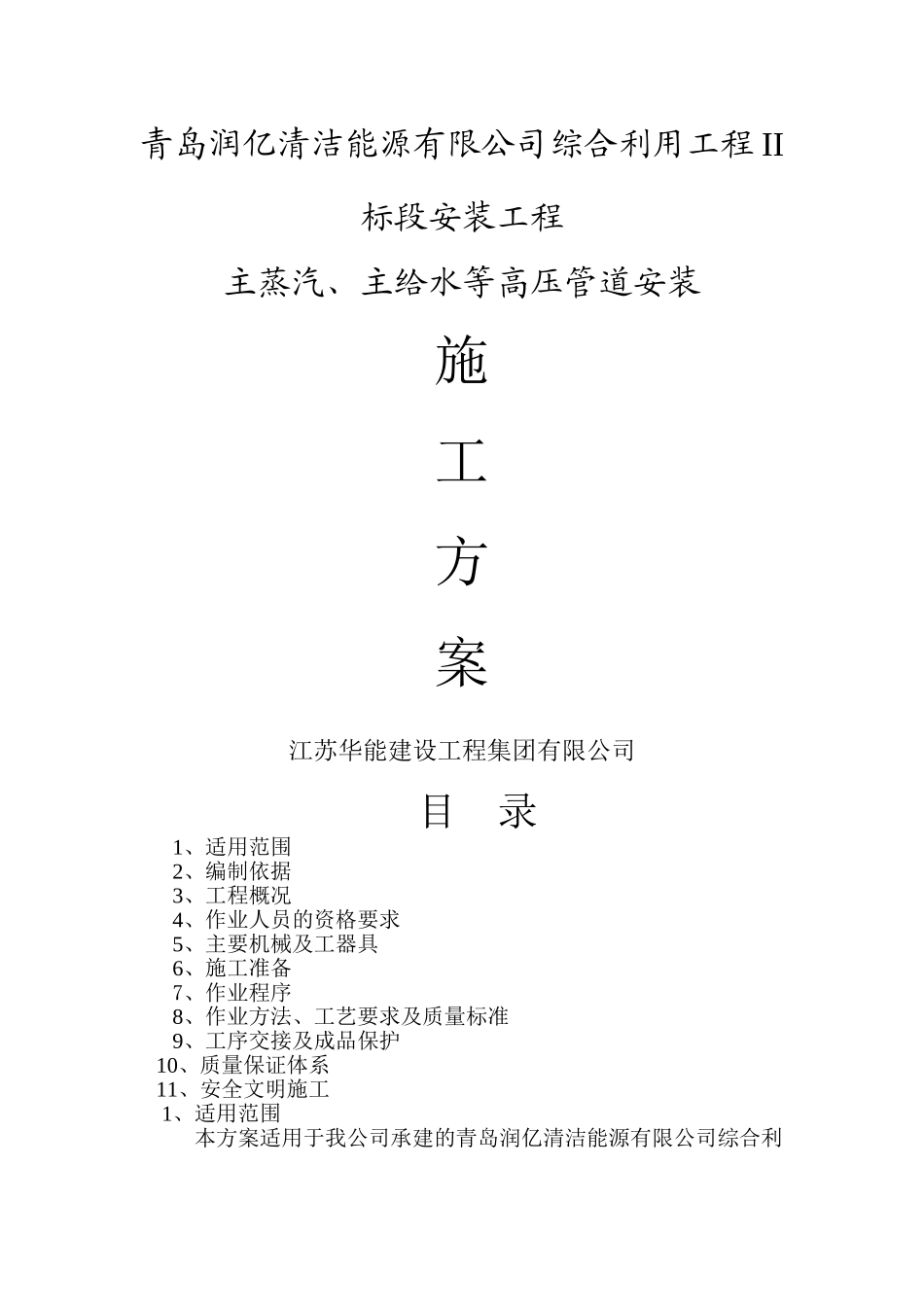

青岛润亿清洁能源有限公司综合利用工程 II标段安装工程主蒸汽、主给水等高压管道安装施工方案江苏华能建设工程集团有限公司目 录1、适用范围2、编制依据 3、工程概况4、作业人员的资格要求5、主要机械及工器具6、施工准备7、作业程序8、作业方法、工艺要求及质量标准9、工序交接及成品保护 10、质量保证体系 11、安全文明施工1、适用范围本方案适用于我公司承建的青岛润亿清洁能源有限公司综合利用工程 II 标段安装工程,1#、2#、3#机组锅炉安装及汽轮机组安装配套的高压管道(包括主蒸汽管道、主给水管道及旁路管道)安装

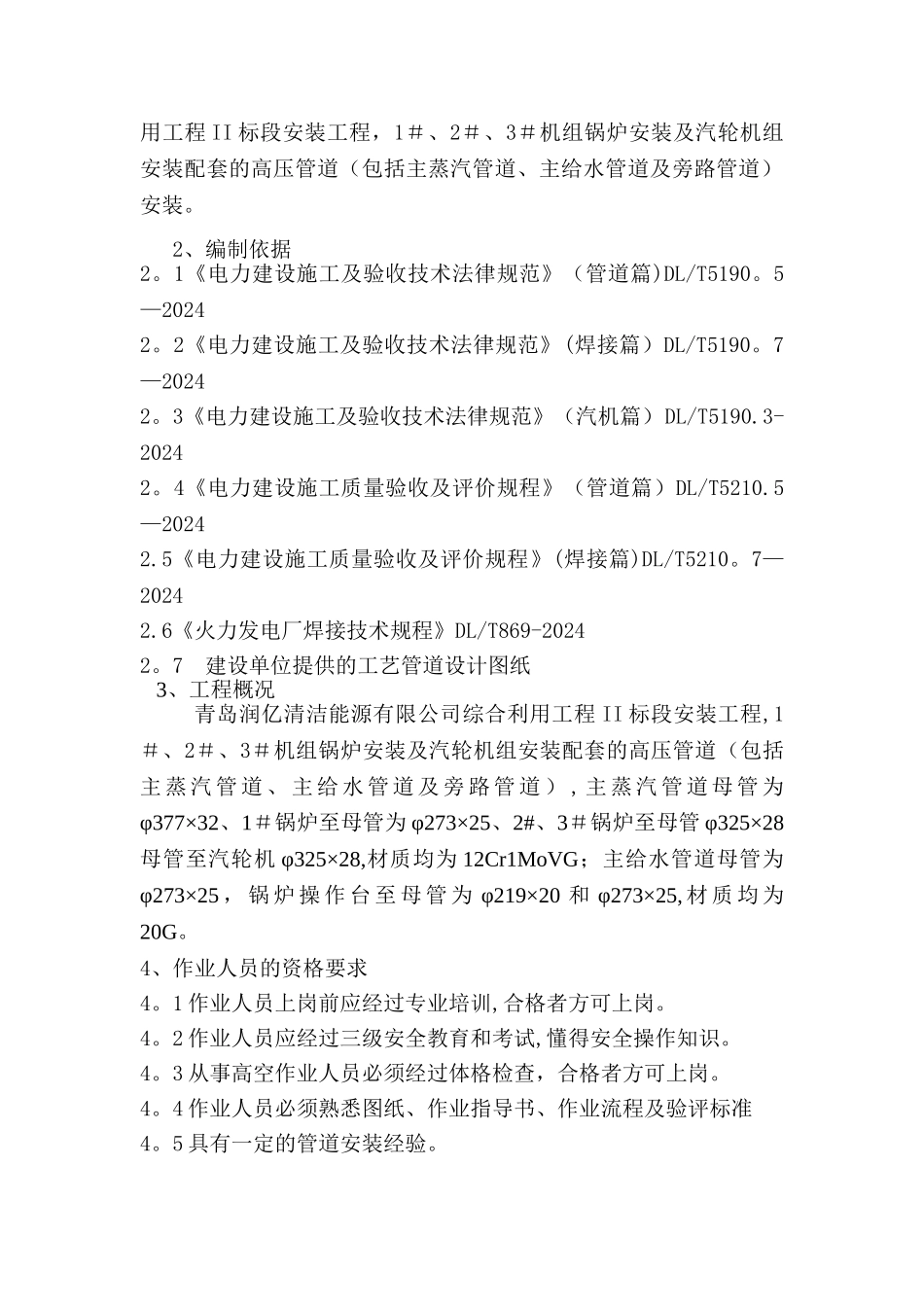

2、编制依据2
1《电力建设施工及验收技术法律规范》(管道篇)DL/T5190
5—20242
2《电力建设施工及验收技术法律规范》(焊接篇)DL/T5190
7—20242
3《电力建设施工及验收技术法律规范》(汽机篇)DL/T5190
3-20242
4《电力建设施工质量验收及评价规程》(管道篇)DL/T5210
5—20242
5《电力建设施工质量验收及评价规程》(焊接篇)DL/T5210
7—20242
6《火力发电厂焊接技术规程》DL/T869-2024 2
7 建设单位提供的工艺管道设计图纸 3、工程概况青岛润亿清洁能源有限公司综合利用工程 II 标段安装工程,1#、2#、3#机组锅炉安装及汽轮机组安装配套的高压管道(包括主 蒸 汽 管 道 、 主 给 水 管 道 及 旁 路 管 道 ) , 主 蒸 汽 管 道 母 管 为φ377×32、1#锅炉至母管为 φ273×25、2#、3#锅炉至母管 φ325×28母管至汽轮机 φ325×28,材质均为 12Cr1MoVG;主给水管道母管为φ273×25 , 锅 炉 操 作 台 至 母 管 为 φ219×20 和 φ273×25, 材 质 均 为20G
4、作业人员的资格要求4
1 作业人员上岗前应经过专业培训,
