九、施工总进度或工期网络图(9
1)施工进度计划本工程计划开工日期为 2011 年 4 月 10 日,计划竣工日期 2011 年7 月 9 日,工期目标 90 日历天
根据现场实际情况以及本工程特点与总体施工方案,根据先地下后地上的顺序,分两个作业段进行流水作业施工
并根据工期要求与现场实际情况,编制总施工网络进度计划、并进行月进度计划、旬进度计划和周进度计划四级控制与调整,进行动态管理施工进度,合理安排劳动力,力争缩短关键线路的时间
第一阶段为施工准备阶段:计划安排 3 天
主要完成编制实施性施工组织设计、组织技术交底和线路复测、征地、折迁、组织施工队伍和机械准备进场,材料采购、施工便道、以及解决施工用水、用电、通讯等准备工作
第二阶段为主体工程施工阶段:污雨水工程:计划分为两个平行施工段,每个施工段按每 3-4 个井位划分多个工序流水作业
第三阶段收尾阶段:计划安排 2 天
主要完成缺陷责任的修复,设备、人员转场、场地恢复及竣工资料编制与竣工验收工作

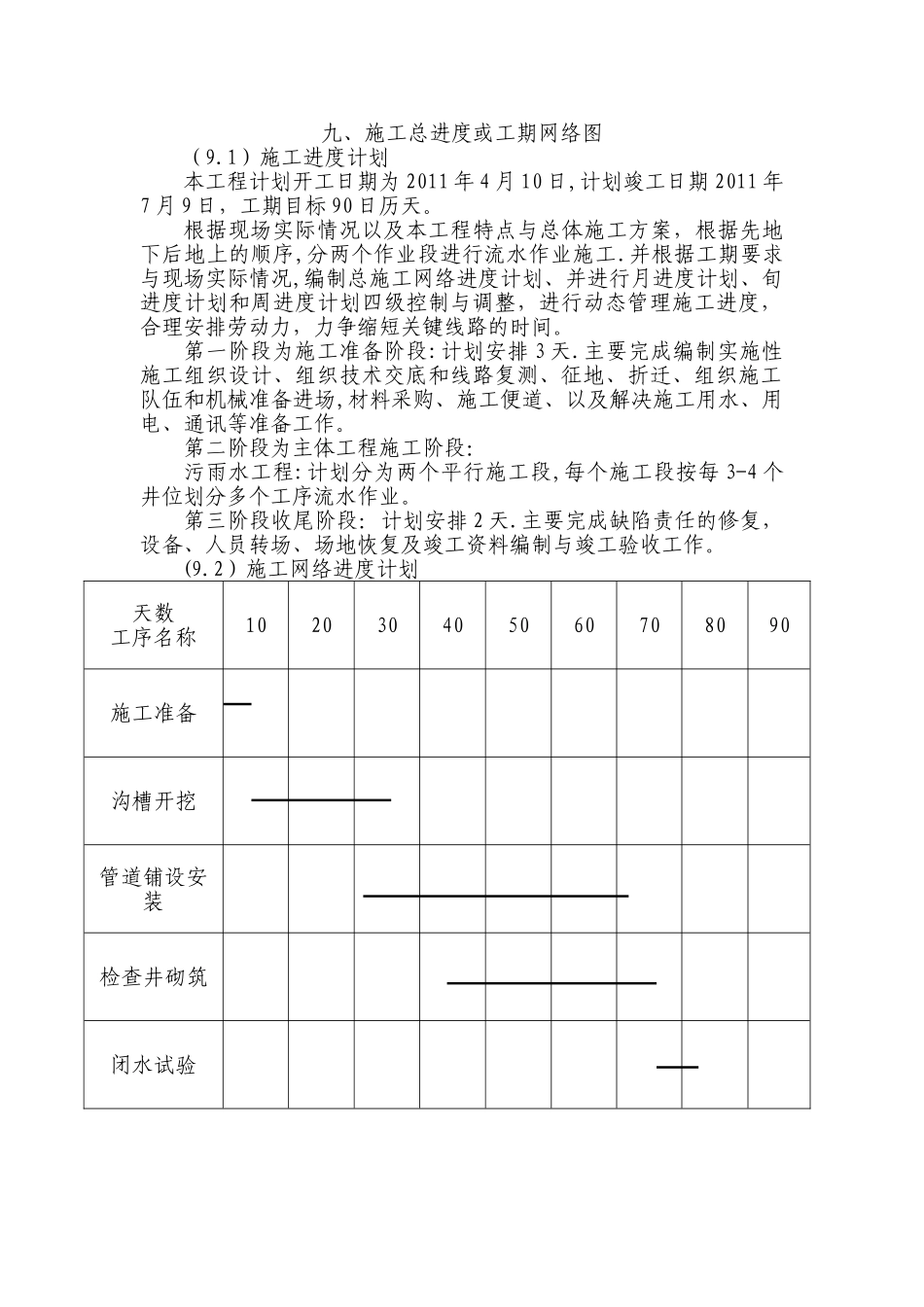

2)施工网络进度计划天数工序名称102030405060708090施工准备沟槽开挖管道铺设安装检查井砌筑闭水试验沟槽回填清场验收
