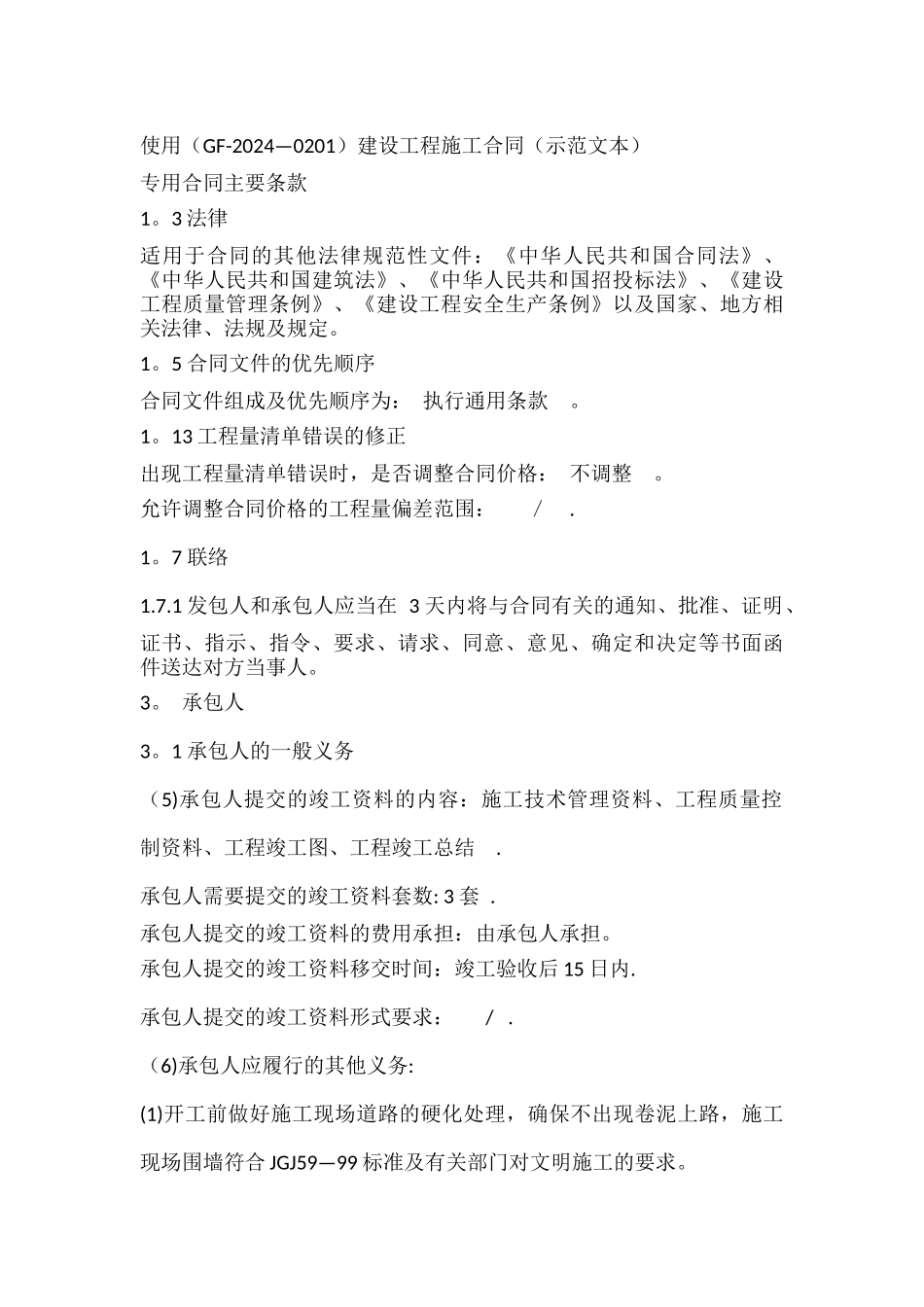

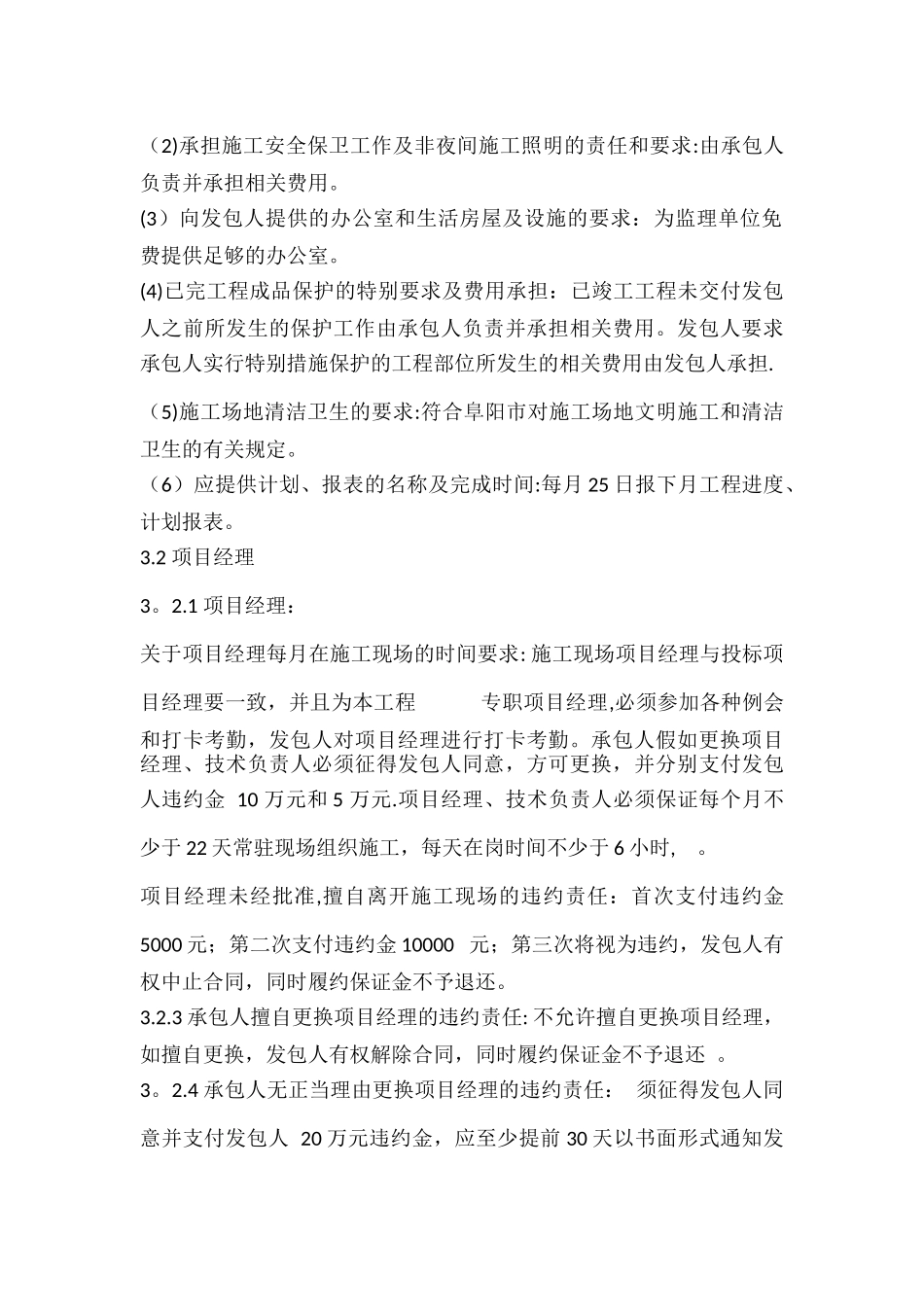

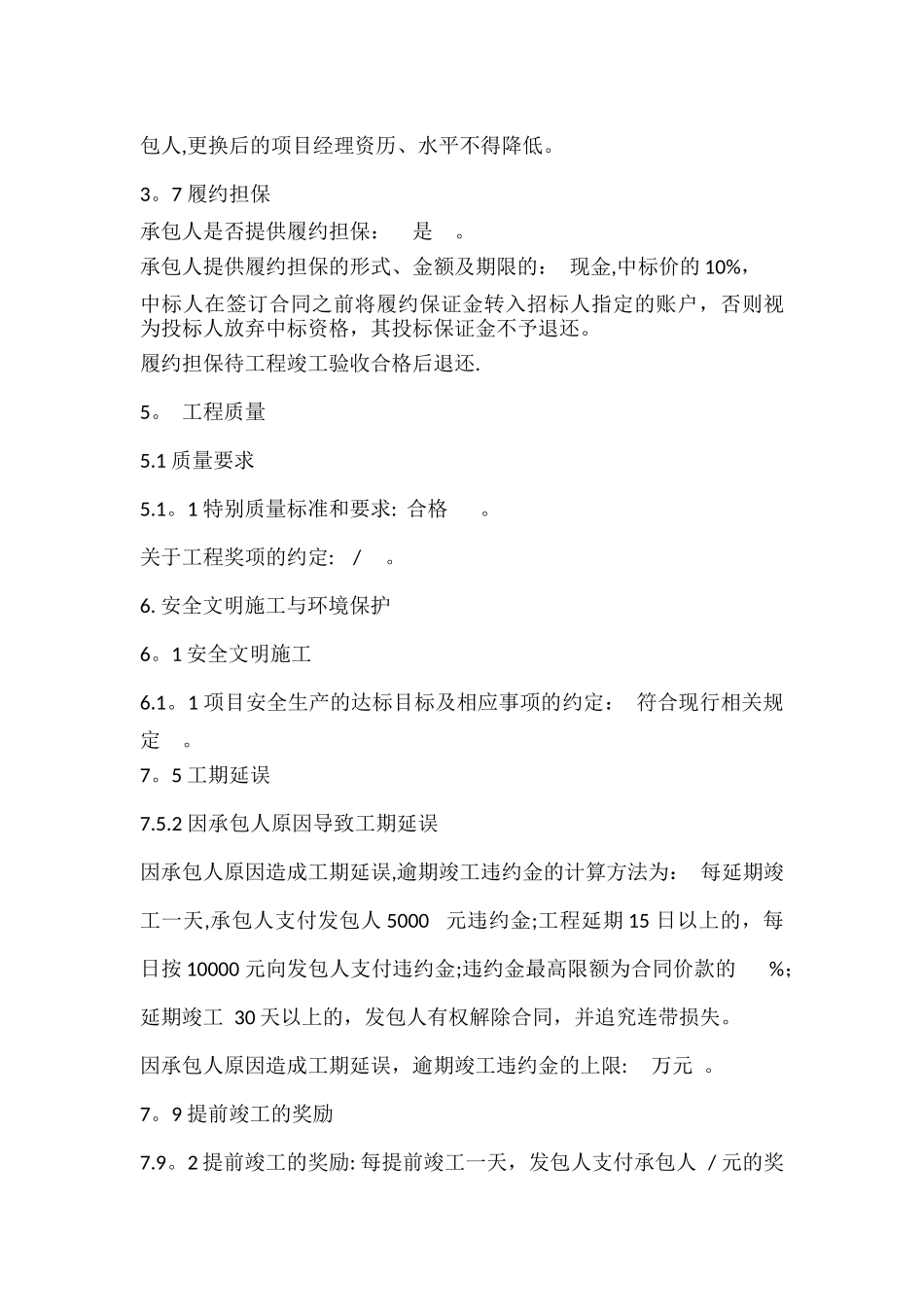

使用(GF-2024—0201)建设工程施工合同(示范文本)专用合同主要条款1。3 法律 适用于合同的其他法律规范性文件:《中华人民共和国合同法》、《中华人民共和国建筑法》、《中华人民共和国招投标法》、《建设工程质量管理条例》、《建设工程安全生产条例》以及国家、地方相关法律、法规及规定。1。5 合同文件的优先顺序合同文件组成及优先顺序为: 执行通用条款。1。13 工程量清单错误的修正出现工程量清单错误时,是否调整合同价格: 不调整 。允许调整合同价格的工程量偏差范围: / .1。7 联络1.7.1 发包人和承包人应当在 3 天内将与合同有关的通知、批准、证明、证书、指示、指令、要求、请求、同意、意见、确定和决定等书面函件送达对方当事人。3。 承包人3。1 承包人的一般义务(5)承包人提交的竣工资料的内容:施工技术管理资料、工程质量控制资料、工程竣工图、工程竣工总结 .承包人需要提交的竣工资料套数: 3 套 .承包人提交的竣工资料的费用承担:由承包人承担。承包人提交的竣工资料移交时间:竣工验收后 15 日内.承包人提交的竣工资料形式要求: / .(6)承包人应履行的其他义务:(1)开工前做好施工现场道路的硬化处理,确保不出现卷泥上路,施工现场围墙符合 JGJ59—99 标准及有关部门对文明施工的要求。(2)承担施工安全保卫工作及非夜间施工照明的责任和要求:由承包人负责并承担相关费用。(3)向发包人提供的办公室和生活房屋及设施的要求:为监理单位免费提供足够的办公室。(4)已完工程成品保护的特别要求及费用承担:已竣工工程未交付发包人之前所发生的保护工作由承包人负责并承担相关费用。发包人要求承包人实行特别措施保护的工程部位所发生的相关费用由发包人承担.(5)施工场地清洁卫生的要求:符合阜阳市对施工场地文明施工和清洁卫生的有关规定。(6)应提供计划、报表的名称及完成时间:每月 25 日报下月工程进度、计划报表。3.2 项目经理3。2.1 项目经理:关于项目经理每月在施工现场的时间要求: 施工现场项目经理与投标项目经理要一致,并且为本工程 专职项目经理,必须参加各种例会和打卡考勤,发包人对项目经理进行打卡考勤。承包人假如更换项目经理、技术负责人必须征得发包人同意,方可更换,并分别支付发包人违约金 10 万元和 5 万元.项目经理、技术负责人必须保证每个月不少于 22 天常驻现场组织施工,每天在岗时间不少于 6 小时,。项目经理未经批准,擅自离开施工现场的...
