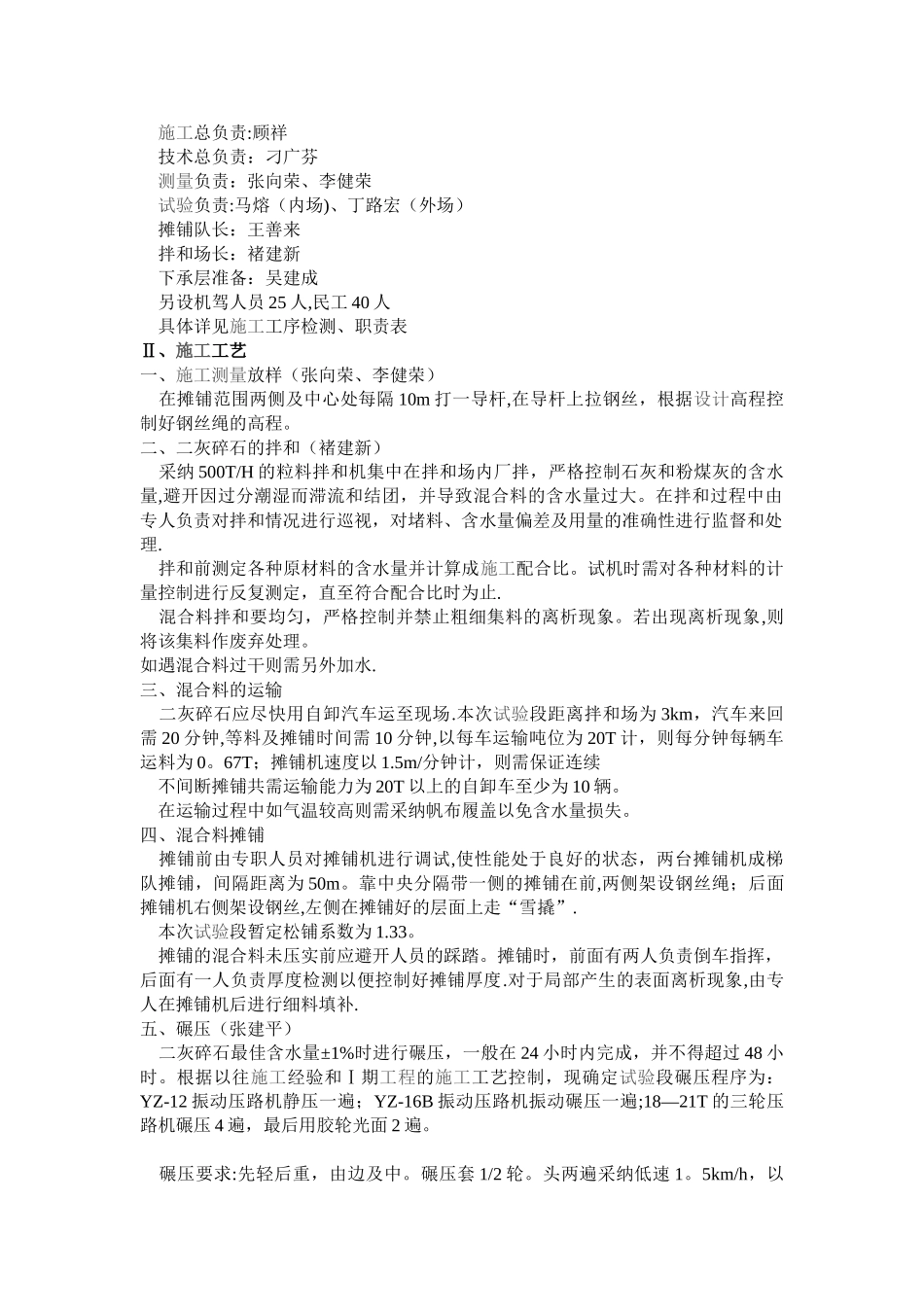

Ⅰ、施工前期准备 1、机械准备(负责人林爱国) 二灰碎石采纳单幅分两层梯队摊铺作业,中心站集中厂拌混合料。因此,试验段配备的主要机械有: 强制式粒料拌和机 (两台)产量为 500T/H 沥青混合料摊铺机 (两台)ABG423 18~21T 的三轮压路机(叁台) 重型胶轮压路机 (壹台)YZ25 振动压路机 (两台)YZ12 和 YZ16B 各壹台 自卸汽车 (拾辆) 汽车洒水车 (壹辆) 装载机 (叁台) 试铺前各种机械设备到位,且保证良好的使用状态。 2、试验准备(负责人马熔) 本次施工投入的试验仪器主要有: 石灰有效钙和氧化镁含量测定设备 1 套 重型击实仪 1 套 石灰剂量测定设备 1 套 二灰碎石抗压试件制备与强度测定设备 1 套 标准养护室、灌砂法密度测定设备 2 套 标准筛 1 套 施工前的试验准备: ① 配合比试验: 取现场具有一定代表性的各种材料,按不同的配合比制备试件,进行击实试验和强度试验。本次试验段实行配比为:石灰︰粉煤灰︰碎石=5。83︰11.67︰82。5,其中石灰与粉煤灰的比例为 1︰2,其最佳含水量为 8。0%,最大干密度为 2。09g/cm3.(详见附页) ② 施工前试验准备:石灰有效成份含水量测定,粉煤灰含水量测定,碎石含水量测定及级配验证,过 2。36mm 筛网以下集料灰剂量标准曲线测定。 3、材料准备(吴广银、陈宏林) 石灰:Ⅱ级灰以上,采纳破裂机于 5 月 5 日破裂消解堆放,粒径小于 1cm. 粉煤灰:镇江谏壁粉煤灰,各项指标均符合要求,含水量为 30~35%。 碎石:宜兴碎石,最大粒径不超过 31。5mm。 设计配比为碎石︰瓜子片︰石屑=35︰25︰40。合成级配如下表: 水:饮用水 4、下承层准备 恢复路基中桩,二灰碎石摊铺的内外边线。 二灰碎石摊铺断面尺寸为:上宽 11.93m,下宽为 12.29m,平均宽度为 12.11m。 对二灰土顶面高程、宽度、横坡、平整度进行检查和整改,对二灰土顶面产生的起皮现象铲除并清扫洁净。如表面过分干燥,需在摊铺前洒水,使表面湿润但不潮湿. 5、试验段人员安排 试验段总负责:唐兴无 施工总负责:顾祥 技术总负责:刁广芬 测量负责:张向荣、李健荣 试验负责:马熔(内场)、丁路宏(外场) 摊铺队长:王善来 拌和场长:褚建新 下承层准备:吴建成 另设机驾人员 25 人,民工 40 人 具体详见施工工序检测、职责表 Ⅱ、施工工艺 一、施工测量放样(张向荣、李健荣) 在摊铺范围两侧及中心处每隔 10m 打一导杆,在导杆上拉钢丝,根据设计...
