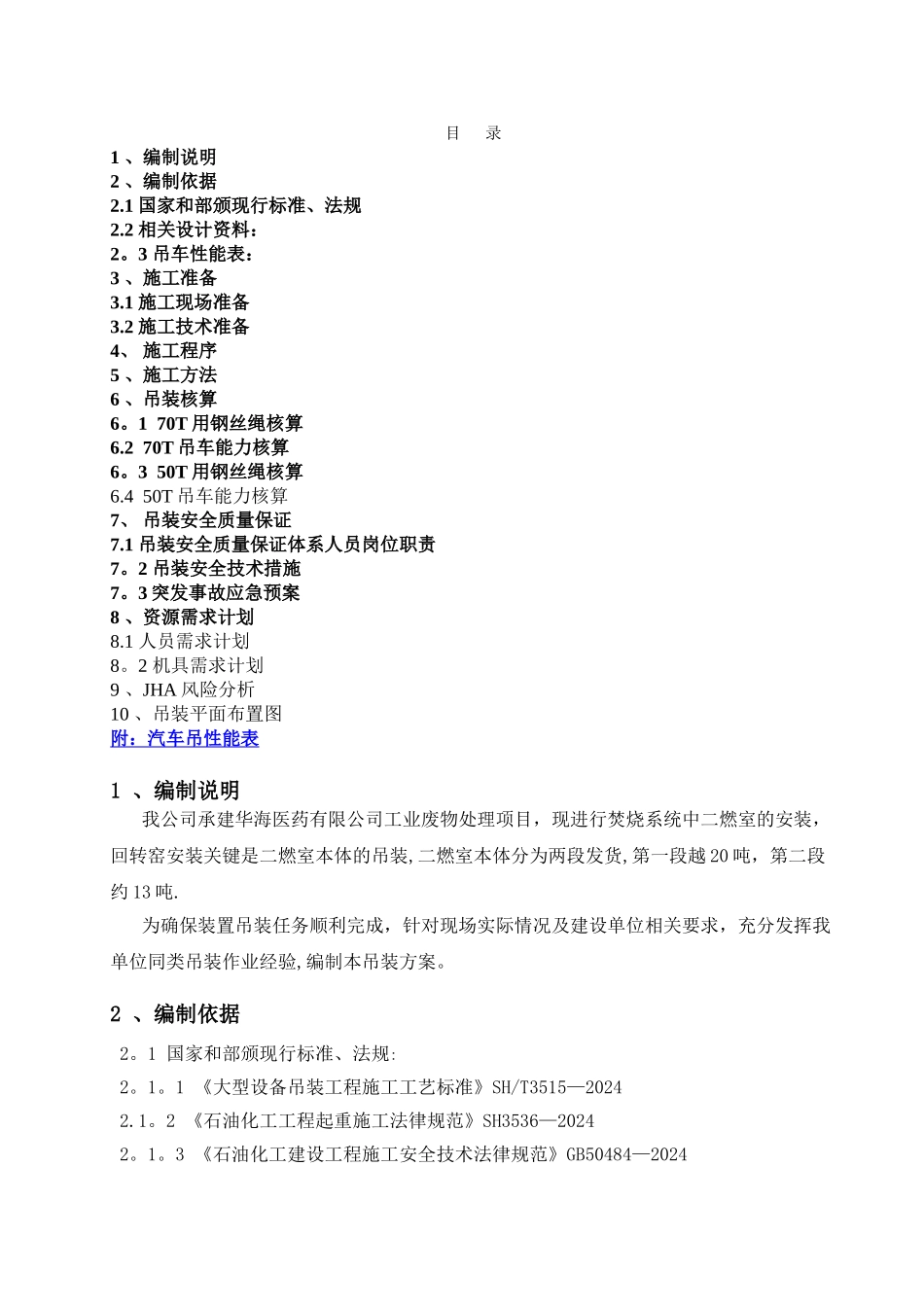

浙江华海药业股份有限公司 工业废物处理项目二燃室吊装方案编 制: 审 核: 批 准: 江苏唐电建设有限公司二○一五年六月目 录1 、编制说明2 、编制依据2
1 国家和部颁现行标准、法规2
2 相关设计资料:2
3 吊车性能表:3 、施工准备3
1 施工现场准备3
2 施工技术准备4、 施工程序5 、施工方法6 、吊装核算6
1 70T 用钢丝绳核算6
2 70T 吊车能力核算6
3 50T 用钢丝绳核算6
4 50T 吊车能力核算7、 吊装安全质量保证7
1 吊装安全质量保证体系人员岗位职责7
2 吊装安全技术措施7
3 突发事故应急预案8 、资源需求计划8
1 人员需求计划8
2 机具需求计划9 、JHA 风险分析10 、吊装平面布置图附:汽车吊性能表1 、编制说明我公司承建华海医药有限公司工业废物处理项目,现进行焚烧系统中二燃室的安装,回转窑安装关键是二燃室本体的吊装,二燃室本体分为两段发货,第一段越 20 吨,第二段约 13 吨
为确保装置吊装任务顺利完成,针对现场实际情况及建设单位相关要求,充分发挥我单位同类吊装作业经验,编制本吊装方案
2 、编制依据2
1 国家和部颁现行标准、法规: 2
1 《大型设备吊装工程施工工艺标准》SH/T3515—2024 2
2 《石油化工工程起重施工法律规范》SH3536—2024 2
3 《石油化工建设工程施工安全技术法律规范》GB50484—20242

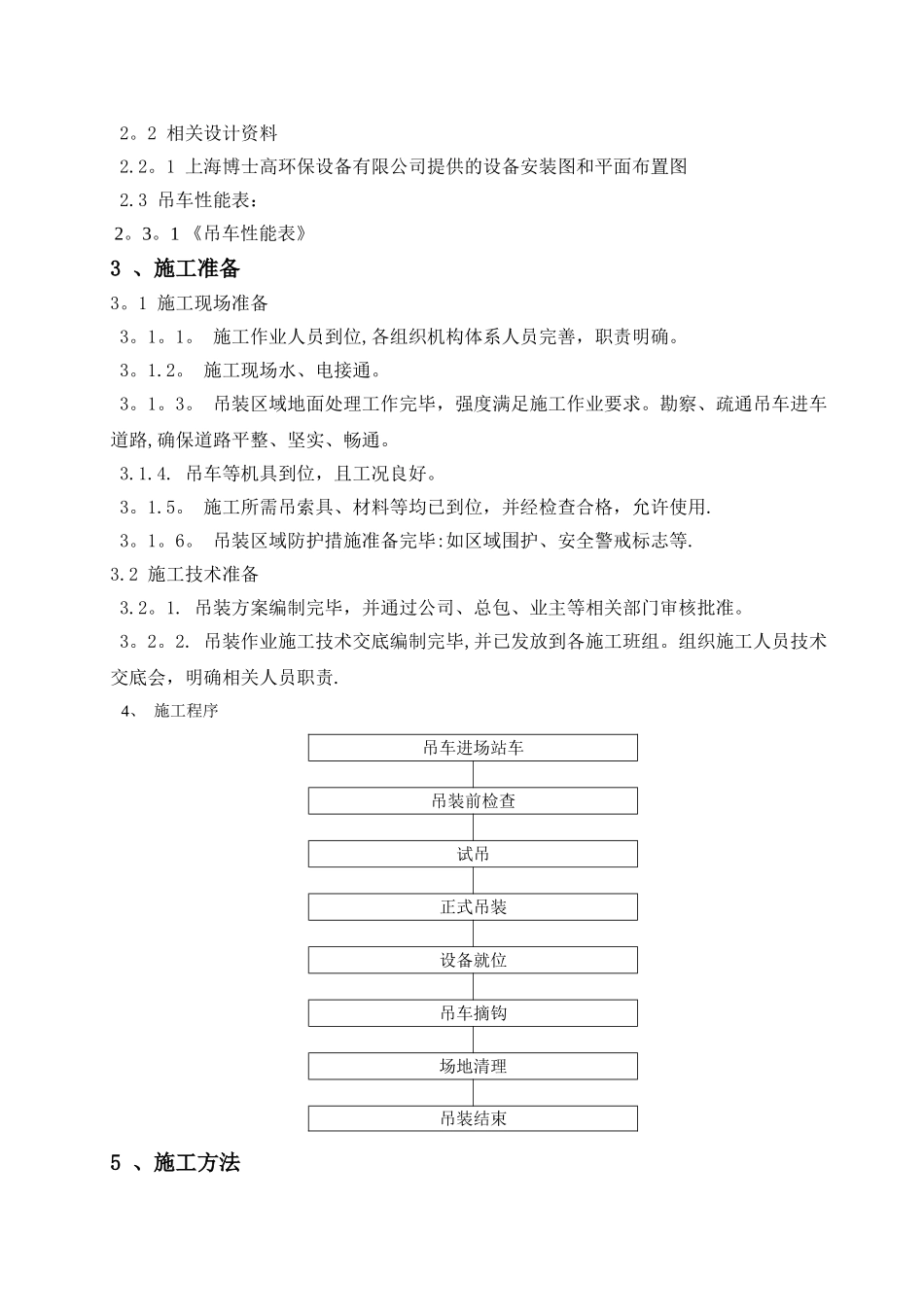

2 相关设计资料2
1 上海博士高环保设备有限公司提供的设备安装图和平面布置图2
3 吊车性能表: 2
1 《吊车性能表》3 、施工准备3
1 施工现场准备 3
施工作业人员到位,各组织机构体系人员完善,职责明确
施工现场水、电接通
吊装区域地面处理工作完毕,强度满足施工作业要求
勘察、疏通吊车进车道路,确保道路平整
