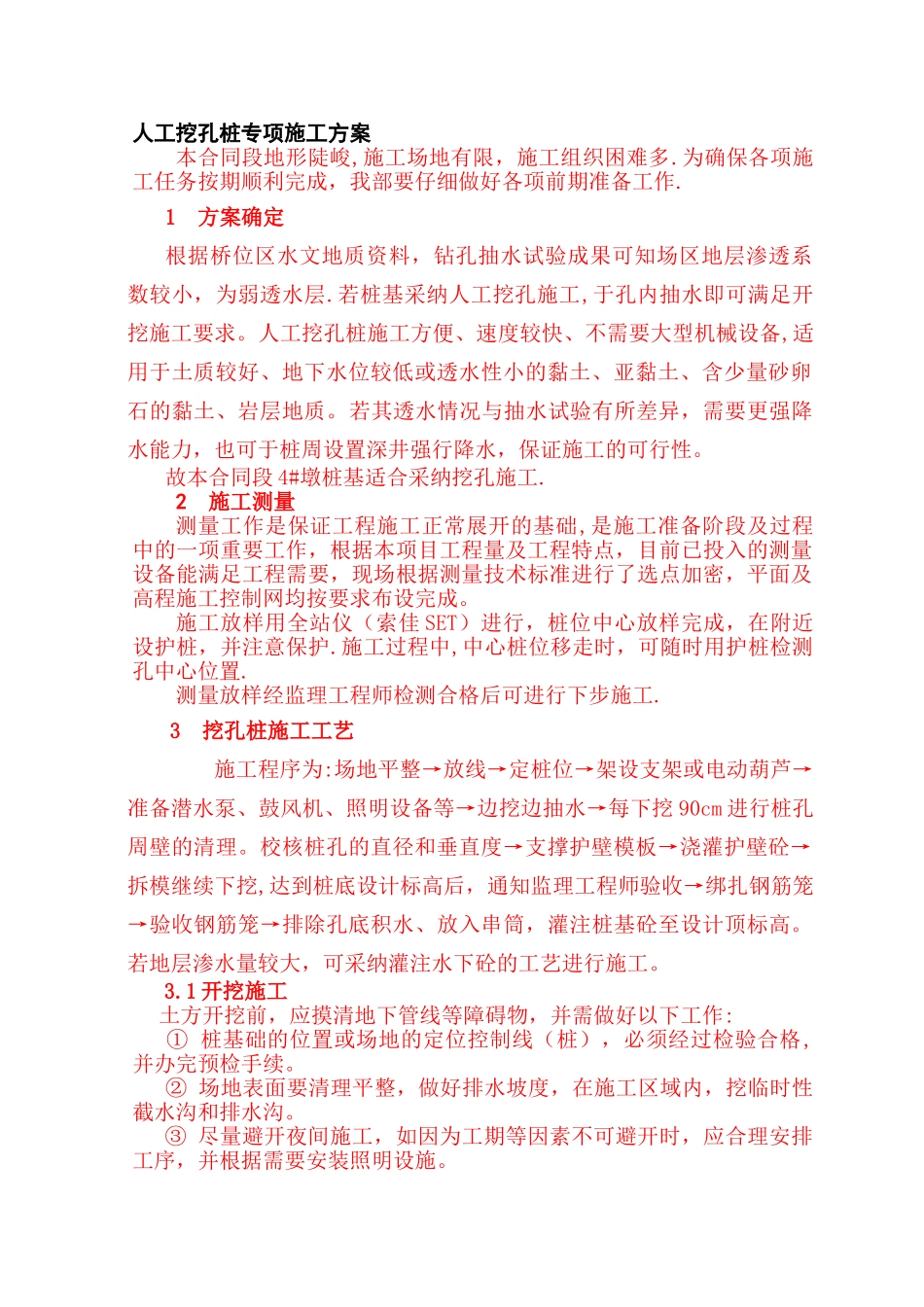

人工挖孔桩专项施工方案本合同段地形陡峻,施工场地有限,施工组织困难多
为确保各项施工任务按期顺利完成,我部要仔细做好各项前期准备工作
1 方案确定根据桥位区水文地质资料,钻孔抽水试验成果可知场区地层渗透系数较小,为弱透水层
若桩基采纳人工挖孔施工,于孔内抽水即可满足开挖施工要求
人工挖孔桩施工方便、速度较快、不需要大型机械设备,适用于土质较好、地下水位较低或透水性小的黏土、亚黏土、含少量砂卵石的黏土、岩层地质
若其透水情况与抽水试验有所差异,需要更强降水能力,也可于桩周设置深井强行降水,保证施工的可行性
故本合同段 4#墩桩基适合采纳挖孔施工
2 施工测量测量工作是保证工程施工正常展开的基础,是施工准备阶段及过程中的一项重要工作,根据本项目工程量及工程特点,目前已投入的测量设备能满足工程需要,现场根据测量技术标准进行了选点加密,平面及高程施工控制网均按要求布设完成
施工放样用全站仪(索佳 SET)进行,桩位中心放样完成,在附近设护桩,并注意保护
施工过程中,中心桩位移走时,可随时用护桩检测孔中心位置
测量放样经监理工程师检测合格后可进行下步施工
3 挖孔桩施工工艺 施工程序为:场地平整→放线→定桩位→架设支架或电动葫芦→准备潜水泵、鼓风机、照明设备等→边挖边抽水→每下挖 90cm 进行桩孔周壁的清理
校核桩孔的直径和垂直度→支撑护壁模板→浇灌护壁砼→拆模继续下挖,达到桩底设计标高后,通知监理工程师验收→绑扎钢筋笼→验收钢筋笼→排除孔底积水、放入串筒,灌注桩基砼至设计顶标高
若地层渗水量较大,可采纳灌注水下砼的工艺进行施工
1 开挖施工 土方开挖前,应摸清地下管线等障碍物,并需做好以下工作: ① 桩基础的位置或场地的定位控制线(桩),必须经过检验合格,并办完预检手续
② 场地表面要清理平整,做好排水坡度,在施工区域内,挖临时性截水沟和排水沟
③ 尽量避开夜间施工,如因
