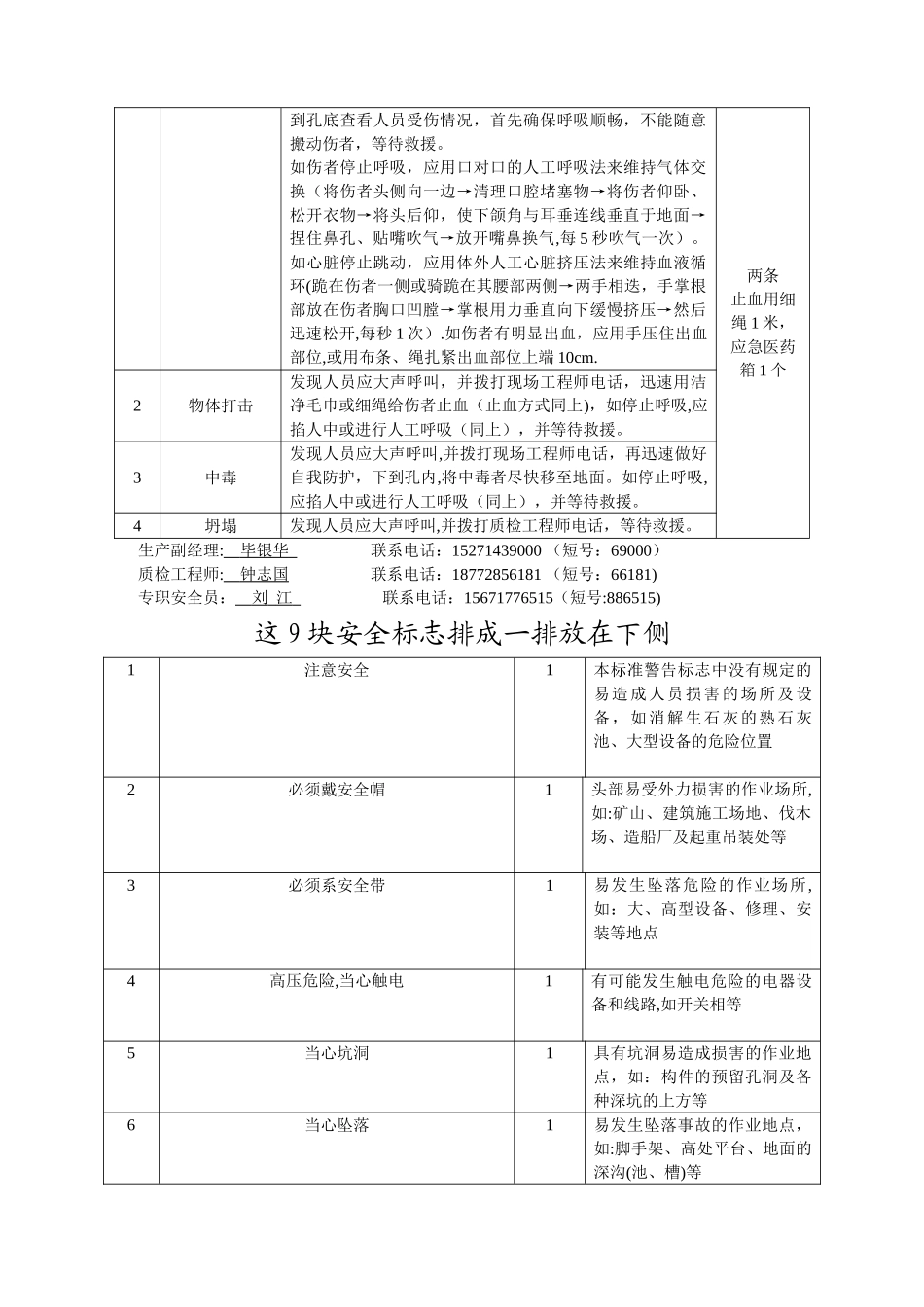

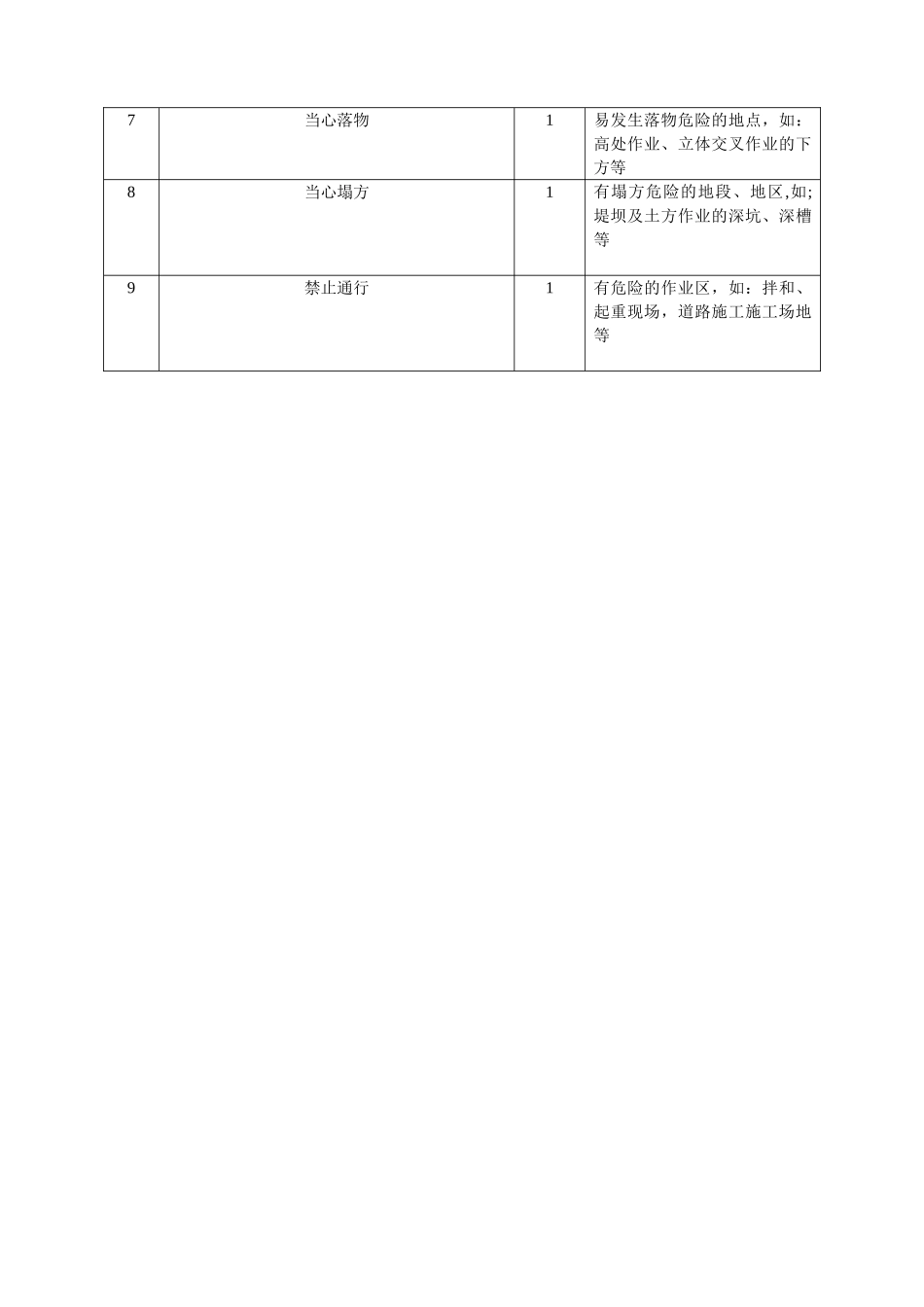

人工挖孔桩安全控制要点序号项目安全控制要点1施工方案有详细能指导施工的专项施工方案,有编制人、审核人签字,经企业技术负责人、监理总监审批,并盖单位公章.2健康检查参加挖孔施工的人员,必须接受身体健康检查,建立健康档案,严禁未成年人和患有不适宜挖孔作业人员下井挖孔。3安全防护施工现场配备的防毒防尘器具,有害气体检测设备,鼓风机,低压用电设备,潜水泵,安全带,安全帽,绝缘胶鞋,工作手套等安全防护设施和施工用具应确保完好和使用安全。4开挖顺序开挖桩孔应从上自下逐层进行,挖一层土及时浇筑一节混凝土护壁。5安全检测每次下井作业前应检查井壁和抽样检测井内空气,当有害气体超过规定时,应进行处理和用鼓风机送风。严禁用纯氧进行通风换气。6运输通行01.人员不得乘坐盛土的吊桶上下,必须另配钢丝绳及滑轮并有断绳保护装置,或使用安全爬梯上下,不得使用麻绳和尼龙绳吊挂或脚踏井壁凸缘上下。02.提升吊桶的机构其传动部分及地面扒杆必须牢靠,制作、安装应符合施工设计要求。7安全交底班组对施工人员必须进行安全技术交底,有书面记录,履行交底双方签名手续.8施工用电01.施工用电必须符合 TN-S 接零保护系统,做到三级配电三级保护.02。各孔用电必须分闸,严禁一闸多用,孔上电缆必须架空 2m 以上,严禁拖地和埋压土中,孔内电缆、电线必须有防磨损、防潮、防断等保护措施。03。照明应采纳安全矿灯或 12V 以下的安全灯。9井孔防护01.桩孔较深时,上下联系可通过对讲机等方式,地面不得少于 2 名监护人员.井下人员应轮换作业,连续工作时间不应超过 2h.02.孔口应有护筒(通常用混凝土材料浇筑而成),护筒顶应加宽至500mm,并必须高于地面 300mm 以上的保护圈。03.孔口应有警示标志,夜间施工要有红灯指示。04。距孔口顶周边 1m 范围内必须搭设 80cm 围栏,孔口应加符合要求的盖板.05。挖出的土方应及时运离孔口,不得堆放在孔口四周 1m 范围内,机动车辆运行不得对井壁的安全造成影响。06.孔内应设半圆形防护板,随挖掘深度逐层下移.吊运物料时,作业人员应在防护板下面工作。10检查验收01.班组施工中应注意检查开挖井孔的垂直运输设备的完好程度和孔壁、护壁等情况.02.挖孔完成后,应当天验收,并及时将桩身钢筋笼就位和浇注混凝土。正在浇注混凝土的桩孔周围 10m 半径内,其它桩不得有人作业。三、应急措施 序号事故类型应急措施常备物品1高处坠落孔上人员应大声呼叫,并拨打现场工程师电话,再迅速下洁净...
