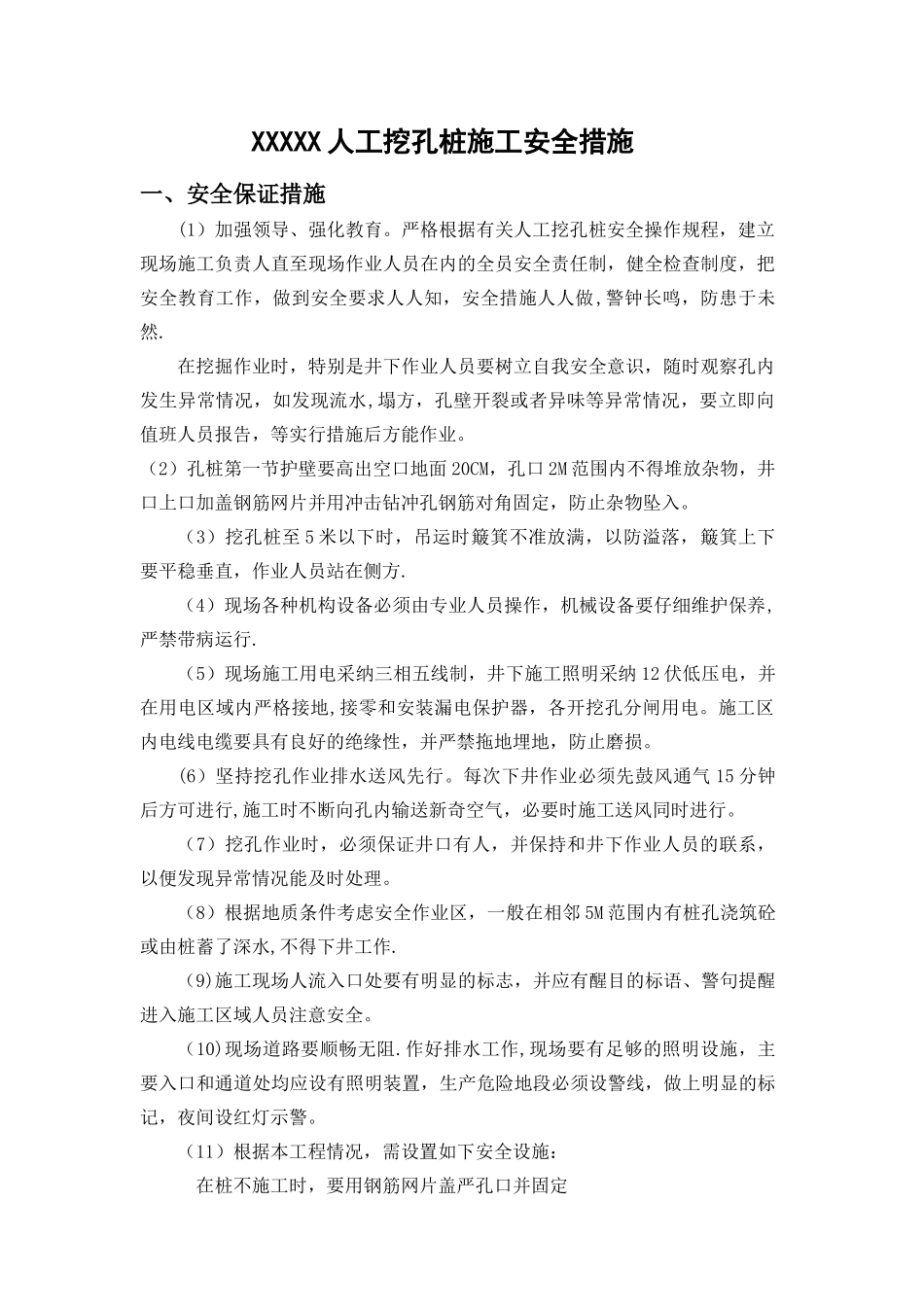

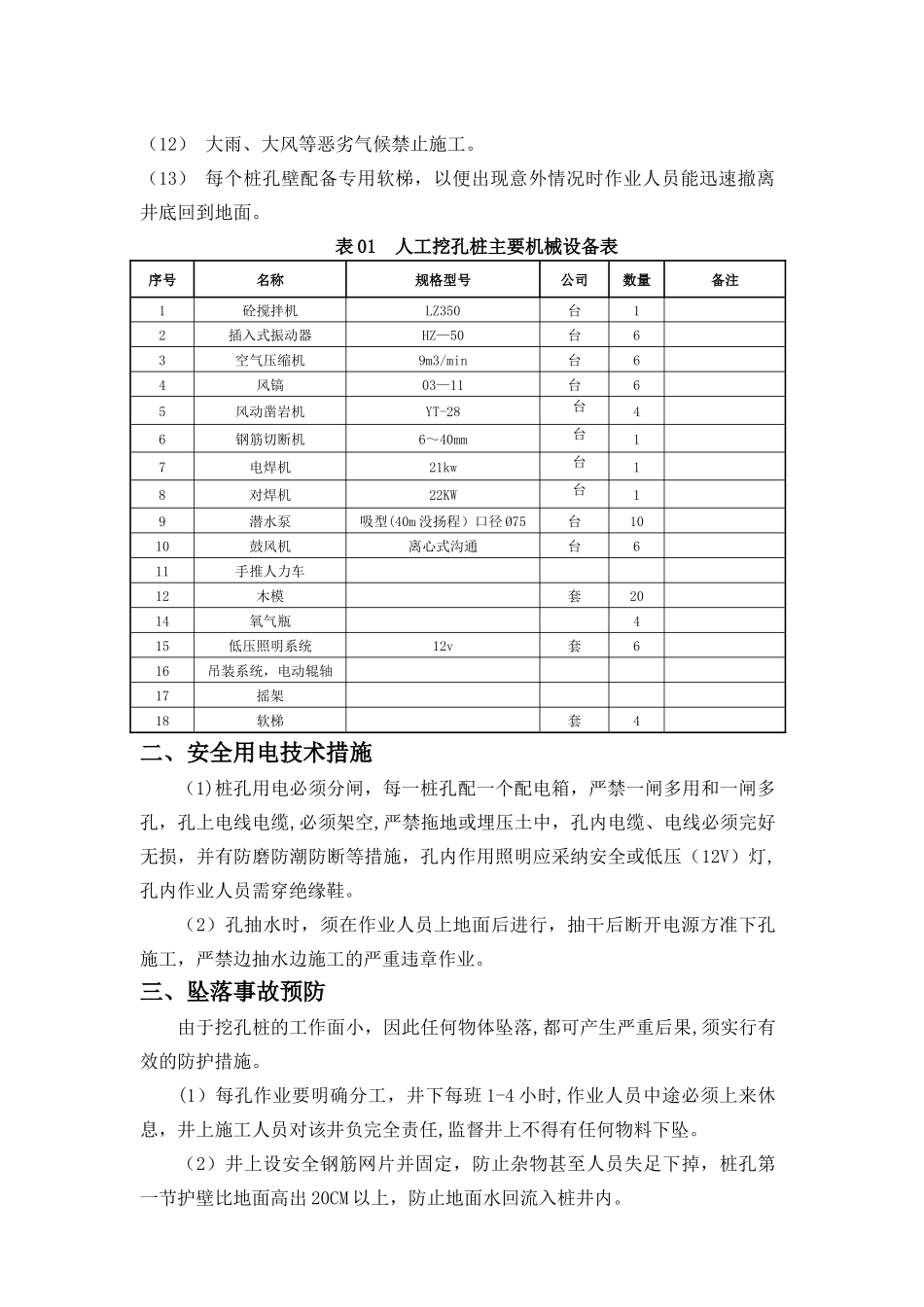

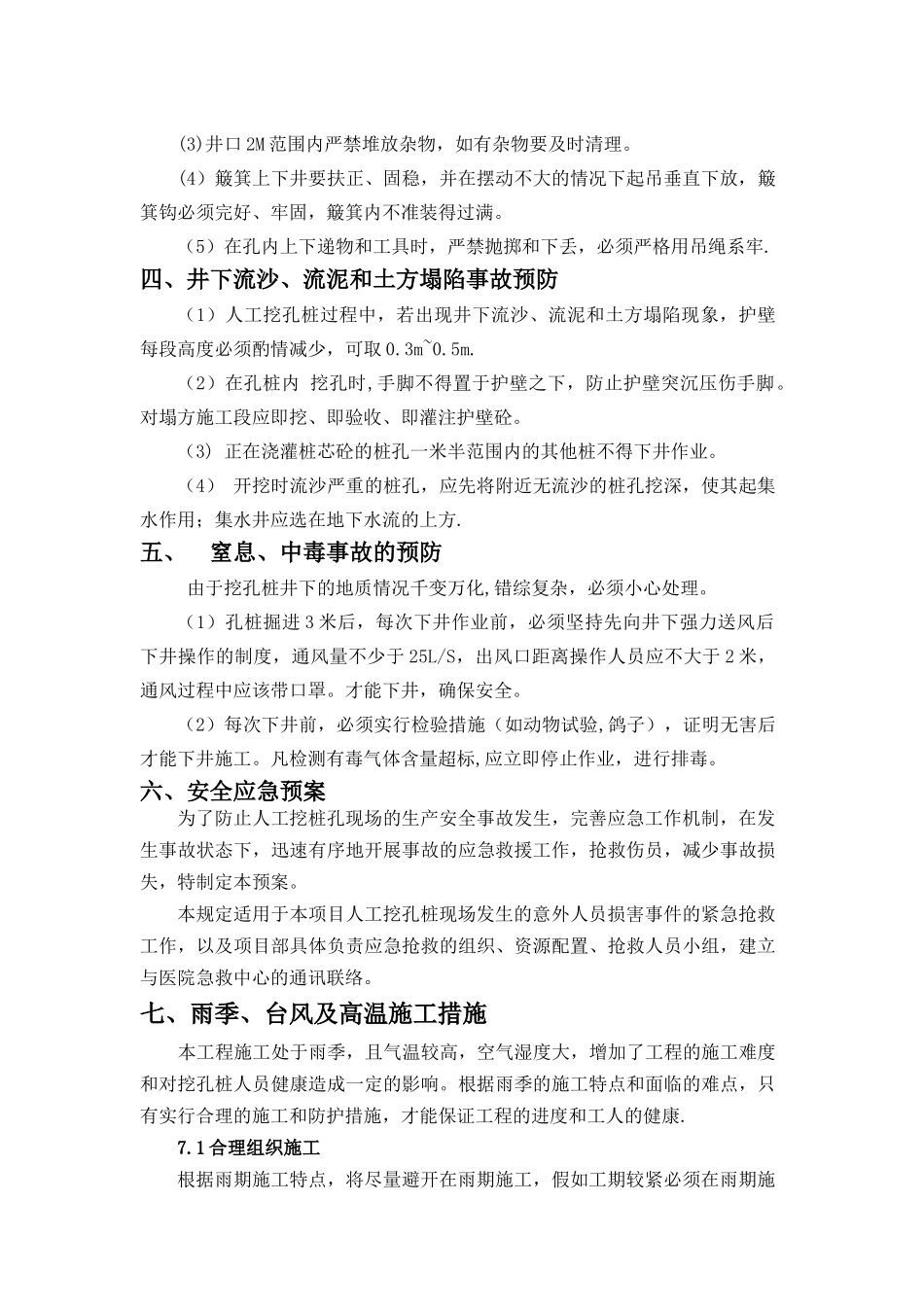

XXXXX 人工挖孔桩施工安全措施一、安全保证措施(1)加强领导、强化教育。严格根据有关人工挖孔桩安全操作规程,建立现场施工负责人直至现场作业人员在内的全员安全责任制,健全检查制度,把安全教育工作,做到安全要求人人知,安全措施人人做,警钟长鸣,防患于未然.在挖掘作业时,特别是井下作业人员要树立自我安全意识,随时观察孔内发生异常情况,如发现流水,塌方,孔壁开裂或者异味等异常情况,要立即向值班人员报告,等实行措施后方能作业。(2)孔桩第一节护壁要高出空口地面 20CM,孔口 2M 范围内不得堆放杂物,井口上口加盖钢筋网片并用冲击钻冲孔钢筋对角固定,防止杂物坠入。(3)挖孔桩至 5 米以下时,吊运时簸箕不准放满,以防溢落,簸箕上下要平稳垂直,作业人员站在侧方.(4)现场各种机构设备必须由专业人员操作,机械设备要仔细维护保养,严禁带病运行.(5)现场施工用电采纳三相五线制,井下施工照明采纳 12 伏低压电,并在用电区域内严格接地,接零和安装漏电保护器,各开挖孔分闸用电。施工区内电线电缆要具有良好的绝缘性,并严禁拖地埋地,防止磨损。(6)坚持挖孔作业排水送风先行。每次下井作业必须先鼓风通气 15 分钟后方可进行,施工时不断向孔内输送新奇空气,必要时施工送风同时进行。(7)挖孔作业时,必须保证井口有人,并保持和井下作业人员的联系,以便发现异常情况能及时处理。(8)根据地质条件考虑安全作业区,一般在相邻 5M 范围内有桩孔浇筑砼或由桩蓄了深水,不得下井工作.(9)施工现场人流入口处要有明显的标志,并应有醒目的标语、警句提醒进入施工区域人员注意安全。(10)现场道路要顺畅无阻.作好排水工作,现场要有足够的照明设施,主要入口和通道处均应设有照明装置,生产危险地段必须设警线,做上明显的标记,夜间设红灯示警。(11)根据本工程情况,需设置如下安全设施:在桩不施工时,要用钢筋网片盖严孔口并固定(12) 大雨、大风等恶劣气候禁止施工。(13) 每个桩孔壁配备专用软梯,以便出现意外情况时作业人员能迅速撤离井底回到地面。表 01 人工挖孔桩主要机械设备表序号名称规格型号公司数量备注1砼搅拌机LZ350台12插入式振动器HZ—50台63空气压缩机9m3/min台64风镐03—11台65风动凿岩机YT-28台46钢筋切断机6~40mm台17电焊机21kw台18对焊机22KW台19潜水泵吸型(40m 没扬程)口径 Ø75台1010鼓风机离心式沟通台611手推人力车12木模套2014氧气瓶415低压照明系统12v套616吊装系统,电...
