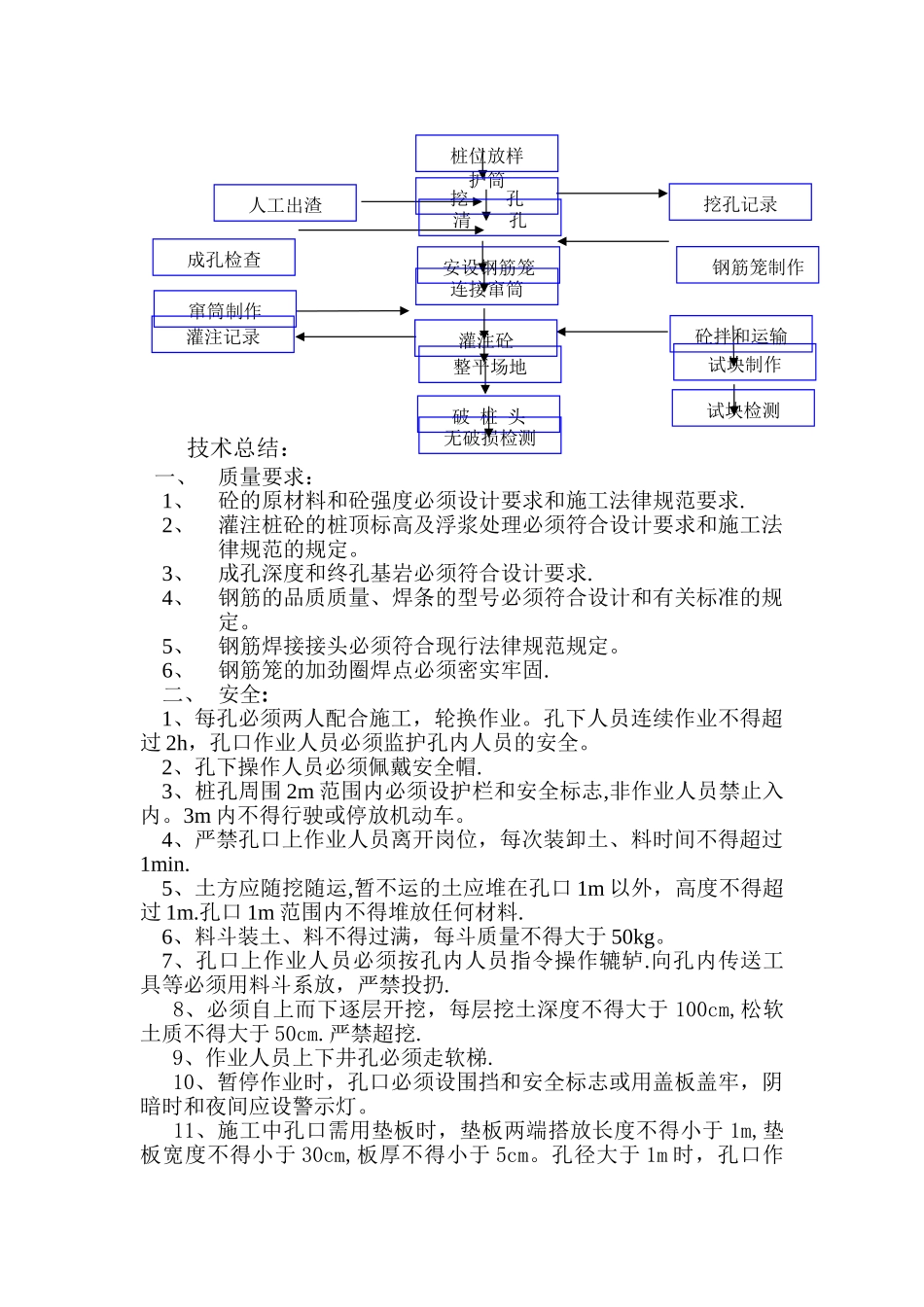

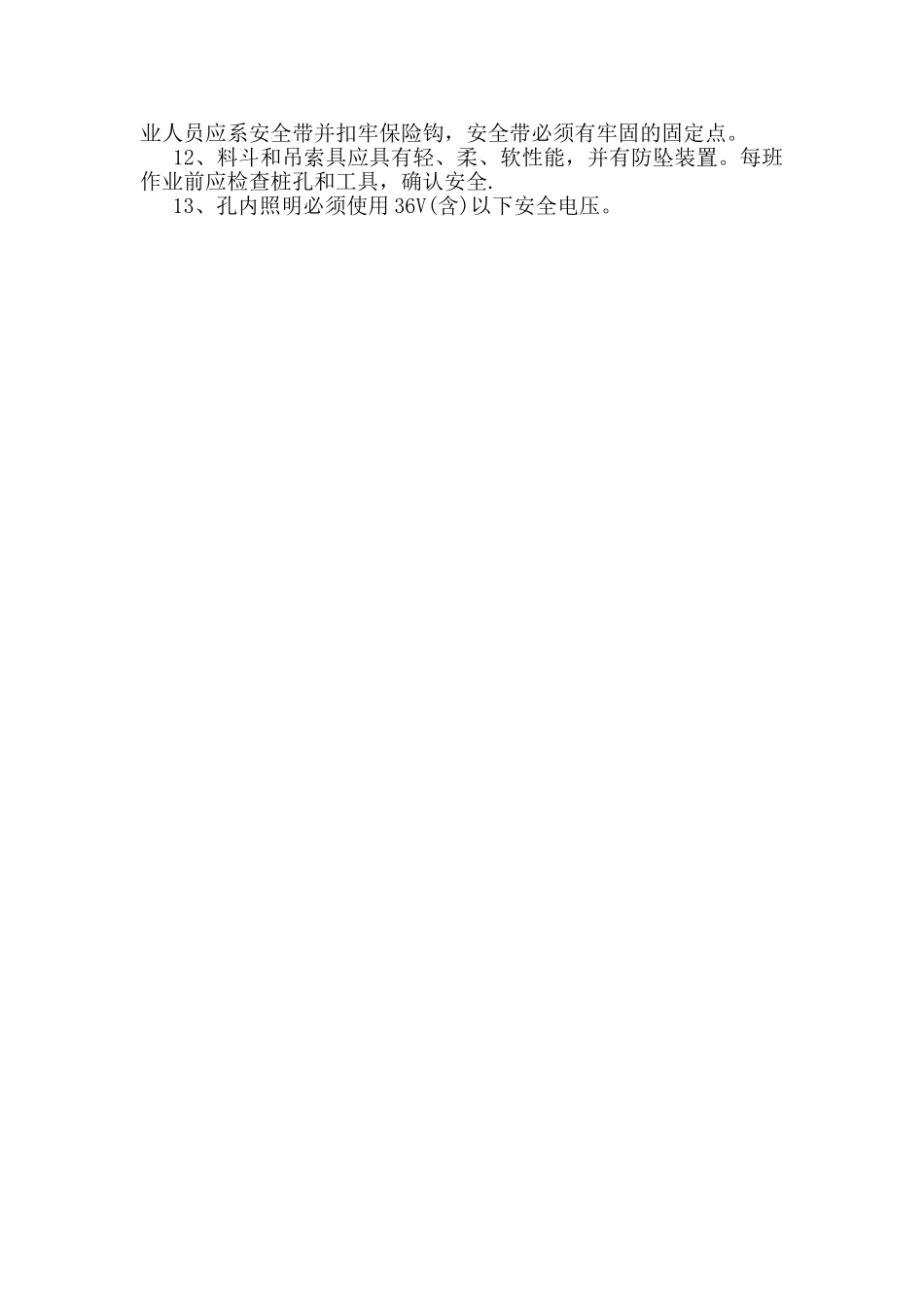

人工挖孔桩施工技术总结由于本合同段主线范围地势起伏较大,桥梁基桩位于半山坡,个别桥梁的基础位于 326 省道边缘的山坡上,钻机很难就位
一旦钻机就位,会对 326 的车辆通行造成影响,因此,我标段采纳人工挖孔灌注桩,现将人工挖孔桩的施工工艺简要介绍如下:(一) 测量放样根据设计图纸利用全站仪放样确定桩位,人工开挖第一模桩基,浇注 C20 砼护壁,比地面高 30cm,以确保地面杂物不落入桩孔内,同时防止地面水流入桩孔内
(二) 人工挖孔采纳人工挖孔的方法进行成桩,在成桩过程中及时进行护壁,以保证成孔质量
固孔:为了保持孔壁在挖孔过程中不坍塌,采纳砼护壁
护筒应在灌注混凝土后拔除
在开挖过程中对于基桩土质部分采纳人工辅助镐、铁锹进行开挖,进入基岩后采纳钻爆法开挖,电动卷扬机辅以铁桶出渣
(三) 挖孔在终孔和清孔后,对孔径、孔形和倾斜度进行检查,检测结果报请监理工程师复查
对于嵌岩桩,还应检查嵌岩深度和孔底岩石是否发生变化
(嵌岩桩必须满足图纸要求的深度)(四) 安放钢筋笼:当挖孔检查符合要求后,用孔径检测器检查孔径合格后,报请监理工程师检验合格后,便可安装钢筋笼
钢筋笼应紧接在灌注砼前整体放入孔内
加工时,必须在箍筋上安装保护层砼垫块
垫块应等距离绑在钢筋骨架周径上,其沿桩长的间距不超过 2m,横向圆周不得少于 4 处
直径≥Φ25 钢筋接头用套筒进行机械连接,接头用设备及产品需报监理工程师验收合格后方可使用
(五) 砼灌注:用 2mm 后的铁皮加工成窜筒,2m 一节,直径约30cm,相邻窜筒用钢筋加工成弯钩焊在窜筒端头挂接,砼运送到现场后通过窜筒灌入孔中,窜筒距砼顶面距离始终不大于 2m
人工振捣,振捣上一层砼时需插入下层砼顶面,防止断桩
(六) 挖孔灌注桩施工全过程必须仔细做好现场记录,记录结果必须经现场监理工程师认可签证(如挖孔记录、终孔检查记录、砼灌注记录)
