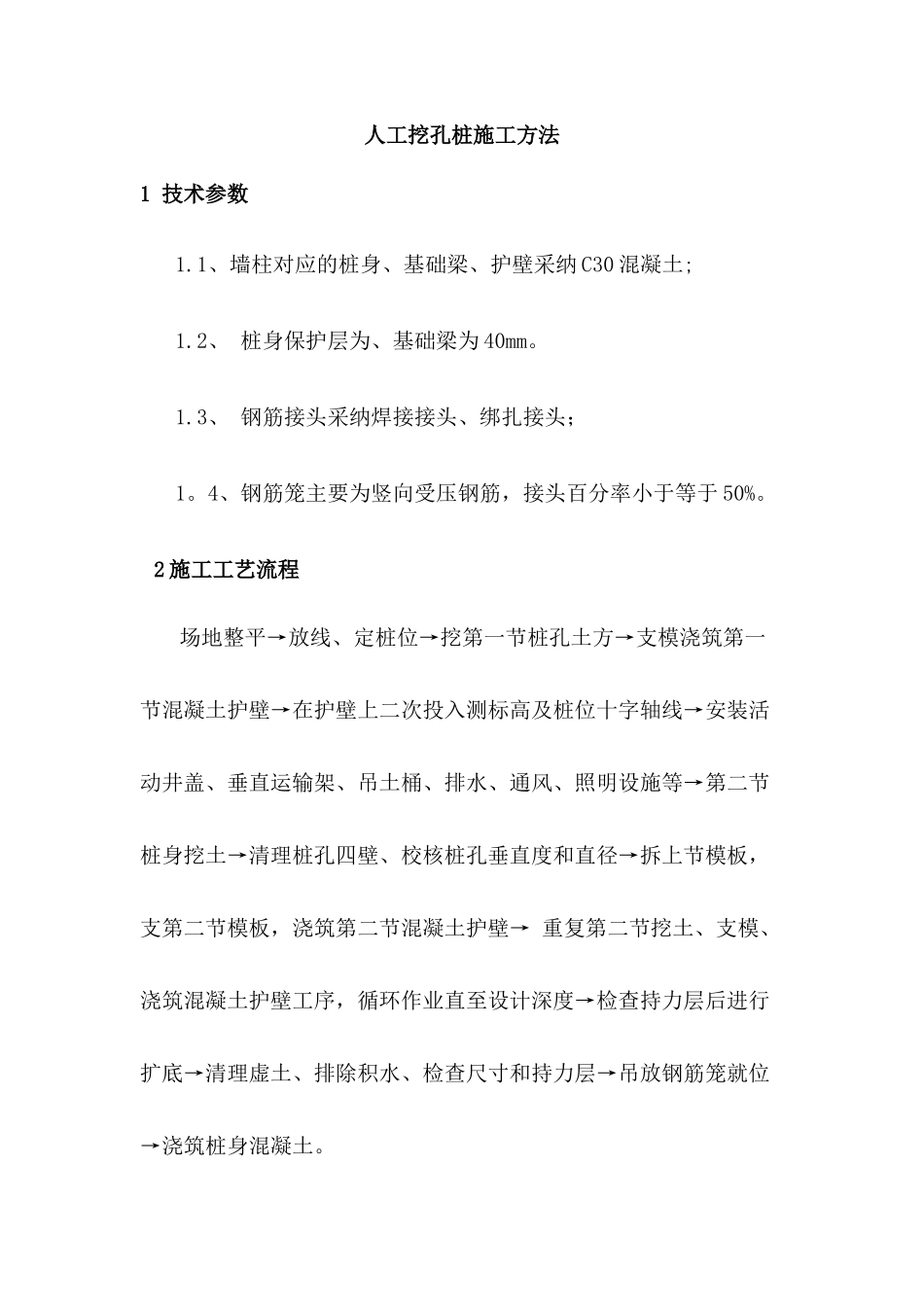

人工挖孔桩施工方法1 技术参数1
1、墙柱对应的桩身、基础梁、护壁采纳 C30 混凝土;1
2、 桩身保护层为、基础梁为 40mm
3、 钢筋接头采纳焊接接头、绑扎接头;1
4、钢筋笼主要为竖向受压钢筋,接头百分率小于等于 50%
2 施工工艺流程场地整平→放线、定桩位→挖第一节桩孔土方→支模浇筑第一节混凝土护壁→在护壁上二次投入测标高及桩位十字轴线→安装活动井盖、垂直运输架、吊土桶、排水、通风、照明设施等→第二节桩身挖土→清理桩孔四壁、校核桩孔垂直度和直径→拆上节模板,支第二节模板,浇筑第二节混凝土护壁→ 重复第二节挖土、支模、浇筑混凝土护壁工序,循环作业直至设计深度→检查持力层后进行扩底→清理虚土、排除积水、检查尺寸和持力层→吊放钢筋笼就位→浇筑桩身混凝土

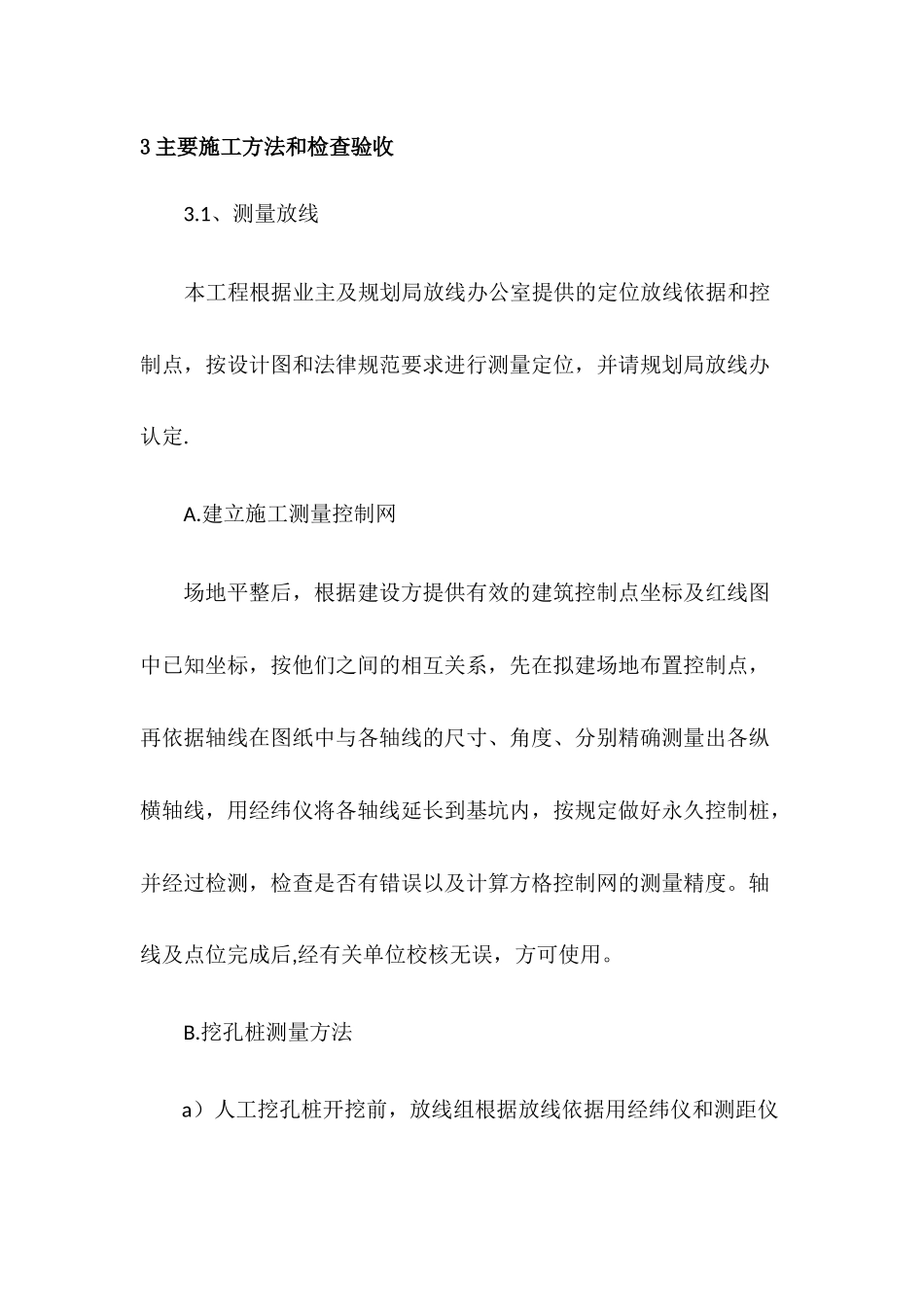

3 主要施工方法和检查验收3
1、测量放线本工程根据业主及规划局放线办公室提供的定位放线依据和控制点,按设计图和法律规范要求进行测量定位,并请规划局放线办认定
建立施工测量控制网场地平整后,根据建设方提供有效的建筑控制点坐标及红线图中已知坐标,按他们之间的相互关系,先在拟建场地布置控制点,再依据轴线在图纸中与各轴线的尺寸、角度、分别精确测量出各纵横轴线,用经纬仪将各轴线延长到基坑内,按规定做好永久控制桩,并经过检测,检查是否有错误以及计算方格控制网的测量精度
轴线及点位完成后,经有关单位校核无误,方可使用

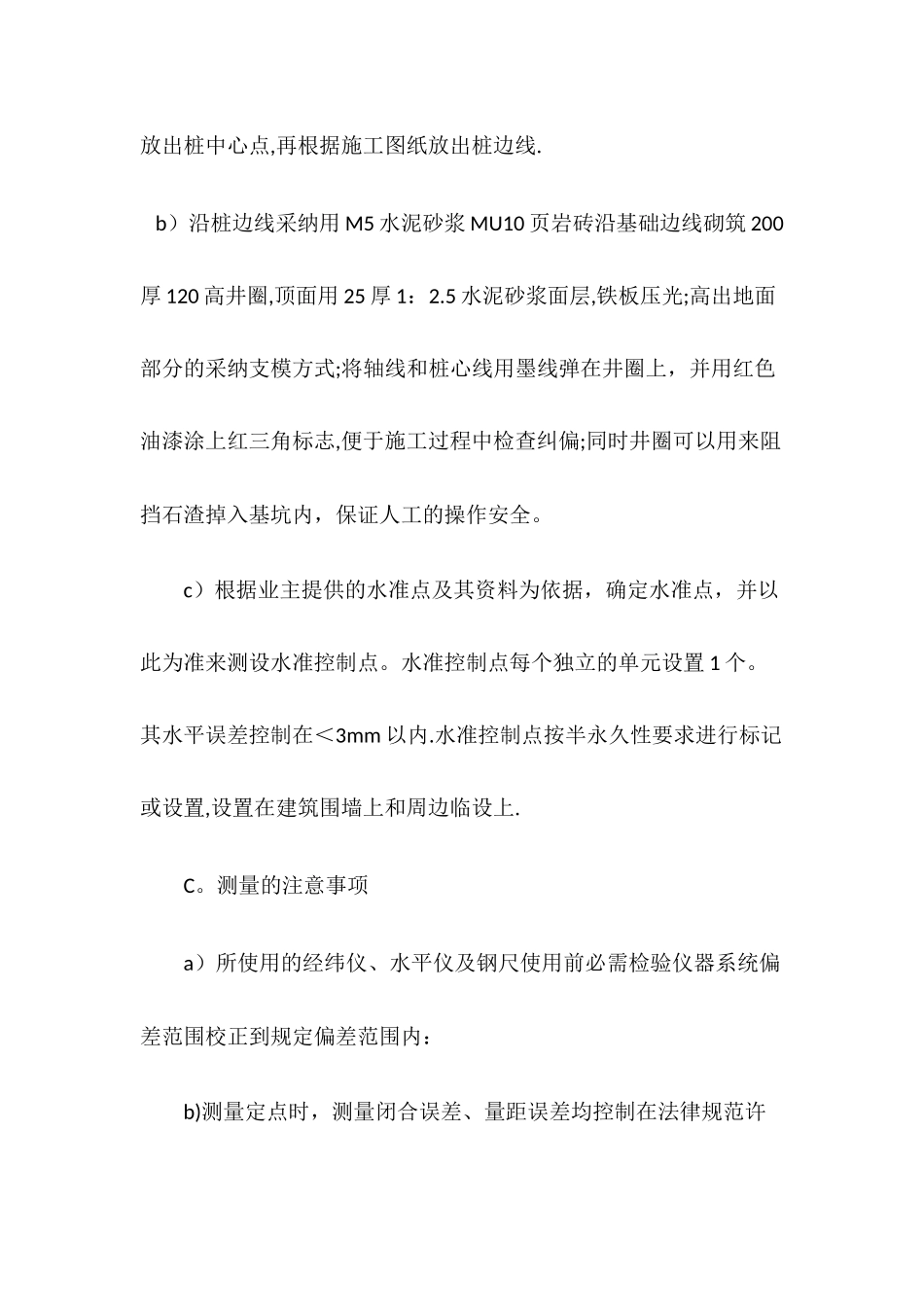

挖孔桩测量方法a)人工挖孔桩开挖前,放线组根据放线依据用经纬仪和测距仪放出桩中心点,再根据施工图纸放出桩边线
b)沿桩边线采纳用 M5 水泥砂浆 MU10 页岩砖沿基础边线砌筑 200厚 120 高井圈,顶面用 25 厚 1:2
5 水泥砂浆面层,铁板压光;高出地面部分的采纳支模方式;将轴线和桩心线用墨线弹在井圈上,并用红色油漆涂上红三角标志,便于施工过程中检查纠偏;同时井圈可以用来阻挡石渣掉入基坑内,
