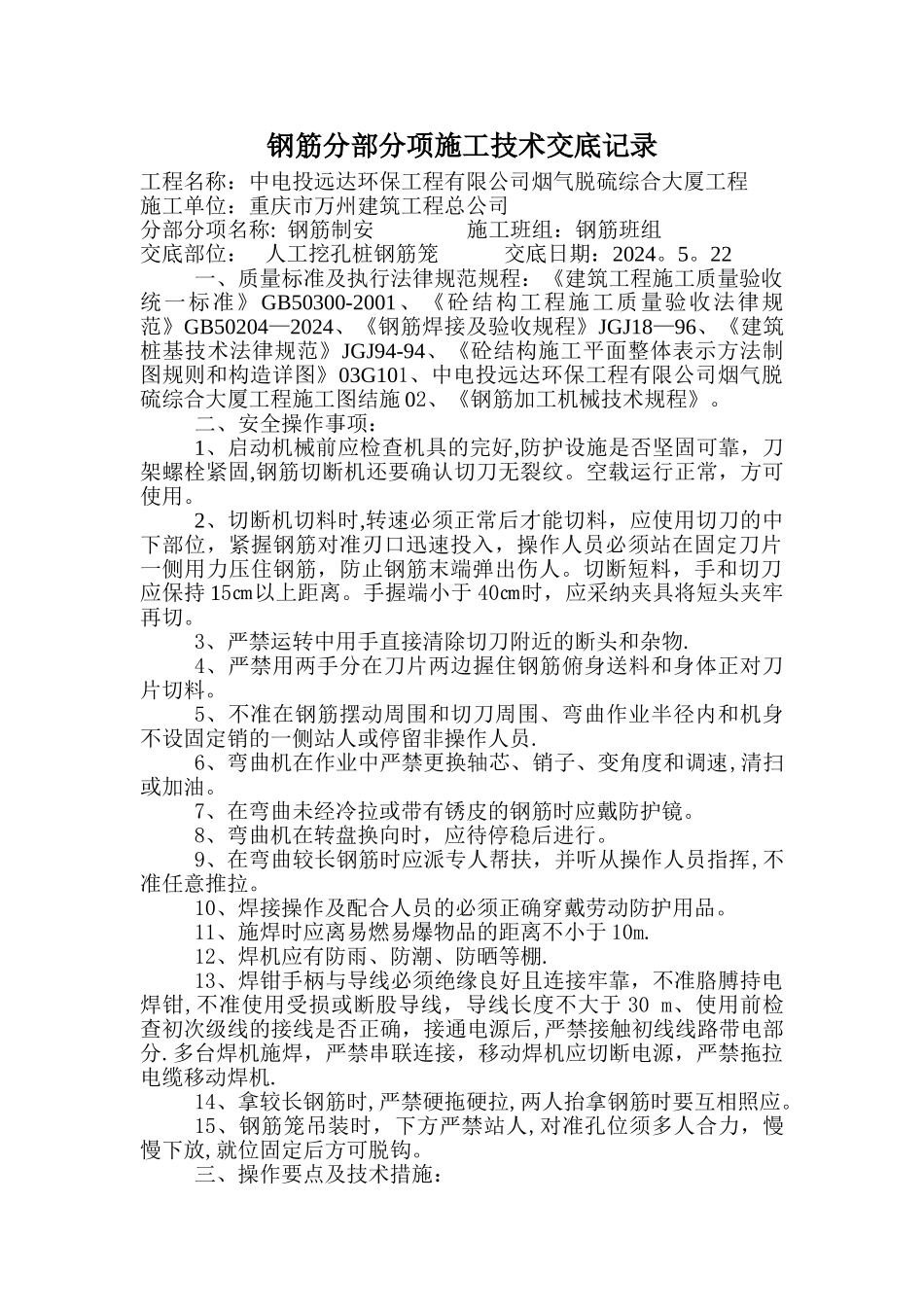

钢筋分部分项施工技术交底记录工程名称:中电投远达环保工程有限公司烟气脱硫综合大厦工程施工单位:重庆市万州建筑工程总公司分部分项名称: 钢筋制安 施工班组:钢筋班组交底部位: 人工挖孔桩钢筋笼 交底日期:2024。5。22一、质量标准及执行法律规范规程:《建筑工程施工质量验收统一标准》GB50300-2001、《砼结构工程施工质量验收法律规范》GB50204—2024、《钢筋焊接及验收规程》JGJ18—96、《建筑桩基技术法律规范》JGJ94-94、《砼结构施工平面整体表示方法制图规则和构造详图》03G101、中电投远达环保工程有限公司烟气脱硫综合大厦工程施工图结施 02、《钢筋加工机械技术规程》。二、安全操作事项:1、启动机械前应检查机具的完好,防护设施是否坚固可靠,刀架螺栓紧固,钢筋切断机还要确认切刀无裂纹。空载运行正常,方可使用。2、切断机切料时,转速必须正常后才能切料,应使用切刀的中下部位,紧握钢筋对准刃口迅速投入,操作人员必须站在固定刀片一侧用力压住钢筋,防止钢筋末端弹出伤人。切断短料,手和切刀应保持 15㎝以上距离。手握端小于 40㎝时,应采纳夹具将短头夹牢再切。3、严禁运转中用手直接清除切刀附近的断头和杂物.4、严禁用两手分在刀片两边握住钢筋俯身送料和身体正对刀片切料。5、不准在钢筋摆动周围和切刀周围、弯曲作业半径内和机身不设固定销的一侧站人或停留非操作人员.6、弯曲机在作业中严禁更换轴芯、销子、变角度和调速,清扫或加油。7、在弯曲未经冷拉或带有锈皮的钢筋时应戴防护镜。8、弯曲机在转盘换向时,应待停稳后进行。9、在弯曲较长钢筋时应派专人帮扶,并听从操作人员指挥,不准任意推拉。10、焊接操作及配合人员的必须正确穿戴劳动防护用品。11、施焊时应离易燃易爆物品的距离不小于 10m.12、焊机应有防雨、防潮、防晒等棚.13、焊钳手柄与导线必须绝缘良好且连接牢靠,不准胳膊持电焊钳,不准使用受损或断股导线,导线长度不大于 30 m、使用前检查初次级线的接线是否正确,接通电源后,严禁接触初线线路带电部分.多台焊机施焊,严禁串联连接,移动焊机应切断电源,严禁拖拉电缆移动焊机.14、拿较长钢筋时,严禁硬拖硬拉,两人抬拿钢筋时要互相照应。15、钢筋笼吊装时,下方严禁站人,对准孔位须多人合力,慢慢下放,就位固定后方可脱钩。三、操作要点及技术措施:1、仔细熟悉施工图纸,结合已进场钢筋长度,综合配料,并仔细填写钢筋配料表。2、进场钢筋、焊条、焊剂必须检查验收“三证”且三证必须合一...
