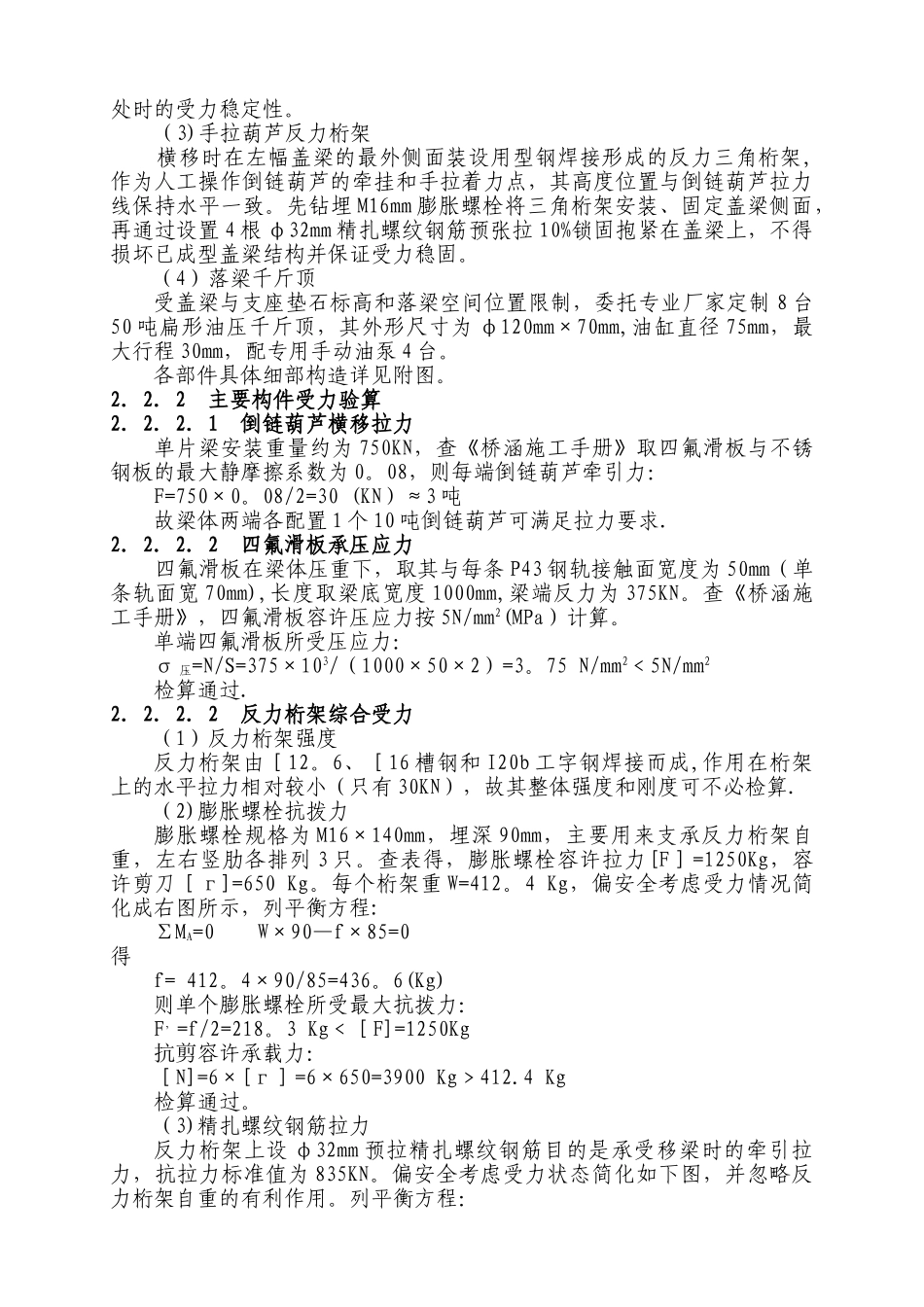

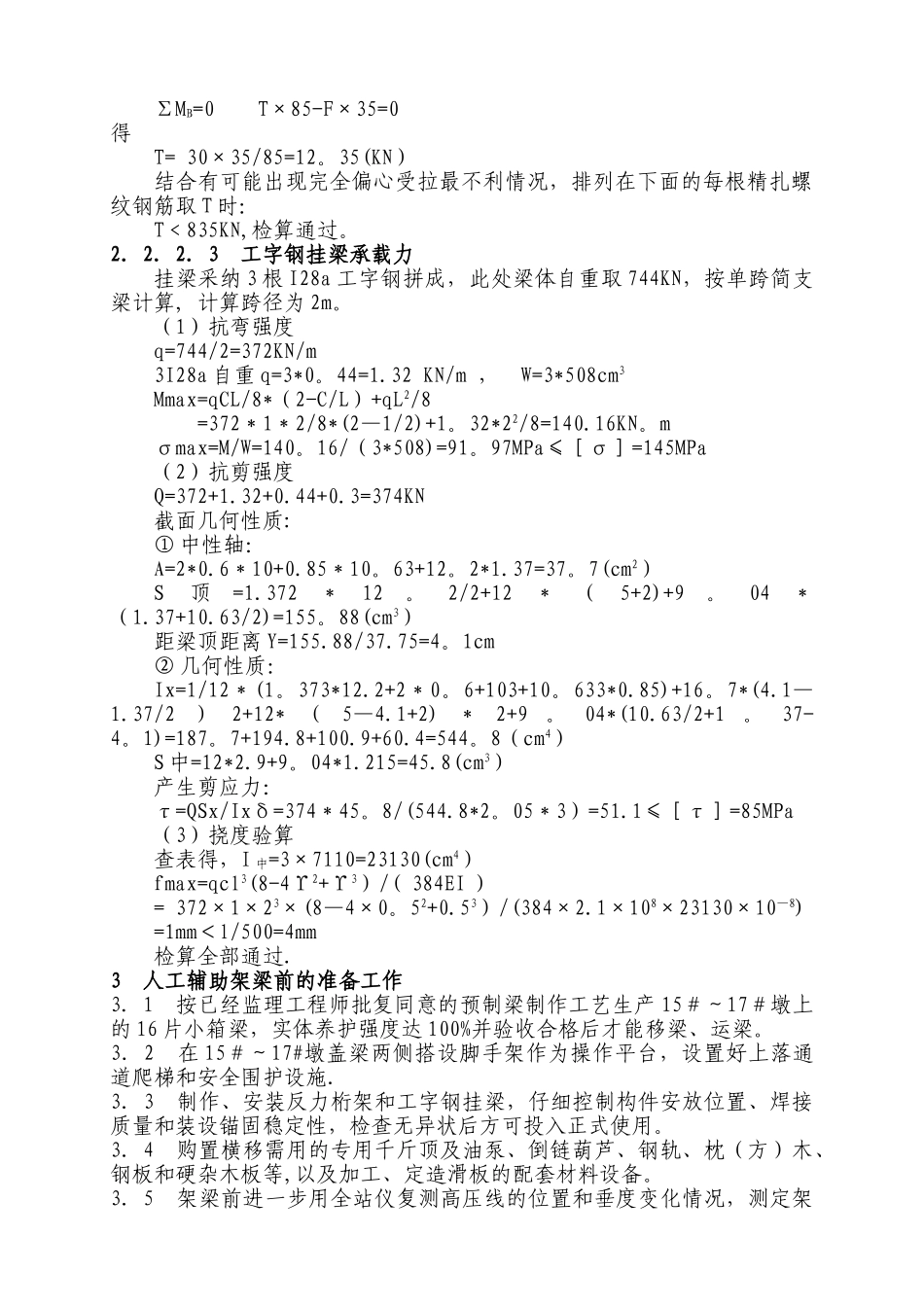

人工横移安装预制小箱梁施工方案作者:马哥1 施工背景根据现场踏勘情况显示,所属 220KV 旗乐高压输电线路横跨过特大桥15#~17#墩正上空;其中,本桥跨结构为先简支后连续 25m 预制小箱梁,原设计和施工计划均采纳常用架桥机逐孔架设
为确保施工安全,开工伊始在咨询有关供电部门和查阅电力作业法律规范后,得知高压线下的施工安全距离不少于 6m
经实地测量及计算,在正常作业环境中,当架设15#~16#墩桥跨预制梁时,架桥机与高压线之间的垂直距离为 3
88m,有 6 片梁的作业距离不符安全要求;在架设 16#~17#墩桥跨预制梁时,架桥机与高压线之间的垂直距离为 3
3m,有 7 片梁的施工距离不满足安全规定,架梁期间只有实施停电方可保证操作人员及高压线路输电两者安全
鉴于高压线对架梁工作的客观影响,业主全力协调相关供电主管部门办理申请停电事宜;但由于种种原因,高压线停电存在多方面的困难
为解决不能停电所带来的施工停滞及作业安全问题, 结合工程实际和以往施工经验,经多次分析讨论,比选出在原有架桥机作纵(横)移梁的基础上采纳人工辅助横移架梁方案
人工辅助横移落梁的特点是可大大降低架梁空间操作高度,不受高压线线位和输电时间的约束,按顺序开展架桥作业并确保高压用电的施工安全
2 人工辅助架梁施工方案2.1 总体施工工艺高压线下施工安全距离按不少于 6m 控制,架桥机靠桥面最右侧(7#~8#梁位之间)行走时可满足要求,故此利用原有架桥机起重天车将待架梁体纵(横)移到指定的桥跨位置后,再采纳人工横移、落梁就位
横移滑动装置由滑道垫块、滑道、滑板组成,安装固定在盖梁顶面上;通过架桥机和人工配合使待架梁体准确地落在滑动装置上,接着采纳倒链葫芦两端同步牵引梁体向左侧横向滑移
左右幅每个盖梁中间的悬空部位(宽1
95m)设置工字钢挂梁通过,并将阻碍横移的原来挡块凿除
