1G1 路口施工方案一, 施工概况科技城位于南通市港闸区,东侧为城市快速路通宁大道,北、西、南侧为城市主干路,分别为城北大道、长泰路、永兴大道
本工程为纬四路市政配套工程,位于科技城东部,规划道路等级为城市支路,本工程施工范围:东起长泰路(K0+000),东至 G1路(K0+419),线路全长 419m,规划红线为 20m,设计车速 30km/h
工程主要包括道路工程、排水工程、绿化工程、照明工程
本工程工期业主要求施工总工期:110 日历天
二, 施工总体安排由于本路段地下管线较多,路面施工须待地下管线安置妥当后方可施工
机动车道结构层为 62
6cm,现有人行道非机动车道高出机动车道 15cm,故管线深埋后需满足:管线顶到原地面高大于 70cm
管线处理妥善后,本项目即开始路面施工,全力保障交通顺畅
做到“组织有序、协作配合;分工明细、层层推动",以确保本工程优质高效的完成

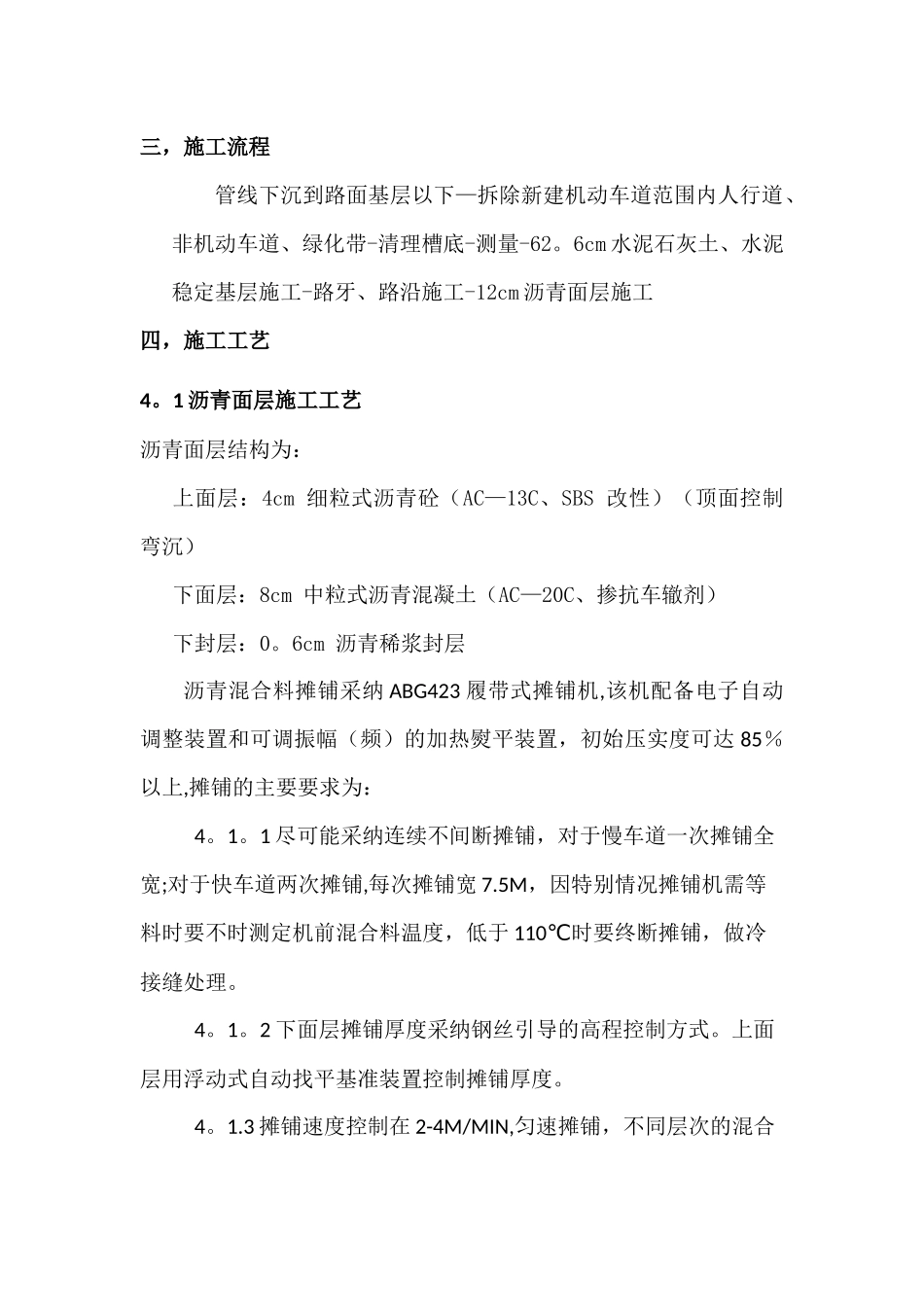

三,施工流程管线下沉到路面基层以下—拆除新建机动车道范围内人行道、非机动车道、绿化带-清理槽底-测量-62
6cm 水泥石灰土、水泥稳定基层施工-路牙、路沿施工-12cm 沥青面层施工四,施工工艺4
1 沥青面层施工工艺沥青面层结构为:上面层:4cm 细粒式沥青砼(AC—13C、SBS 改性)(顶面控制弯沉)下面层:8cm 中粒式沥青混凝土(AC—20C、掺抗车辙剂)下封层:0
6cm 沥青稀浆封层沥青混合料摊铺采纳 ABG423 履带式摊铺机,该机配备电子自动调整装置和可调振幅(频)的加热熨平装置,初始压实度可达 85%以上,摊铺的主要要求为:4
1 尽可能采纳连续不间断摊铺,对于慢车道一次摊铺全宽;对于快车道两次摊铺,每次摊铺宽 7
5M,因特别情况摊铺机需等料时要不时测定机前混合料温度,低于 110℃时要终断摊铺,做冷接缝处理

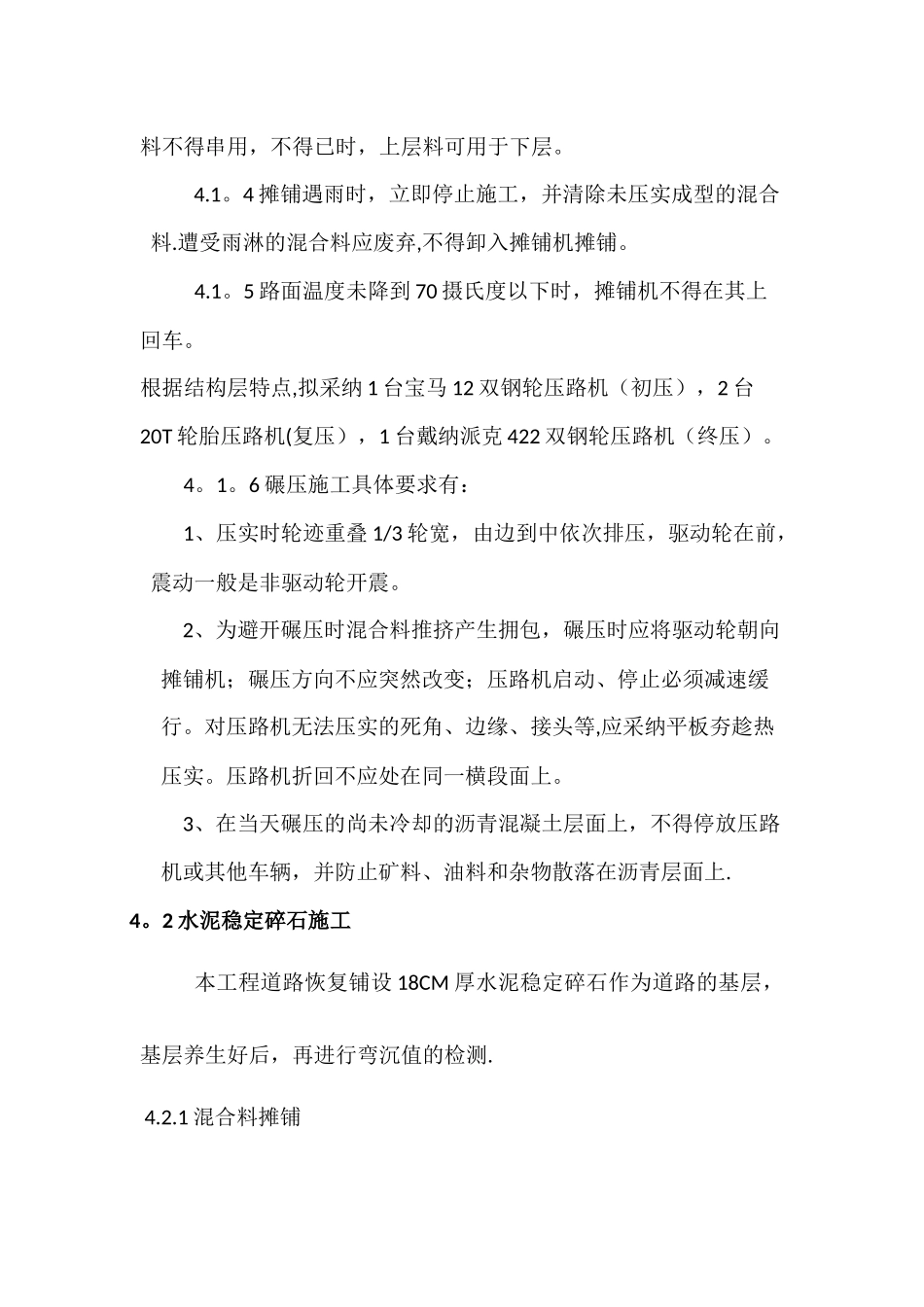

2 下面层摊铺厚度采纳钢丝引导的高程
