东线高速公路陵水立交改建工程人行道施工方案 一、工程简介东线高速公路 K190+899
103 陵水立交位于陵水县城西侧、在建的东环铁路陵水站东侧,北距香水湾和南距文罗互通立交的距离分别为 903km 和7
被交道路为国道海榆东线,高速公路上跨
陵水立交现状为简易型立交,变速车道、匝道技术低,不满足现行法律规范要求,本项目的实施是针对该情况将现状陵水立交改建为半苜蓿叶式互通立交
二、主要工程数量 40*40*5cm 彩砖:2666
0㎡ 12cm 厚 4%水泥稳定碎石:2658
5 水泥砂浆:93
0m3 12*34*99
5cm 混凝土路缘石:1702
8m10*15*60cm 混凝土侧边石:1245
0mC15 混凝土:39
4m3三、工期安排 计划开工日期:2011 年 06 月 06 日计划完工日期:2011 年 06 月 22 日四、施工工艺人行道结构自下而上依次为素土夯实、12cm 厚水泥稳定碎石、3cm M7
5水泥砂浆 40*40*5cm 彩砖;按设计图纸,在车行道侧设有路缘石,在人行道侧设有侧边石
1、施工作业顺序安排:测量放样→人行道路基土方→安放路缘石、侧边石→水稳基层铺设→彩砖铺砌、灌缝→养护→检验2、主要施工技术方案:人行道采纳两个施工队伍流水面施工的工艺,同时在 L 线路面两边依次从起点向终点推动,以加快工程进度
① 测量放样:根据设计要求和路面标高,初步控制标高;并根据路面宽度放出人行道边桩直线段每隔 10 米(弯道不大于 5 米)设木桩,拉水平线,为安放路缘石、侧边石作准备

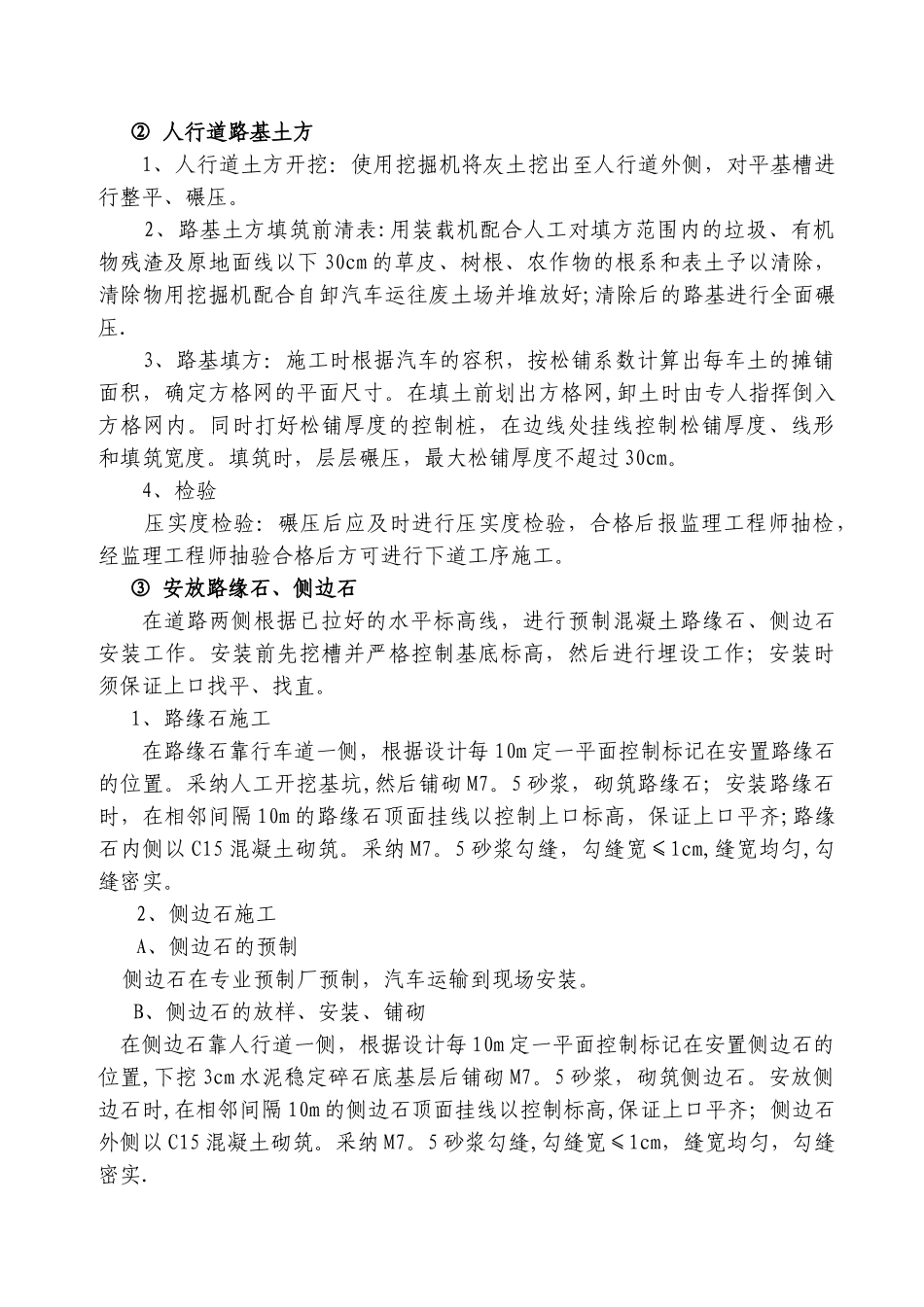

② 人行道路基土方1、人行道土方开挖:使用挖掘机将灰土挖出至人行道外侧,对平基槽进行整平、碾压
2、路基土方填筑前清表:用装载机配合人工对填方范围内的垃圾、有机物残渣及原地面线以下 30cm 的草皮、树根、农作物的根系和表土予以清除,清除物用挖掘机配
