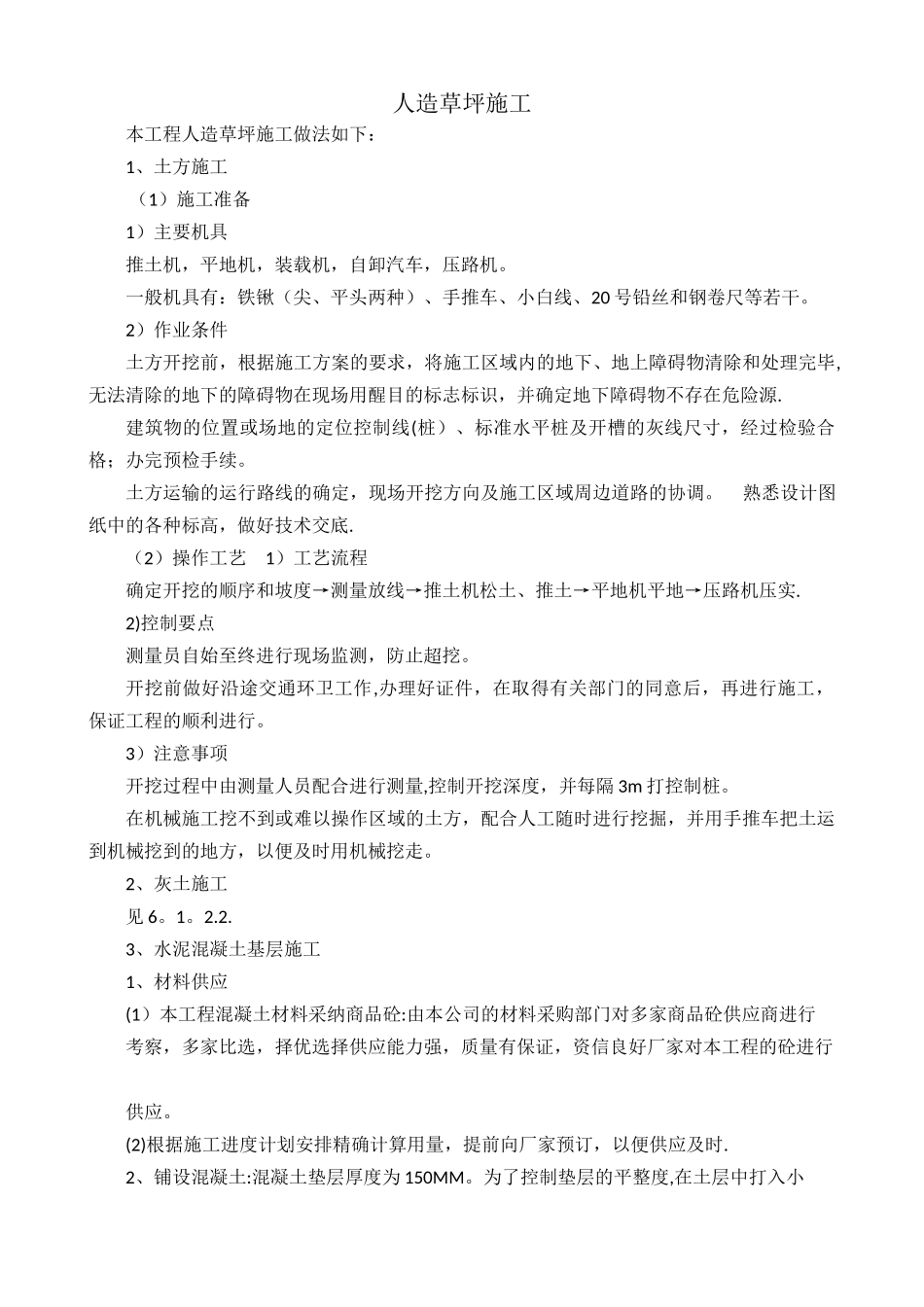

人造草坪施工本工程人造草坪施工做法如下: 1、土方施工 (1)施工准备 1)主要机具 推土机,平地机,装载机,自卸汽车,压路机
一般机具有:铁锹(尖、平头两种)、手推车、小白线、20 号铅丝和钢卷尺等若干
2)作业条件 土方开挖前,根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕,无法清除的地下的障碍物在现场用醒目的标志标识,并确定地下障碍物不存在危险源
建筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,经过检验合格;办完预检手续
土方运输的运行路线的确定,现场开挖方向及施工区域周边道路的协调
熟悉设计图纸中的各种标高,做好技术交底
(2)操作工艺 1)工艺流程 确定开挖的顺序和坡度→测量放线→推土机松土、推土→平地机平地→压路机压实
2)控制要点 测量员自始至终进行现场监测,防止超挖
开挖前做好沿途交通环卫工作,办理好证件,在取得有关部门的同意后,再进行施工,保证工程的顺利进行

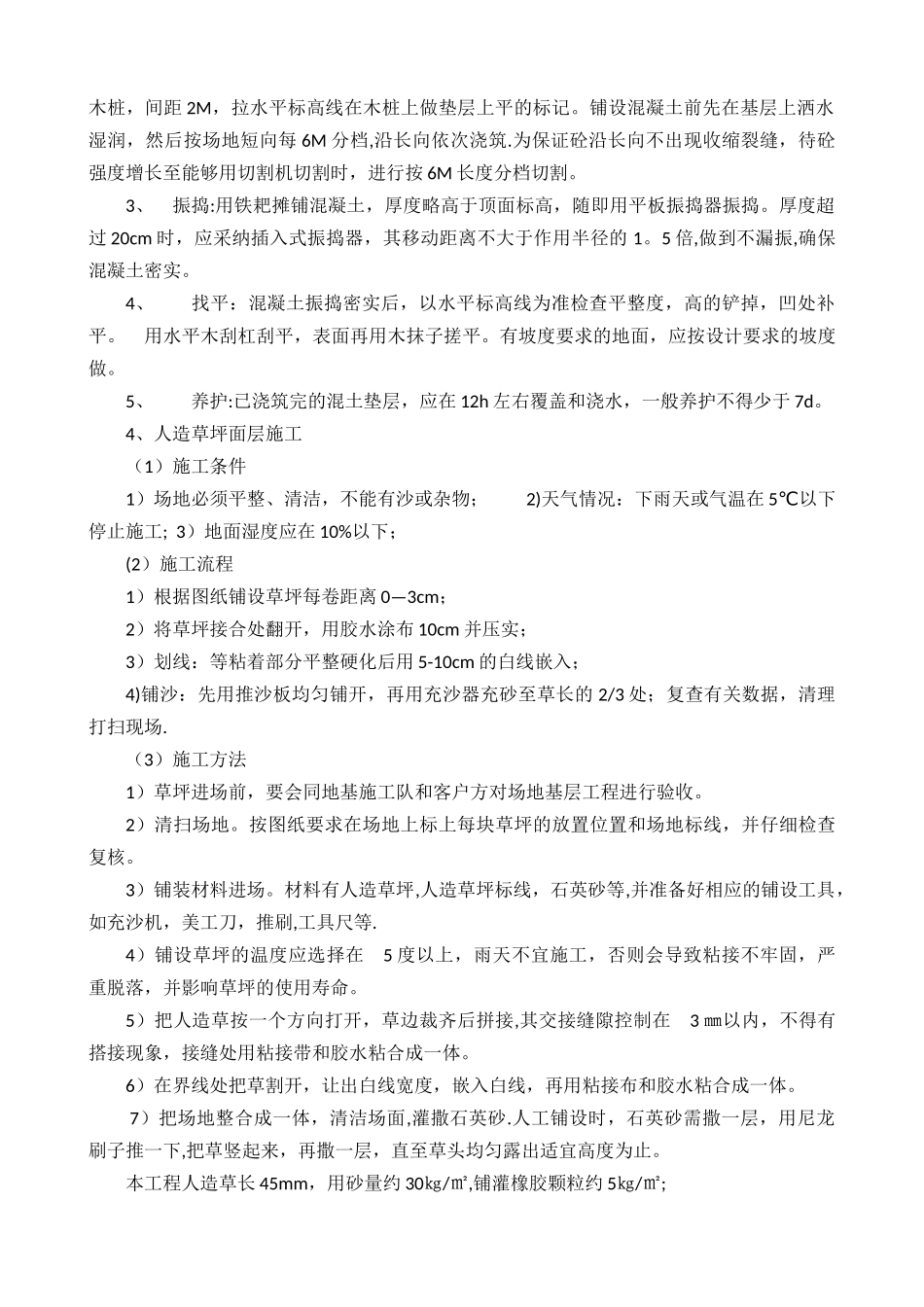

3)注意事项 开挖过程中由测量人员配合进行测量,控制开挖深度,并每隔 3m 打控制桩
在机械施工挖不到或难以操作区域的土方,配合人工随时进行挖掘,并用手推车把土运到机械挖到的地方,以便及时用机械挖走
2、灰土施工 见 6
3、水泥混凝土基层施工 1、材料供应 (1)本工程混凝土材料采纳商品砼:由本公司的材料采购部门对多家商品砼供应商进行 考察,多家比选,择优选择供应能力强,质量有保证,资信良好厂家对本工程的砼进行 供应
(2)根据施工进度计划安排精确计算用量,提前向厂家预订,以便供应及时
2、铺设混凝土:混凝土垫层厚度为 150MM
为了控制垫层的平整度,在土层中打入小 木桩,间距 2M,拉水平标高线在木桩上做垫层上平的标记
铺设混凝土前先在基层上洒水湿润,然后按场地短向每 6M 分档,沿长向依次浇筑
为保证砼沿长向不出现收缩裂缝
