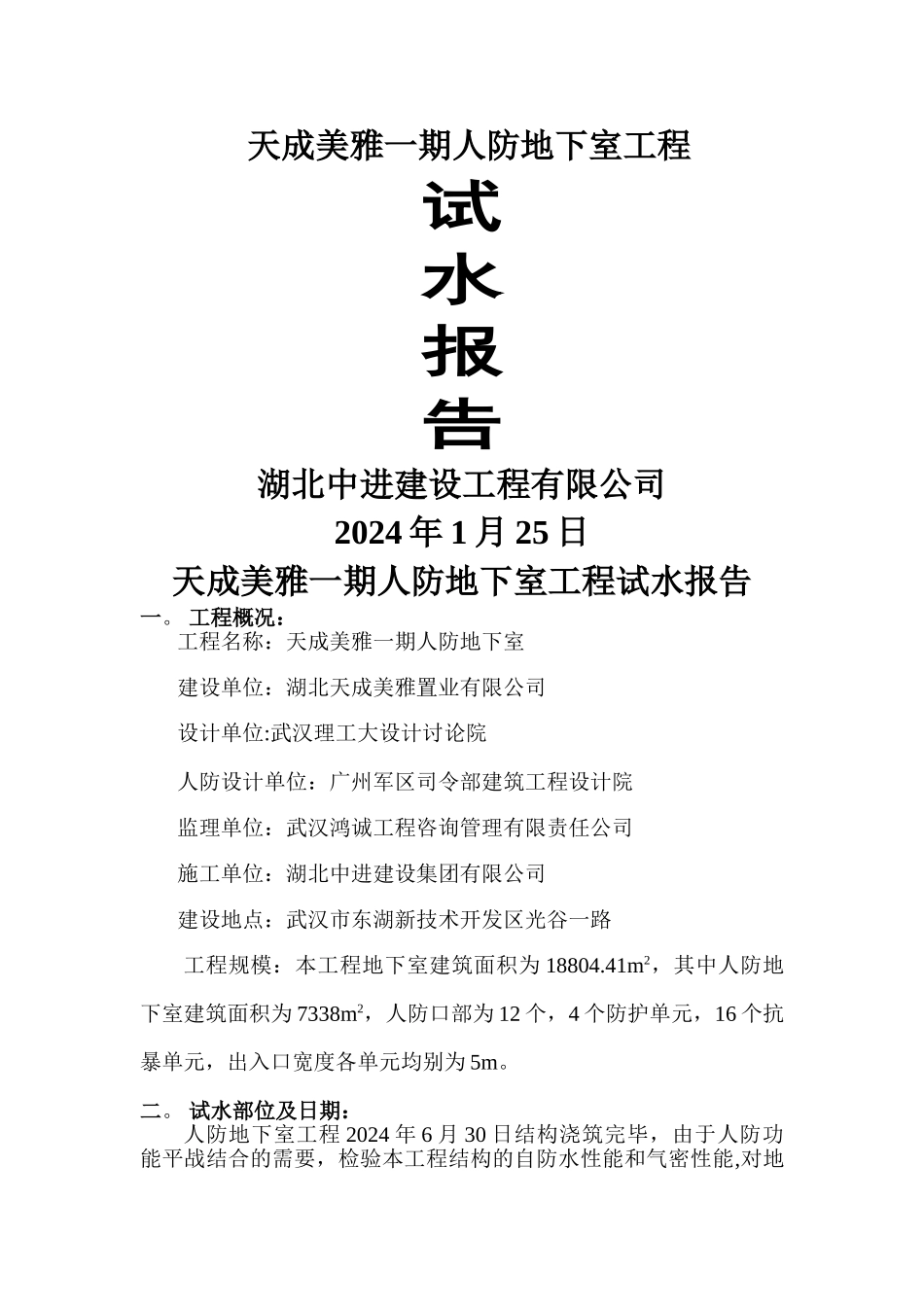

天成美雅一期人防地下室工程试水报告湖北中进建设工程有限公司2024 年 1 月 25 日天成美雅一期人防地下室工程试水报告一
工程概况:工程名称:天成美雅一期人防地下室建设单位:湖北天成美雅置业有限公司设计单位:武汉理工大设计讨论院人防设计单位:广州军区司令部建筑工程设计院监理单位:武汉鸿诚工程咨询管理有限责任公司施工单位:湖北中进建设集团有限公司建设地点:武汉市东湖新技术开发区光谷一路工程规模:本工程地下室建筑面积为 18804
41m2,其中人防地下室建筑面积为 7338m2,人防口部为 12 个,4 个防护单元,16 个抗暴单元,出入口宽度各单元均别为 5m

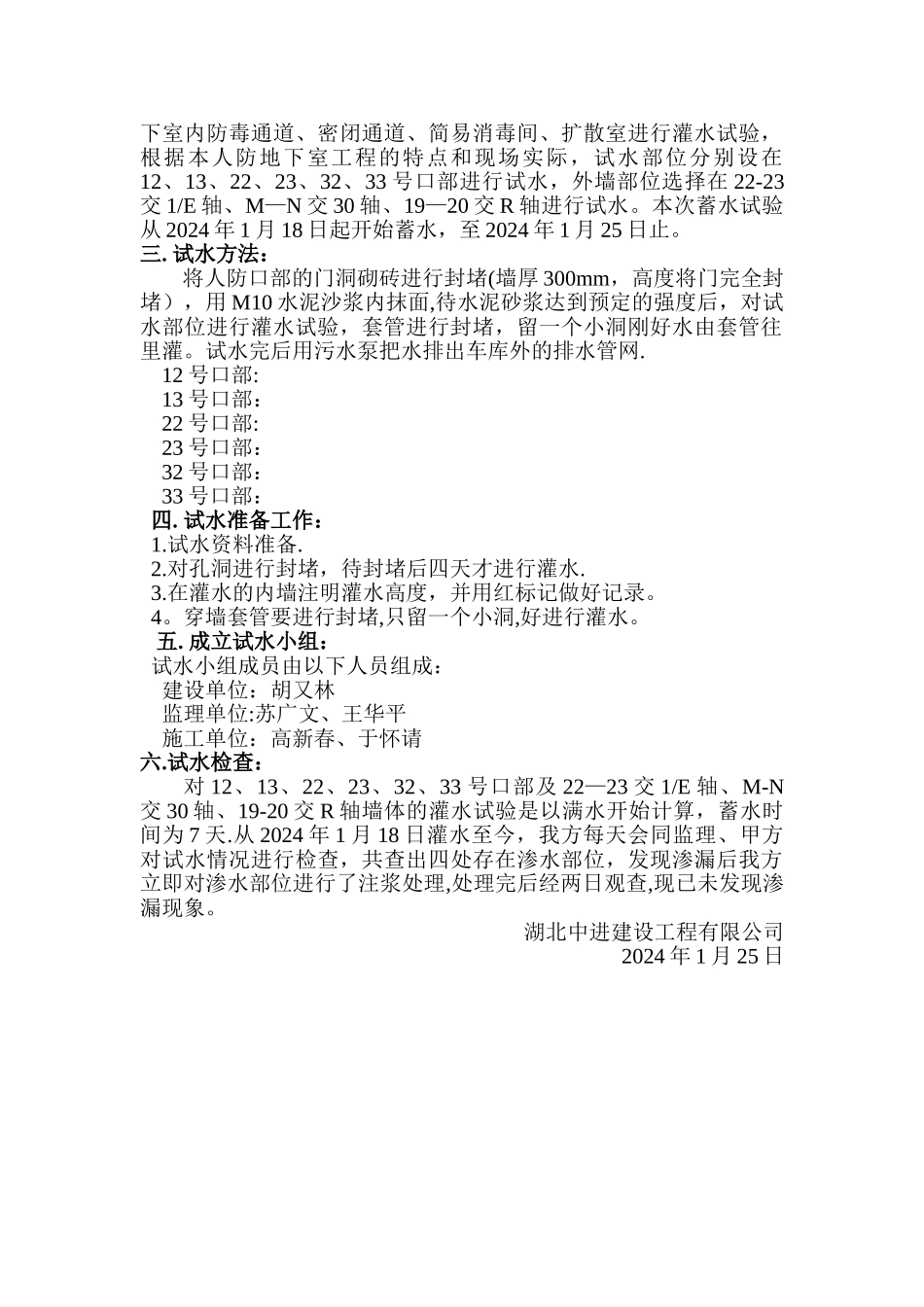

试水部位及日期:人防地下室工程 2024 年 6 月 30 日结构浇筑完毕,由于人防功能平战结合的需要,检验本工程结构的自防水性能和气密性能,对地下室内防毒通道、密闭通道、简易消毒间、扩散室进行灌水试验,根据本人防地下室工程的特点和现场实际,试水部位分别设在12、13、22、23、32、33 号口部进行试水,外墙部位选择在 22-23交 1/E 轴、M—N 交 30 轴、19—20 交 R 轴进行试水
本次蓄水试验从 2024 年 1 月 18 日起开始蓄水,至 2024 年 1 月 25 日止
试水方法:将人防口部的门洞砌砖进行封堵(墙厚 300mm,高度将门完全封堵),用 M10 水泥沙浆内抹面,待水泥砂浆达到预定的强度后,对试水部位进行灌水试验,套管进行封堵,留一个小洞刚好水由套管往里灌
试水完后用污水泵把水排出车库外的排水管网
12 号口部:13 号口部:22 号口部:23 号口部:32 号口部:33 号口部:四
试水准备工作:1
试水资料准备
对孔洞进行封堵,待封堵后四天才进行灌水
在灌水的内墙注明灌水高度,并用红标记做好记录
穿墙套管要进行封堵,只留一个小洞,好进行灌水
