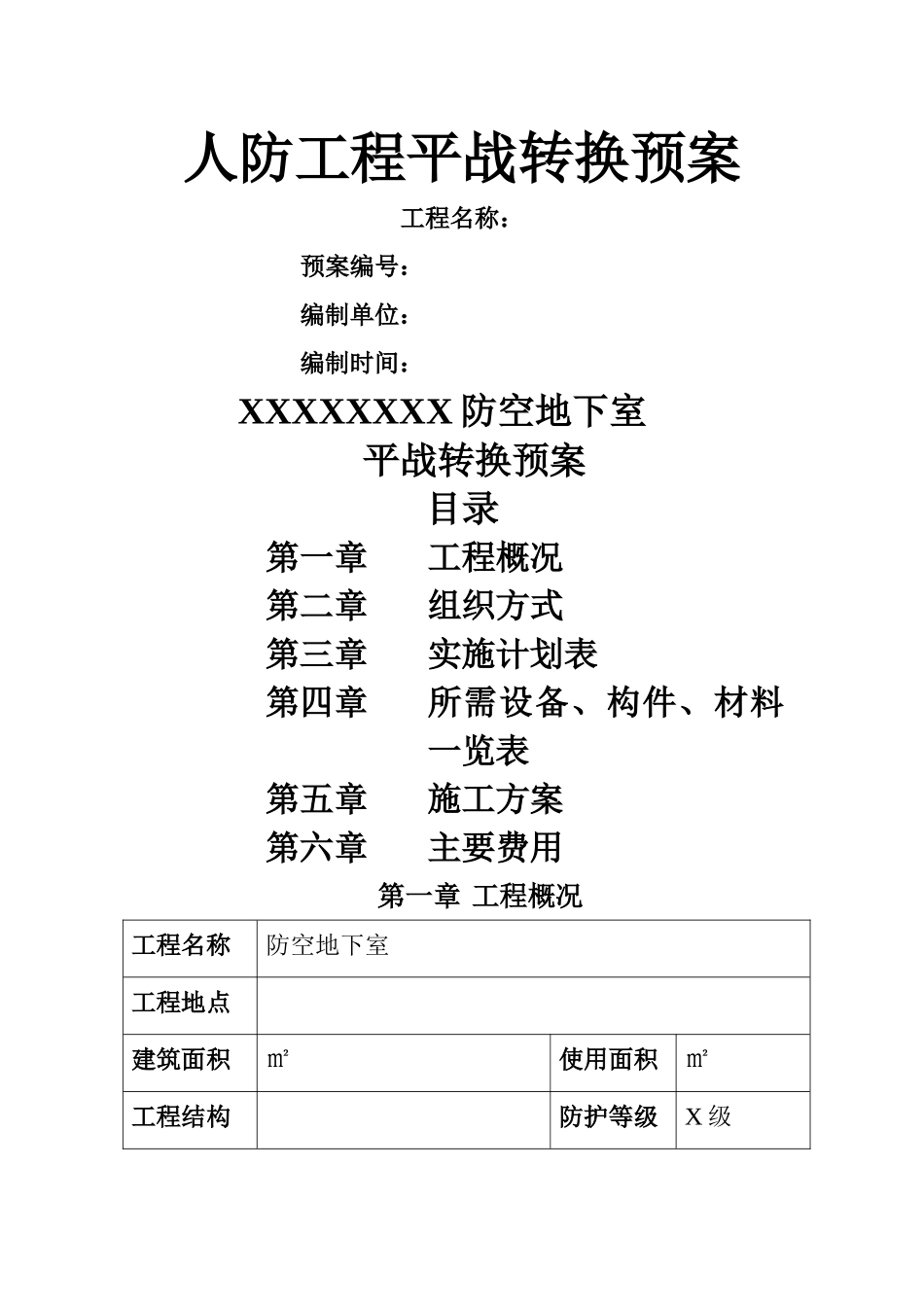

人防工程平战转换预案工程名称: 预案编号:编制单位: 编制时间: XXXXXXXX 防空地下室平战转换预案目录第一章工程概况第二章组织方式第三章实施计划表第四章所需设备、构件、材料一览表第五章施工方案第六章主要费用第一章 工程概况工程名称防空地下室工程地点建筑面积㎡使用面积㎡工程结构防护等级X 级战时用途平常用途地下层数竣工时间建设单位法人代表设计单位负责人监理单位负责人施工单位项目经理管理单位负责人转 换 实 施单位实 施 负 责人第二章 组织方式平战转换一定要确保人防工程的战时防护功能,并在确保战时功能的前提下,尽最大可能,最大限度地为平常使用制造条件,以利于发挥人防工程的“三个效益”。同时平战转换措施以国家人防办颁发的《人民防空工程战术技术要求》、《人民防空工程防护功能平战转换设计图集》和《人民防空地下室设计法律规范》为依据,在原设施的基础上进行实施。在市、区人防工程平战转换工作指挥部的统一指挥和具体技术监督、指导下,各人防工程所属单位成立以法人代表和基建办、物业管理人员为主的人防工程平展转换实施小组(由法人代表任组长),负责落实平战转换方案、经费,同时根据早期、临战和紧急转换三个阶段的时限要求,落实平展转换物资的采购、运输和安装施工,经验收合格,确保能由平常使用状态迅速转入战时使用状态,一旦战争发生,人防工程能有效保障人民群众的生命、财产安全。第三章 实施计划表实施时间早期转换(战前 30 天)临战转换(战前 15天)紧急转换(战前 3 天)工作内容1 、 转 换 物资、器材的采购和筹措。2 、 构 件 的 加工。3 、 施 工 队 伍的落实。1 、 口 部 战 时封堵。2 、 防 爆 隔 墙和战时干厕的砌筑。3 、 战 时 设 备安装。1、战时不用的连通口及孔口封堵。2、战时设备的综合调试。3、检查验收战时封堵及设备安装质量。第四章 所需设备、构件、材料一览表1、土建序号设备及材料名称型号数量备注1钢筋砼预制梁根280 厚钢筋砼防护档根3E4030 焊条公斤4建筑结构胶粘剂公斤5密封膏公斤6防水材料平方米7堆土立方米8麻袋个9标准砖块10砂吨11水泥吨12石灰膏立方13142、通风序号设备及材料名称型号数量备注1送风机HTFC-1-30T4-72—12-NO.3SWF-1—520 台2排风机SWF—1-5SWF—1-711 台3滤尘器LWP-D48 块4过滤吸收器SR—100024 台5送风口百叶风口182 个6排风口百叶风口40 个7换气堵头16 个8超压排气阀门PS—D25025 个...
