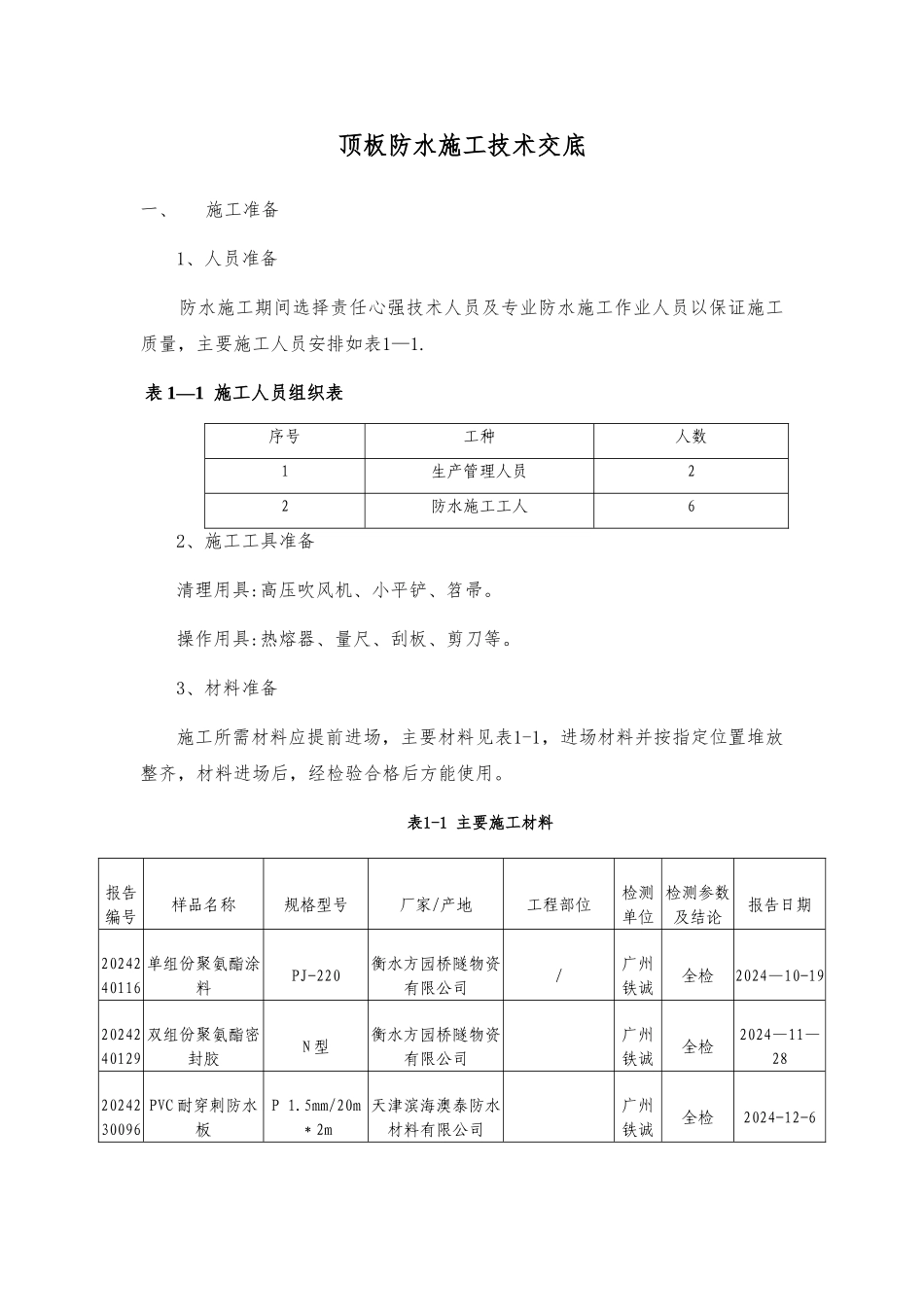

顶板防水施工技术交底一、施工准备1、人员准备 防水施工期间选择责任心强技术人员及专业防水施工作业人员以保证施工质量,主要施工人员安排如表1—1
表 1—1 施工人员组织表序号工种人数1生产管理人员22防水施工工人62、施工工具准备清理用具:高压吹风机、小平铲、笤帚
操作用具:热熔器、量尺、刮板、剪刀等
3、材料准备施工所需材料应提前进场,主要材料见表1-1,进场材料并按指定位置堆放整齐,材料进场后,经检验合格后方能使用
表1-1 主要施工材料报告编号样品名称规格型号厂家/产地工程部位检测单位检测参数及结论报告日期2024240116单组份聚氨酯涂料PJ-220衡水方园桥隧物资有限公司/广州铁诚全检2024—10-192024240129双组份聚氨酯密封胶N 型衡水方园桥隧物资有限公司广州铁诚全检2024—11—282024230096PVC 耐穿刺防水板P 1
5mm/20m*2m天津滨海澳泰防水材料有限公司广州铁诚全检2024-12-62024220433防水卷材YPS 1
5 m 20㎡深圳蓝盾防水工程有限公司广州铁诚全检2024—11-114、技术准备 主体结构防水施工方案已于2024年10月18日通过监理审批;顶板防水首件工程施工方案已于2024年12月16日编制及报审完成;安全生产事故应急预案已于2024年12月10日通过专家组评审,专家评审意见已予落实并回复;安全专项施工方案编审(包括应急预案)、专家论证、审批齐全有效
施工现场各级人员必须仔细学习图纸、会审记录、施工方案和施工法律规范等技术文件,做好技术交底工作,减少和避开施工误差,对现场作业人员进行施工前技术培训、安全教育

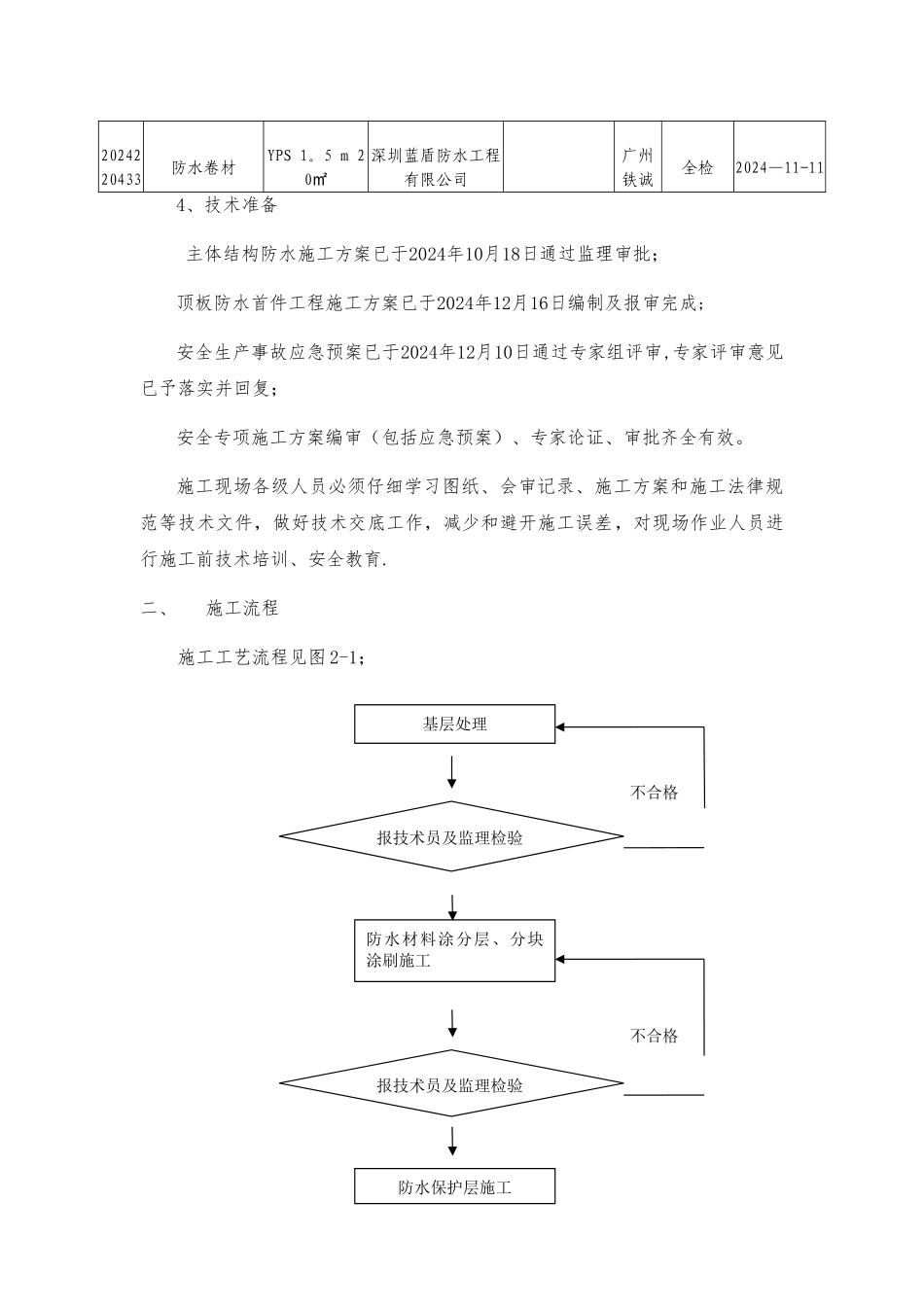

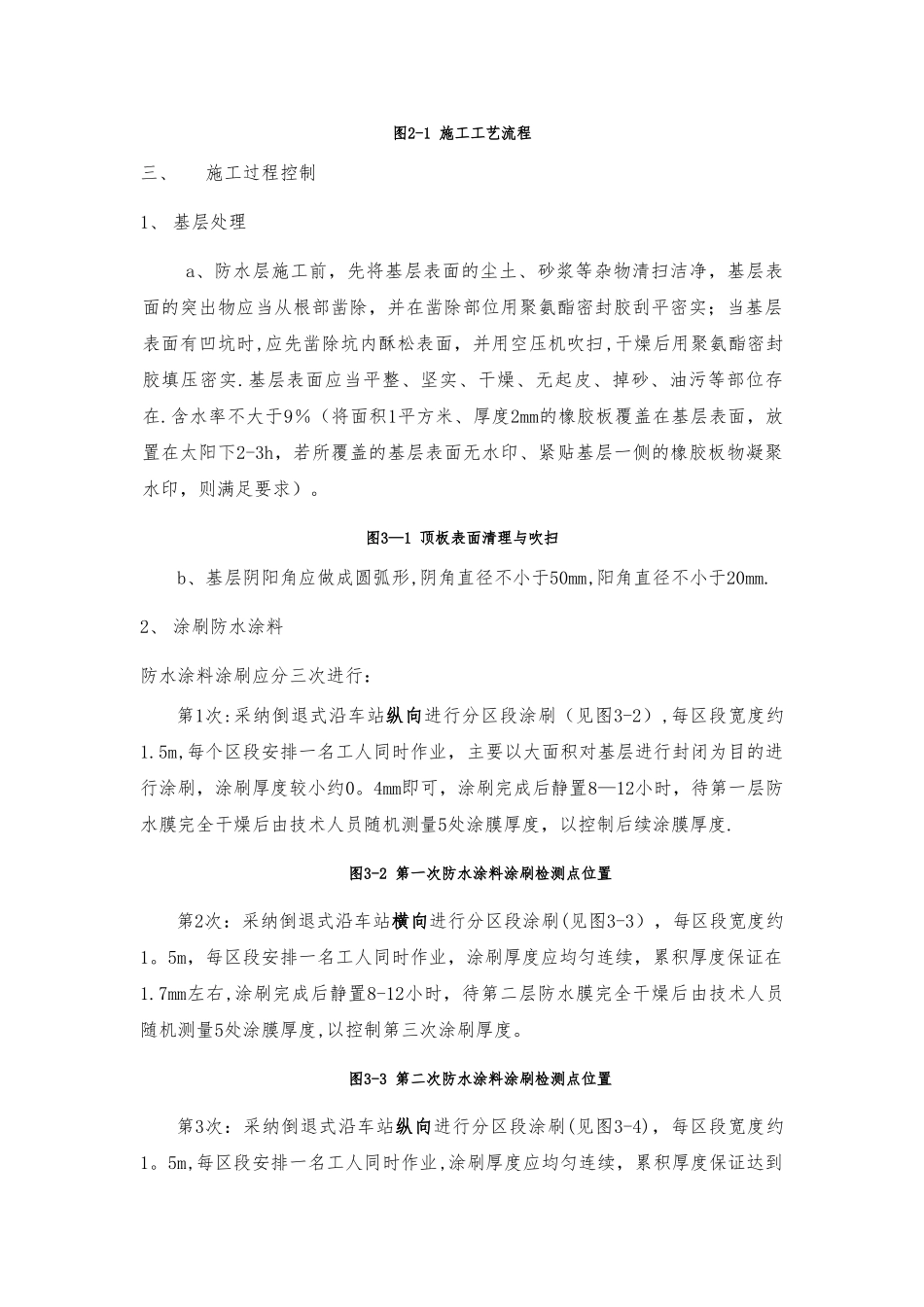

二、施工流程施工工艺流程见图 2-1;基层处理防水材料涂分层、分块涂刷施工报技术员及监理检验不合格报技术员及监理检验不合格防水保护层施工图2-1 施工工艺流程三、施工过程控制1、 基层处
