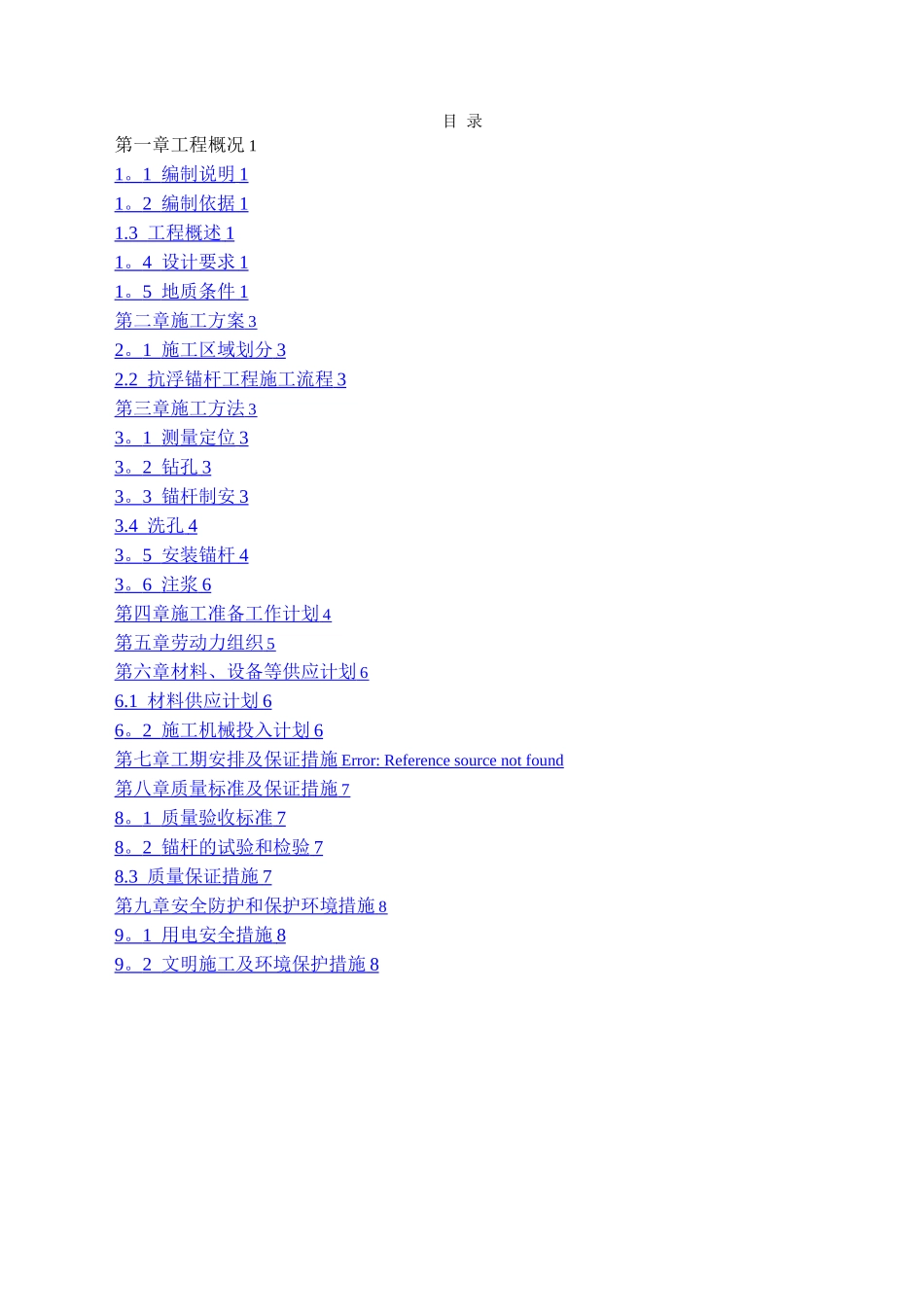

目 录第一章工程概况 11
1 编制说明 1 1
2 编制依据 1 1
3 工程概述 1 1
4 设计要求 1 1
5 地质条件 1 第二章施工方案 3 2
1 施工区域划分 3 2
2 抗浮锚杆工程施工流程 3 第三章施工方法 3 3
1 测量定位 3 3
2 钻孔 3 3
3 锚杆制安 3 3
4 洗孔 4 3
5 安装锚杆 4 3
6 注浆 6 第四章施工准备工作计划 4 第五章劳动力组织 5 第六章材料、设备等供应计划 6 6
1 材料供应计划 6 6
2 施工机械投入计划 6 第七章工期安排及保证措施 Error: Reference source not found 第八章质量标准及保证措施 7 8
1 质量验收标准 7 8
2 锚杆的试验和检验 7 8
3 质量保证措施 7 第九章安全防护和保护环境措施 8 9
1 用电安全措施 8 9

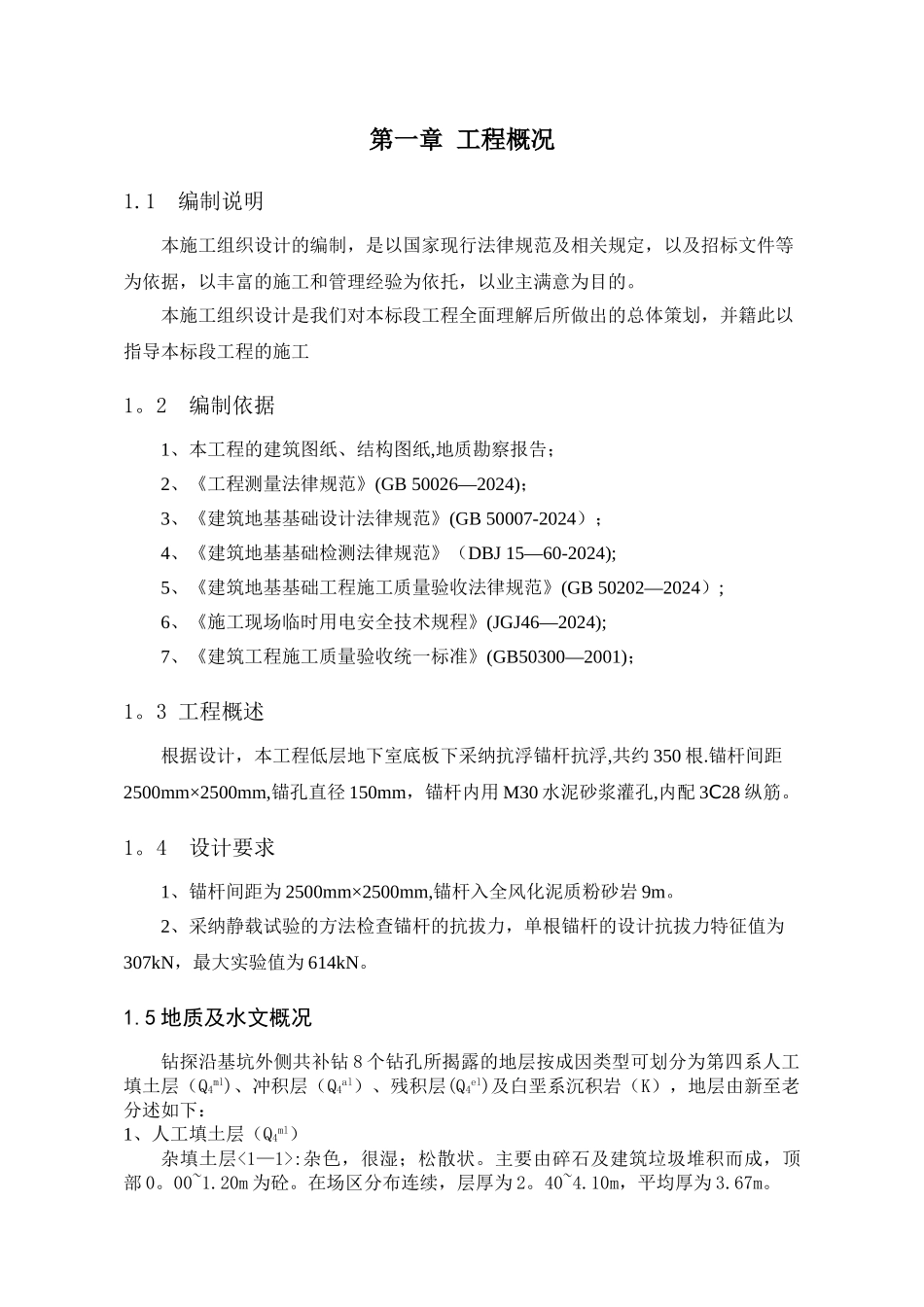

2 文明施工及环境保护措施 8 第一章 工程概况1
1 编制说明本施工组织设计的编制,是以国家现行法律规范及相关规定,以及招标文件等为依据,以丰富的施工和管理经验为依托,以业主满意为目的
本施工组织设计是我们对本标段工程全面理解后所做出的总体策划,并籍此以指导本标段工程的施工1
2 编制依据1、本工程的建筑图纸、结构图纸,地质勘察报告;2、《工程测量法律规范》(GB 50026—2024);3、《建筑地基基础设计法律规范》(GB 50007-2024);4、《建筑地基基础检测法律规范》(DBJ 15—60-2024);5、《建筑地基基础工程施工质量验收法律规范》(GB 50202—2024);6、《施工现场临时用电安全技术规程》(JGJ46—2024);7、《建筑工程施工质量验收统一标准》(GB50300—2001);1

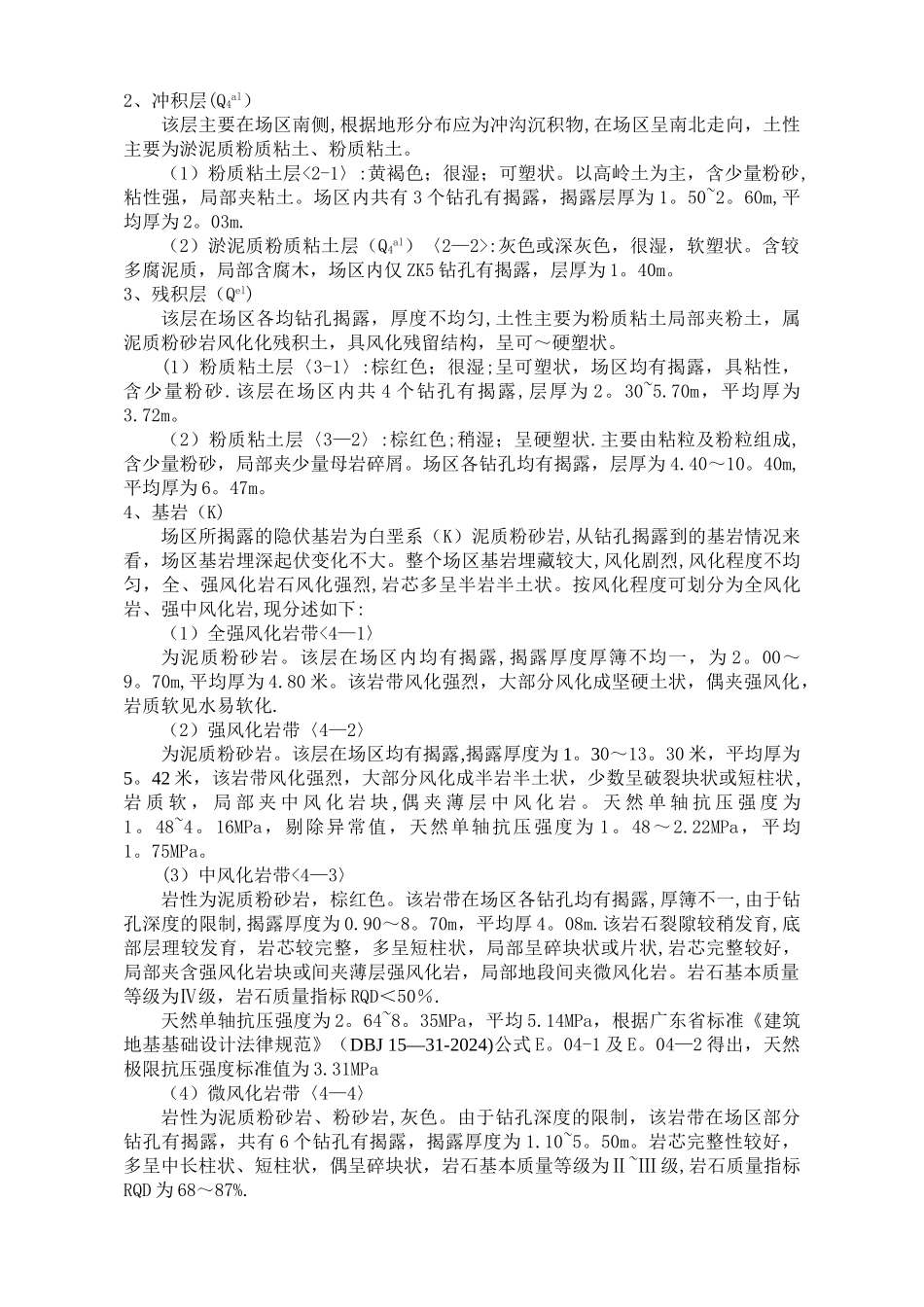

3 工程概述根据设计,本工程低层地下室底板下采
