电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

地面鹅卵石园路施工方案

地面鹅卵石园路施工方案_第1页
1/2
地面鹅卵石园路施工方案_第2页
2/2

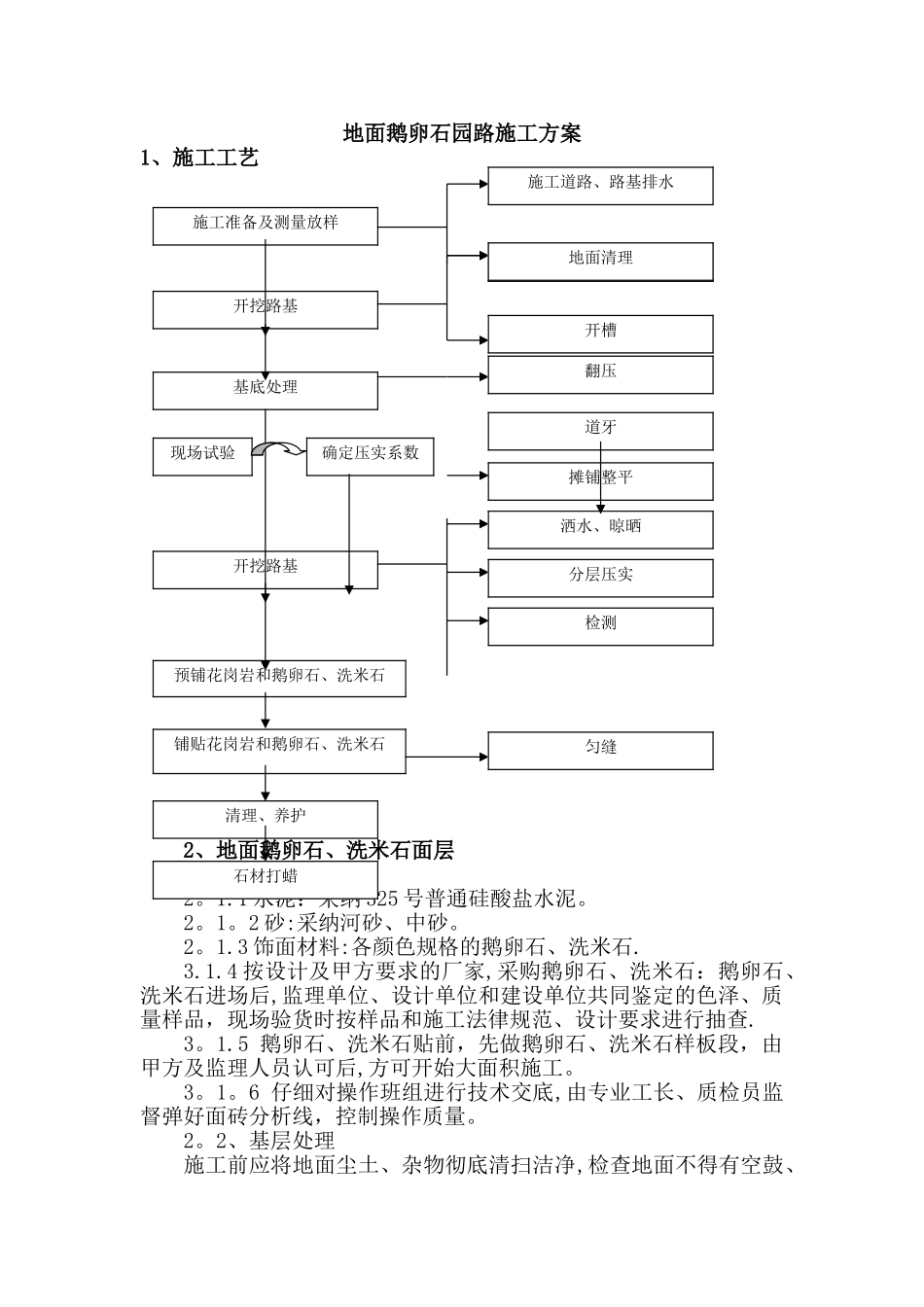

地面鹅卵石园路施工方案1、施工工艺2、地面鹅卵石、洗米石面层2。1、施工准备:2。1.1 水泥:采纳 325 号普通硅酸盐水泥。2。1。2 砂:采纳河砂、中砂。2。1.3 饰面材料:各颜色规格的鹅卵石、洗米石.3.1.4 按设计及甲方要求的厂家,采购鹅卵石、洗米石:鹅卵石、洗米石进场后,监理单位、设计单位和建设单位共同鉴定的色泽、质量样品,现场验货时按样品和施工法律规范、设计要求进行抽查.3。1.5 鹅卵石、洗米石贴前,先做鹅卵石、洗米石样板段,由甲方及监理人员认可后,方可开始大面积施工。3。1。6 仔细对操作班组进行技术交底,由专业工长、质检员监督弹好面砖分析线,控制操作质量。2。2、基层处理施工前应将地面尘土、杂物彻底清扫洁净,检查地面不得有空鼓、施工准备及测量放样施工道路、路基排水测量放样开挖路基地面清理开槽基底处理翻压道牙现场试验确定压实系数开挖路基洒水、晾晒分层压实摊铺整平检测预铺花岗岩和鹅卵石、洗米石铺贴花岗岩和鹅卵石、洗米石清理、养护石材打蜡匀缝开裂及起砂等现象,保持地面洁净且具备法律规范要求的强度,并能满足施工结合层厚度的要求.在正式施工前用少许清水湿润地面。2。2 弹线:在施工前要按要求弹出标高控制线,作出标高控制。清理完毕后,在地面弹出十字线,并根据鹅卵石、洗米石分格图在地面弹出石材分格线。2。3 预铺:首先应在图纸设计要求的基础上,对鹅卵石、洗米石的颜色、几何尺寸、表面平整等进行严格的选择,然后根据图纸要求预铺。对于预铺中可能出现的误差进行调整、交换,直至达到最佳效果.2.4 铺贴:镶贴应采纳 1:3 干硬性砂浆经充分搅拌均匀后进行施工。先在清理好的地面上,刷一道素水泥浆,把已搅拌好的干硬性砂浆铺到地面,用灰板拍实,应注意砂浆铺设厚度应超过鹅卵石、洗米石高度 2/3 以上,砂浆厚度控制在 30mm。把鹅卵石、洗米石根据要求放在干硬性砂浆上,用橡皮锤砸实,根据装饰标高,调整好干硬性砂浆厚度,从中间往四周铺贴。2。5 匀缝:铺完 24h 后进行勾缝。2.6 清理:勾完缝后,等水泥浆凝固后再用棉纱等物对鹅卵石、洗米石表面进行清理(一般宜在 12h 之后)。2.7 石材打蜡:打蜡一般应按所使用蜡的操作工艺进行,原则上烫硬蜡,擦软错,蜡洒布均匀,不侵底色,色泽一致,表面洁净。每一处独立图案的鹅卵石、洗米石颜色一致,花纹通顺基本一致,擦缝饱满与板齐平,洁净美观;卵石块挤靠严密,无缝隙,缝痕通直无错缝,表面平整,洁净,图案清楚,无磨划痕,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

地面鹅卵石园路施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
