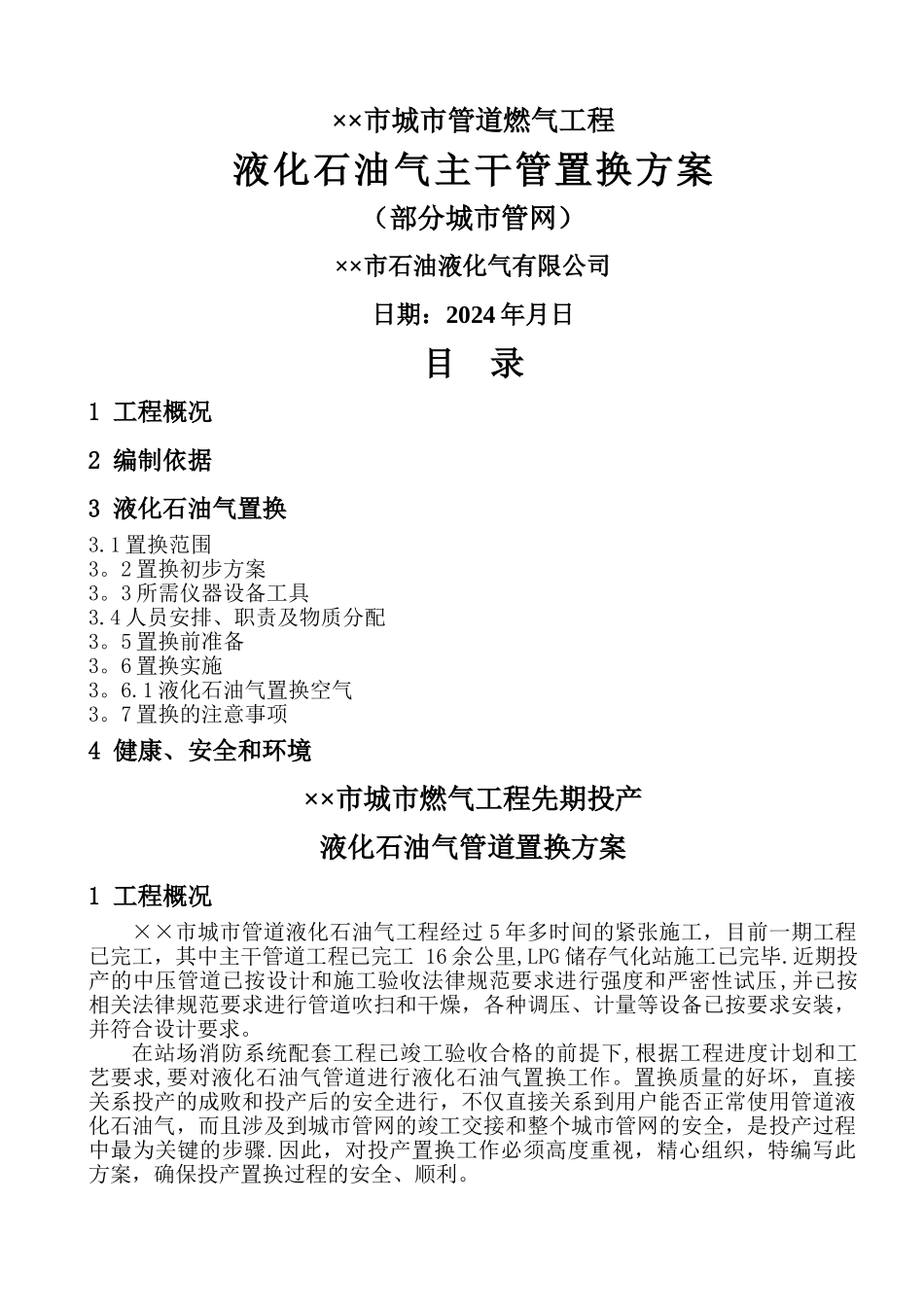

××市城市管道燃气工程液化石油气主干管置换方案(部分城市管网)××市石油液化气有限公司日期:2024 年月日目 录1 工程概况2 编制依据3 液化石油气置换3
1 置换范围3
2 置换初步方案3
3 所需仪器设备工具3
4 人员安排、职责及物质分配3
5 置换前准备3
6 置换实施3
1 液化石油气置换空气3
7 置换的注意事项4 健康、安全和环境××市城市燃气工程先期投产液化石油气管道置换方案1 工程概况××市城市管道液化石油气工程经过 5 年多时间的紧张施工,目前一期工程已完工,其中主干管道工程已完工 16 余公里,LPG 储存气化站施工已完毕
近期投产的中压管道已按设计和施工验收法律规范要求进行强度和严密性试压,并已按相关法律规范要求进行管道吹扫和干燥,各种调压、计量等设备已按要求安装,并符合设计要求
在站场消防系统配套工程已竣工验收合格的前提下,根据工程进度计划和工艺要求,要对液化石油气管道进行液化石油气置换工作
置换质量的好坏,直接关系投产的成败和投产后的安全进行,不仅直接关系到用户能否正常使用管道液化石油气,而且涉及到城市管网的竣工交接和整个城市管网的安全,是投产过程中最为关键的步骤
因此,对投产置换工作必须高度重视,精心组织,特编写此方案,确保投产置换过程的安全、顺利

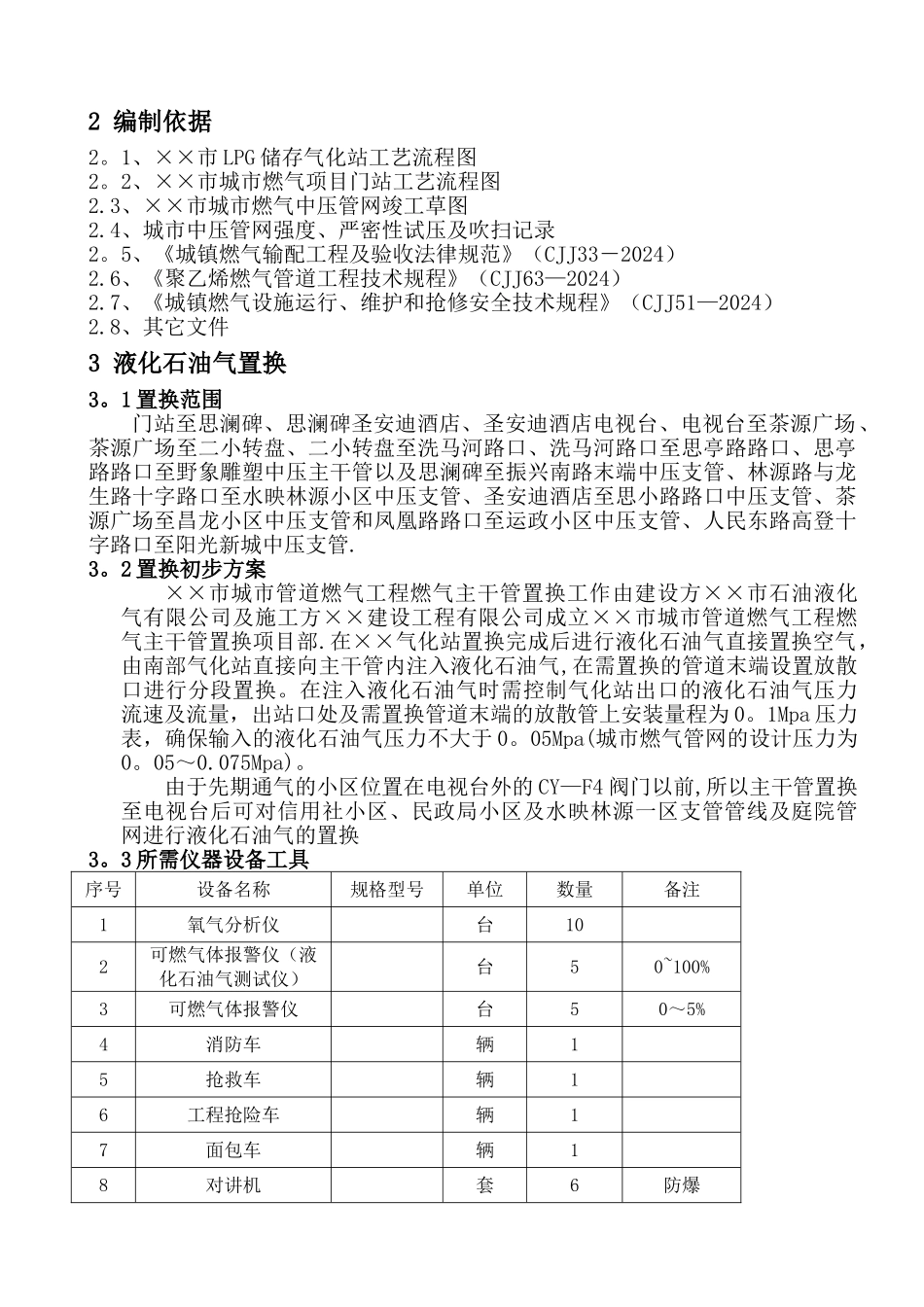

2 编制依据2
1、××市 LPG 储存气化站工艺流程图2
2、××市城市燃气项目门站工艺流程图2
3、××市城市燃气中压管网竣工草图2
4、城市中压管网强度、严密性试压及吹扫记录2
5、《城镇燃气输配工程及验收法律规范》(CJJ33-2024)2
6、《聚乙烯燃气管道工程技术规程》(CJJ63—2024)2
7、《城镇燃气设施运行、维护和抢修安全技术规程》(CJJ51—2024)2
8、其它文件3 液化石油气置换3
1 置换范围门站至思澜碑、思澜碑圣安迪酒店、圣安迪酒店电视台、电视台至茶源
