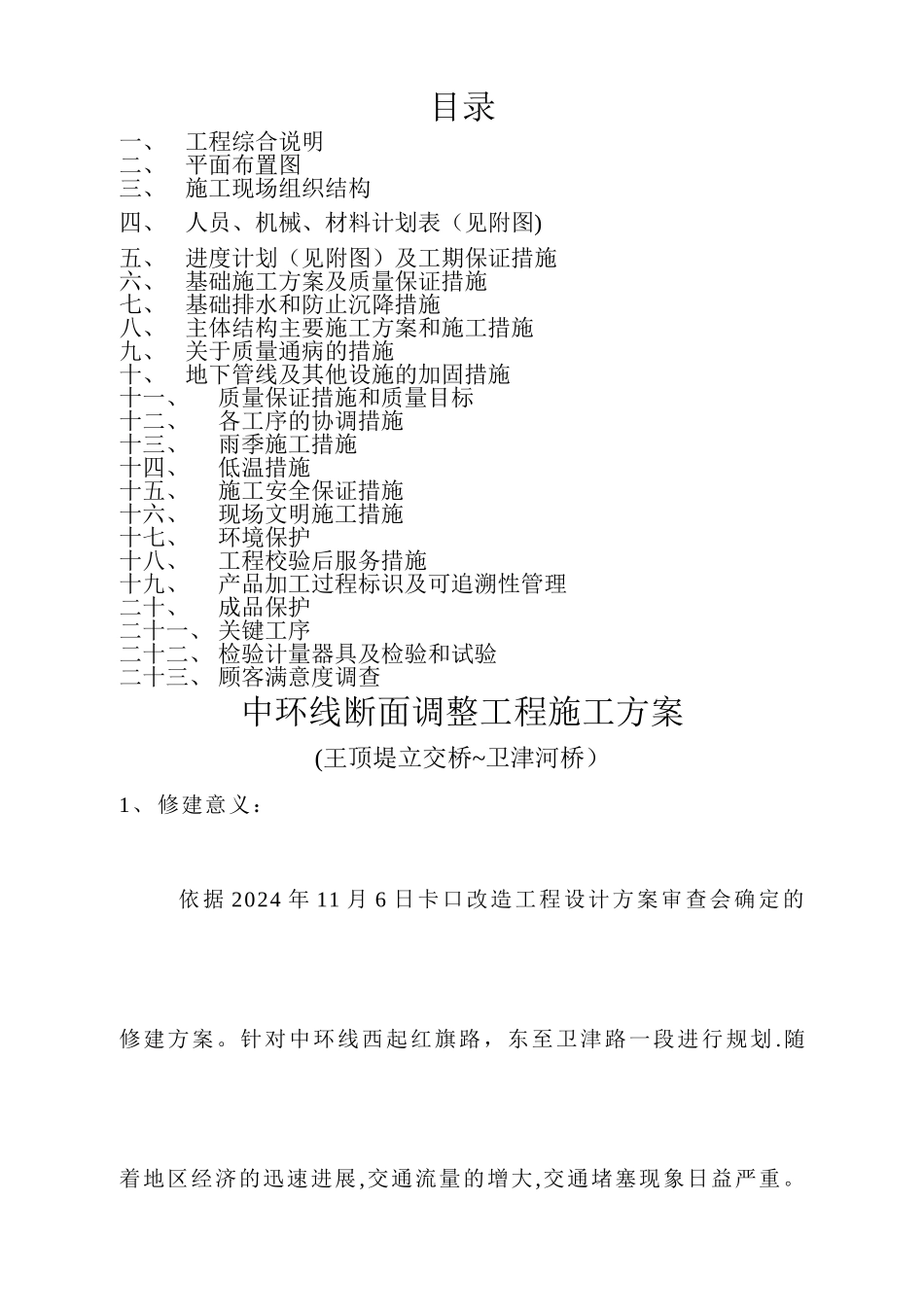

目录一、工程综合说明二、平面布置图三、施工现场组织结构四、人员、机械、材料计划表(见附图)五、进度计划(见附图)及工期保证措施六、基础施工方案及质量保证措施七、基础排水和防止沉降措施八、主体结构主要施工方案和施工措施九、关于质量通病的措施十、地下管线及其他设施的加固措施十一、质量保证措施和质量目标十二、各工序的协调措施十三、雨季施工措施十四、低温措施十五、施工安全保证措施十六、现场文明施工措施十七、环境保护十八、工程校验后服务措施十九、产品加工过程标识及可追溯性管理二十、成品保护二十一、 关键工序二十二、 检验计量器具及检验和试验二十三、 顾客满意度调查中环线断面调整工程施工方案(王顶堤立交桥~卫津河桥)1、 修建意义:依据 2024 年 11 月 6 日卡口改造工程设计方案审查会确定的修建方案
针对中环线西起红旗路,东至卫津路一段进行规划
随着地区经济的迅速进展,交通流量的增大,交通堵塞现象日益严重

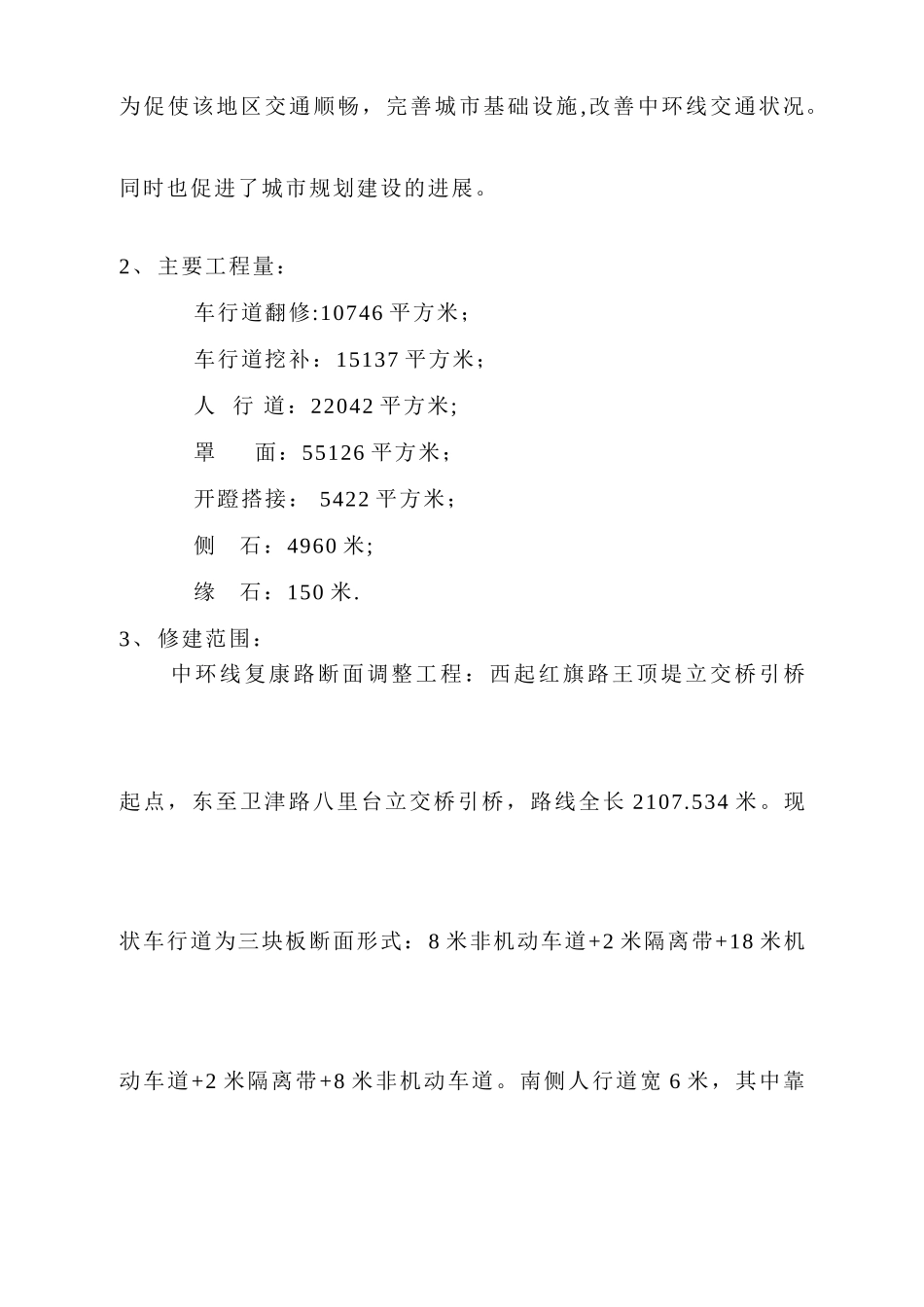

为促使该地区交通顺畅,完善城市基础设施,改善中环线交通状况
同时也促进了城市规划建设的进展
2、 主要工程量: 车行道翻修:10746 平方米; 车行道挖补:15137 平方米; 人 行 道:22042 平方米; 罩 面:55126 平方米; 开蹬搭接: 5422 平方米; 侧 石:4960 米; 缘 石:150 米

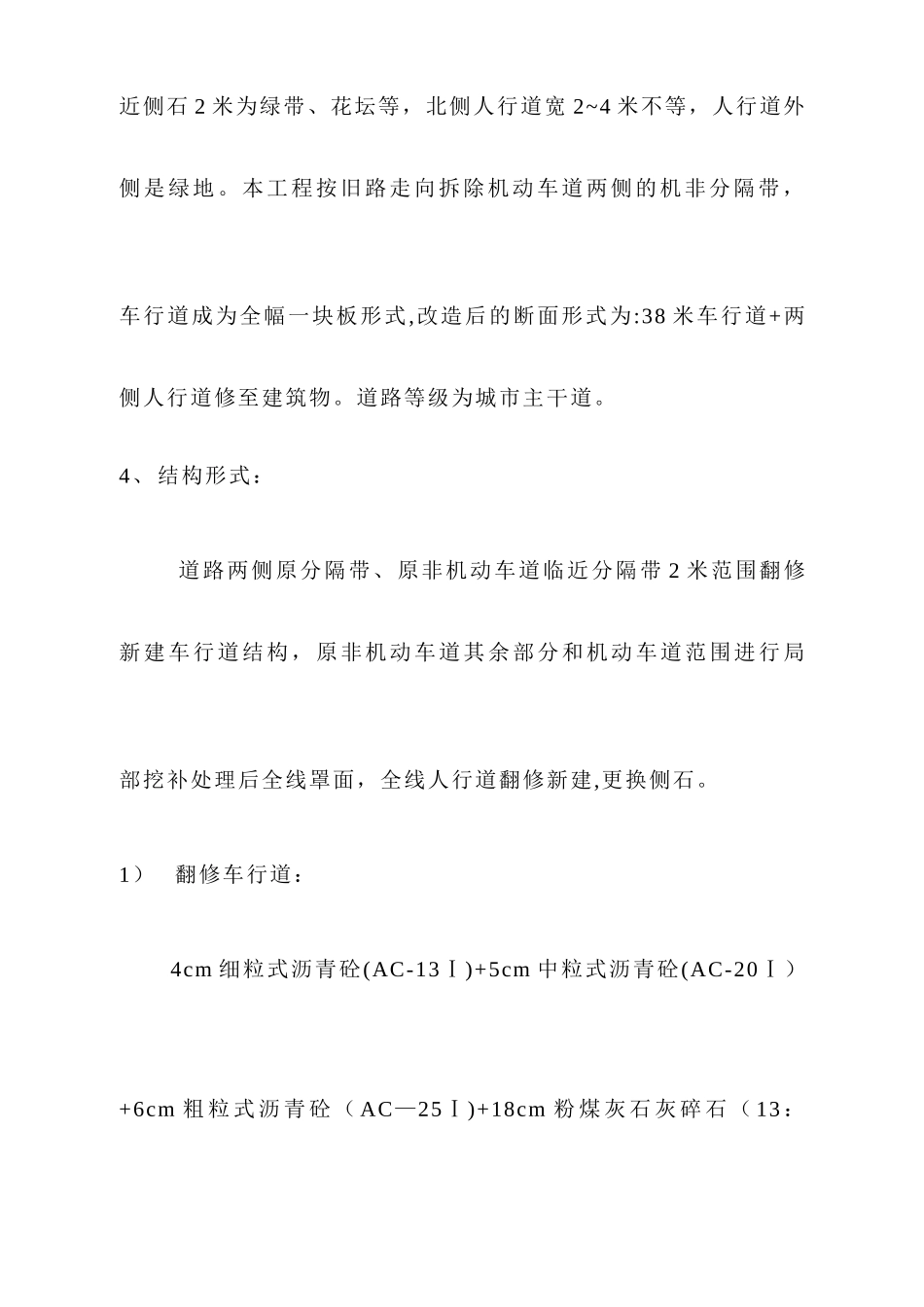

3、 修建范围:中环线复康路断面调整工程:西起红旗路王顶堤立交桥引桥起点,东至卫津路八里台立交桥引桥,路线全长 2107
现状车行道为三块板断面形式:8 米非机动车道+2 米隔离带+18 米机动车道+2 米隔离带+8 米非机动车道
南侧人行道宽 6 米,其中靠近侧石 2 米为绿带、花坛等,北侧人行道宽 2~4 米不等,人行道外侧是绿地
本工程按旧路走向拆除机动车道两侧的机非分隔带,车行道成为全幅一块板形式,改造后的断面形式为:38 米车行道+两侧人
