巴达高速 BD08 项目经理部有关开展“高位求进促发展,完毕产值创新高”劳动竞赛活动的总结按照集团企业的“高位求进促发展,完毕产值创新高”劳动竞赛主题规定,我 BD08 协议段项目部制定了祥细的劳动竞赛实行方案,并在项目部领导班子的统一安排和布置下,结合任务重、工期紧、施工难度大的实际状况,项目部领导班子带领全体员工,以饱满的热情、昂扬的斗志积极开展了卓有成效的“高位求进促发展,完毕产值创新高”劳动竞赛活动
为保证工程建设又好又快发展,保质保量完毕目的任务,我们一直坚持不懈的践行劳动竞赛活动的“八比八创一保证”的竞赛宗旨
充足发挥劳动竞赛新作用,最大程度地调动了全体职工的积极性,鼓励职工奋发向上,比安全、比质量、比进度、争荣誉,把过去单纯的生产型、体力型劳动竞赛转变为智力型、管理型上来,不停掀起了竞赛高潮

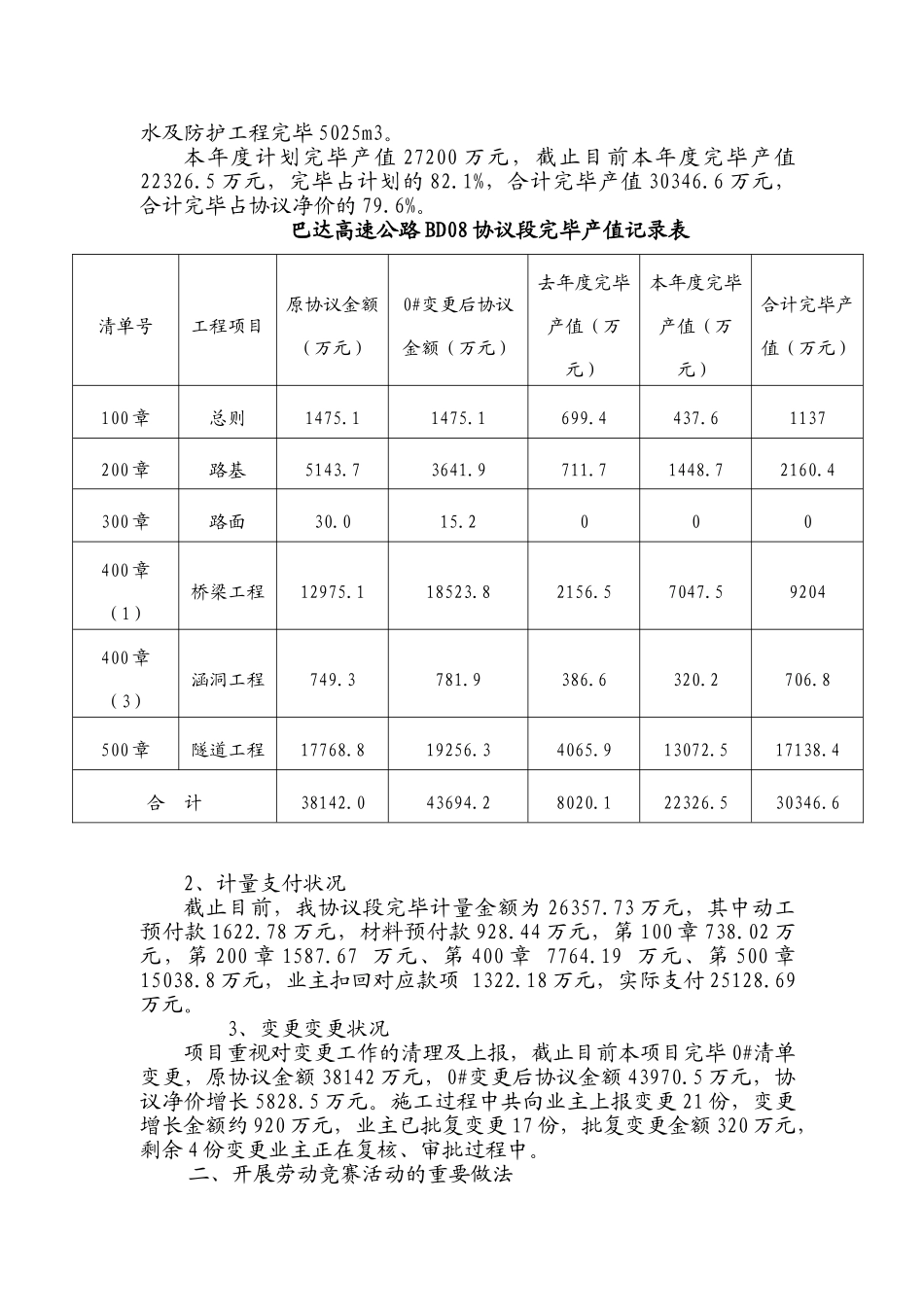

下面是对我部在劳动竞赛活动期间获得的某些成绩及某些做法的几点总结:一、获得的成绩1、截至目前完毕状况(1)、桥梁工程:完毕桥梁桩基:圆桩 φ1
8 米 248 米 14 根,φ1
5 米 2402 米 160 根,圆桩 φ1
3 米 471 米 26 根,方桩 899 米44 根 5802
墩柱:圆柱 φ1
6 米 370
6 米 10 根、φ1
4 米683 米 52 根,方墩空心薄壁墩 3763
64 方、实心方墩 4361
盖梁:预应力张拉盖梁 28 道、一般砼盖梁 49 道
系梁:55 道,30 米T 梁预制 206 片,安装 192 片
(2)、隧道工程a、孤山寺隧道:左洞完毕开挖 970m,仰拱完毕 970m,二衬完毕970m;右洞完毕开挖 978m,仰拱完毕 978m,二衬完毕 978m
b、白顶子隧道:左洞完毕开挖 1707m,仰拱施工 1622m,二衬完毕 1445m;右洞完毕开挖 1745m,仰拱施工 1725m,二衬完毕 1656
