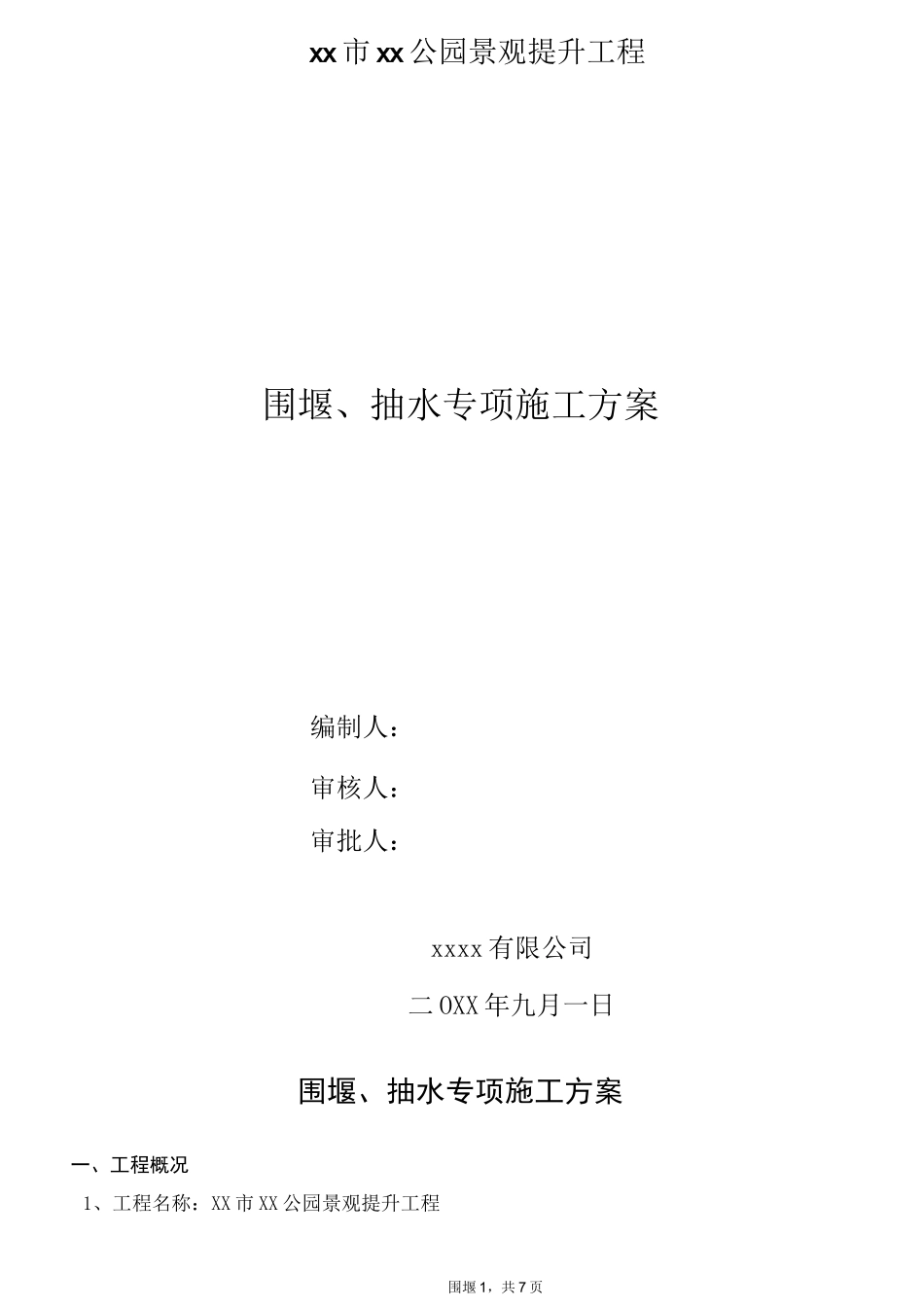

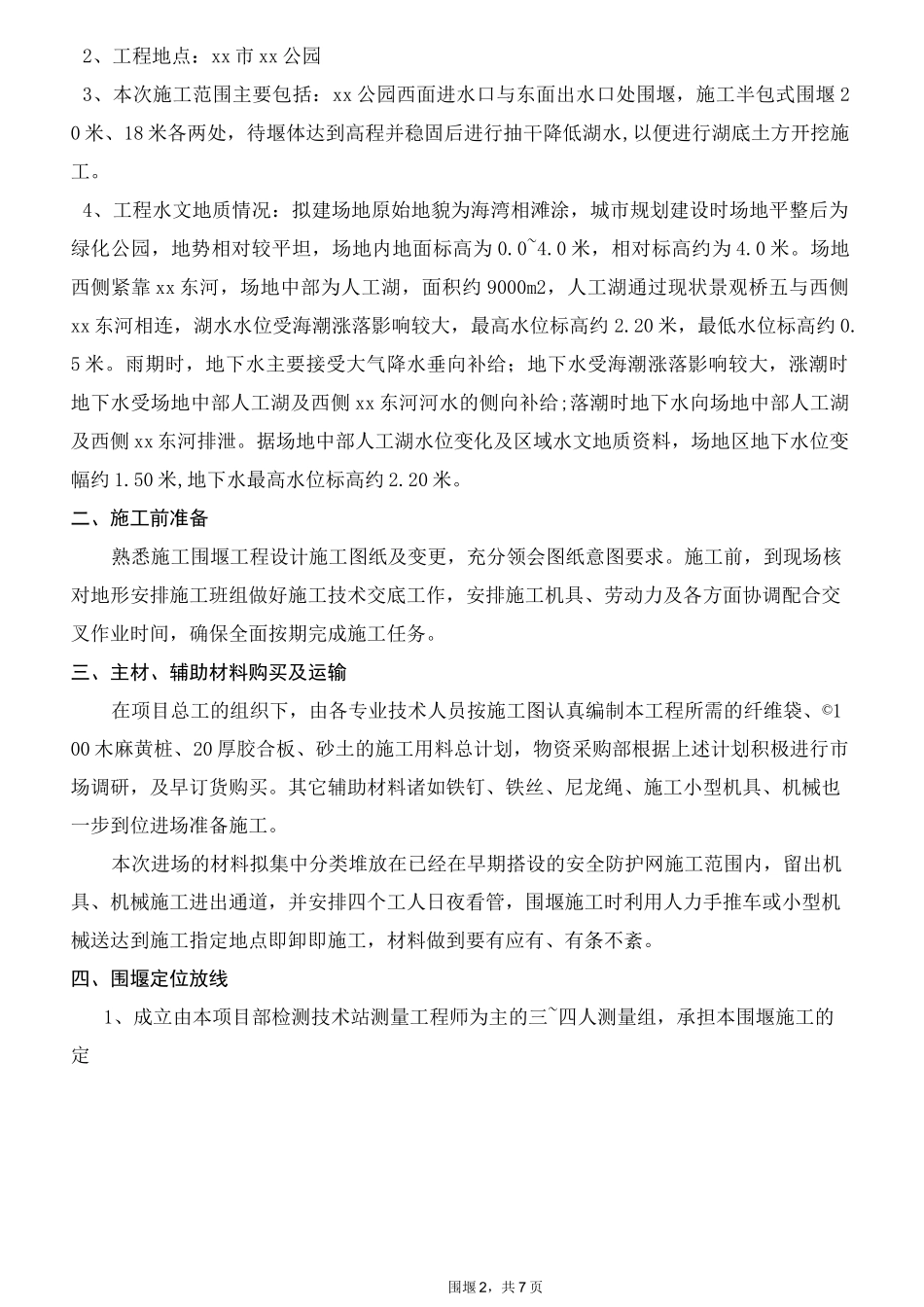

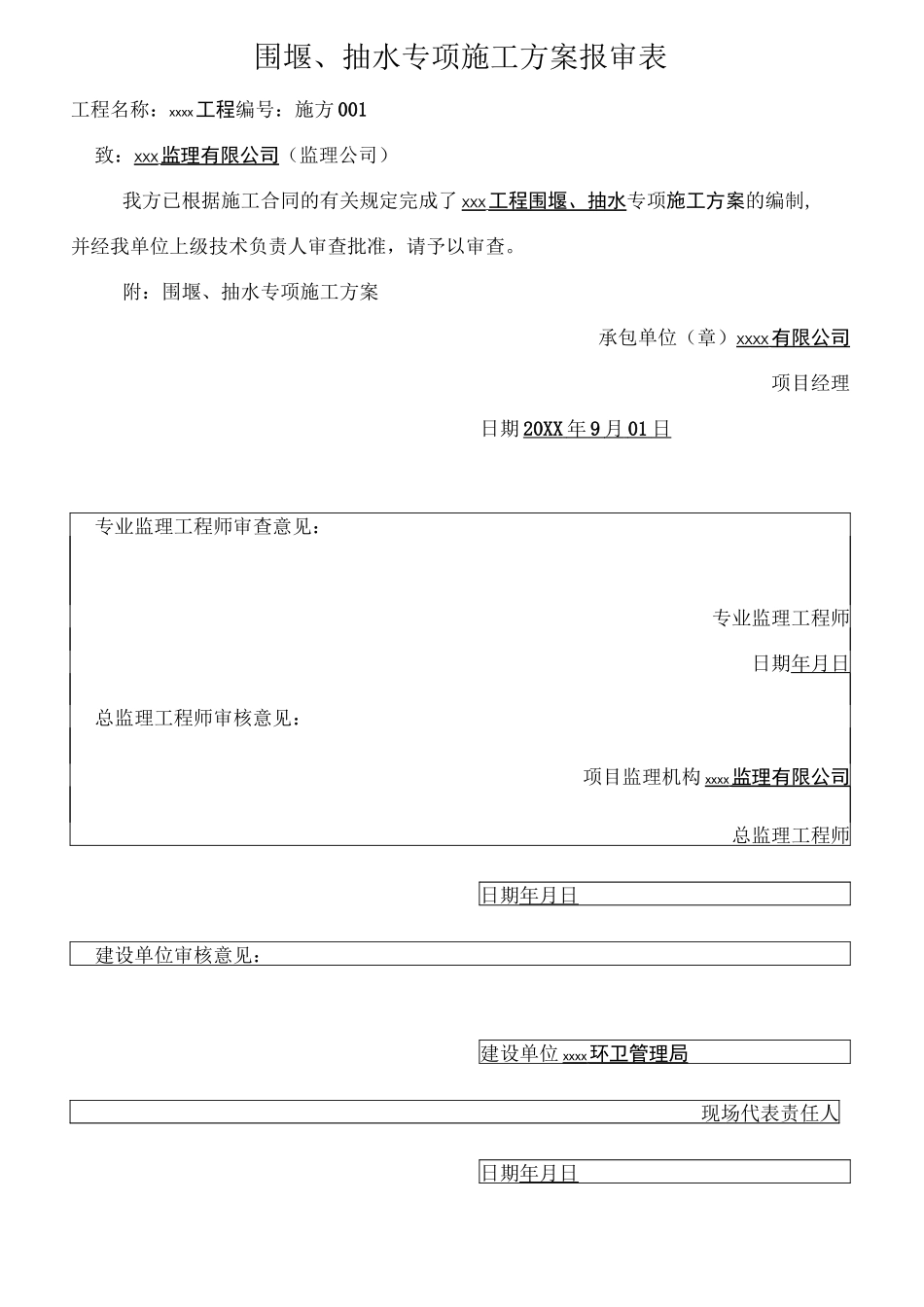

围堰、抽水专项施工方案报审表工程名称:xxxx工程编号:施方 001致:XXX 监理有限公司 (监理公司)我方已根据施工合同的有关规定完成了 XXX 工程围堰、抽水 专项施工方案的编制,并经我单位上级技术负责人审查批准,请予以审查。附:围堰、抽水专项施工方案承包单位(章)XXXX 有限公司 项目经理日期 20XX 年 9 月 01 日 专业监理工程师审查意见:专业监理工程师日期年月日总监理工程师审核意见:项目监理机构 xxxx 监理有限公司 总监理工程师日期年月日建设单位审核意见:建设单位 xxxx 环卫管理局 现场代表责任人日期年月日围堰 1,共 7 页xx 市 xx 公园景观提升工程围堰、抽水专项施工方案编制人:审核人:审批人:xxxx 有限公司二 OXX 年九月一日围堰、抽水专项施工方案一、工程概况1、工程名称:XX 市 XX 公园景观提升工程围堰 2,共 7 页2、工程地点:xx 市 xx 公园3、本次施工范围主要包括:xx 公园西面进水口与东面出水口处围堰,施工半包式围堰 20 米、18 米各两处,待堰体达到高程并稳固后进行抽干降低湖水,以便进行湖底土方开挖施工。4、工程水文地质情况:拟建场地原始地貌为海湾相滩涂,城市规划建设时场地平整后为绿化公园,地势相对较平坦,场地内地面标高为 0.0~4.0 米,相对标高约为 4.0 米。场地西侧紧靠 xx 东河,场地中部为人工湖,面积约 9000m2,人工湖通过现状景观桥五与西侧xx 东河相连,湖水水位受海潮涨落影响较大,最高水位标高约 2.20 米,最低水位标高约 0.5 米。雨期时,地下水主要接受大气降水垂向补给;地下水受海潮涨落影响较大,涨潮时地下水受场地中部人工湖及西侧 xx 东河河水的侧向补给;落潮时地下水向场地中部人工湖及西侧 xx 东河排泄。据场地中部人工湖水位变化及区域水文地质资料,场地区地下水位变幅约 1.50 米,地下水最高水位标高约 2.20 米。二、施工前准备熟悉施工围堰工程设计施工图纸及变更,充分领会图纸意图要求。施工前,到现场核对地形安排施工班组做好施工技术交底工作,安排施工机具、劳动力及各方面协调配合交叉作业时间,确保全面按期完成施工任务。三、主材、辅助材料购买及运输在项目总工的组织下,由各专业技术人员按施工图认真编制本工程所需的纤维袋、©100 木麻黄桩、20 厚胶合板、砂土的施工用料总计划,物资采购部根据上述计划积极进行市场调研,及早订货购买。其它辅助材料诸如铁钉、铁丝、尼龙绳、施工小型机...
