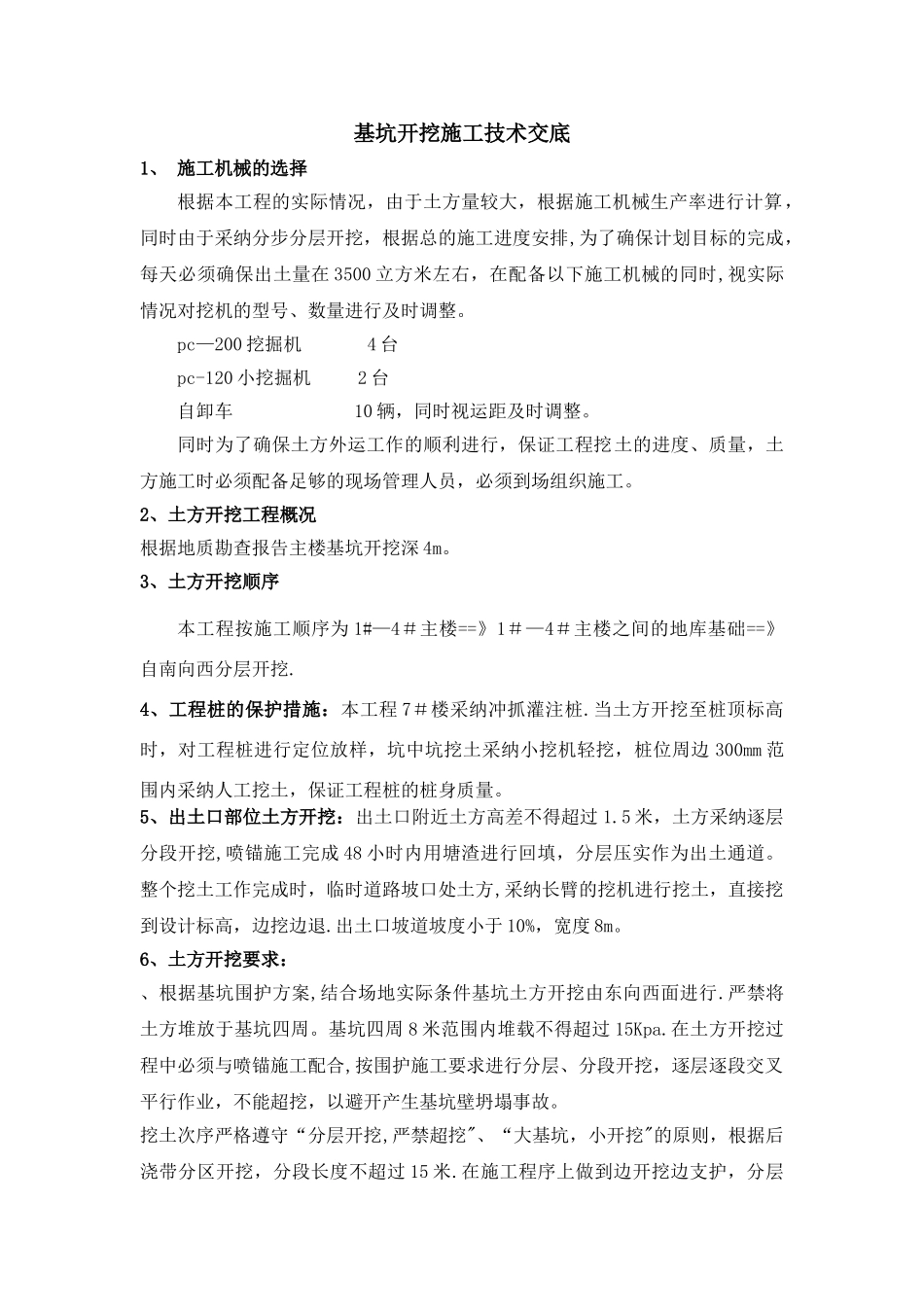

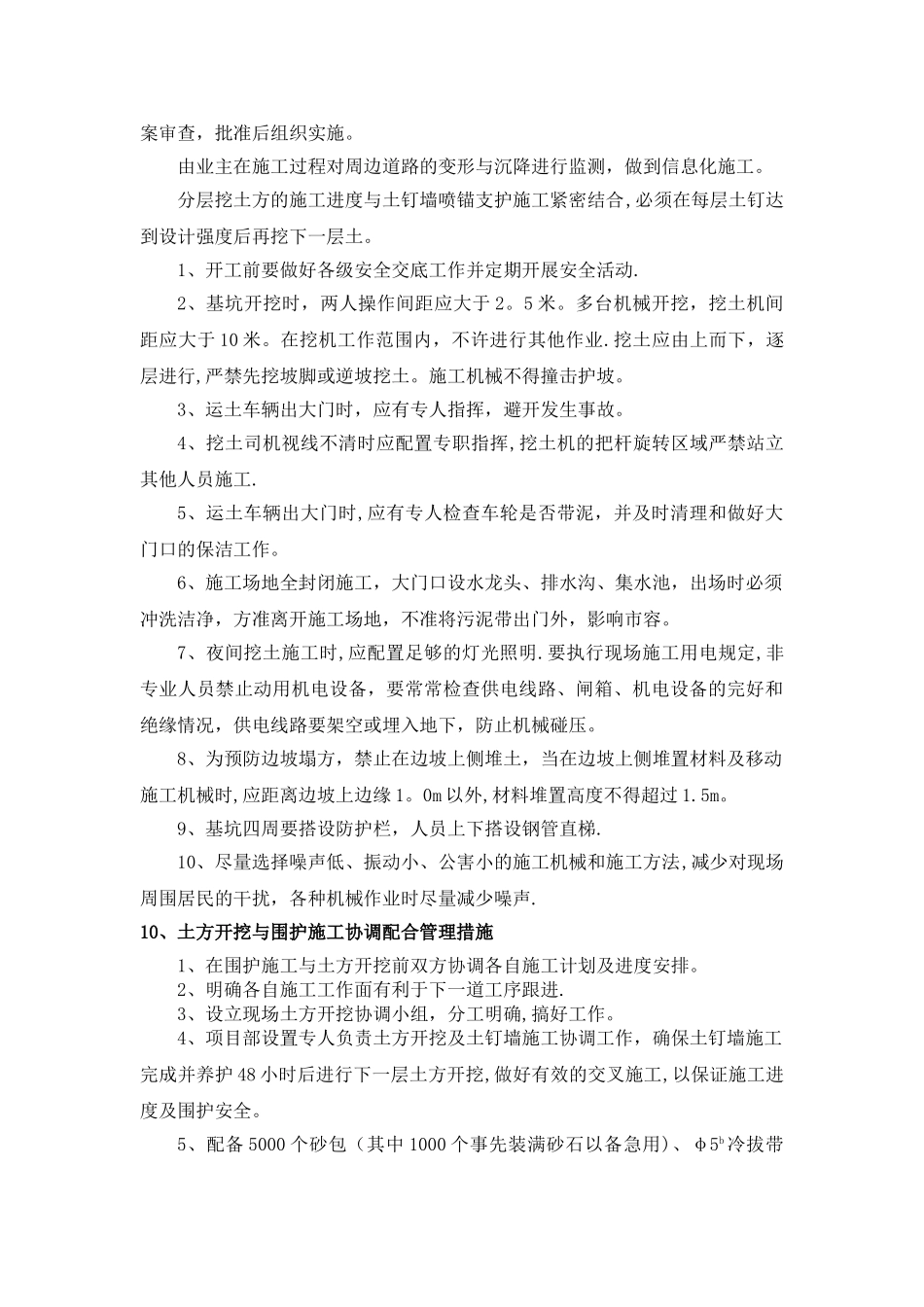

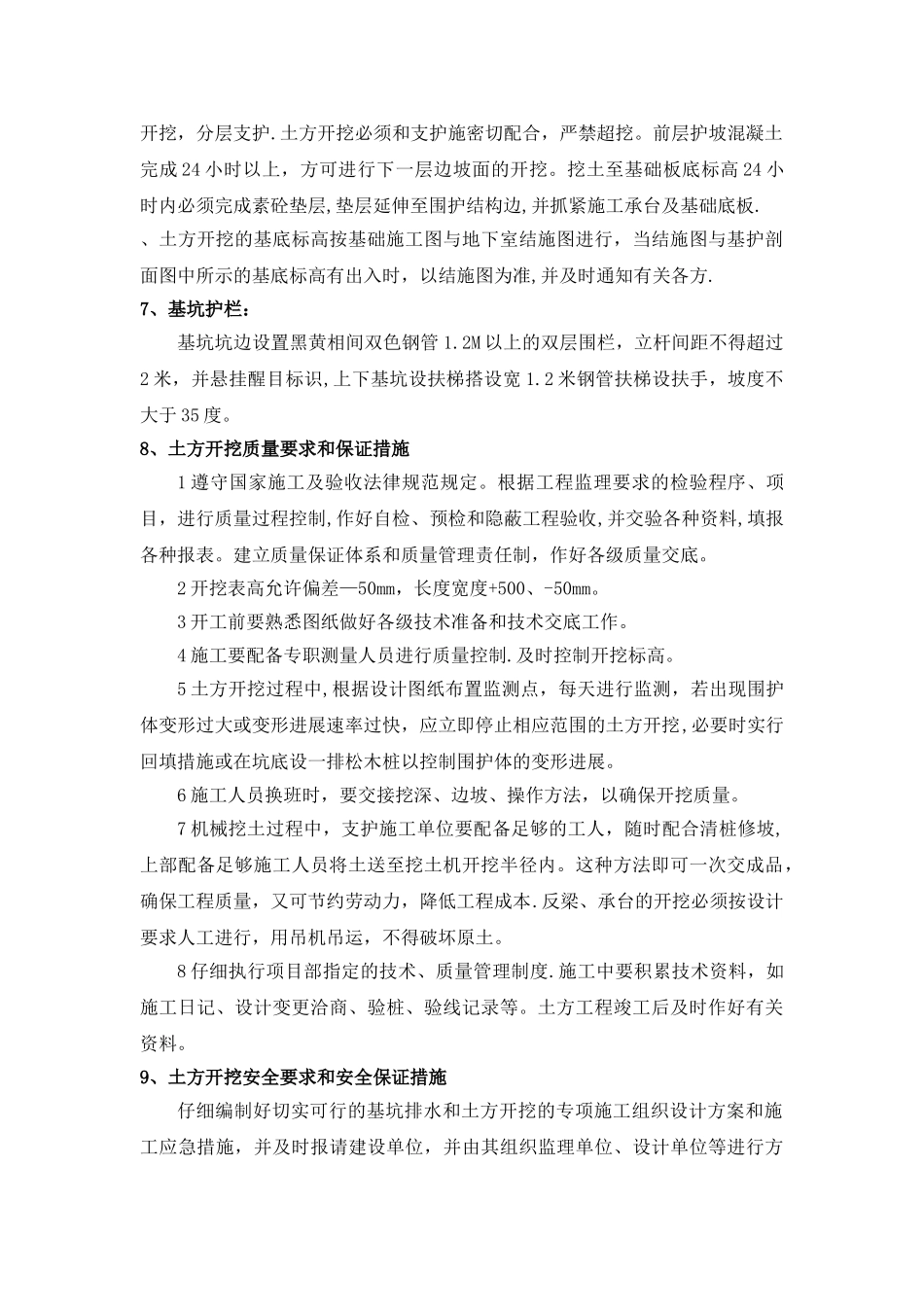

基坑开挖施工技术交底1、 施工机械的选择根据本工程的实际情况,由于土方量较大,根据施工机械生产率进行计算,同时由于采纳分步分层开挖,根据总的施工进度安排,为了确保计划目标的完成,每天必须确保出土量在 3500 立方米左右,在配备以下施工机械的同时,视实际情况对挖机的型号、数量进行及时调整
pc—200 挖掘机 4 台pc-120 小挖掘机 2 台自卸车 10 辆,同时视运距及时调整
同时为了确保土方外运工作的顺利进行,保证工程挖土的进度、质量,土方施工时必须配备足够的现场管理人员,必须到场组织施工
2、土方开挖工程概况根据地质勘查报告主楼基坑开挖深 4m
3、土方开挖顺序本工程按施工顺序为 1#—4#主楼==》1#—4#主楼之间的地库基础==》自南向西分层开挖
4、工程桩的保护措施:本工程 7#楼采纳冲抓灌注桩
当土方开挖至桩顶标高时,对工程桩进行定位放样,坑中坑挖土采纳小挖机轻挖,桩位周边 300mm 范围内采纳人工挖土,保证工程桩的桩身质量
5、出土口部位土方开挖:出土口附近土方高差不得超过 1
5 米,土方采纳逐层分段开挖,喷锚施工完成 48 小时内用塘渣进行回填,分层压实作为出土通道
整个挖土工作完成时,临时道路坡口处土方,采纳长臂的挖机进行挖土,直接挖到设计标高,边挖边退
出土口坡道坡度小于 10%,宽度 8m
6、土方开挖要求:、根据基坑围护方案,结合场地实际条件基坑土方开挖由东向西面进行
严禁将土方堆放于基坑四周
基坑四周 8 米范围内堆载不得超过 15Kpa
在土方开挖过程中必须与喷锚施工配合,按围护施工要求进行分层、分段开挖,逐层逐段交叉平行作业,不能超挖,以避开产生基坑壁坍塌事故
挖土次序严格遵守“分层开挖,严禁超挖"、“大基坑,小开挖"的原则,根据后浇带分区开挖,分段长度不超过 15 米
在施工程序上做到边开挖边支护,分层开挖,分层支护
土方开挖必须和
