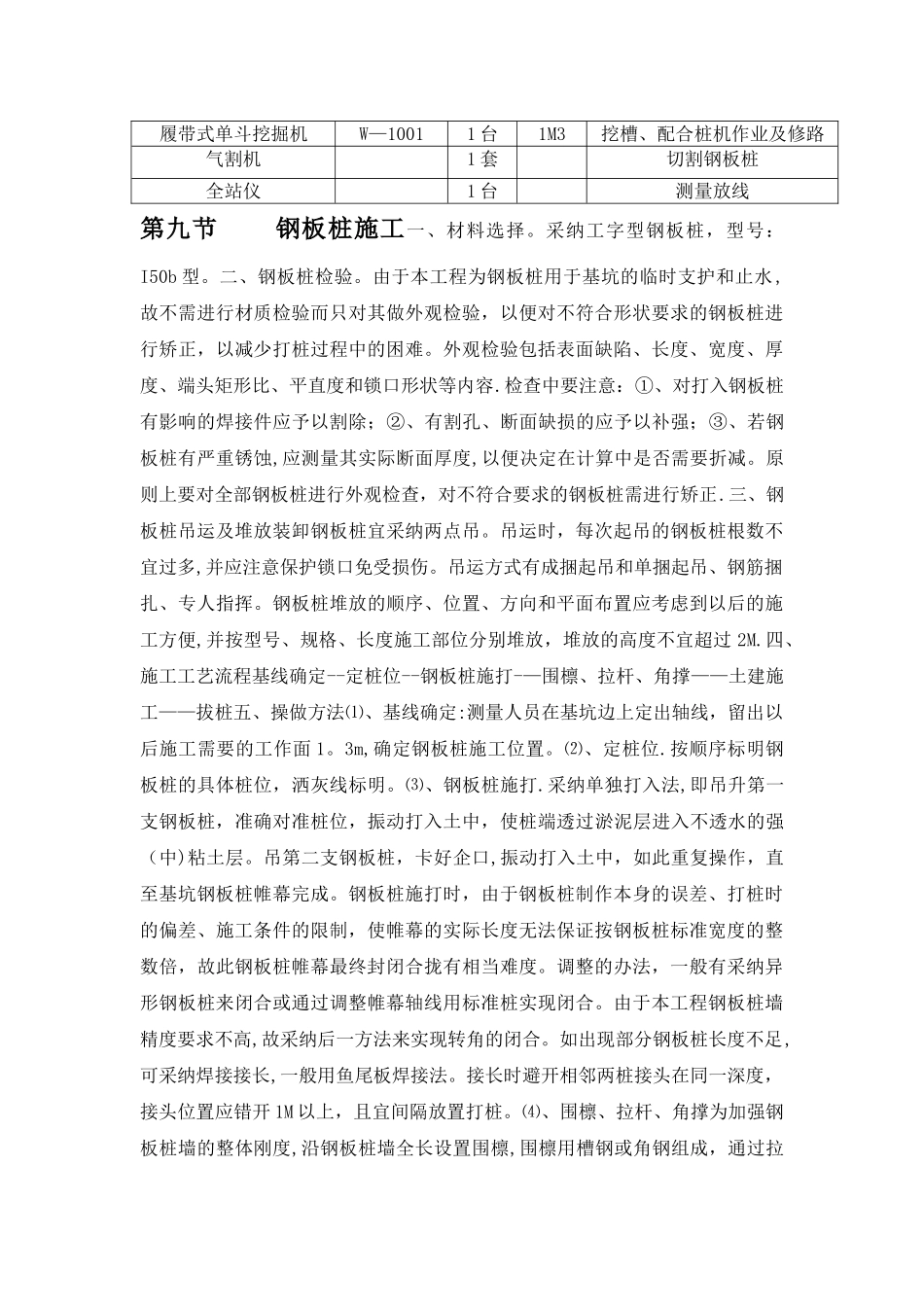

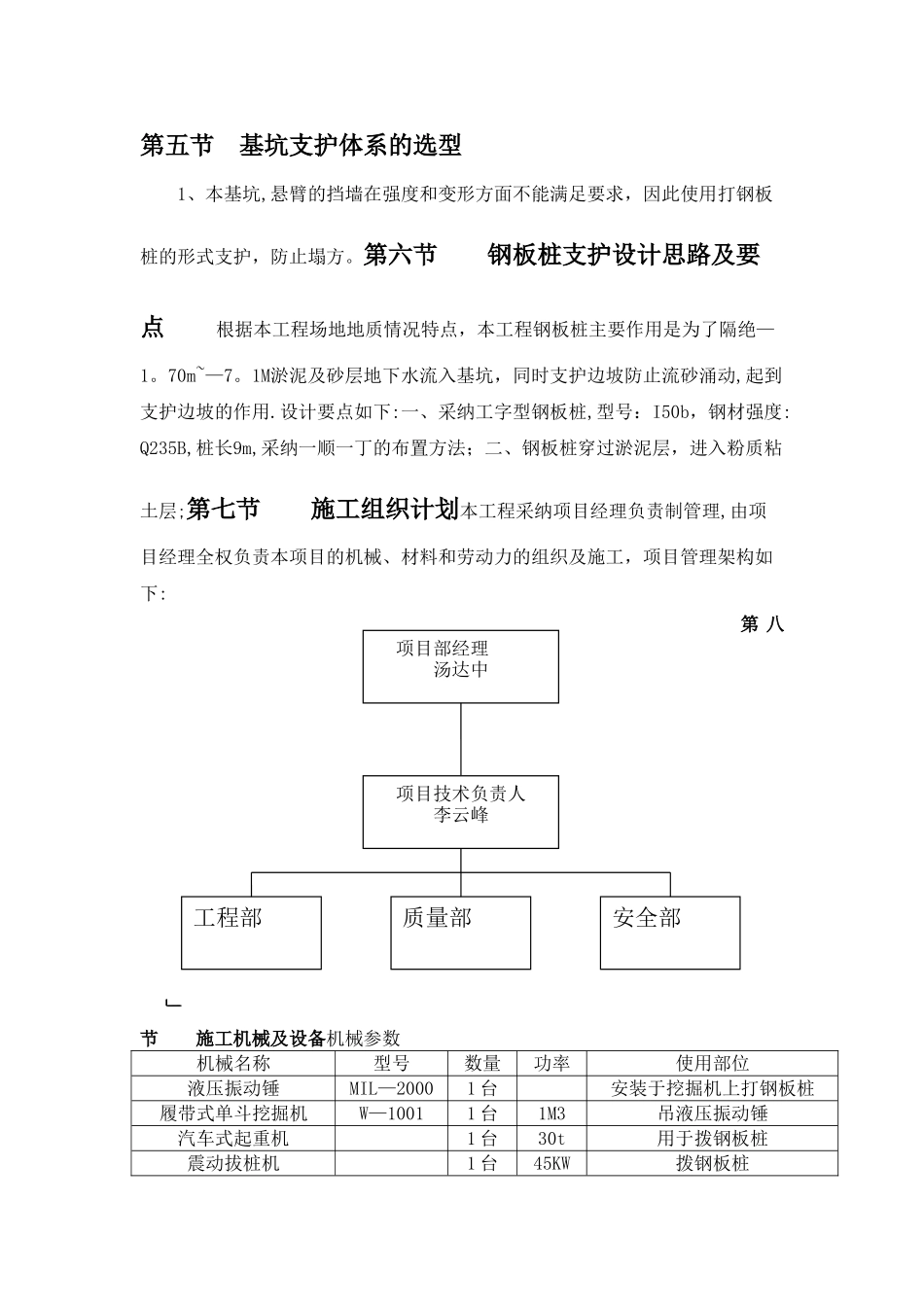

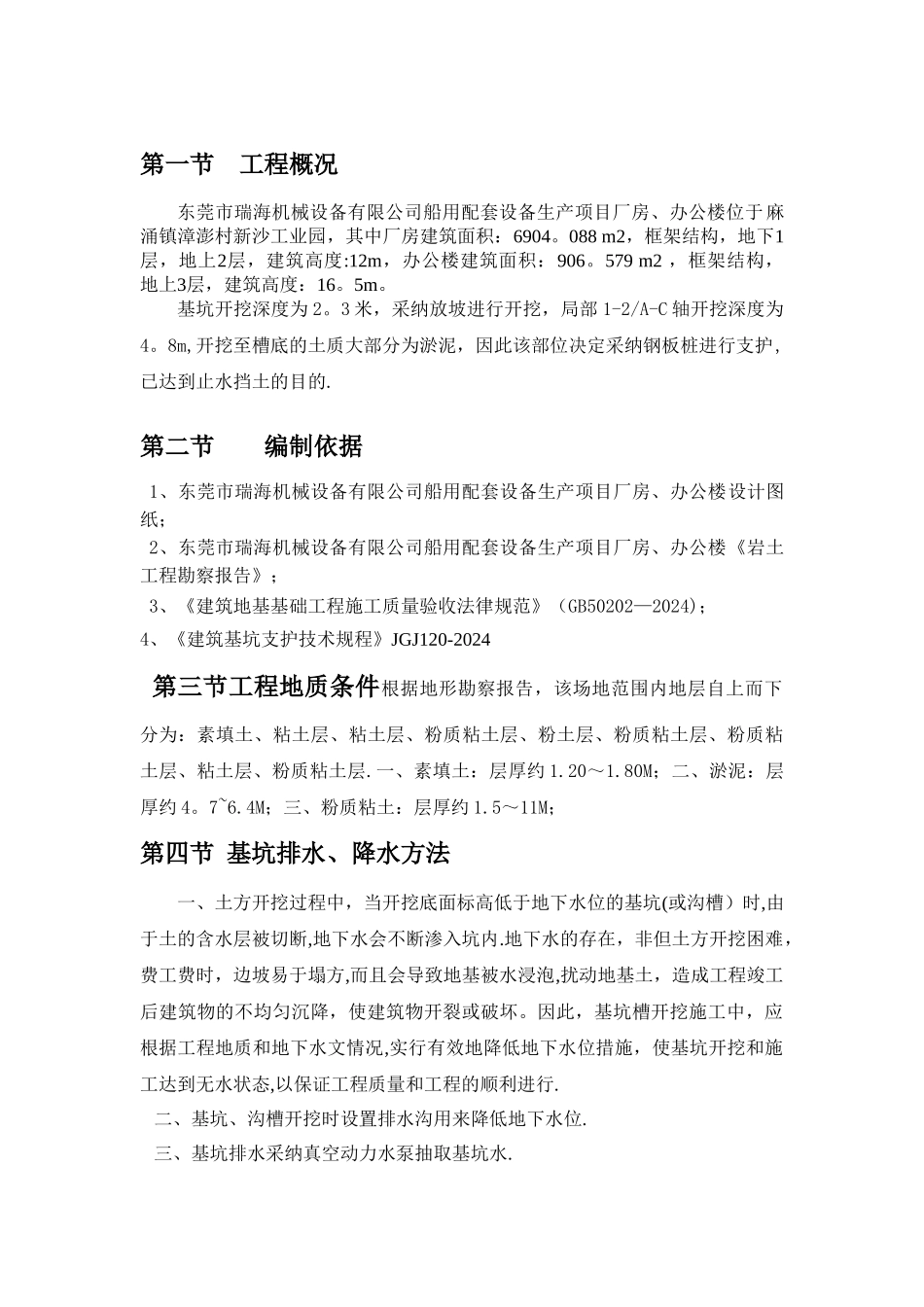

第一节 工程概况东莞市瑞海机械设备有限公司船用配套设备生产项目厂房、办公楼位于麻涌镇漳澎村新沙工业园,其中厂房建筑面积:6904。088 m2,框架结构,地下1层,地上2层,建筑高度:12m,办公楼建筑面积:906。579 m2 ,框架结构, 地上3层,建筑高度:16。5m。基坑开挖深度为 2。3 米,采纳放坡进行开挖,局部 1-2/A-C 轴开挖深度为4。8m,开挖至槽底的土质大部分为淤泥,因此该部位决定采纳钢板桩进行支护,已达到止水挡土的目的.第二节 编制依据1、东莞市瑞海机械设备有限公司船用配套设备生产项目厂房、办公楼设计图纸;2、东莞市瑞海机械设备有限公司船用配套设备生产项目厂房、办公楼《岩土工程勘察报告》;3、《建筑地基基础工程施工质量验收法律规范》(GB50202—2024);4、《建筑基坑支护技术规程》JGJ120-2024第三节工程地质条件根据地形勘察报告,该场地范围内地层自上而下分为:素填土、粘土层、粘土层、粉质粘土层、粉土层、粉质粘土层、粉质粘土层、粘土层、粉质粘土层.一、素填土:层厚约 1.20~1.80M;二、淤泥:层厚约 4。7~6.4M;三、粉质粘土:层厚约 1.5~11M;第四节 基坑排水、降水方法一、土方开挖过程中,当开挖底面标高低于地下水位的基坑(或沟槽)时,由于土的含水层被切断,地下水会不断渗入坑内.地下水的存在,非但土方开挖困难,费工费时,边坡易于塌方,而且会导致地基被水浸泡,扰动地基土,造成工程竣工后建筑物的不均匀沉降,使建筑物开裂或破坏。因此,基坑槽开挖施工中,应根据工程地质和地下水文情况,实行有效地降低地下水位措施,使基坑开挖和施工达到无水状态,以保证工程质量和工程的顺利进行. 二、基坑、沟槽开挖时设置排水沟用来降低地下水位. 三、基坑排水采纳真空动力水泵抽取基坑水.第五节 基坑支护体系的选型1、本基坑,悬臂的挡墙在强度和变形方面不能满足要求,因此使用打钢板桩的形式支护,防止塌方。第六节 钢板桩支护设计思路及要点 根据本工程场地地质情况特点,本工程钢板桩主要作用是为了隔绝—1。70m~—7。1M淤泥及砂层地下水流入基坑,同时支护边坡防止流砂涌动,起到支护边坡的作用.设计要点如下:一、采纳工字型钢板桩,型号:I50b,钢材强度:Q235B,桩长9m,采纳一顺一丁的布置方法;二、钢板桩穿过淤泥层,进入粉质粘土层;第七节 施工组织计划本工程采纳项目经理负责制管理,由项目经理全权负责本项目的机械、材料和劳动力的组织及施工,项目管理架构如下:第 八节 施工机械及...
