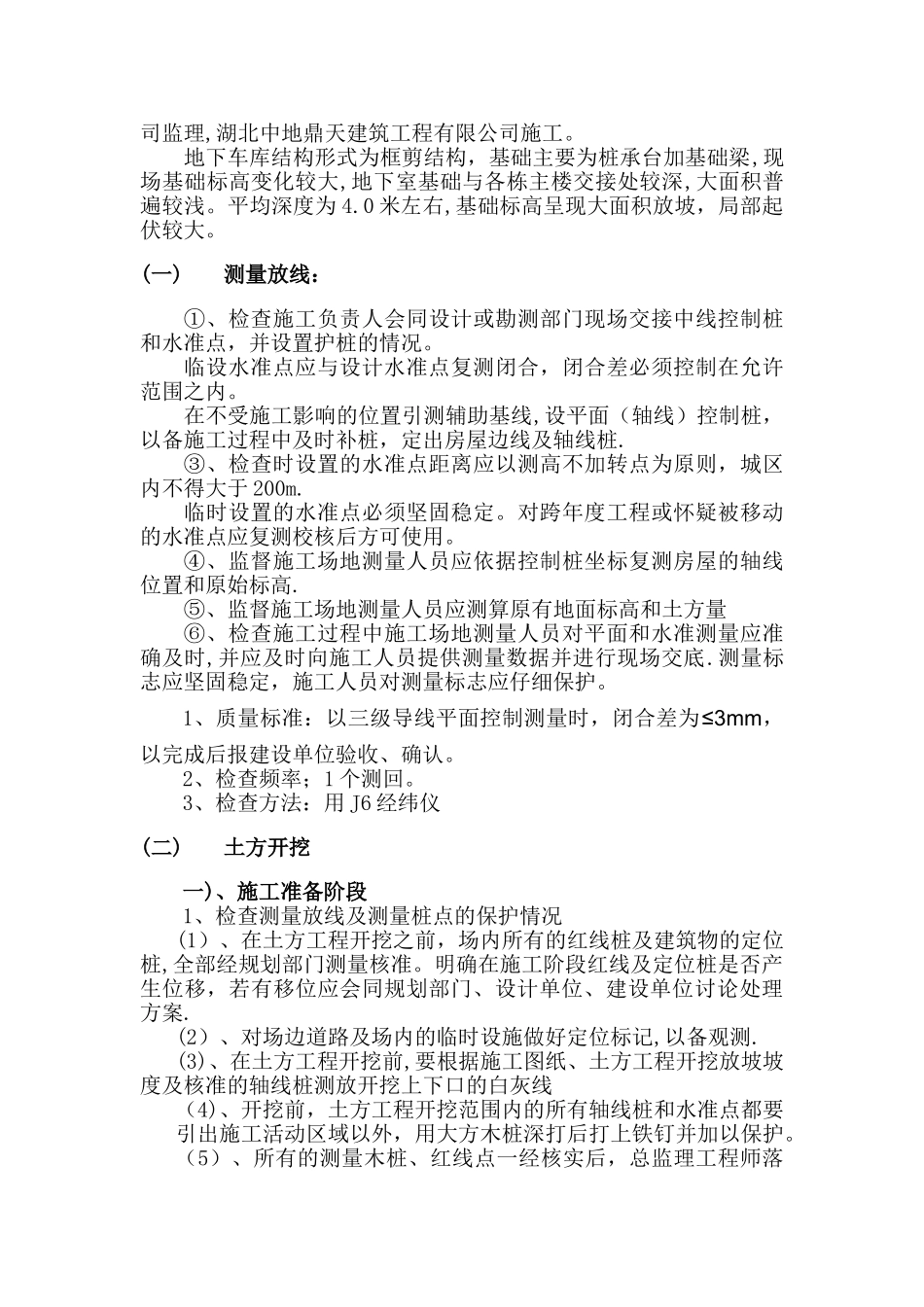

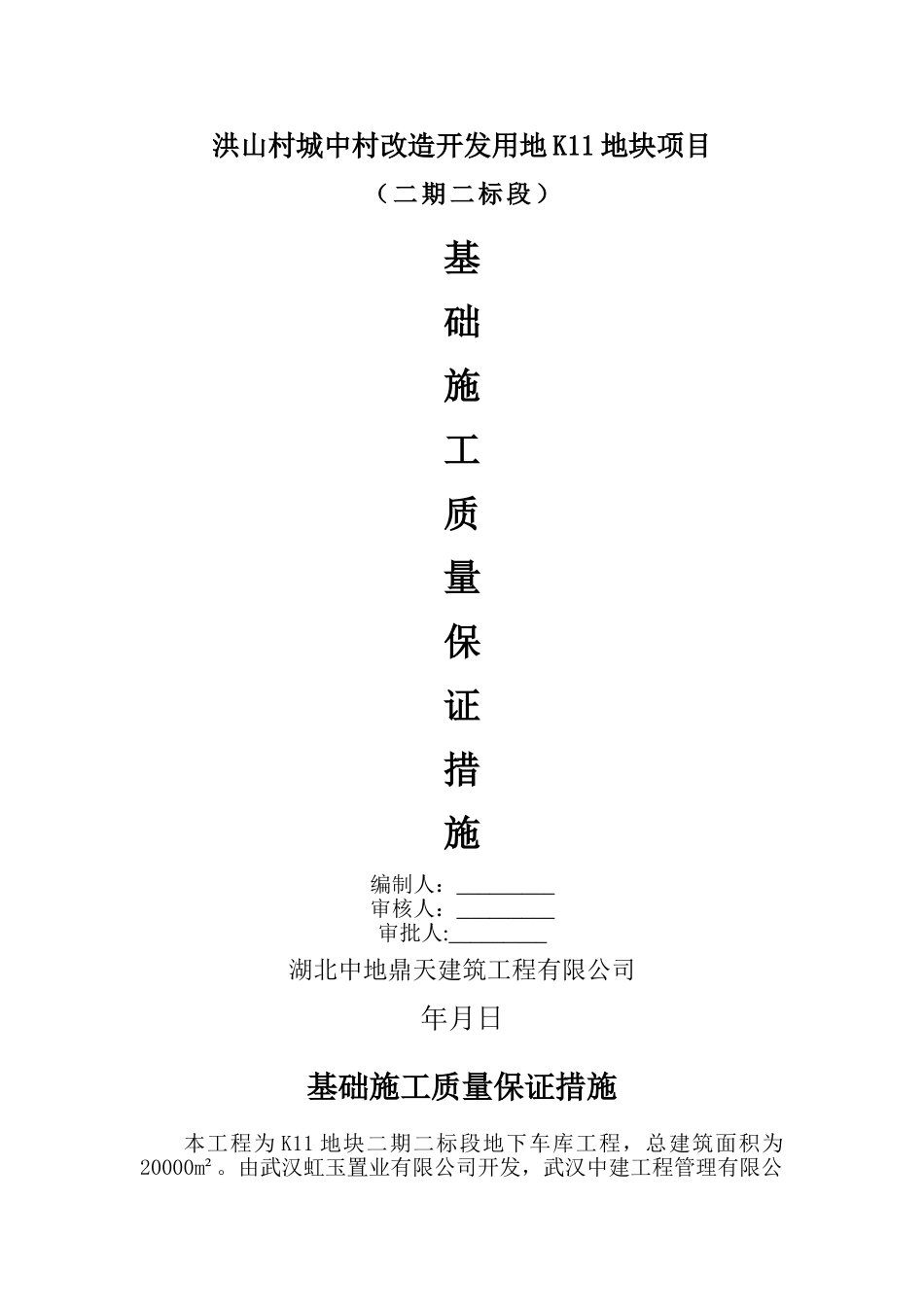

洪山村城中村改造开发用地 K11 地块项目(二期二标段)基础施工质量保证措施编制人:_________审核人:_________审批人:_________湖北中地鼎天建筑工程有限公司年月日基础施工质量保证措施本工程为 K11 地块二期二标段地下车库工程,总建筑面积为20000m²
由武汉虹玉置业有限公司开发,武汉中建工程管理有限公司监理,湖北中地鼎天建筑工程有限公司施工
地下车库结构形式为框剪结构,基础主要为桩承台加基础梁,现场基础标高变化较大,地下室基础与各栋主楼交接处较深,大面积普遍较浅
平均深度为 4
0 米左右,基础标高呈现大面积放坡,局部起伏较大
(一)测量放线:①、检查施工负责人会同设计或勘测部门现场交接中线控制桩和水准点,并设置护桩的情况
临设水准点应与设计水准点复测闭合,闭合差必须控制在允许范围之内
在不受施工影响的位置引测辅助基线,设平面(轴线)控制桩,以备施工过程中及时补桩,定出房屋边线及轴线桩
③、检查时设置的水准点距离应以测高不加转点为原则,城区内不得大于 200m
临时设置的水准点必须坚固稳定
对跨年度工程或怀疑被移动的水准点应复测校核后方可使用
④、监督施工场地测量人员应依据控制桩坐标复测房屋的轴线位置和原始标高
⑤、监督施工场地测量人员应测算原有地面标高和土方量⑥、检查施工过程中施工场地测量人员对平面和水准测量应准确及时,并应及时向施工人员提供测量数据并进行现场交底
测量标志应坚固稳定,施工人员对测量标志应仔细保护
1、质量标准:以三级导线平面控制测量时,闭合差为≤3mm,以完成后报建设单位验收、确认
2、检查频率;1 个测回

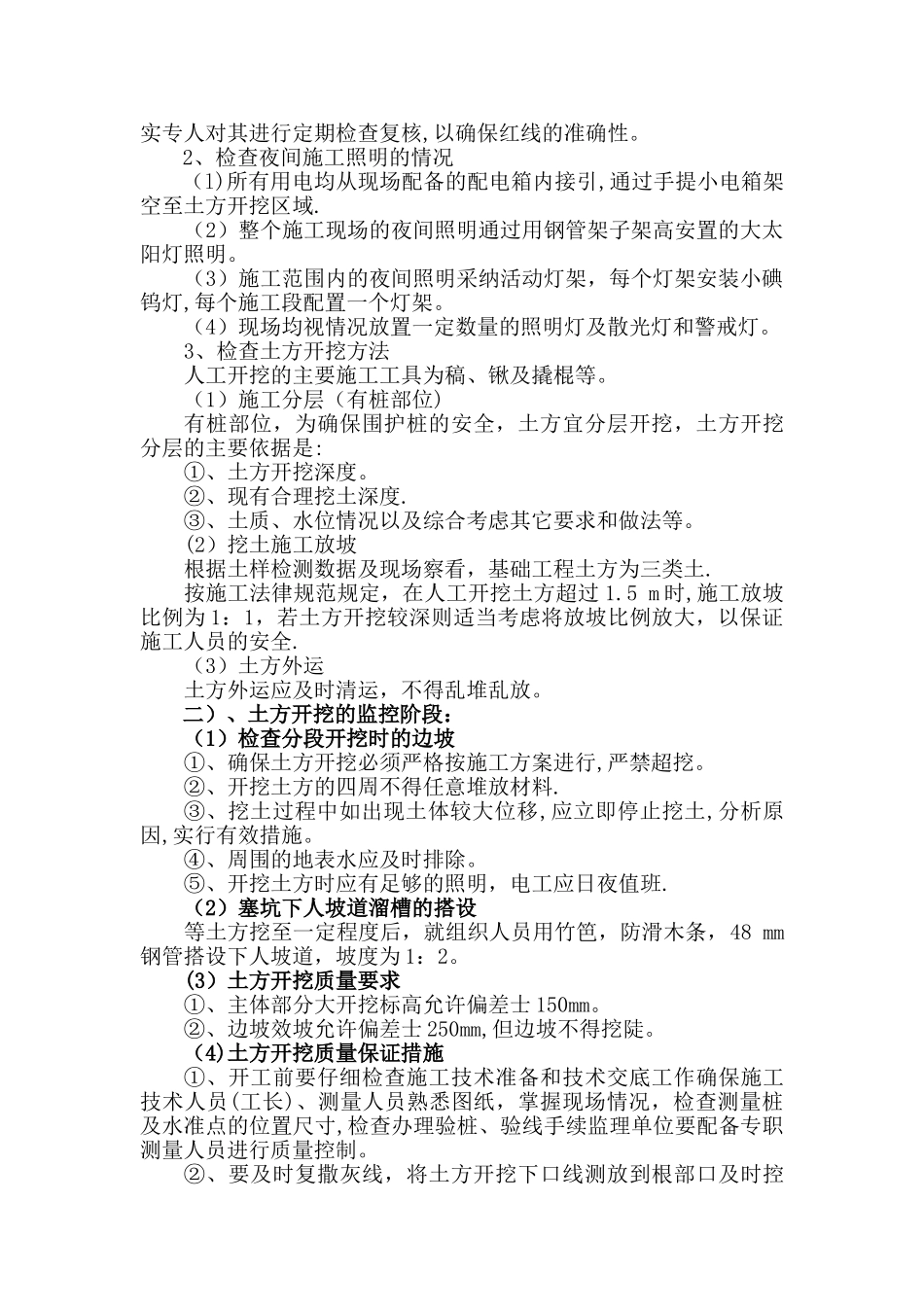

3、检查方法:用 J6 经纬仪(二)土方开挖一)、施工准备阶段1、检查测量放线及测量桩点的保护情况(1)、在土方工程开挖之前,场内所有的红线桩及建筑物的定位桩,全部经规划部门测量核准
明确在施工阶段红线及定位桩是否产生位
