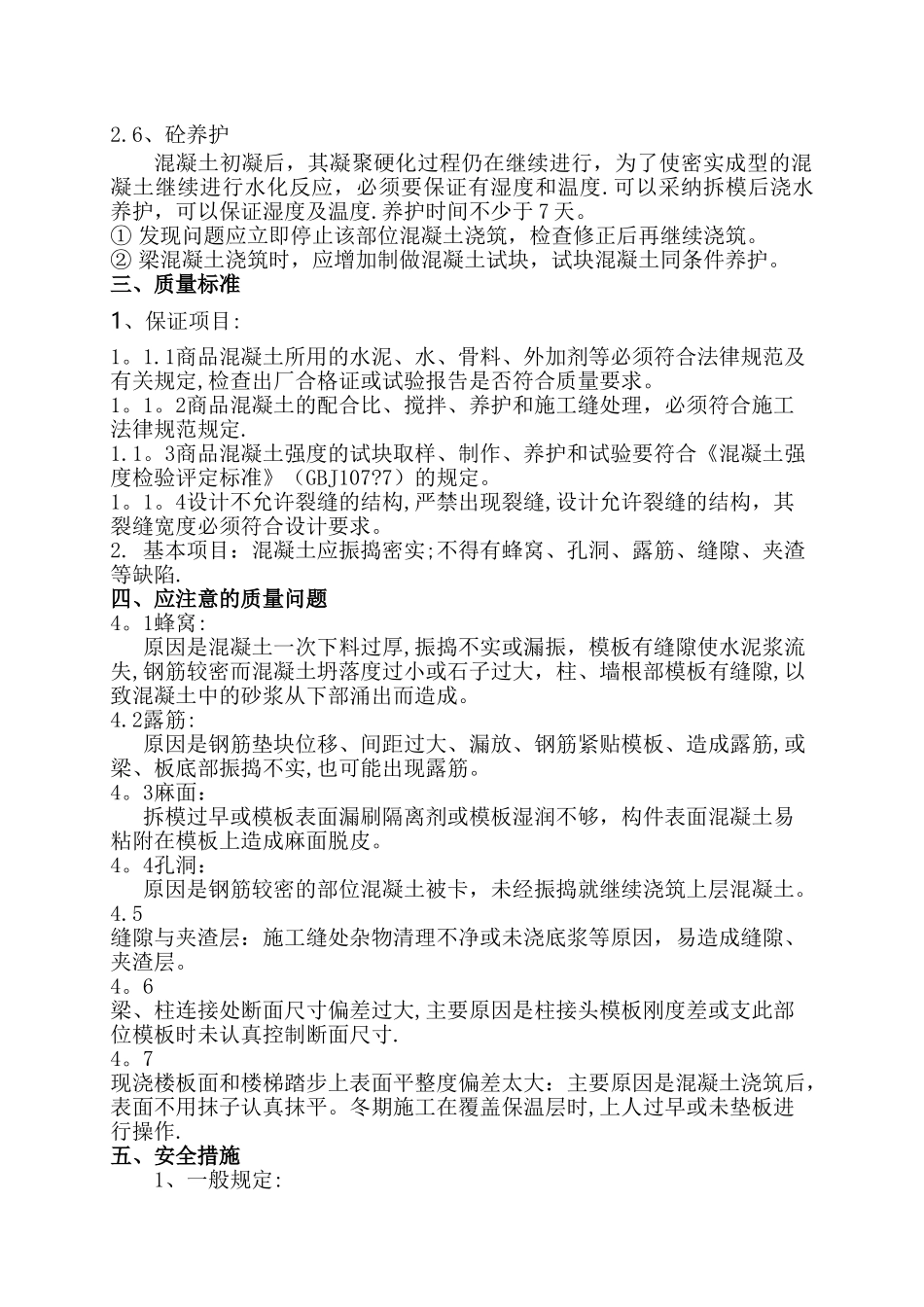

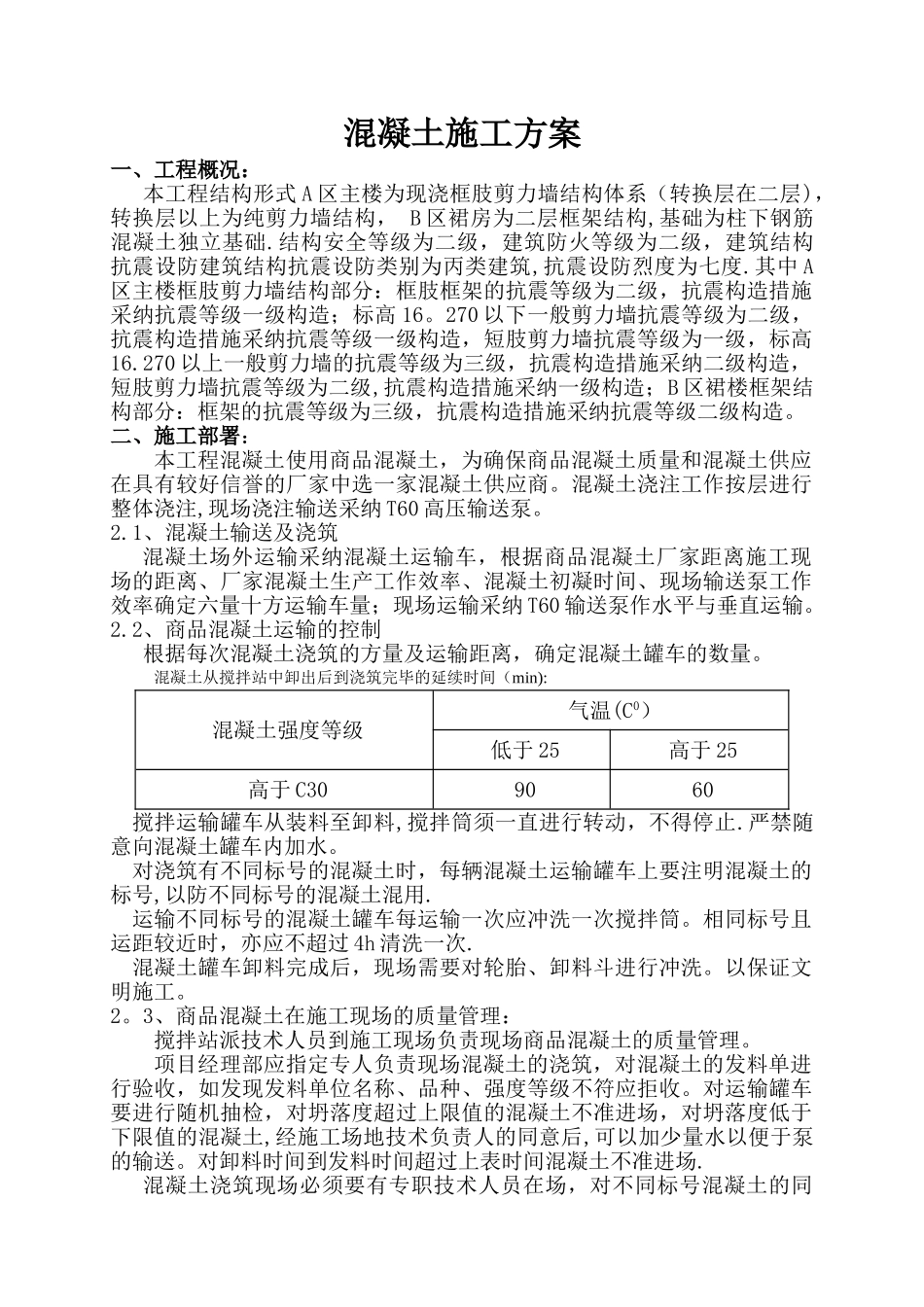

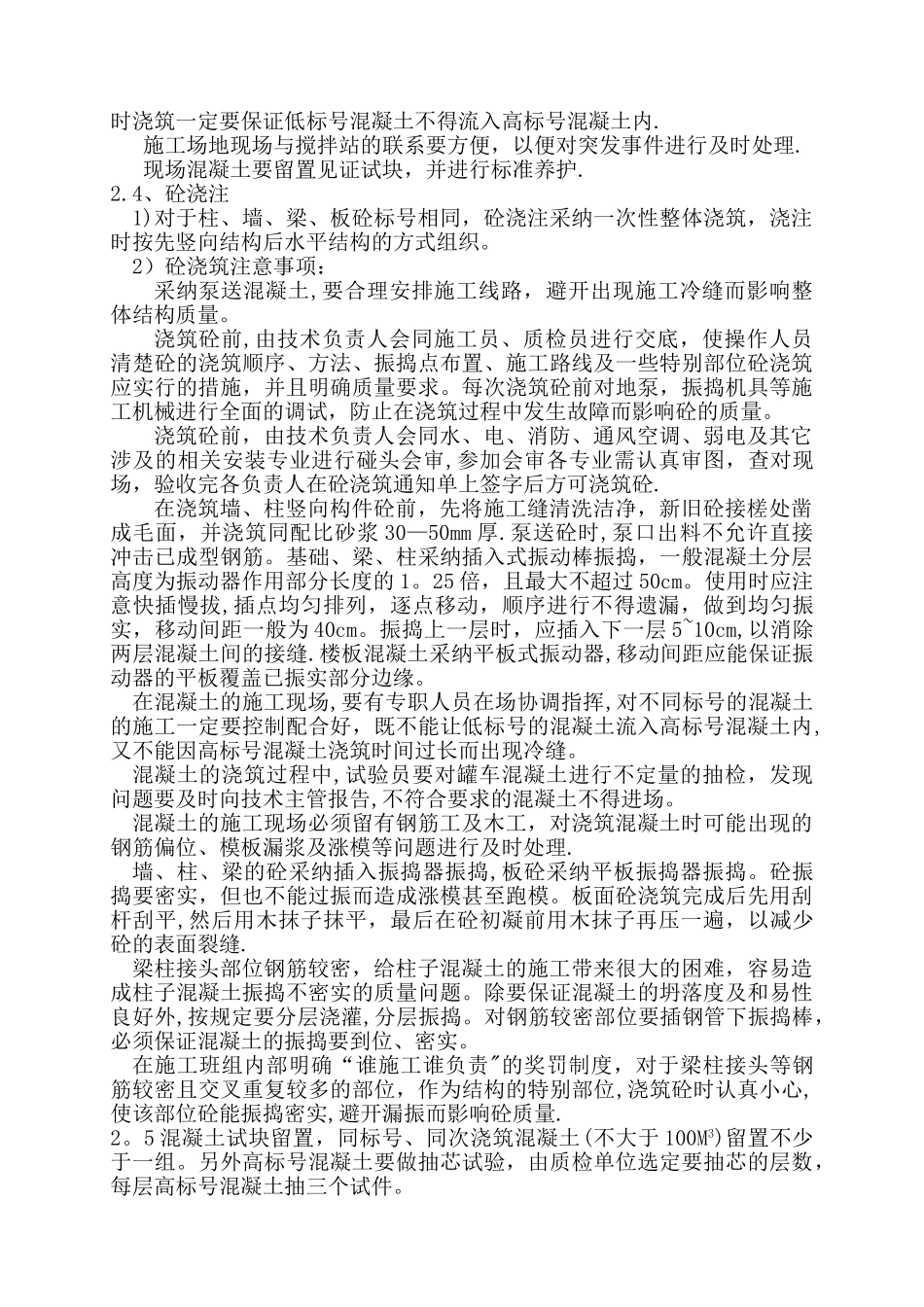

混凝土施工方案一、工程概况:本工程结构形式 A 区主楼为现浇框肢剪力墙结构体系(转换层在二层),转换层以上为纯剪力墙结构, B 区裙房为二层框架结构,基础为柱下钢筋混凝土独立基础.结构安全等级为二级,建筑防火等级为二级,建筑结构抗震设防建筑结构抗震设防类别为丙类建筑,抗震设防烈度为七度.其中 A区主楼框肢剪力墙结构部分:框肢框架的抗震等级为二级,抗震构造措施采纳抗震等级一级构造;标高 16。270 以下一般剪力墙抗震等级为二级,抗震构造措施采纳抗震等级一级构造,短肢剪力墙抗震等级为一级,标高16.270 以上一般剪力墙的抗震等级为三级,抗震构造措施采纳二级构造,短肢剪力墙抗震等级为二级,抗震构造措施采纳一级构造;B 区裙楼框架结构部分:框架的抗震等级为三级,抗震构造措施采纳抗震等级二级构造。二、施工部署:本工程混凝土使用商品混凝土,为确保商品混凝土质量和混凝土供应在具有较好信誉的厂家中选一家混凝土供应商。混凝土浇注工作按层进行整体浇注,现场浇注输送采纳 T60 高压输送泵。2.1、混凝土输送及浇筑混凝土场外运输采纳混凝土运输车,根据商品混凝土厂家距离施工现场的距离、厂家混凝土生产工作效率、混凝土初凝时间、现场输送泵工作效率确定六量十方运输车量;现场运输采纳 T60 输送泵作水平与垂直运输。2.2、商品混凝土运输的控制根据每次混凝土浇筑的方量及运输距离,确定混凝土罐车的数量。混凝土从搅拌站中卸出后到浇筑完毕的延续时间(min):混凝土强度等级气温(C0)低于 25高于 25高于 C309060搅拌运输罐车从装料至卸料,搅拌筒须一直进行转动,不得停止.严禁随意向混凝土罐车内加水。对浇筑有不同标号的混凝土时,每辆混凝土运输罐车上要注明混凝土的标号,以防不同标号的混凝土混用.运输不同标号的混凝土罐车每运输一次应冲洗一次搅拌筒。相同标号且运距较近时,亦应不超过 4h 清洗一次.混凝土罐车卸料完成后,现场需要对轮胎、卸料斗进行冲洗。以保证文明施工。2。3、商品混凝土在施工现场的质量管理:搅拌站派技术人员到施工现场负责现场商品混凝土的质量管理。项目经理部应指定专人负责现场混凝土的浇筑,对混凝土的发料单进行验收,如发现发料单位名称、品种、强度等级不符应拒收。对运输罐车要进行随机抽检,对坍落度超过上限值的混凝土不准进场,对坍落度低于下限值的混凝土,经施工场地技术负责人的同意后,可以加少量水以便于泵的输送。对卸料时间到发料时间超过上表时间混凝土...
