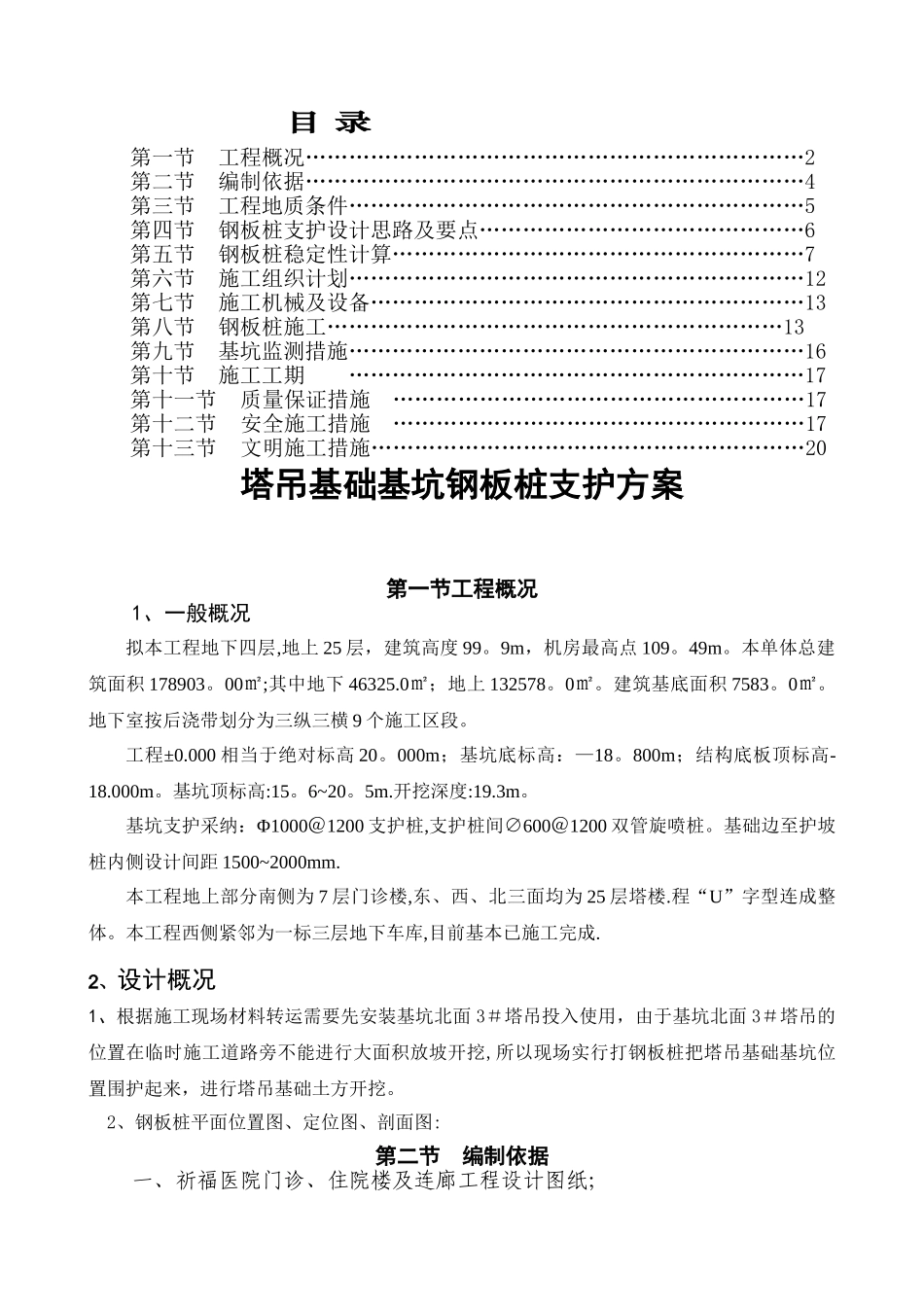

目 录第一节 工程概况……………………………………………………………2第二节 编制依据……………………………………………………………4第三节 工程地质条件………………………………………………………5第四节 钢板桩支护设计思路及要点………………………………………6第五节 钢板桩稳定性计算…………………………………………………7第六节 施工组织计划………………………………………………………12第七节 施工机械及设备……………………………………………………13第八节 钢板桩施工………………………………………………………13第九节 基坑监测措施………………………………………………………16第十节 施工工期 ………………………………………………………17第十一节 质量保证措施 …………………………………………………17第十二节 安全施工措施 …………………………………………………17第十三节 文明施工措施……………………………………………………20塔吊基础基坑钢板桩支护方案第一节工程概况1、一般概况拟本工程地下四层,地上 25 层,建筑高度 99。9m,机房最高点 109。49m。本单体总建筑面积 178903。00㎡;其中地下 46325.0㎡;地上 132578。0㎡。建筑基底面积 7583。0㎡。地下室按后浇带划分为三纵三横 9 个施工区段。工程±0.000 相当于绝对标高 20。000m;基坑底标高:—18。800m;结构底板顶标高-18.000m。基坑顶标高:15。6~20。5m.开挖深度:19.3m。基坑支护采纳:Φ1000@1200 支护桩,支护桩间∅600@1200 双管旋喷桩。基础边至护坡桩内侧设计间距 1500~2000mm.本工程地上部分南侧为 7 层门诊楼,东、西、北三面均为 25 层塔楼.程“U”字型连成整体。本工程西侧紧邻为一标三层地下车库,目前基本已施工完成.2、设计概况1、根据施工现场材料转运需要先安装基坑北面 3#塔吊投入使用,由于基坑北面 3#塔吊的位置在临时施工道路旁不能进行大面积放坡开挖,所以现场实行打钢板桩把塔吊基础基坑位置围护起来,进行塔吊基础土方开挖。 2、钢板桩平面位置图、定位图、剖面图:第二节 编制依据一、祈福医院门诊、住院楼及连廊工程设计图纸;二、祈福医院门诊、住院楼及连廊工程《岩土工程勘察报告》;三、祈福医院门诊、住院楼及连廊工程超前钻记录;四、祈福医院门诊、住院楼及连廊工程冲孔桩施工记录;五、《建筑地基基础工程施工质量验收法律规范》(GB50202—2024);六、《锚杆喷射...
