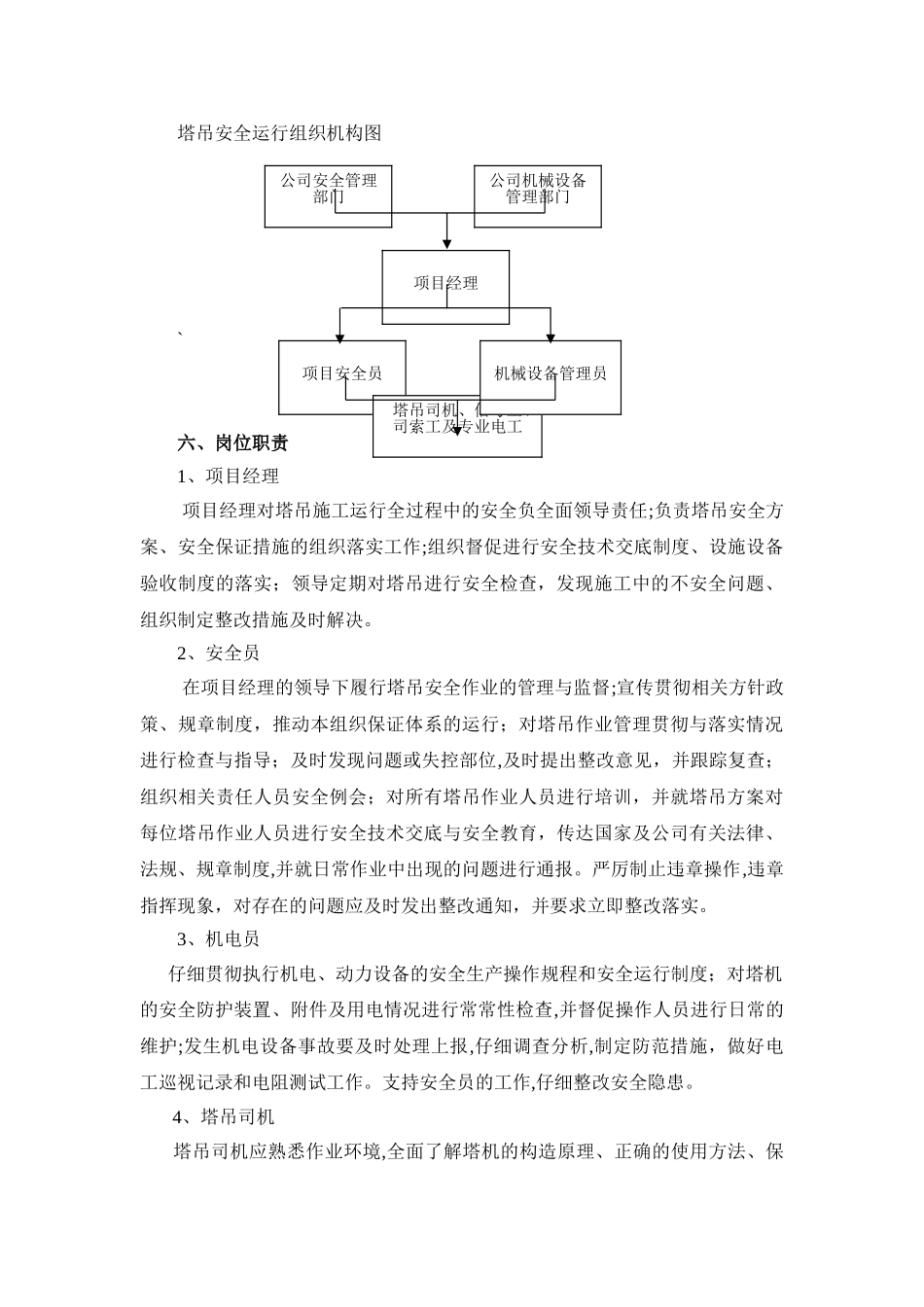

东方雅园经济适用房一期 A4-12#、16#楼塔吊防碰撞措施一、目 的为确保多塔运行过程中,达到安全使用要求,遏制起重机械损害事故,项目部特制定如下安全保证措施。二、工程概况工程名称:东方雅园经济适用房一期 A4—12#、16#楼工程建设地点:洪山区东方红村结构形式:十八层框剪结构建设单位:武汉统建城市开发有限责任公司设计单位:武汉袁培煌建筑设计事务所监理单位:武汉鸿诚工程监理责任有限公司施工单位:湖北中进建设工程有限公司东方雅园经济适用房一期 A4—12#、16#楼工程为钢筋混凝土框剪结构。设计标高±0。000 相当于绝对标高为 22.790 米:主楼室内外高差为 0。450 米,建筑物层高为 2。9 米,建筑物总高为 53。8 米。基础形式为桩基,楼层结构均为钢筋混凝土现浇板,抗震设防烈度为六度,抗震设防类别为丙类,建筑安全等级为二级,场地类别为二类,剪力墙抗震等级三级,框架抗震等级四级,建筑使用年限 50 年,建筑物耐火等级为二级。三、编制依据1、《塔式起重机安全规程》GB5144-20242、《安全检查评分标准》JGJ59—993、《建筑起重机械安全监督管理规定》建设部 166 号令4、《危险性较大的分部分项工程安全管理办法》建质【2024】87 号文5、《武汉市施工现场安全质量标准化达标实施手册》四、基本情况1 、 塔 机 型 号 :12# 楼 塔 吊 型 号 QTZ63(5013 ) 、 11# 楼 塔 机 型 号QTZ63(5610)2、两塔之间距离为 52m。3、安装高度:12#楼塔身高度 25m(高位);12#楼臂长 50m,11#楼塔身高度 17。5m(低位),11#楼塔机安装臂长 40m.情况说明:介于我项目部 12#、16#楼地理位置,现场塔机覆盖范围,施工进度,及便于塔机的安装及拆除的因素综合考虑,塔吊只能安装在目前位置。五、塔中安全运行组织机构塔吊安全运行组织机构图`六、岗位职责1、项目经理 项目经理对塔吊施工运行全过程中的安全负全面领导责任;负责塔吊安全方案、安全保证措施的组织落实工作;组织督促进行安全技术交底制度、设施设备验收制度的落实;领导定期对塔吊进行安全检查,发现施工中的不安全问题、组织制定整改措施及时解决。2、安全员 在项目经理的领导下履行塔吊安全作业的管理与监督;宣传贯彻相关方针政策、规章制度,推动本组织保证体系的运行;对塔吊作业管理贯彻与落实情况进行检查与指导;及时发现问题或失控部位,及时提出整改意见,并跟踪复查;组织相关责任人员安全例会;对所有塔吊作业人员进行...
