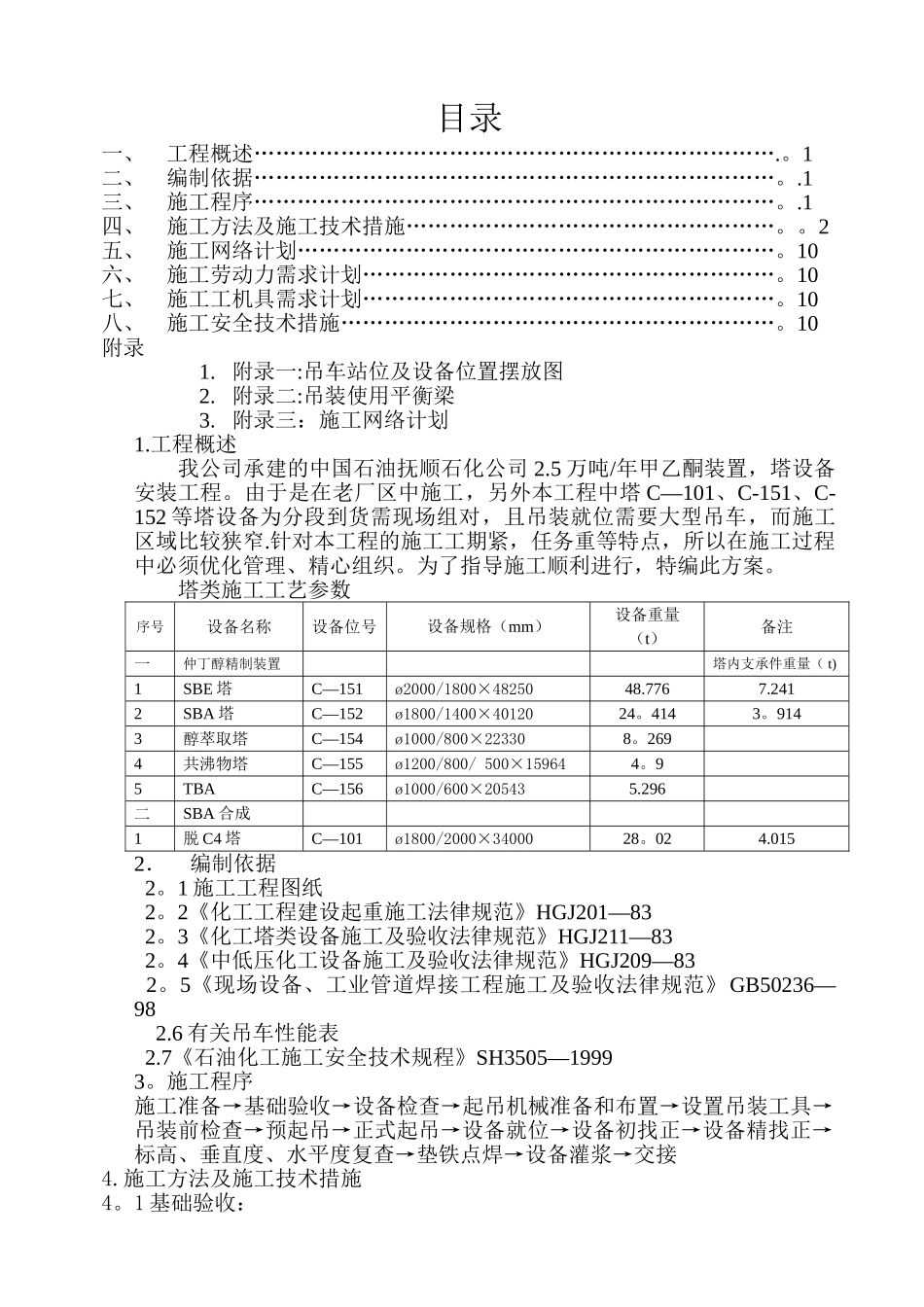

目录一、工程概述……………………………………………………………….。1二、编制依据………………………………………………………………。.1三、施工程序………………………………………………………………。.1四、施工方法及施工技术措施……………………………………………。。2五、施工网络计划…………………………………………………………。10六、施工劳动力需求计划…………………………………………………。10七、施工工机具需求计划…………………………………………………。10八、施工安全技术措施……………………………………………………。10附录1. 附录一:吊车站位及设备位置摆放图2. 附录二:吊装使用平衡梁3. 附录三:施工网络计划1.工程概述我公司承建的中国石油抚顺石化公司 2.5 万吨/年甲乙酮装置,塔设备安装工程。由于是在老厂区中施工,另外本工程中塔 C—101、C-151、C-152 等塔设备为分段到货需现场组对,且吊装就位需要大型吊车,而施工区域比较狭窄.针对本工程的施工工期紧,任务重等特点,所以在施工过程中必须优化管理、精心组织。为了指导施工顺利进行,特编此方案。塔类施工工艺参数序号设备名称设备位号设备规格(mm)设备重量(t)备注一仲丁醇精制装置塔内支承件重量( t)1SBE 塔C—151ø2000/1800×4825048.7767.2412SBA 塔C—152ø1800/1400×4012024。4143。9143醇萃取塔C—154ø1000/800×223308。2694共沸物塔C—155ø1200/800/ 500×159644。95TBAC—156ø1000/600×205435.296二SBA 合成1脱 C4 塔C—101ø1800/2000×3400028。024.0152.编制依据 2。1 施工工程图纸 2。2《化工工程建设起重施工法律规范》HGJ201—83 2。3《化工塔类设备施工及验收法律规范》HGJ211—83 2。4《中低压化工设备施工及验收法律规范》HGJ209—83 2。5《现场设备、工业管道焊接工程施工及验收法律规范》GB50236—982.6 有关吊车性能表 2.7《石油化工施工安全技术规程》SH3505—19993。施工程序施工准备→基础验收→设备检查→起吊机械准备和布置→设置吊装工具→吊装前检查→预起吊→正式起吊→设备就位→设备初找正→设备精找正→标高、垂直度、水平度复查→垫铁点焊→设备灌浆→交接4.施工方法及施工技术措施4。1 基础验收:4。1。1 设备安装前,塔基础须经正式交接、验收.基础施工单位应交接质量合格证明书、测量记录及其它施工技术资料,基础上应明显地画出标高基准线、纵横中心线 4.1.2 塔设备...
