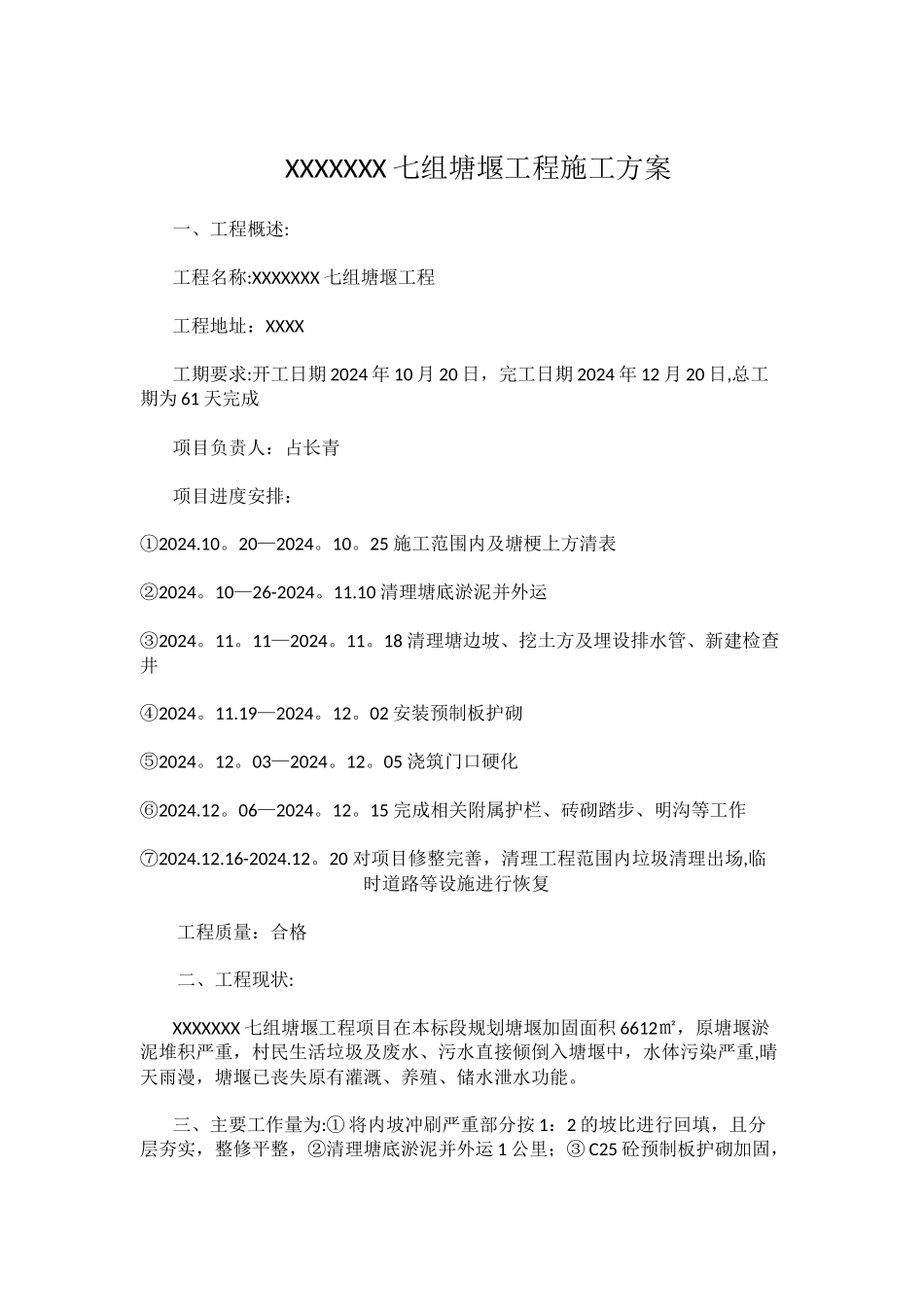

XXXXXXX 七组塘堰工程施工方案一、工程概述:工程名称:XXXXXXX 七组塘堰工程工程地址:XXXX工期要求:开工日期 2024 年 10 月 20 日,完工日期 2024 年 12 月 20 日,总工期为 61 天完成项目负责人:占长青项目进度安排:①2024
20—2024
25 施工范围内及塘梗上方清表②2024
10—26-2024
10 清理塘底淤泥并外运③2024
11—2024
18 清理塘边坡、挖土方及埋设排水管、新建检查井④2024
19—2024
02 安装预制板护砌⑤2024
03—2024
05 浇筑门口硬化⑥2024
06—2024
15 完成相关附属护栏、砖砌踏步、明沟等工作⑦2024
16-2024
20 对项目修整完善,清理工程范围内垃圾清理出场,临时道路等设施进行恢复工程质量:合格二、工程现状:XXXXXXX 七组塘堰工程项目在本标段规划塘堰加固面积 6612㎡,原塘堰淤泥堆积严重,村民生活垃圾及废水、污水直接倾倒入塘堰中,水体污染严重,晴天雨漫,塘堰已丧失原有灌溉、养殖、储水泄水功能
三、主要工作量为:① 将内坡冲刷严重部分按 1:2 的坡比进行回填,且分层夯实,整修平整,②清理塘底淤泥并外运 1 公里;③ C25 砼预制板护砌加固,预制块长度 2
2 米,厚 15cm
④维修出水口;⑤ 预制块护坡顶部为 C25压顶;⑥预制块护坡底部为 C25 基础三、施工工艺流程:1、基础处理:塘堰均需要做软基处理,处理方法为清淤外运
施工前,排干塘、堰积水,开挖周边临时排水沟晾晒基础;基础取样实验确定换填深度和范围;采纳 EX200 型挖掘机开挖淤泥及不适宜土,5~10t 自卸车运输至法律规范场地堆放;建基面经实验检测合格后,逐层填筑砂砾石,分层碾压至合格
