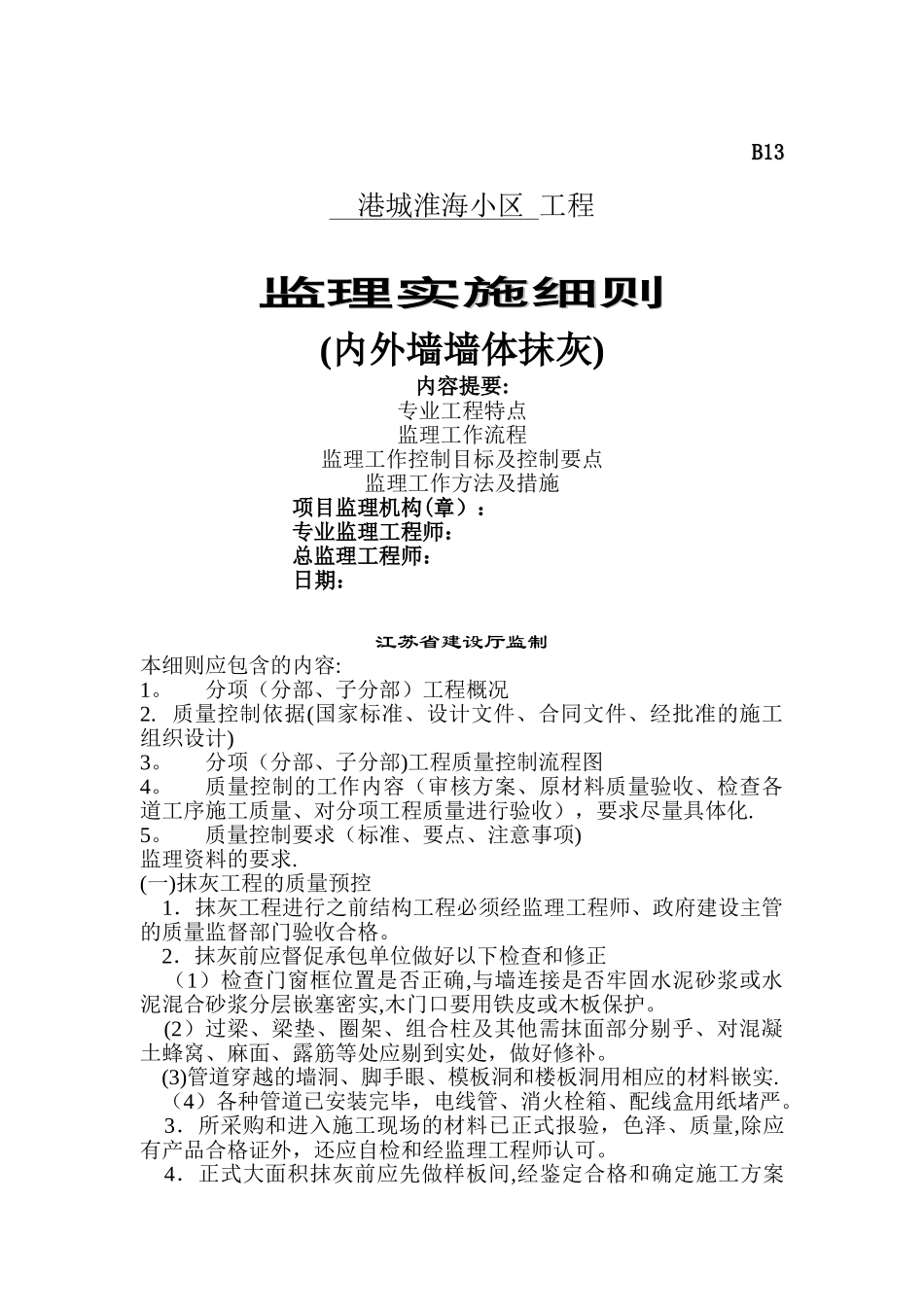

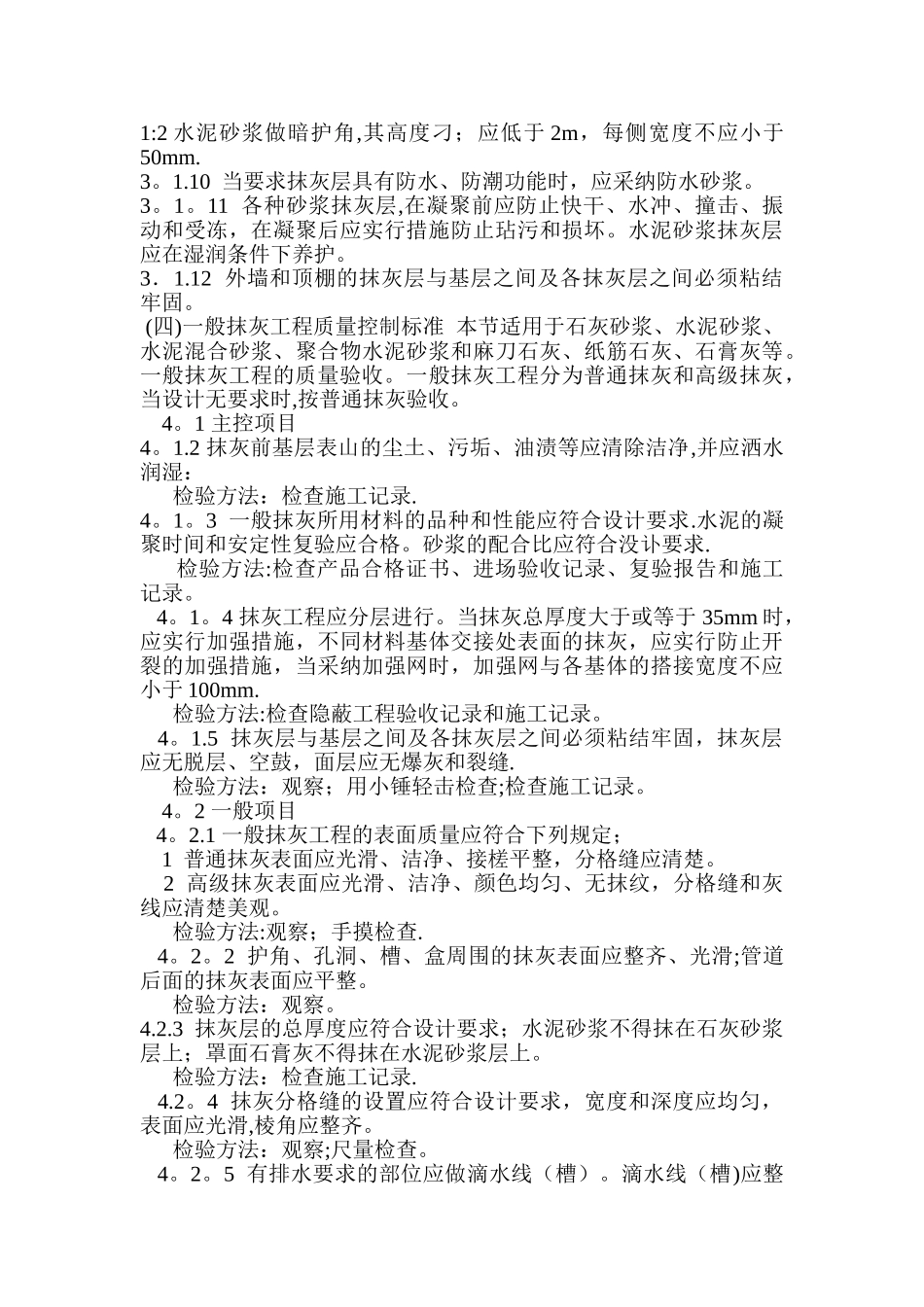

B13B13 港城淮海小区 工程监理实施细则监理实施细则(内外墙墙体抹灰)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施 项目监理机构(章): 专业监理工程师: 总监理工程师:日期:江苏省建设厅监制本细则应包含的内容:1。分项(分部、子分部)工程概况2. 质量控制依据(国家标准、设计文件、合同文件、经批准的施工组织设计)3。分项(分部、子分部)工程质量控制流程图4。质量控制的工作内容(审核方案、原材料质量验收、检查各道工序施工质量、对分项工程质量进行验收),要求尽量具体化.5。质量控制要求(标准、要点、注意事项)监理资料的要求.(一)抹灰工程的质量预控 1.抹灰工程进行之前结构工程必须经监理工程师、政府建设主管的质量监督部门验收合格。 2.抹灰前应督促承包单位做好以下检查和修正 (1)检查门窗框位置是否正确,与墙连接是否牢固水泥砂浆或水泥混合砂浆分层嵌塞密实,木门口要用铁皮或木板保护。 (2)过梁、梁垫、圈架、组合柱及其他需抹面部分剔乎、对混凝土蜂窝、麻面、露筋等处应剔到实处,做好修补。 (3)管道穿越的墙洞、脚手眼、模板洞和楼板洞用相应的材料嵌实. (4)各种管道已安装完毕,电线管、消火栓箱、配线盒用纸堵严。 3.所采购和进入施工现场的材料已正式报验,色泽、质量,除应有产品合格证外,还应自检和经监理工程师认可。 4.正式大面积抹灰前应先做样板间,经鉴定合格和确定施工方案后再安排正式施工(在样板间基础上修订完善工艺做法,做好技术交底和技术培训)。 (二)抹灰工程施工质量控制要点 1.注意检查处理基层上的残余砂浆、灰尘、污垢和油渍应清理“毛化处理”,基层面必须充分淋水洇透(一般应在抹灰前一天进行一天浇两遍,砖墙渗水深度达 8~10mm)。 2.基层垂直宽、平整度较差,抹灰厚度局部应分层衬平(每遍厚度宜为 7~9nnn)。 3.注意巡视成活后的质量,及时发现不合格的部位联系处理,必要时以书面通知提出修改意见. 4.注意成品保护和湿润养护。 5.冬期施工时,不能在冻结的基层上施工(最好不做抹灰工程),室外作业时砂浆温度亦不宜低于 5℃,防止冻害发生(为了防止受冻,砂浆内不宜掺人白灰膏)。 (三)抹灰工程质量控制一般规定 3.1 本章适用于一般抹灰、装饰抹灰和清水砌体勾缝等分项工程的质量验3.1。2 抹灰工程验收时应检查下列文件和记录: 1 抹灰工程的施工图、设计说明及其他设计文件。 2 材料的产品合格证书、性能...
