墙纸裱糊施工墙纸裱糊的主要工序:基层处理→弹线→裁纸→润纸→涂刷底胶→裱贴→修整→清洁→验收墙纸裱糊的施工方法:1、基层处理:所有基层要处于基本干燥状态,墙基类含水率不大于 5%;木基类不大于 12%,施工环境不低于 10℃,不同基层要点如下:墙柱面抹灰基层:应满刮腻子,将气孔、麻点、凹凸不平填刮平整光亮,突鼓处要剔凿重作,必要时尽量多刮几遍
木材面基层:第一遍腻子满刮找平大面,第二遍细部找平,厚度应减薄,并在五—六成干时,用塑料刮板有规律的压光
石膏板基层:批刮腻子主要注意对缝处和螺钉孔位处,先用嵌缝腻子处理好板缝,贴牢接缝带,然后再刮腻子;第二遍找平修整
不同材质基层接缝处理,应特别注意粘贴接缝带
保留墙面原孔洞的做法:墙面上有些孔洞裱糊后还要利用,如挂镜框,墙饰等钉孔,可先在这些孔洞内插一根牙签、火柴枝之类小棍,裱糊到这一部位时,将牙签拿下,当墙纸粘贴平整后再将牙签、小棍插到原孔洞处,以免裱糊结束后盲目寻找,破坏裱糊面

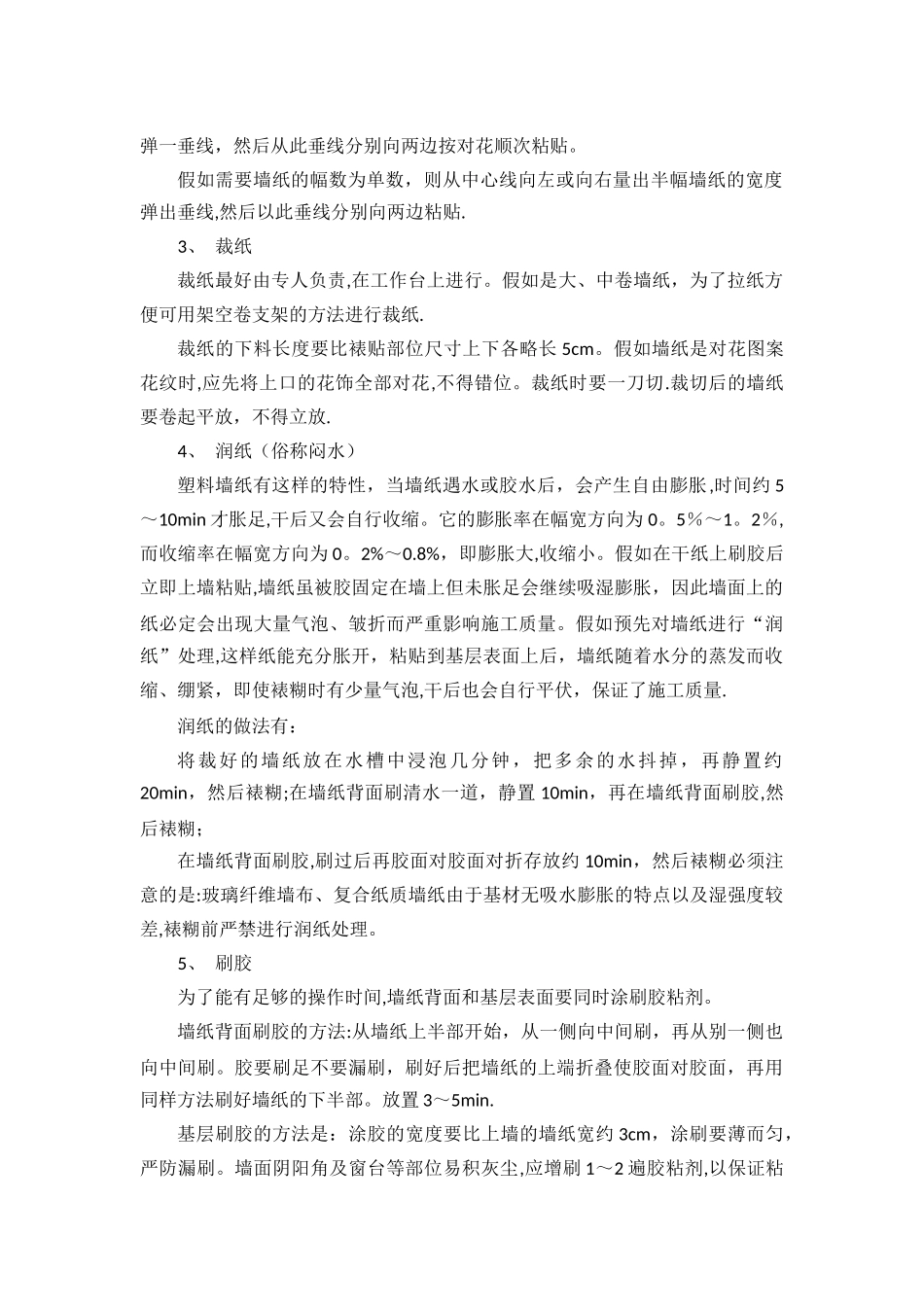

涂刷底胶:基层处理好后,在表面涂刷一道底胶
对木料面的基层,涂刷一道涂料,要使其颜色与周围墙面颜色一致
底胶可喷、可刷,要求薄而均匀,一次完成,不得漏喷漏刷

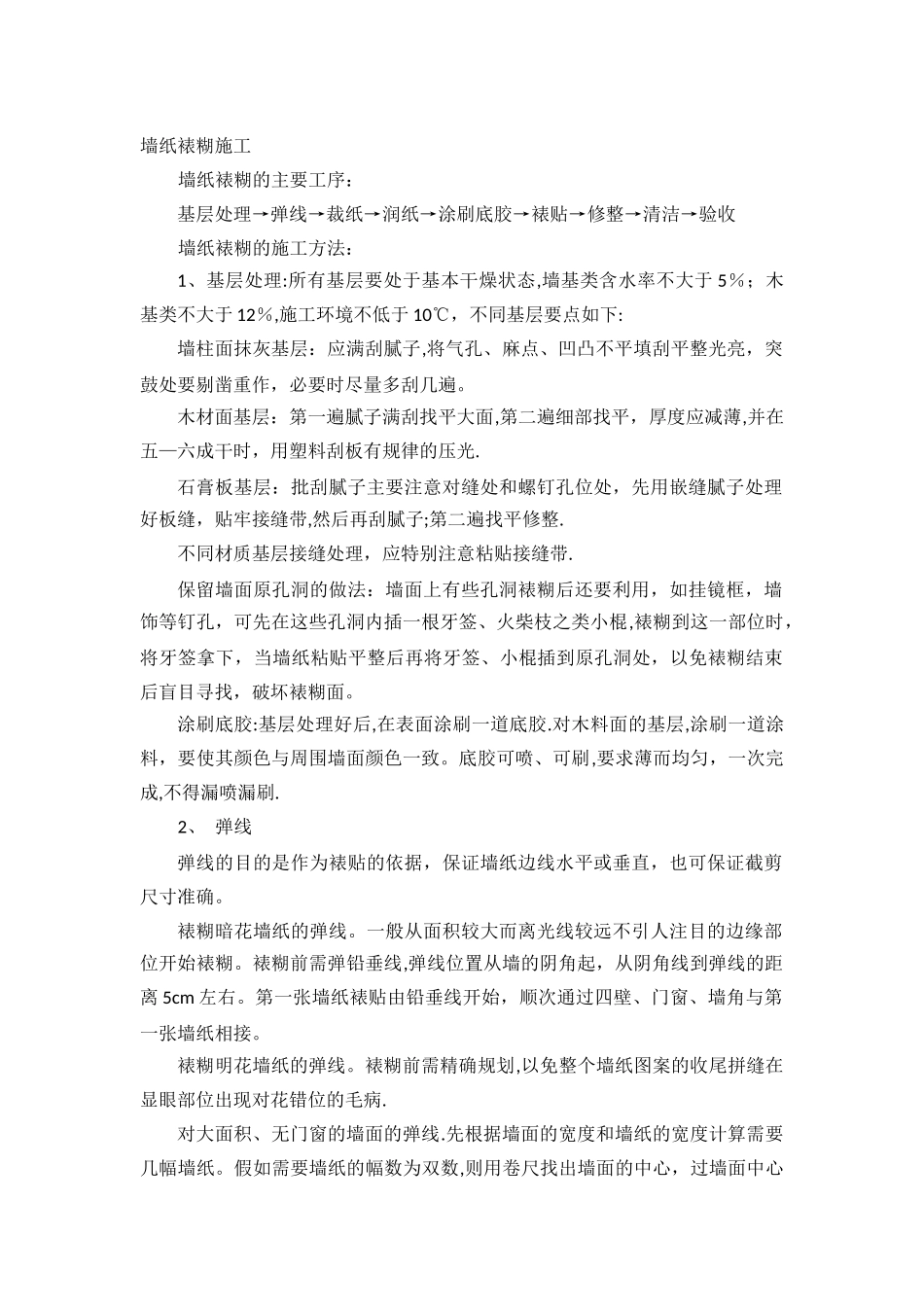

2、 弹线弹线的目的是作为裱贴的依据,保证墙纸边线水平或垂直,也可保证截剪尺寸准确
裱糊暗花墙纸的弹线
一般从面积较大而离光线较远不引人注目的边缘部位开始裱糊
裱糊前需弹铅垂线,弹线位置从墙的阴角起,从阴角线到弹线的距离 5cm 左右
第一张墙纸裱贴由铅垂线开始,顺次通过四壁、门窗、墙角与第一张墙纸相接
裱糊明花墙纸的弹线
裱糊前需精确规划,以免整个墙纸图案的收尾拼缝在显眼部位出现对花错位的毛病
对大面积、无门窗的墙面的弹线
先根据墙面的宽度和墙纸的宽度计算需要几幅墙纸
假如需要墙纸的幅数为双数,则用卷尺找出墙面的中心,过墙面中心弹一垂线,然后从此垂线分别向两边按对花顺次粘贴
假如需要墙纸的幅数为
