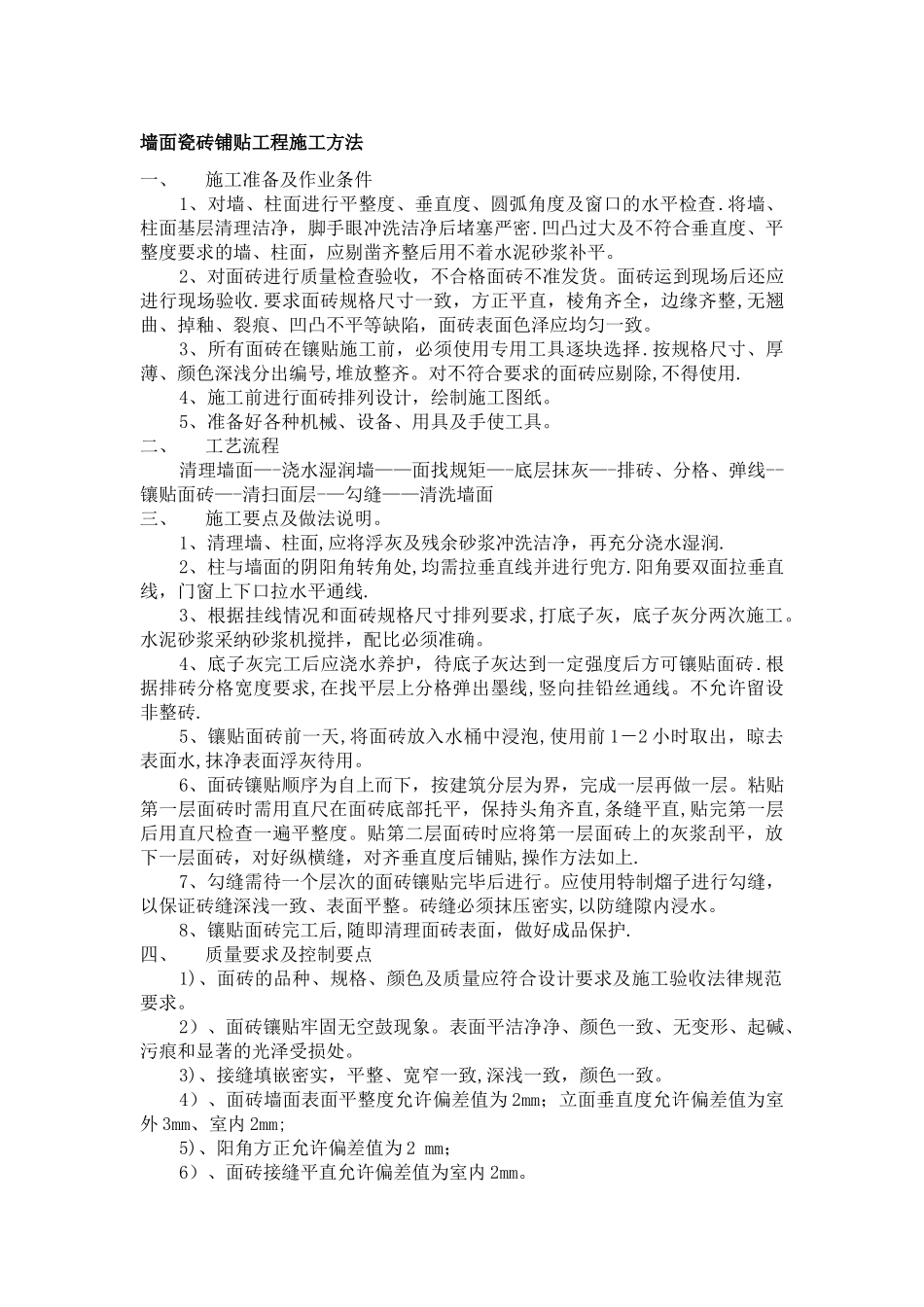

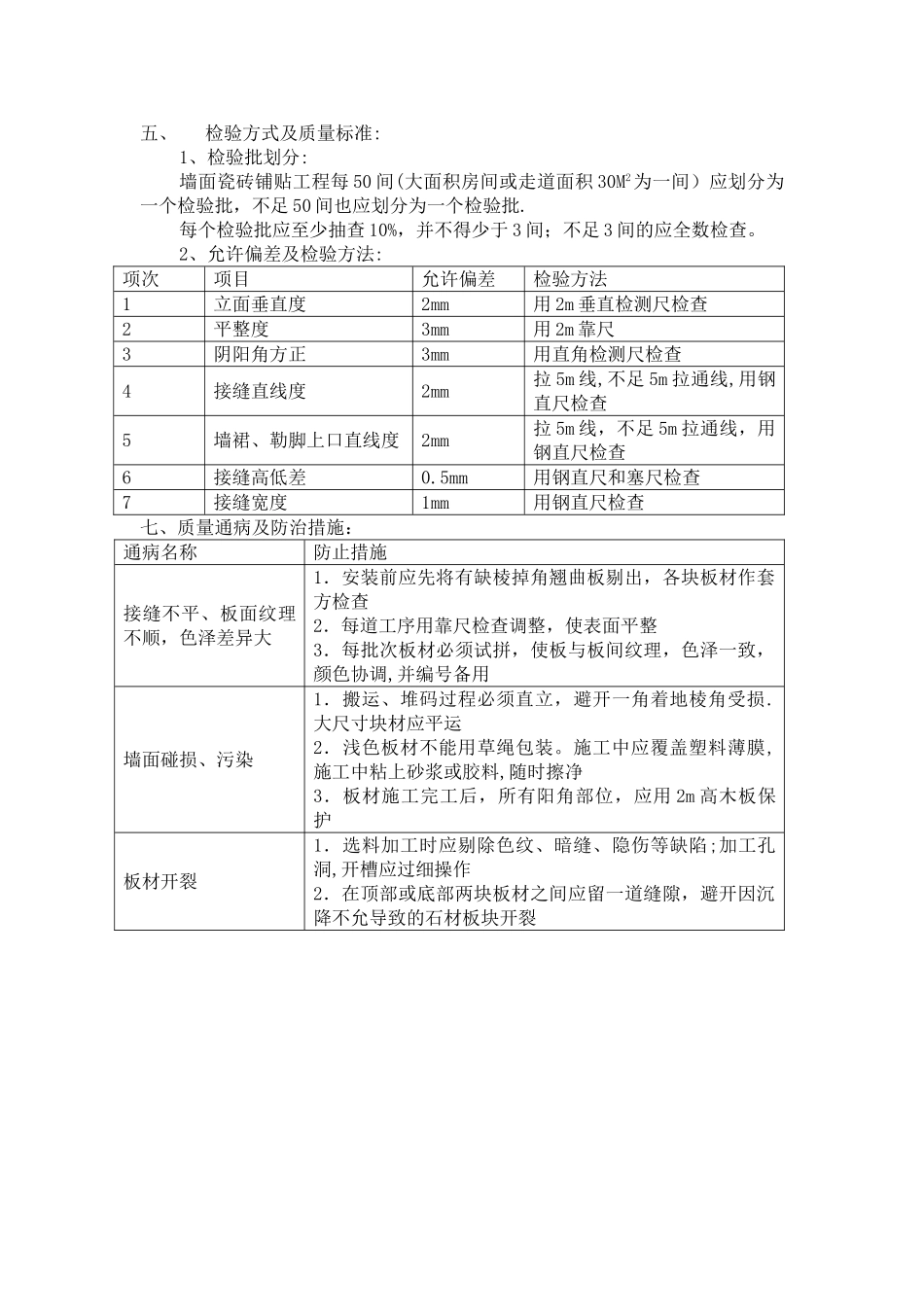

墙面瓷砖铺贴工程施工方法一、施工准备及作业条件1、对墙、柱面进行平整度、垂直度、圆弧角度及窗口的水平检查
将墙、柱面基层清理洁净,脚手眼冲洗洁净后堵塞严密
凹凸过大及不符合垂直度、平整度要求的墙、柱面,应剔凿齐整后用不着水泥砂浆补平
2、对面砖进行质量检查验收,不合格面砖不准发货
面砖运到现场后还应进行现场验收
要求面砖规格尺寸一致,方正平直,棱角齐全,边缘齐整,无翘曲、掉釉、裂痕、凹凸不平等缺陷,面砖表面色泽应均匀一致
3、所有面砖在镶贴施工前,必须使用专用工具逐块选择
按规格尺寸、厚薄、颜色深浅分出编号,堆放整齐
对不符合要求的面砖应剔除,不得使用
4、施工前进行面砖排列设计,绘制施工图纸
5、准备好各种机械、设备、用具及手使工具
二、工艺流程清理墙面—-浇水湿润墙——面找规矩—-底层抹灰—-排砖、分格、弹线--镶贴面砖—-清扫面层-—勾缝——清洗墙面三、施工要点及做法说明
1、清理墙、柱面,应将浮灰及残余砂浆冲洗洁净,再充分浇水湿润
2、柱与墙面的阴阳角转角处,均需拉垂直线并进行兜方
阳角要双面拉垂直线,门窗上下口拉水平通线
3、根据挂线情况和面砖规格尺寸排列要求,打底子灰,底子灰分两次施工
水泥砂浆采纳砂浆机搅拌,配比必须准确
4、底子灰完工后应浇水养护,待底子灰达到一定强度后方可镶贴面砖
根据排砖分格宽度要求,在找平层上分格弹出墨线,竖向挂铅丝通线
不允许留设非整砖
5、镶贴面砖前一天,将面砖放入水桶中浸泡,使用前 1-2 小时取出,晾去表面水,抹净表面浮灰待用
6、面砖镶贴顺序为自上而下,按建筑分层为界,完成一层再做一层
粘贴第一层面砖时需用直尺在面砖底部托平,保持头角齐直,条缝平直,贴完第一层后用直尺检查一遍平整度
贴第二层面砖时应将第一层面砖上的灰浆刮平,放下一层面砖,对好纵横缝,对齐垂直度后铺贴,操作方法如上
7、勾缝需待一个层次的面砖镶贴完毕后进行
