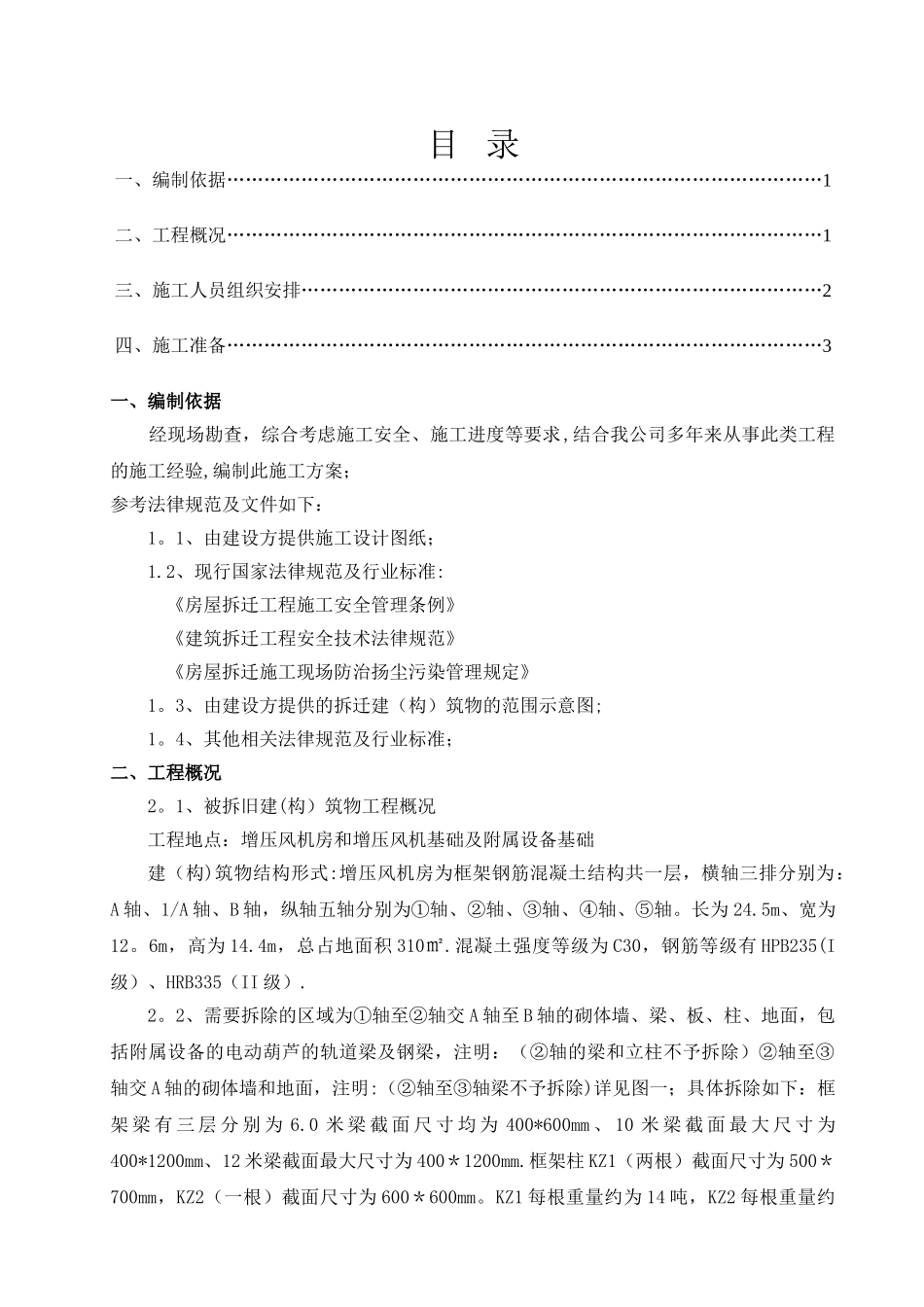

目 录一、编制依据……………………………………………………………………………………1二、工程概况……………………………………………………………………………………1三、施工人员组织安排…………………………………………………………………………2四、施工准备……………………………………………………………………………………3一、编制依据 经现场勘查,综合考虑施工安全、施工进度等要求,结合我公司多年来从事此类工程的施工经验,编制此施工方案;参考法律规范及文件如下:1。1、由建设方提供施工设计图纸;1.2、现行国家法律规范及行业标准: 《房屋拆迁工程施工安全管理条例》 《建筑拆迁工程安全技术法律规范》 《房屋拆迁施工现场防治扬尘污染管理规定》1。3、由建设方提供的拆迁建(构)筑物的范围示意图;1。4、其他相关法律规范及行业标准;二、工程概况2。1、被拆旧建(构)筑物工程概况工程地点:增压风机房和增压风机基础及附属设备基础建(构)筑物结构形式:增压风机房为框架钢筋混凝土结构共一层,横轴三排分别为:A 轴、1/A 轴、B 轴,纵轴五轴分别为①轴、②轴、③轴、④轴、⑤轴。长为 24.5m、宽为12。6m,高为 14.4m,总占地面积 310㎡.混凝土强度等级为 C30,钢筋等级有 HPB235(I级)、HRB335(II 级).2。2、需要拆除的区域为①轴至②轴交 A 轴至 B 轴的砌体墙、梁、板、柱、地面,包括附属设备的电动葫芦的轨道梁及钢梁,注明:(②轴的梁和立柱不予拆除)②轴至③轴交 A 轴的砌体墙和地面,注明:(②轴至③轴梁不予拆除)详见图一;具体拆除如下:框架 梁 有 三 层 分 别 为 6.0 米 梁 截 面 尺 寸 均 为 400*600mm 、 10 米 梁 截 面 最 大 尺 寸 为400*1200mm、12 米梁截面最大尺寸为 400*1200mm.框架柱 KZ1(两根)截面尺寸为 500*700mm,KZ2(一根)截面尺寸为 600*600mm。KZ1 每根重量约为 14 吨,KZ2 每根重量约为 14 吨,三根柱为最大起重物体,拆除时采纳 320 吨履带式吊车,吊车在此区域起重最佳重量为 17 吨,满足拆除要求的起重重量。2.3、被拆旧建(构)筑物周围环境拆除工程:砌体墙、梁、板、柱、地面、苯板、设备基础砼、电动葫芦吊车梁及轨道梁、室内装饰、附属设备设施等。考虑运输通道不畅通、运输不方便等条件,采纳梁、柱整根拆除、吊车整根外运的原则。2.4、拆除梁、板、柱、砌体墙及地面是在增压风机等设备运行的情况下进行拆...
