外墙保温施工方案编制人:审核人:批准人:一、编制依据:本施工方案的编制依据为金湖县恒远节能材料有限公司(材料供应商)提供的外墙保温施工方案、设计院提供的外墙节能设计计算书(设计变更通知单)以及水泥基复合保温砂浆建筑保温系统技术规程(DGJ32/J22—2024)
二、主要施工机械与工具:施工货梯、强制式搅拌机、手推车、电锤、托灰板、木抹子、铁抹子、靠尺、阴阳角抹子、小圆角、大杆、小杆、托线板、手锤等
三、作业条件:1
保温工程的施工应在防水砂浆基层施工质量验收合格后进行
保温工程施工前,外门窗洞口应通过验收,洞口尺寸、位置应符合要求,门窗框或辅框应安装完毕
伸出墙面的各种穿墙管道或预埋件应安装完毕,并按保温系统厚度预留长度
保温工程的施工,施工人员应先进行技术交底,熟悉施工方法
脚手架要稳定、牢固、可靠
当气温高于 35℃时或连续 24 小时中的最低气温低于 5℃时不宜施工,雨天不得施工
雨期施工,应实行有效的防雨措施,夏季施工时避开阳光暴晒,应在脚手架上张设防晒布
材料应在干燥阴凉的场所贮存,施工场地贮存期不得大于 60 天
四、材料配制: 按搅拌机容积,预先计算好一次可投入的数量,先将水倒入搅拌机内,再将保温材料倒入搅拌机中

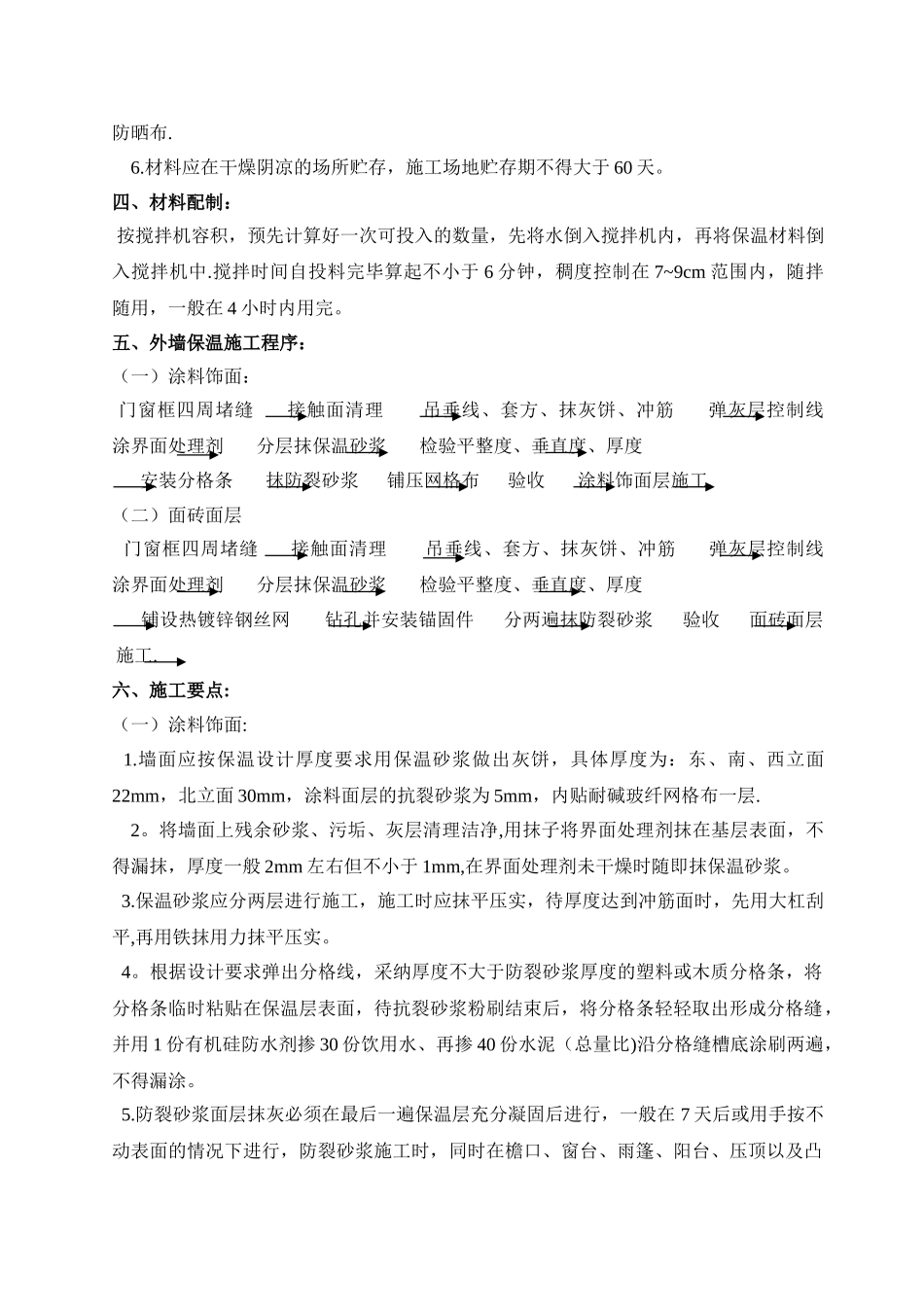

搅拌时间自投料完毕算起不小于 6 分钟,稠度控制在 7~9cm 范围内,随拌随用,一般在 4 小时内用完

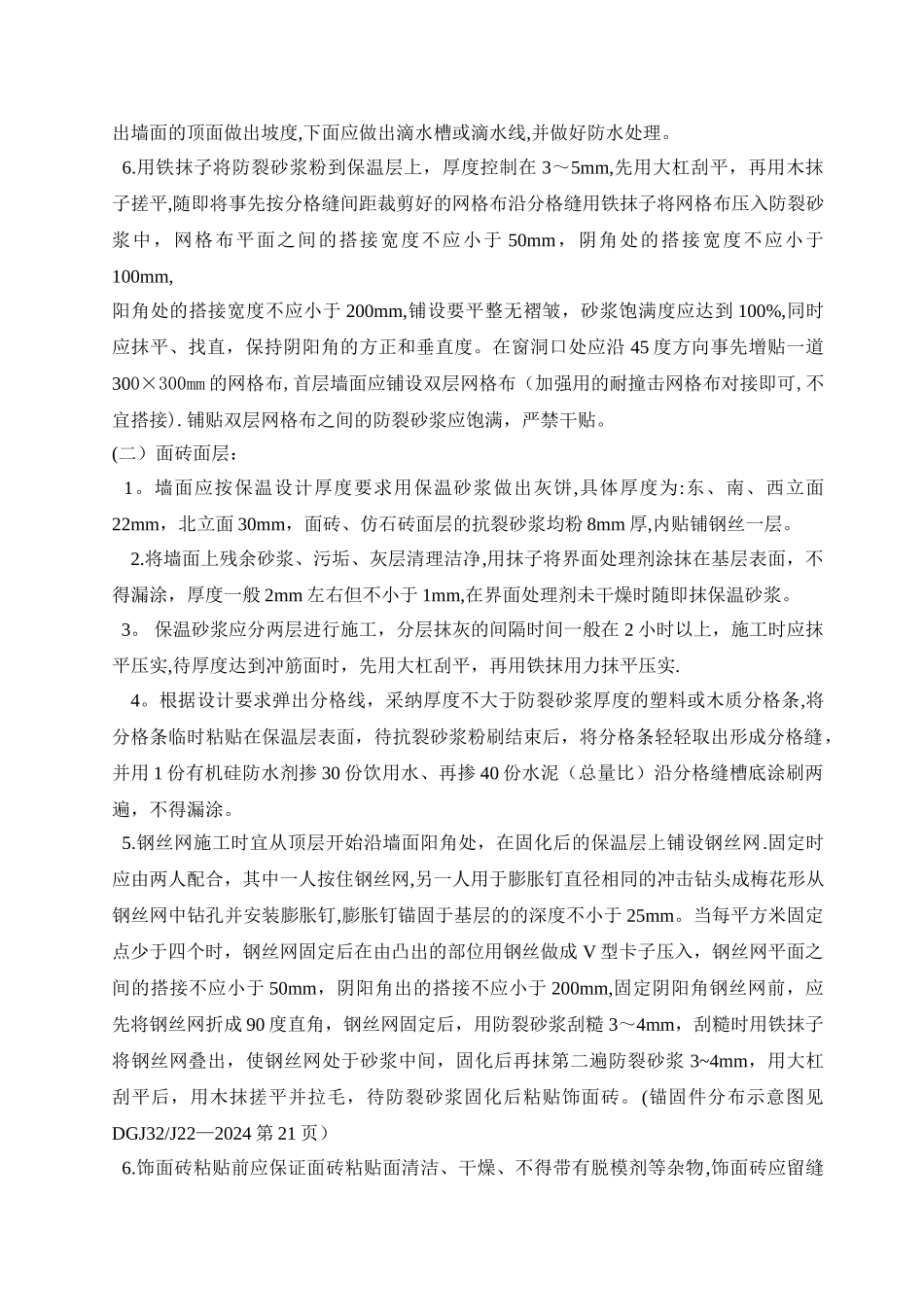

五、外墙保温施工程序:(一)涂料饰面: 门窗框四周堵缝 接触面清理 吊垂线、套方、抹灰饼、冲筋 弹灰层控制线 涂界面处理剂 分层抹保温砂浆 检验平整度、垂直度、厚度 安装分格条 抹防裂砂浆 铺压网格布 验收 涂料饰面层施工
(二)面砖面层 门窗框四周堵缝 接触面清理 吊垂线、套方、抹灰饼、冲筋 弹灰层控制线 涂界面处理剂 分层抹保温砂浆 检验平整度、垂直度、厚度 铺设热镀锌钢丝网 钻孔并安装锚固件 分两遍抹防裂砂浆 验收 面
