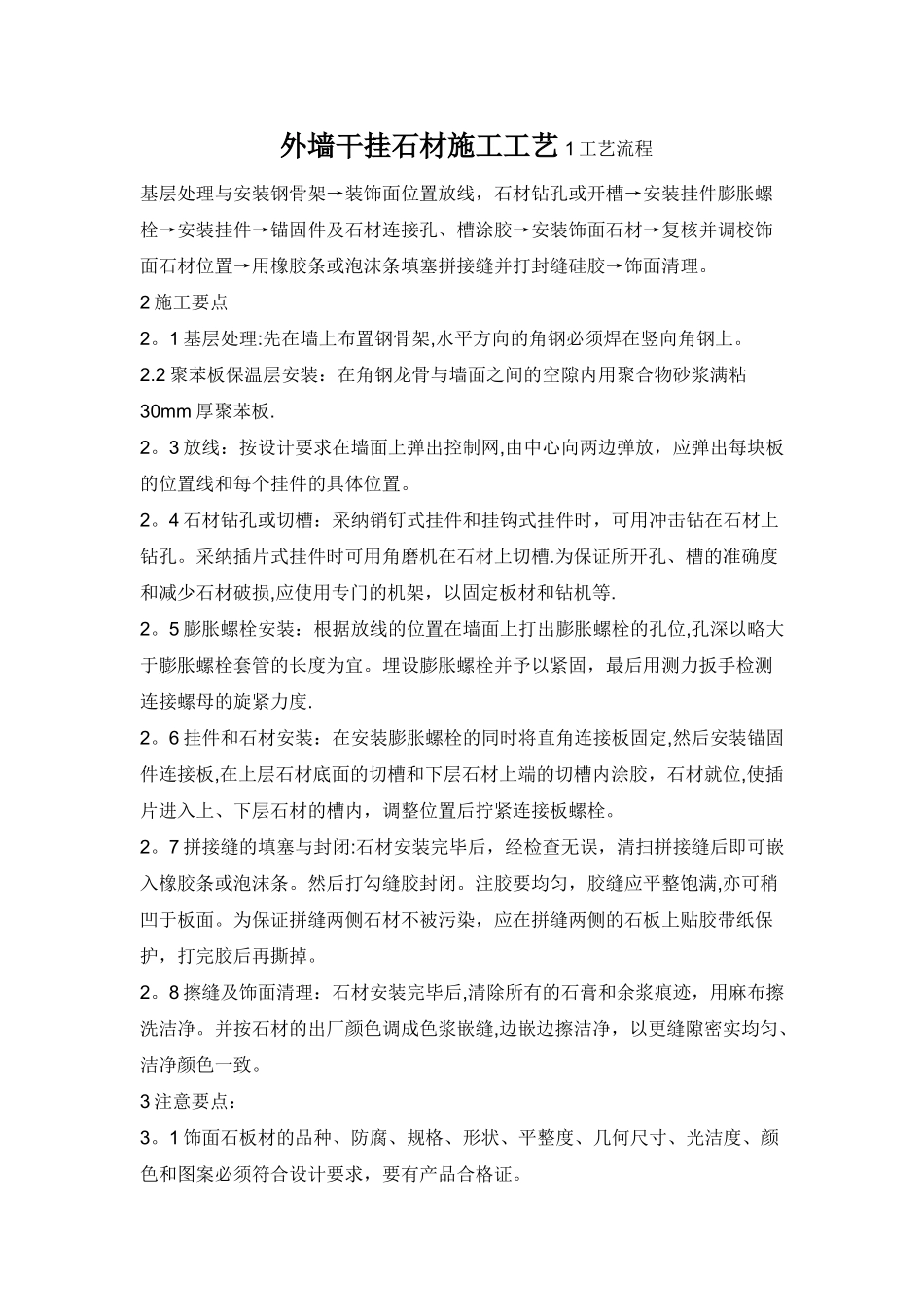

外墙干挂石材施工工艺 1 工艺流程 基层处理与安装钢骨架→装饰面位置放线,石材钻孔或开槽→安装挂件膨胀螺栓→安装挂件→锚固件及石材连接孔、槽涂胶→安装饰面石材→复核并调校饰面石材位置→用橡胶条或泡沫条填塞拼接缝并打封缝硅胶→饰面清理
2 施工要点 2
1 基层处理:先在墙上布置钢骨架,水平方向的角钢必须焊在竖向角钢上
2 聚苯板保温层安装:在角钢龙骨与墙面之间的空隙内用聚合物砂浆满粘30mm 厚聚苯板
3 放线:按设计要求在墙面上弹出控制网,由中心向两边弹放,应弹出每块板的位置线和每个挂件的具体位置
4 石材钻孔或切槽:采纳销钉式挂件和挂钩式挂件时,可用冲击钻在石材上钻孔
采纳插片式挂件时可用角磨机在石材上切槽
为保证所开孔、槽的准确度和减少石材破损,应使用专门的机架,以固定板材和钻机等
5 膨胀螺栓安装:根据放线的位置在墙面上打出膨胀螺栓的孔位,孔深以略大于膨胀螺栓套管的长度为宜
埋设膨胀螺栓并予以紧固,最后用测力扳手检测连接螺母的旋紧力度
6 挂件和石材安装:在安装膨胀螺栓的同时将直角连接板固定,然后安装锚固件连接板,在上层石材底面的切槽和下层石材上端的切槽内涂胶,石材就位,使插片进入上、下层石材的槽内,调整位置后拧紧连接板螺栓
7 拼接缝的填塞与封闭:石材安装完毕后,经检查无误,清扫拼接缝后即可嵌入橡胶条或泡沫条
然后打勾缝胶封闭
注胶要均匀,胶缝应平整饱满,亦可稍凹于板面
为保证拼缝两侧石材不被污染,应在拼缝两侧的石板上贴胶带纸保护,打完胶后再撕掉
8 擦缝及饰面清理:石材安装完毕后,清除所有的石膏和余浆痕迹,用麻布擦洗洁净
并按石材的出厂颜色调成色浆嵌缝,边嵌边擦洁净,以更缝隙密实均匀、洁净颜色一致
3 注意要点: 3

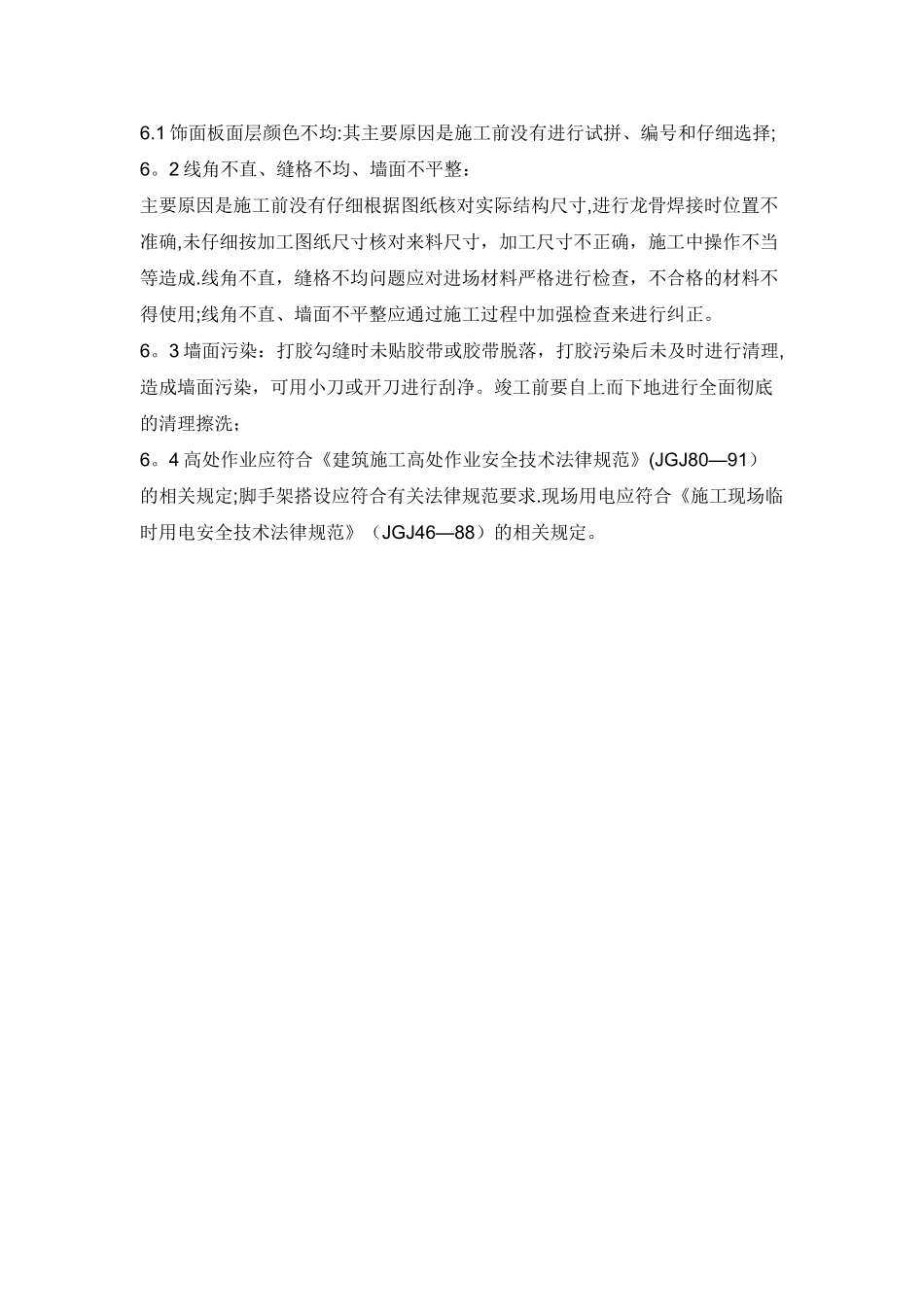

1 饰面石板材的品种、防腐、规格、形状、平整度、几何尺寸、光洁度、颜色和图案必须符合设计要求,要有产
