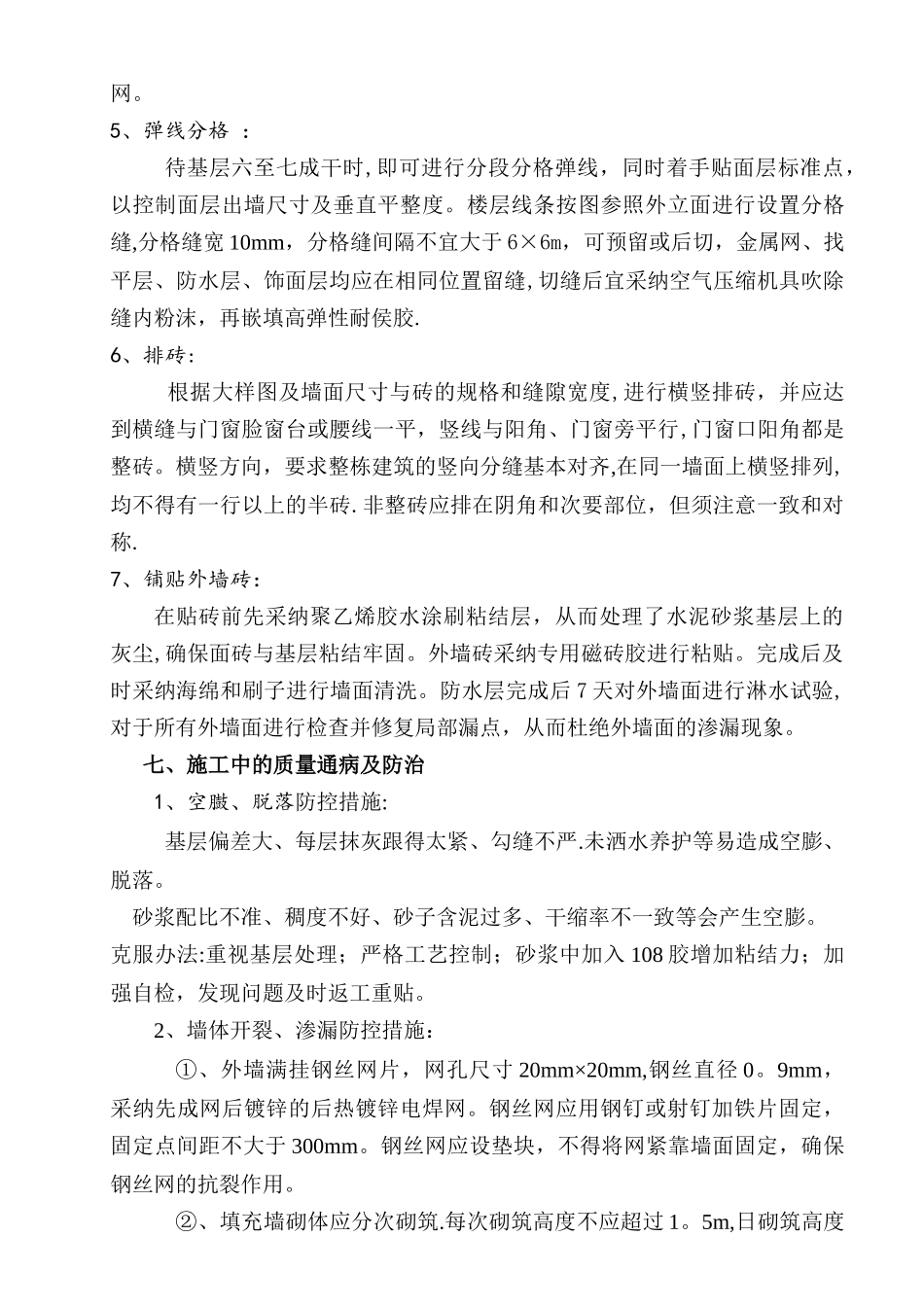

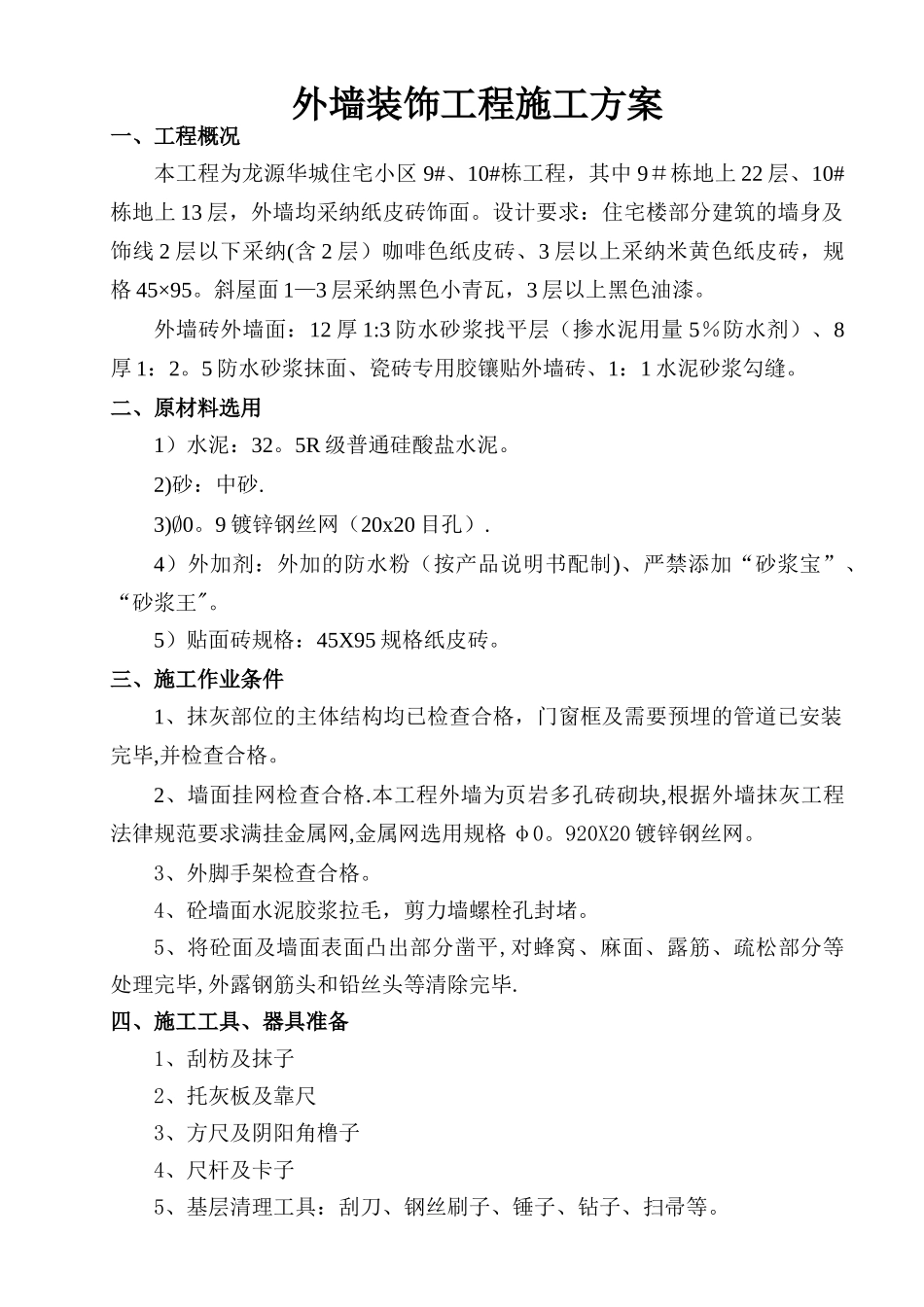

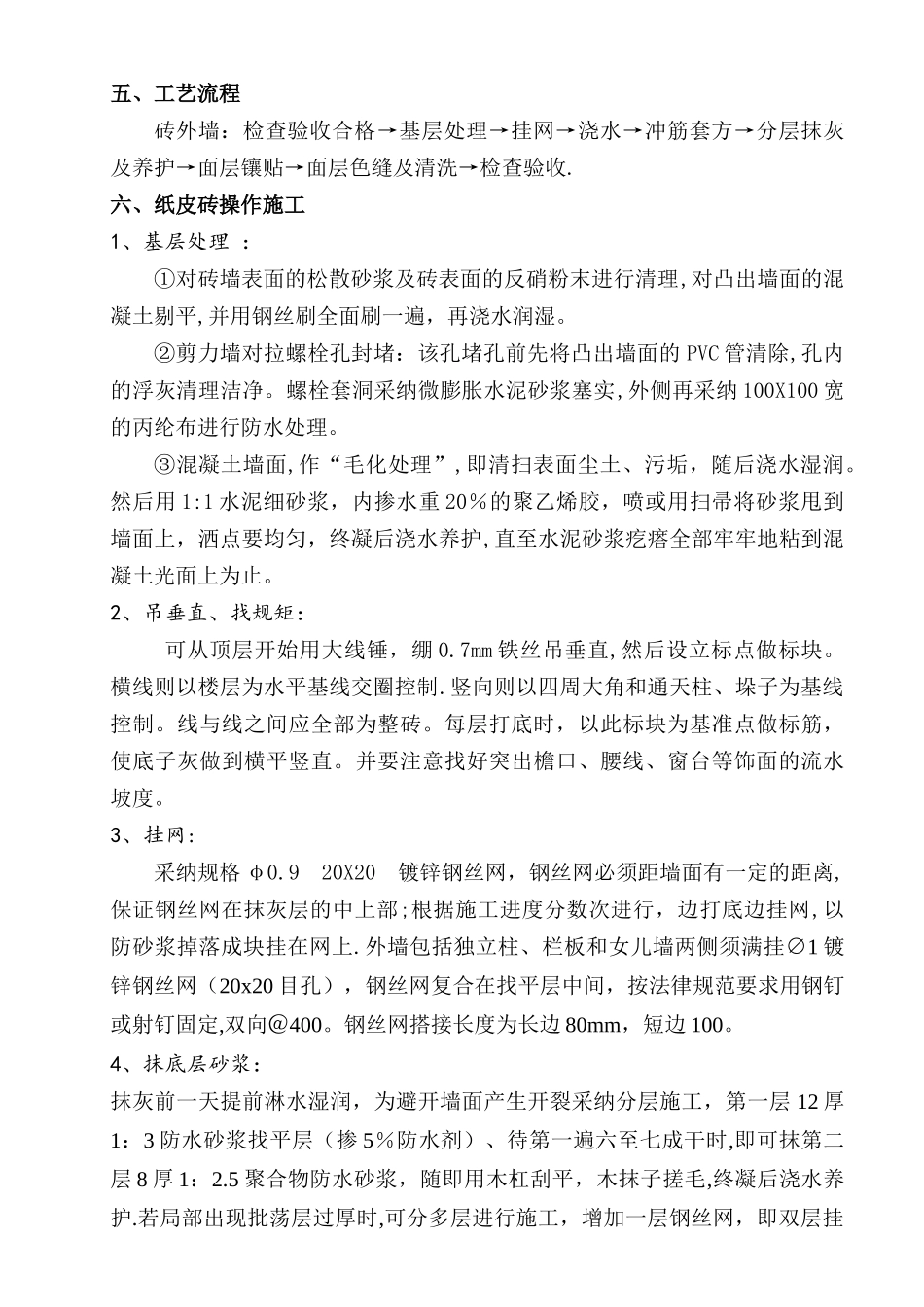

外墙装饰工程施工方案一、工程概况本工程为龙源华城住宅小区 9#、10#栋工程,其中 9#栋地上 22 层、10#栋地上 13 层,外墙均采纳纸皮砖饰面。设计要求:住宅楼部分建筑的墙身及饰线 2 层以下采纳(含 2 层)咖啡色纸皮砖、3 层以上采纳米黄色纸皮砖,规格 45×95。斜屋面 1—3 层采纳黑色小青瓦,3 层以上黑色油漆。外墙砖外墙面:12 厚 1:3 防水砂浆找平层(掺水泥用量 5%防水剂)、8厚 1:2。5 防水砂浆抹面、瓷砖专用胶镶贴外墙砖、1:1 水泥砂浆勾缝。二、原材料选用1)水泥:32。5R 级普通硅酸盐水泥。2)砂:中砂.3)∅0。9 镀锌钢丝网(20x20 目孔).4)外加剂:外加的防水粉(按产品说明书配制)、严禁添加“砂浆宝”、“砂浆王"。5)贴面砖规格:45X95 规格纸皮砖。三、施工作业条件1、抹灰部位的主体结构均已检查合格,门窗框及需要预埋的管道已安装完毕,并检查合格。2、墙面挂网检查合格.本工程外墙为页岩多孔砖砌块,根据外墙抹灰工程法律规范要求满挂金属网,金属网选用规格 φ0。920X20 镀锌钢丝网。3、外脚手架检查合格。4、砼墙面水泥胶浆拉毛,剪力墙螺栓孔封堵。5、将砼面及墙面表面凸出部分凿平,对蜂窝、麻面、露筋、疏松部分等处理完毕,外露钢筋头和铅丝头等清除完毕.四、施工工具、器具准备1、刮枋及抹子2、托灰板及靠尺3、方尺及阴阳角橹子4、尺杆及卡子5、基层清理工具:刮刀、钢丝刷子、锤子、钻子、扫帚等。五、工艺流程砖外墙:检查验收合格→基层处理→挂网→浇水→冲筋套方→分层抹灰及养护→面层镶贴→面层色缝及清洗→检查验收.六、纸皮砖操作施工1、基层处理 :①对砖墙表面的松散砂浆及砖表面的反硝粉末进行清理,对凸出墙面的混凝土剔平,并用钢丝刷全面刷一遍,再浇水润湿。②剪力墙对拉螺栓孔封堵:该孔堵孔前先将凸出墙面的 PVC 管清除,孔内的浮灰清理洁净。螺栓套洞采纳微膨胀水泥砂浆塞实,外侧再采纳 100X100 宽的丙纶布进行防水处理。③混凝土墙面,作“毛化处理”,即清扫表面尘土、污垢,随后浇水湿润。然后用 1:1 水泥细砂浆,内掺水重 20%的聚乙烯胶,喷或用扫帚将砂浆甩到墙面上,洒点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部牢牢地粘到混凝土光面上为止。2、吊垂直、找规矩:可从顶层开始用大线锤,绷 0.7mm 铁丝吊垂直,然后设立标点做标块。横线则以楼层为水平基线交圈控制.竖向则以四周大角和通天柱、垛子为基线控制。线与线之间应全部为整砖。每层打底时,以...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

外墙施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
