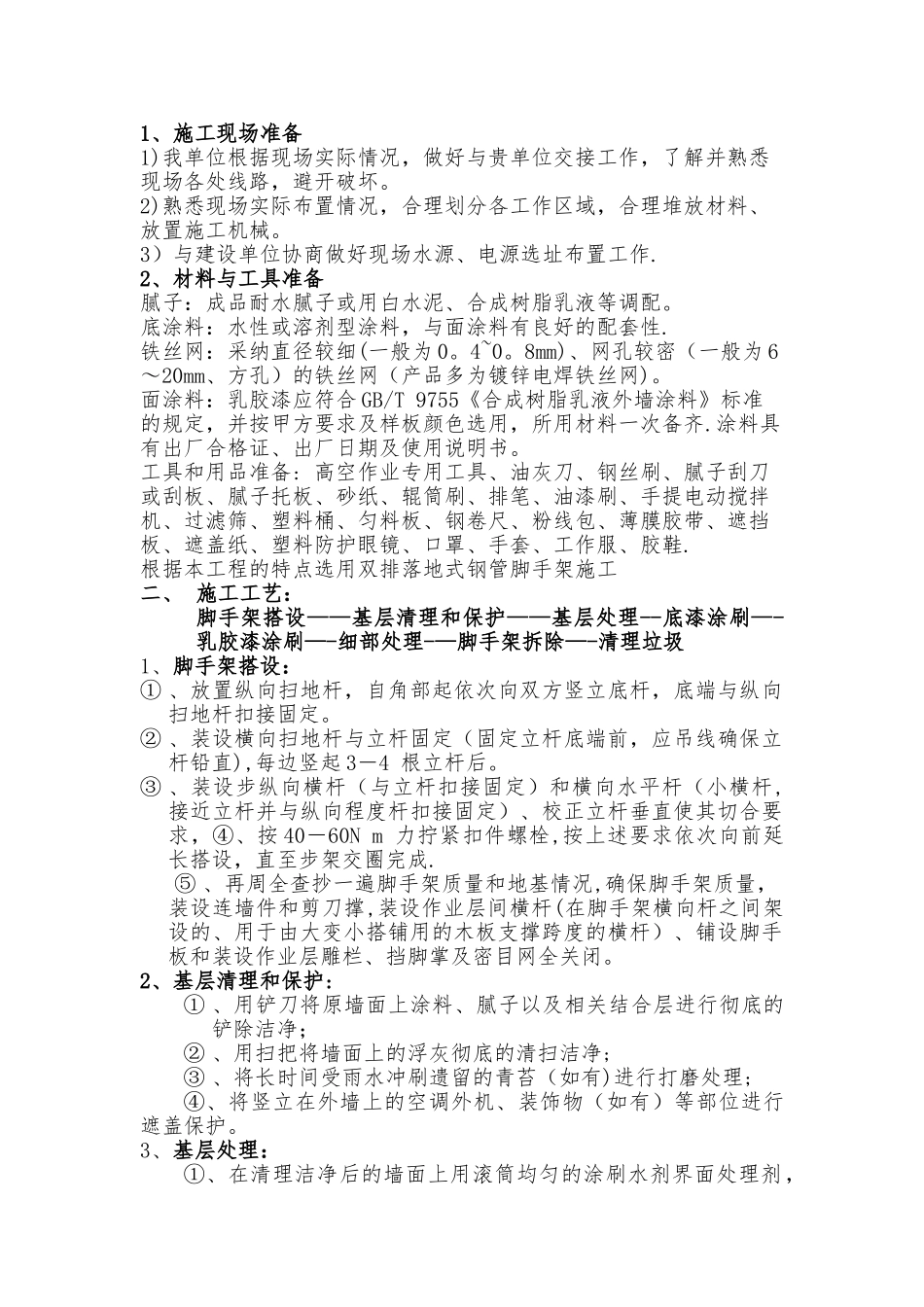

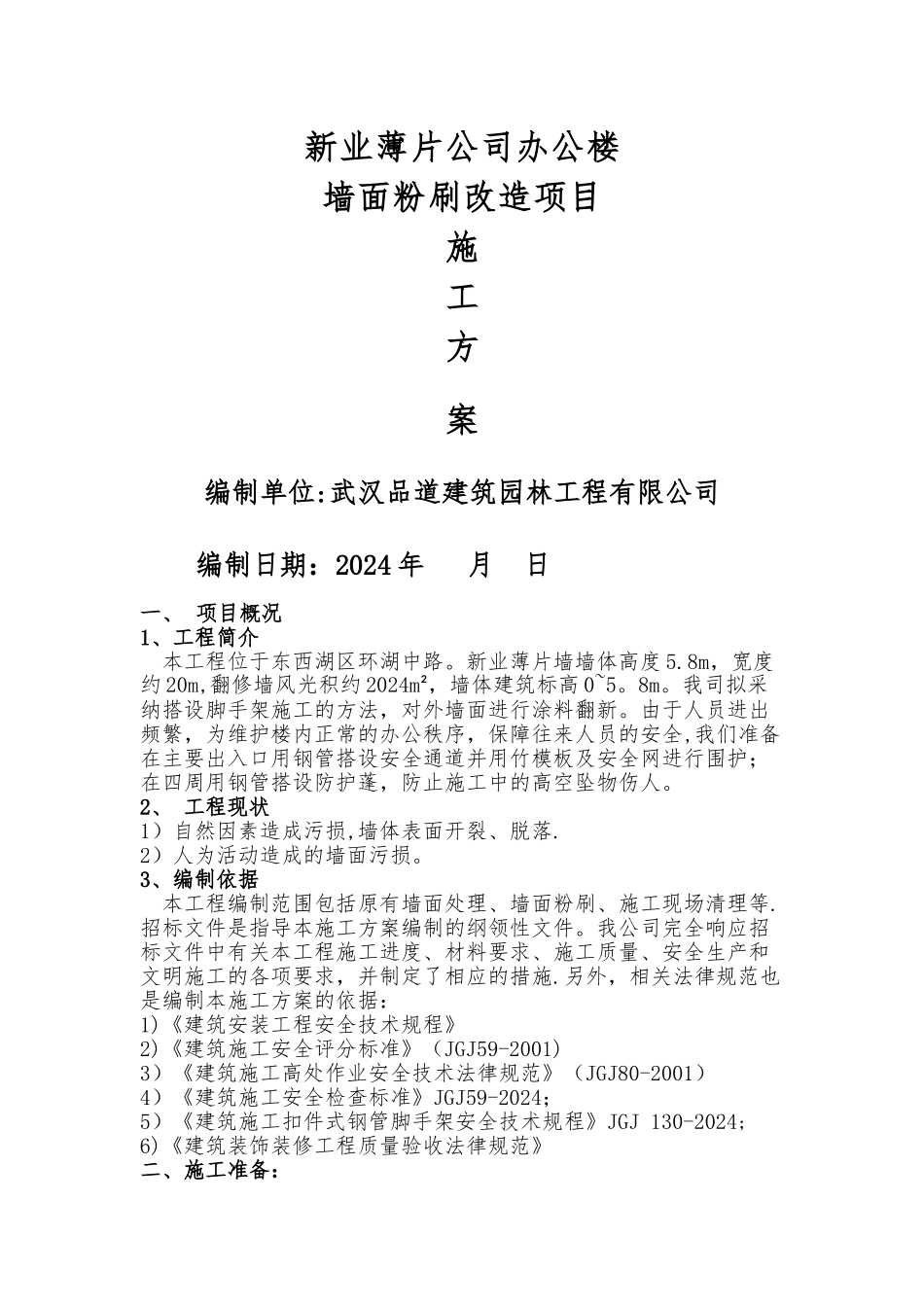

新业薄片公司办公楼墙面粉刷改造项目施工方案编制单位:武汉品道建筑园林工程有限公司编制日期:2024 年 月 日一、 项目概况1、工程简介本工程位于东西湖区环湖中路。新业薄片墙墙体高度 5.8m,宽度约 20m,翻修墙风光积约 2024m²,墙体建筑标高 0~5。8m。我司拟采纳搭设脚手架施工的方法,对外墙面进行涂料翻新。由于人员进出频繁,为维护楼内正常的办公秩序,保障往来人员的安全,我们准备在主要出入口用钢管搭设安全通道并用竹模板及安全网进行围护;在四周用钢管搭设防护蓬,防止施工中的高空坠物伤人。2、 工程现状1)自然因素造成污损,墙体表面开裂、脱落.2)人为活动造成的墙面污损。3、编制依据本工程编制范围包括原有墙面处理、墙面粉刷、施工现场清理等.招标文件是指导本施工方案编制的纲领性文件。我公司完全响应招标文件中有关本工程施工进度、材料要求、施工质量、安全生产和文明施工的各项要求,并制定了相应的措施.另外,相关法律规范也是编制本施工方案的依据:1)《建筑安装工程安全技术规程》 2)《建筑施工安全评分标准》(JGJ59-2001)3)《建筑施工高处作业安全技术法律规范》(JGJ80-2001) 4)《建筑施工安全检查标准》JGJ59-2024; 5)《建筑施工扣件式钢管脚手架安全技术规程》JGJ 130-2024;6)《建筑装饰装修工程质量验收法律规范》二、施工准备:1、施工现场准备1)我单位根据现场实际情况,做好与贵单位交接工作,了解并熟悉现场各处线路,避开破坏。2)熟悉现场实际布置情况,合理划分各工作区域,合理堆放材料、放置施工机械。3)与建设单位协商做好现场水源、电源选址布置工作.2、材料与工具准备腻子:成品耐水腻子或用白水泥、合成树脂乳液等调配。 底涂料:水性或溶剂型涂料,与面涂料有良好的配套性.铁丝网:采纳直径较细(一般为 0。4~0。8mm)、网孔较密(一般为 6~20mm、方孔)的铁丝网(产品多为镀锌电焊铁丝网)。面涂料:乳胶漆应符合 GB/T 9755《合成树脂乳液外墙涂料》标准的规定,并按甲方要求及样板颜色选用,所用材料一次备齐.涂料具有出厂合格证、出厂日期及使用说明书。工具和用品准备: 高空作业专用工具、油灰刀、钢丝刷、腻子刮刀或刮板、腻子托板、砂纸、辊筒刷、排笔、油漆刷、手提电动搅拌机、过滤筛、塑料桶、匀料板、钢卷尺、粉线包、薄膜胶带、遮挡板、遮盖纸、塑料防护眼镜、口罩、手套、工作服、胶鞋. 根据本工程的特点选用双排落地式钢管脚手架施工二、 施工工艺:脚手架搭...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

外墙立面改造施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
