电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

外墙纸皮砖施工方案

外墙纸皮砖施工方案_第1页
1/3
外墙纸皮砖施工方案_第2页
2/3
外墙纸皮砖施工方案_第3页
3/3

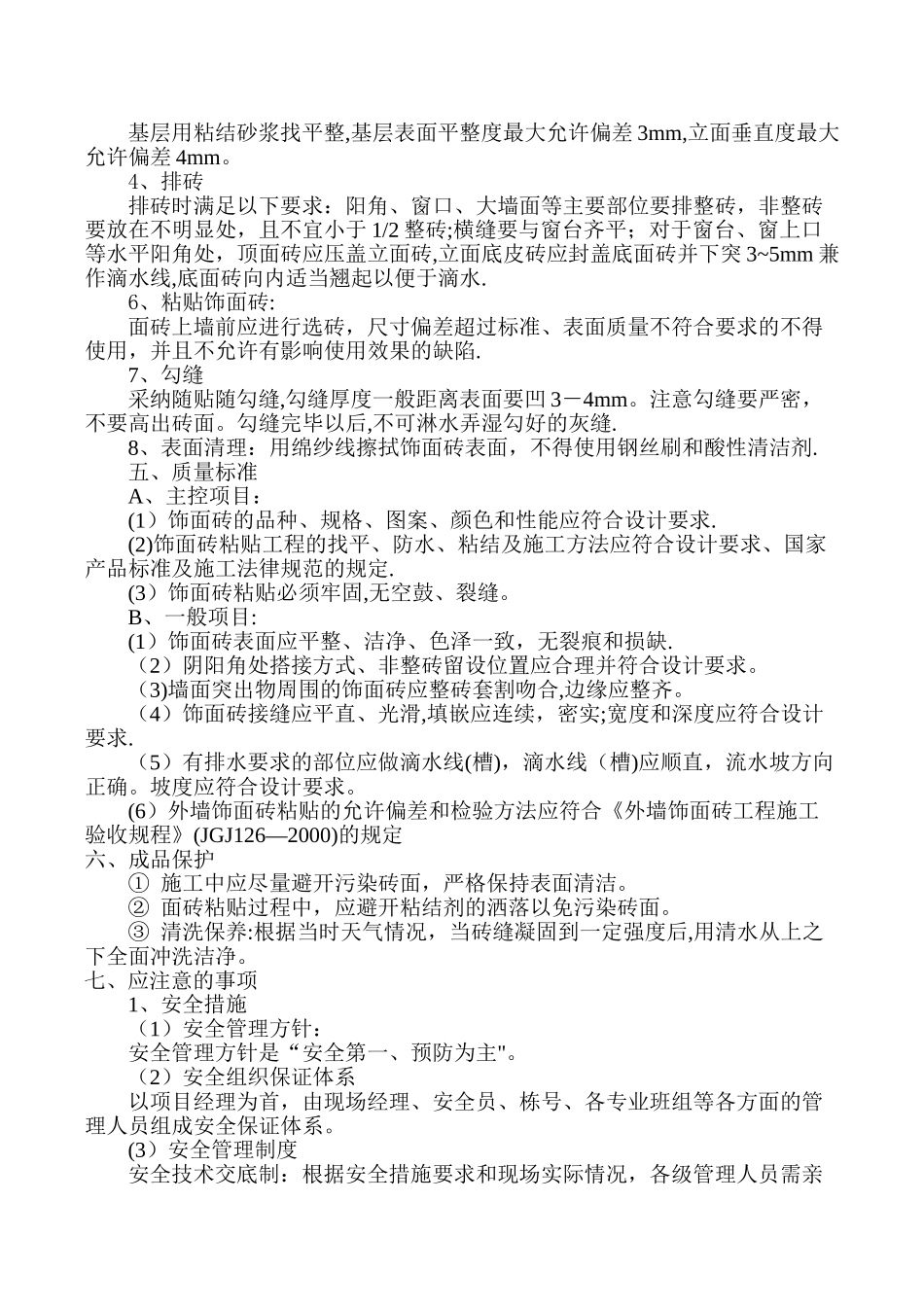

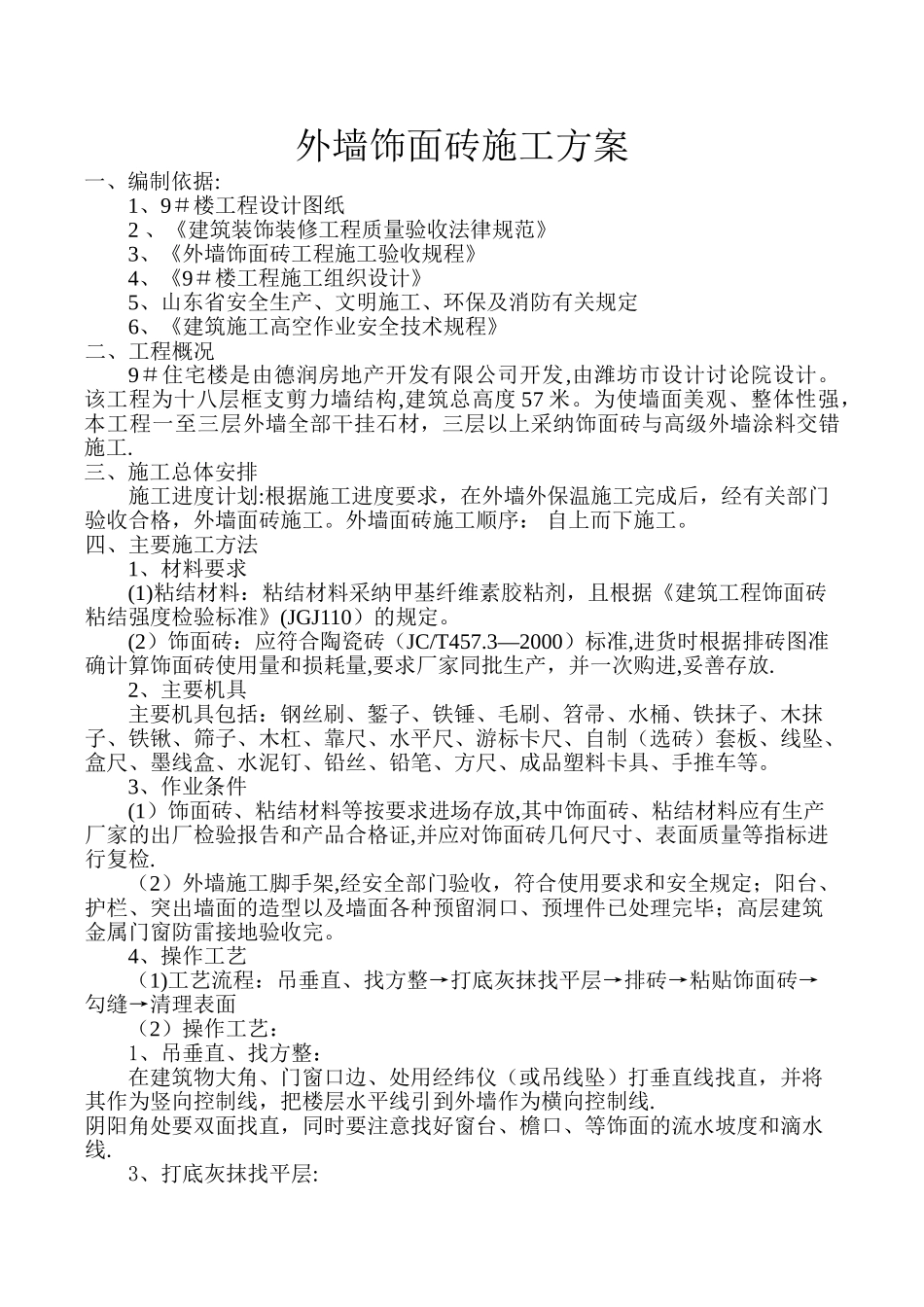

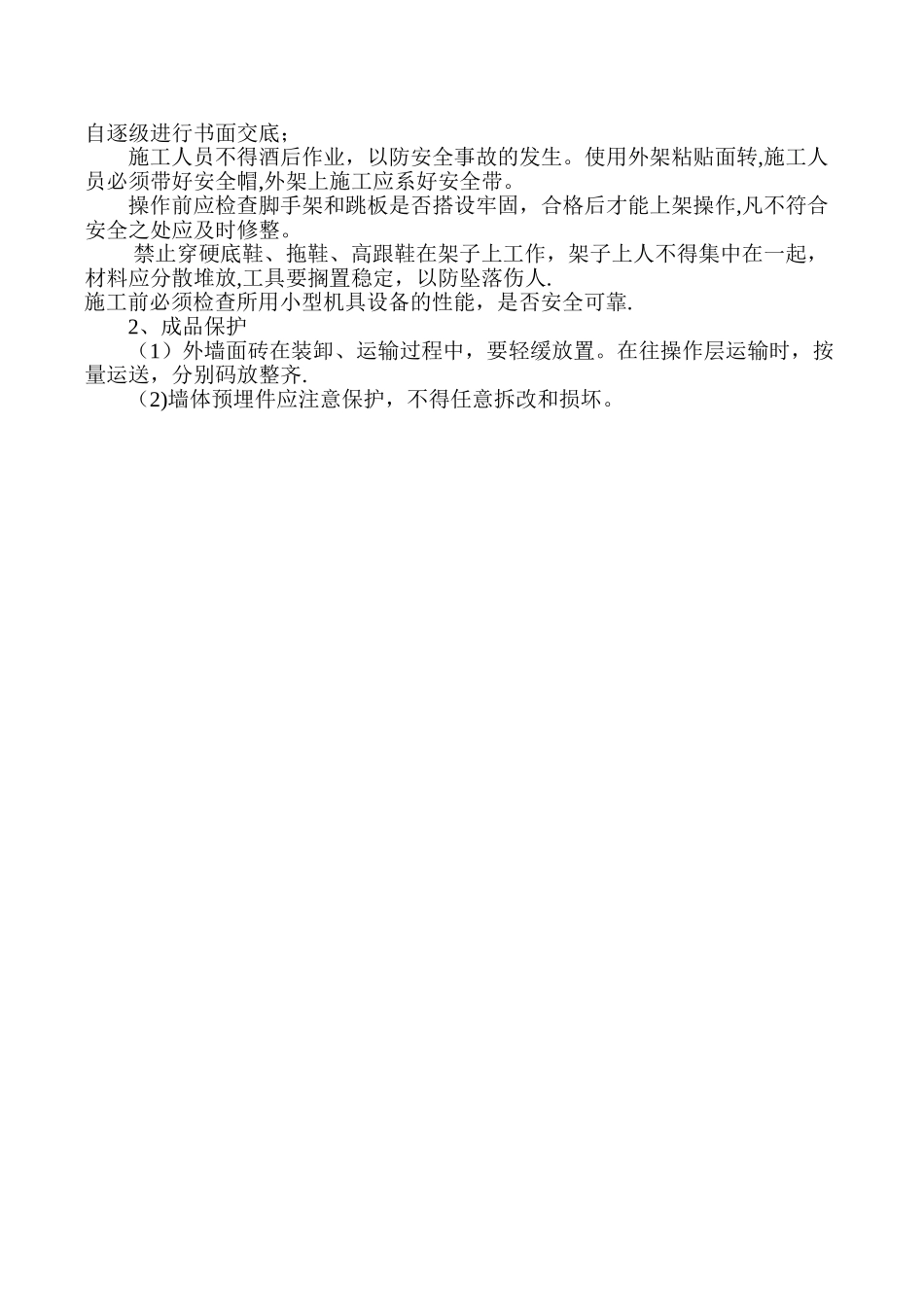

外墙饰面砖施工方案一、编制依据:1、9#楼工程设计图纸2 、《建筑装饰装修工程质量验收法律规范》3、《外墙饰面砖工程施工验收规程》4、《9#楼工程施工组织设计》5、山东省安全生产、文明施工、环保及消防有关规定6、《建筑施工高空作业安全技术规程》 二、工程概况9#住宅楼是由德润房地产开发有限公司开发,由潍坊市设计讨论院设计。该工程为十八层框支剪力墙结构,建筑总高度 57 米。为使墙面美观、整体性强,本工程一至三层外墙全部干挂石材,三层以上采纳饰面砖与高级外墙涂料交错施工.三、施工总体安排施工进度计划:根据施工进度要求,在外墙外保温施工完成后,经有关部门验收合格,外墙面砖施工。外墙面砖施工顺序: 自上而下施工。四、主要施工方法1、材料要求(1)粘结材料:粘结材料采纳甲基纤维素胶粘剂,且根据《建筑工程饰面砖粘结强度检验标准》(JGJ110)的规定。(2)饰面砖:应符合陶瓷砖(JC/T457.3—2000)标准,进货时根据排砖图准确计算饰面砖使用量和损耗量,要求厂家同批生产,并一次购进,妥善存放.2、主要机具主要机具包括:钢丝刷、錾子、铁锤、毛刷、笤帚、水桶、铁抹子、木抹子、铁锹、筛子、木杠、靠尺、水平尺、游标卡尺、自制(选砖)套板、线坠、盒尺、墨线盒、水泥钉、铅丝、铅笔、方尺、成品塑料卡具、手推车等。3、作业条件(1)饰面砖、粘结材料等按要求进场存放,其中饰面砖、粘结材料应有生产厂家的出厂检验报告和产品合格证,并应对饰面砖几何尺寸、表面质量等指标进行复检.(2)外墙施工脚手架,经安全部门验收,符合使用要求和安全规定;阳台、护栏、突出墙面的造型以及墙面各种预留洞口、预埋件已处理完毕;高层建筑金属门窗防雷接地验收完。4、操作工艺(1)工艺流程:吊垂直、找方整→打底灰抹找平层→排砖→粘贴饰面砖→勾缝→清理表面 (2)操作工艺:1、吊垂直、找方整:在建筑物大角、门窗口边、处用经纬仪(或吊线坠)打垂直线找直,并将其作为竖向控制线,把楼层水平线引到外墙作为横向控制线.阴阳角处要双面找直,同时要注意找好窗台、檐口、等饰面的流水坡度和滴水线.3、打底灰抹找平层:基层用粘结砂浆找平整,基层表面平整度最大允许偏差 3mm,立面垂直度最大允许偏差 4mm。4、排砖排砖时满足以下要求:阳角、窗口、大墙面等主要部位要排整砖,非整砖要放在不明显处,且不宜小于 1/2 整砖;横缝要与窗台齐平;对于窗台、窗上口等水平阳角处,顶面砖应压盖立面砖,立面底皮砖应封盖底面砖并下突 3~5...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

外墙纸皮砖施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
