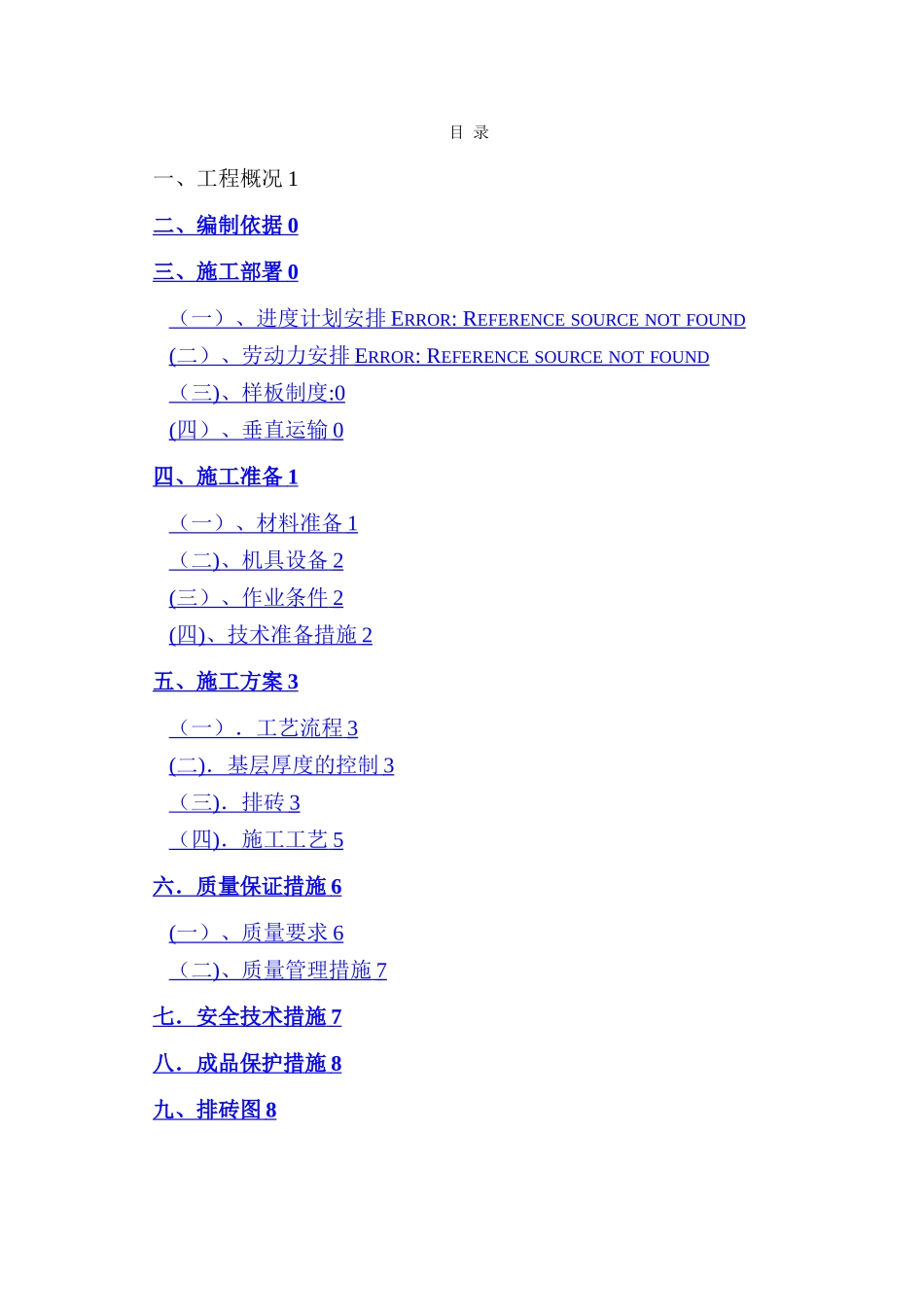

目 录一、工程概况 1二、编制依据 0 三、施工部署 0 (一)、进度计划安排 ERROR: REFERENCE SOURCE NOT FOUND ( 二)、劳动力安排 ERROR: REFERENCE SOURCE NOT FOUND (三 ) 、样板制度 : 0 ( 四)、垂直运输 0 四、施工准备 1 (一)、材料准备 1 (二 ) 、机具设备 2 ( 三)、作业条件 2 ( 四 ) 、技术准备措施 2 五、施工方案 3 (一).工艺流程 3 ( 二 ) .基层厚度的控制 3 (三 ) .排砖 3 (四 ) .施工工艺 5 六.质量保证措施 6 ( 一)、质量要求 6 (二 ) 、质量管理措施 7 七.安全技术措施 7 八.成品保护措施 8 九、排砖图 8 一、工程概况儒学文化区建设项目孔庙周边街景提升—建筑立面改造工程位与市区孔庙周边
本工程为装饰装修工程,墙面部分采纳小青砖贴砖

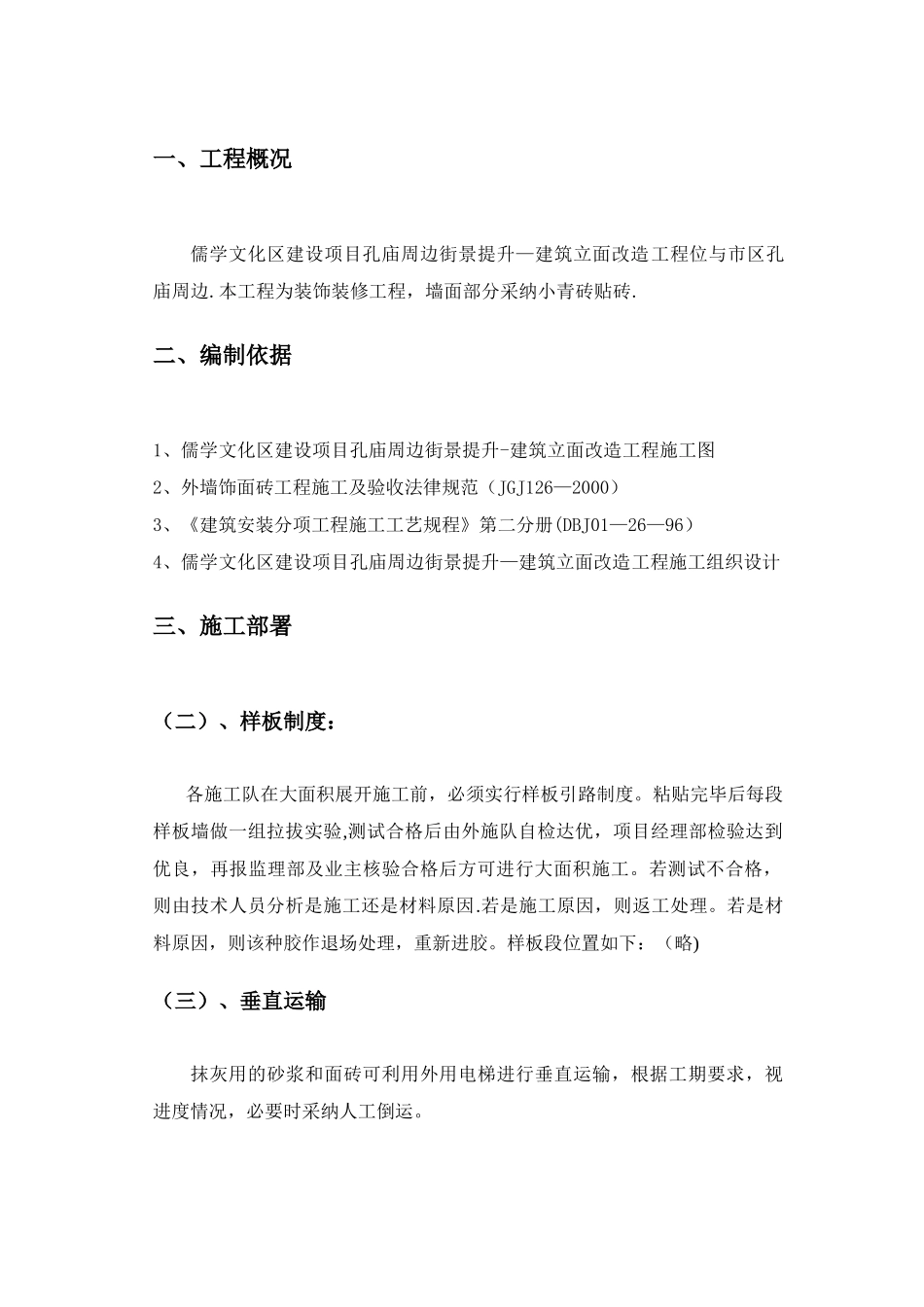

二、编制依据1、儒学文化区建设项目孔庙周边街景提升-建筑立面改造工程施工图2、外墙饰面砖工程施工及验收法律规范(JGJ126—2000)3、《建筑安装分项工程施工工艺规程》第二分册(DBJ01—26—96)4、儒学文化区建设项目孔庙周边街景提升—建筑立面改造工程施工组织设计三、施工部署(二)、样板制度:各施工队在大面积展开施工前,必须实行样板引路制度
粘贴完毕后每段样板墙做一组拉拔实验,测试合格后由外施队自检达优,项目经理部检验达到优良,再报监理部及业主核验合格后方可进行大面积施工
若测试不合格,则由技术人员分析是施工还是材料原因
若是施工原因,则返工处理
若是材料原因,则该种胶作退场处理,重新进胶
样板段位置如下:(略)(三)、垂直运输抹灰用的砂浆和面砖可利用外用电梯进行垂直运输,根据工期要求,视进度情况,必要时采纳人工倒运

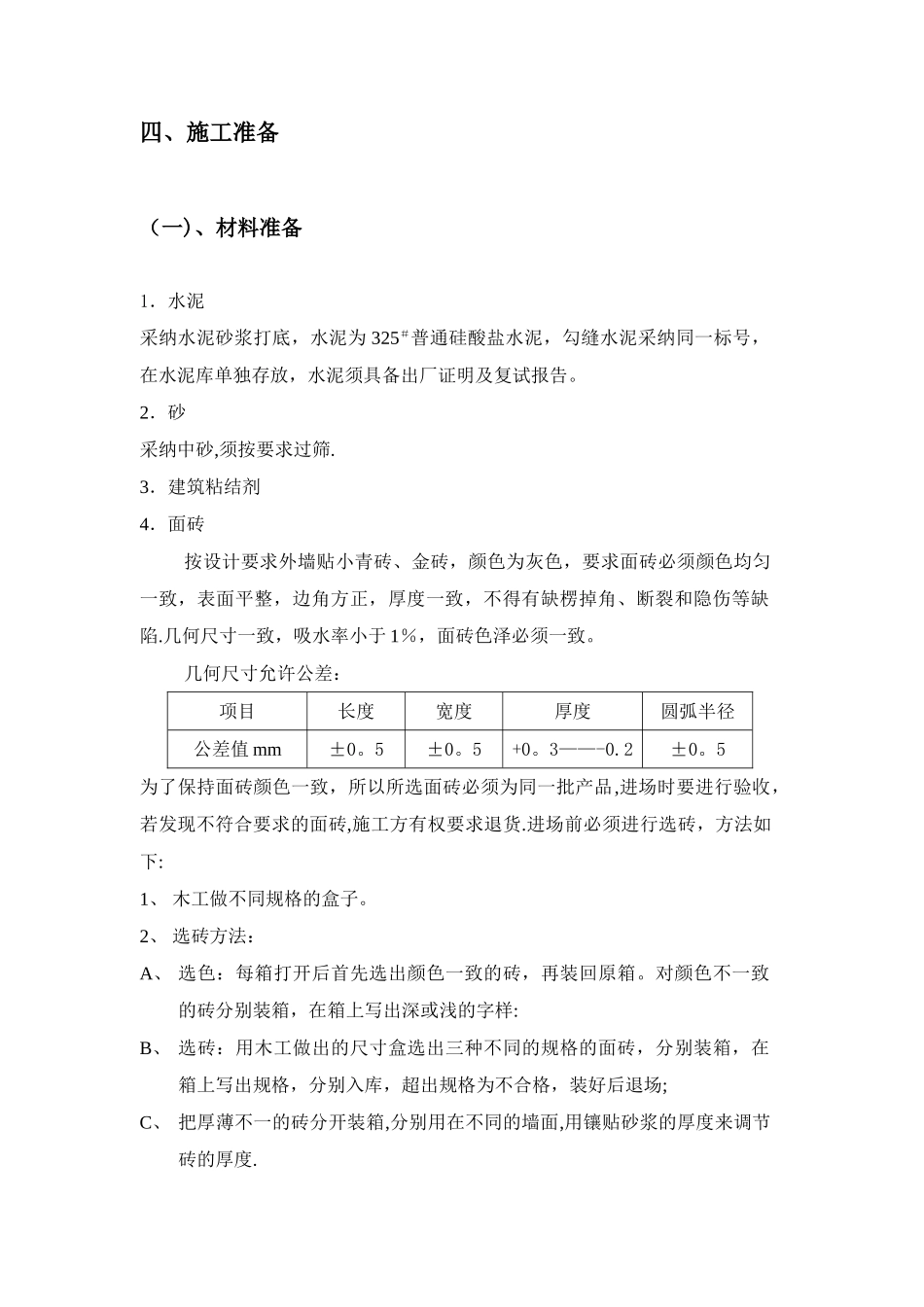

四、施工准备(一)、材料准备1.水泥采纳水泥砂浆打底,水泥为
