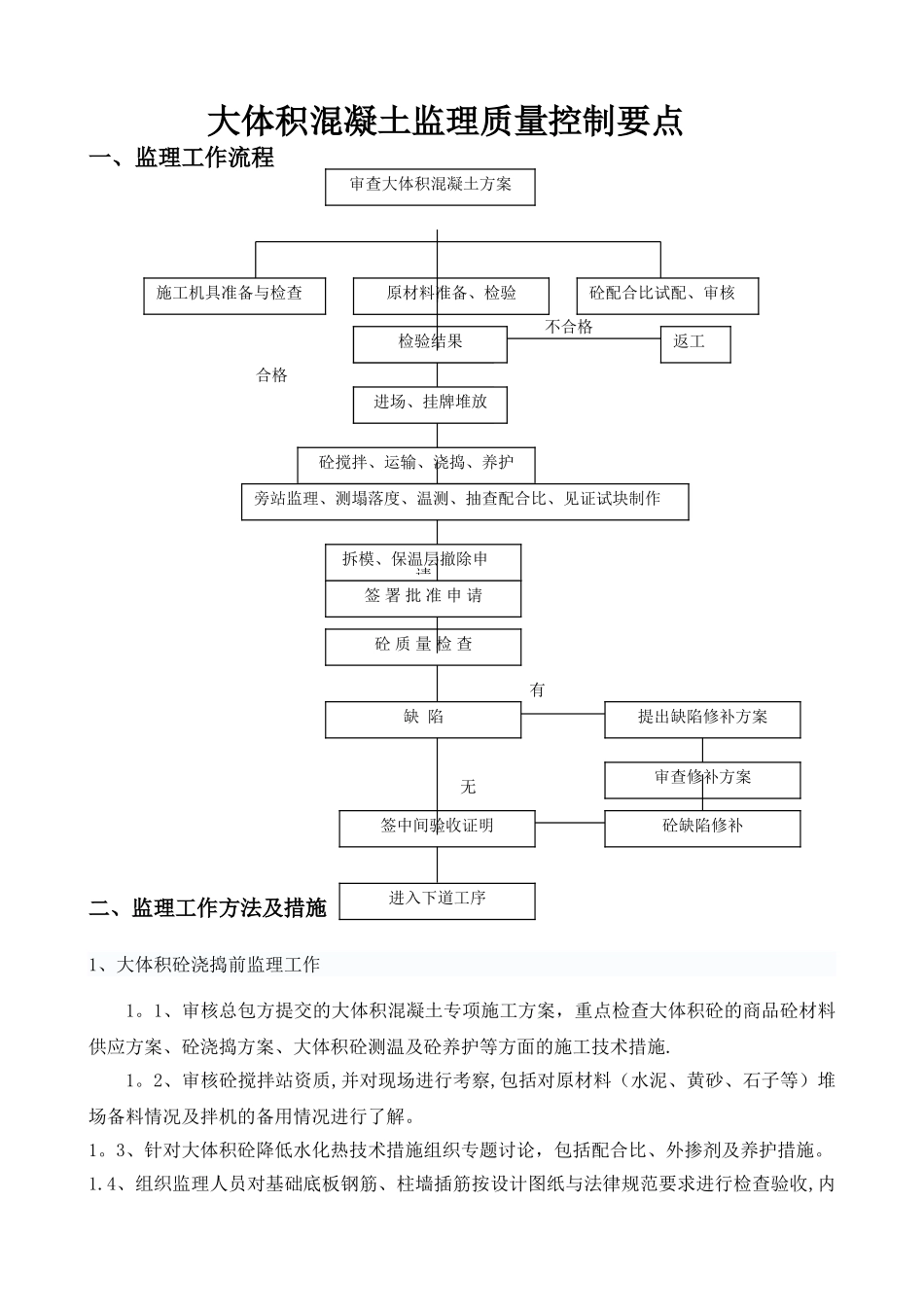

大体积混凝土监理质量控制要点一、监理工作流程 不合格 合格 有 无二、监理工作方法及措施1、大体积砼浇捣前监理工作1
1、审核总包方提交的大体积混凝土专项施工方案,重点检查大体积砼的商品砼材料供应方案、砼浇捣方案、大体积砼测温及砼养护等方面的施工技术措施
2、审核砼搅拌站资质,并对现场进行考察,包括对原材料(水泥、黄砂、石子等)堆场备料情况及拌机的备用情况进行了解
3、针对大体积砼降低水化热技术措施组织专题讨论,包括配合比、外掺剂及养护措施

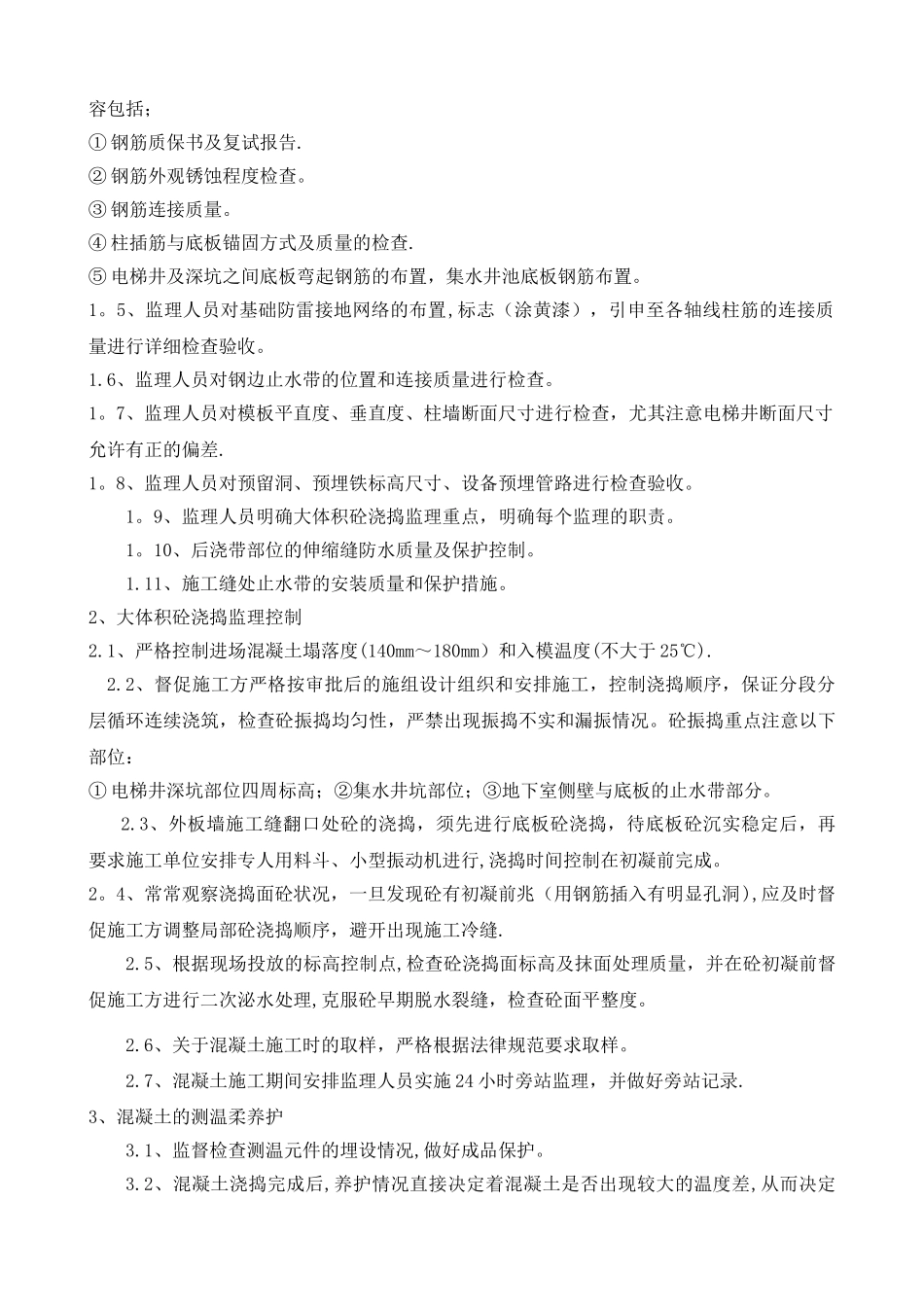

4、组织监理人员对基础底板钢筋、柱墙插筋按设计图纸与法律规范要求进行检查验收,内砼配合比试配、审核检验结果返工检验结果进场挂牌堆放进场、挂牌堆放砼搅拌、运输、浇捣、养护旁站监理、测塌落度、温测、抽查配合比、见证试块制作拆模、保温层撤除申 请签 署 批 准 申 请砼 质 量 检 查缺 陷提出缺陷修补方案审查修补方案砼缺陷修补签中间验收证明施工机具准备与检查原材料准备、检验审查大体积混凝土方案进入下道工序容包括;① 钢筋质保书及复试报告
② 钢筋外观锈蚀程度检查
③ 钢筋连接质量
④ 柱插筋与底板锚固方式及质量的检查
⑤ 电梯井及深坑之间底板弯起钢筋的布置,集水井池底板钢筋布置
5、监理人员对基础防雷接地网络的布置,标志(涂黄漆),引申至各轴线柱筋的连接质量进行详细检查验收
6、监理人员对钢边止水带的位置和连接质量进行检查
7、监理人员对模板平直度、垂直度、柱墙断面尺寸进行检查,尤其注意电梯井断面尺寸允许有正的偏差
8、监理人员对预留洞、预埋铁标高尺寸、设备预埋管路进行检查验收
9、监理人员明确大体积砼浇捣监理重点,明确每个监理的职责
10、后浇带部位的伸缩缝防水质量及保护控制
11、施工缝处止水带的安装质量和保护措施
2、大体积砼浇捣监理控制2

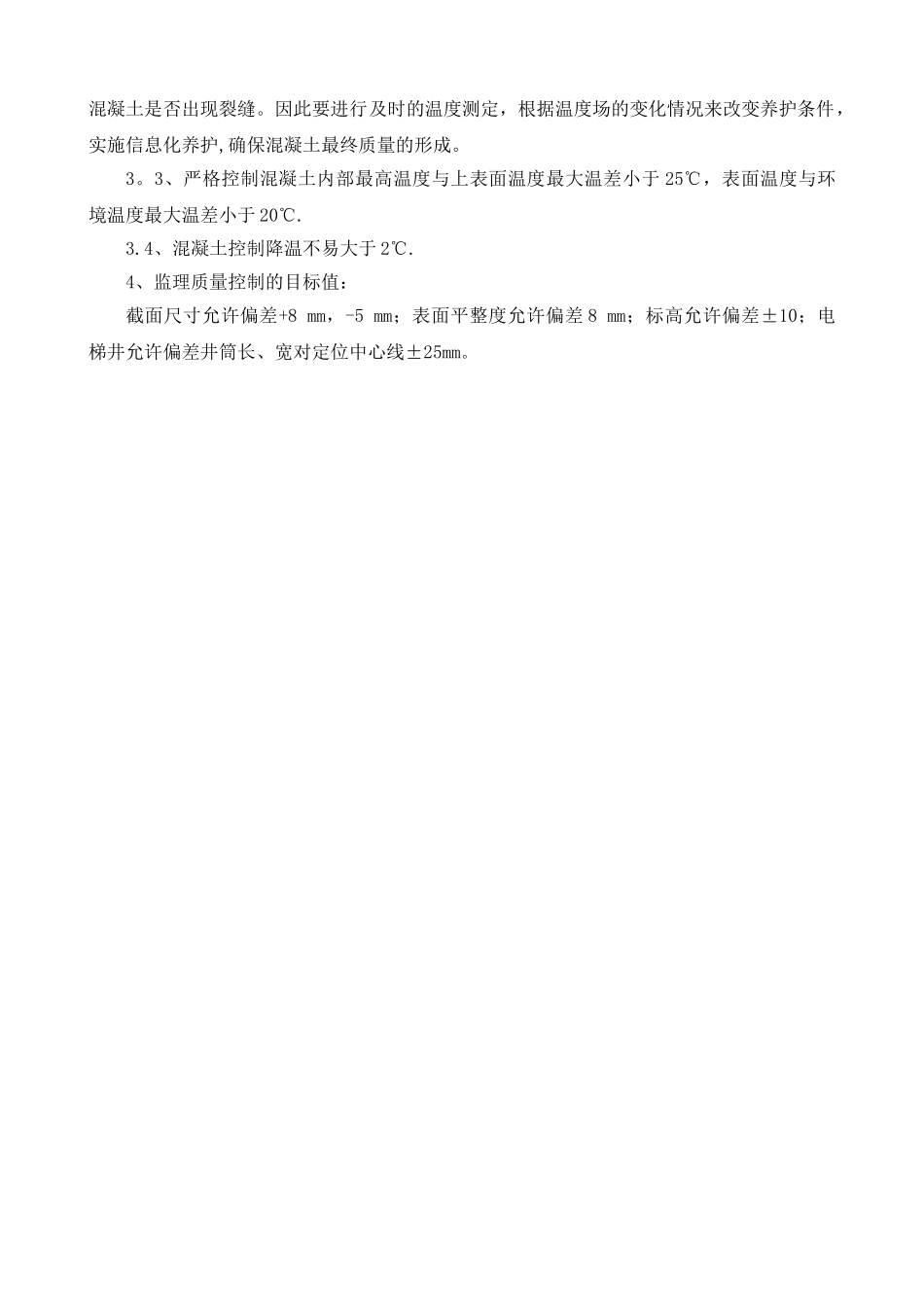

1、严格控制进场混凝土塌落度(140mm~180mm)
