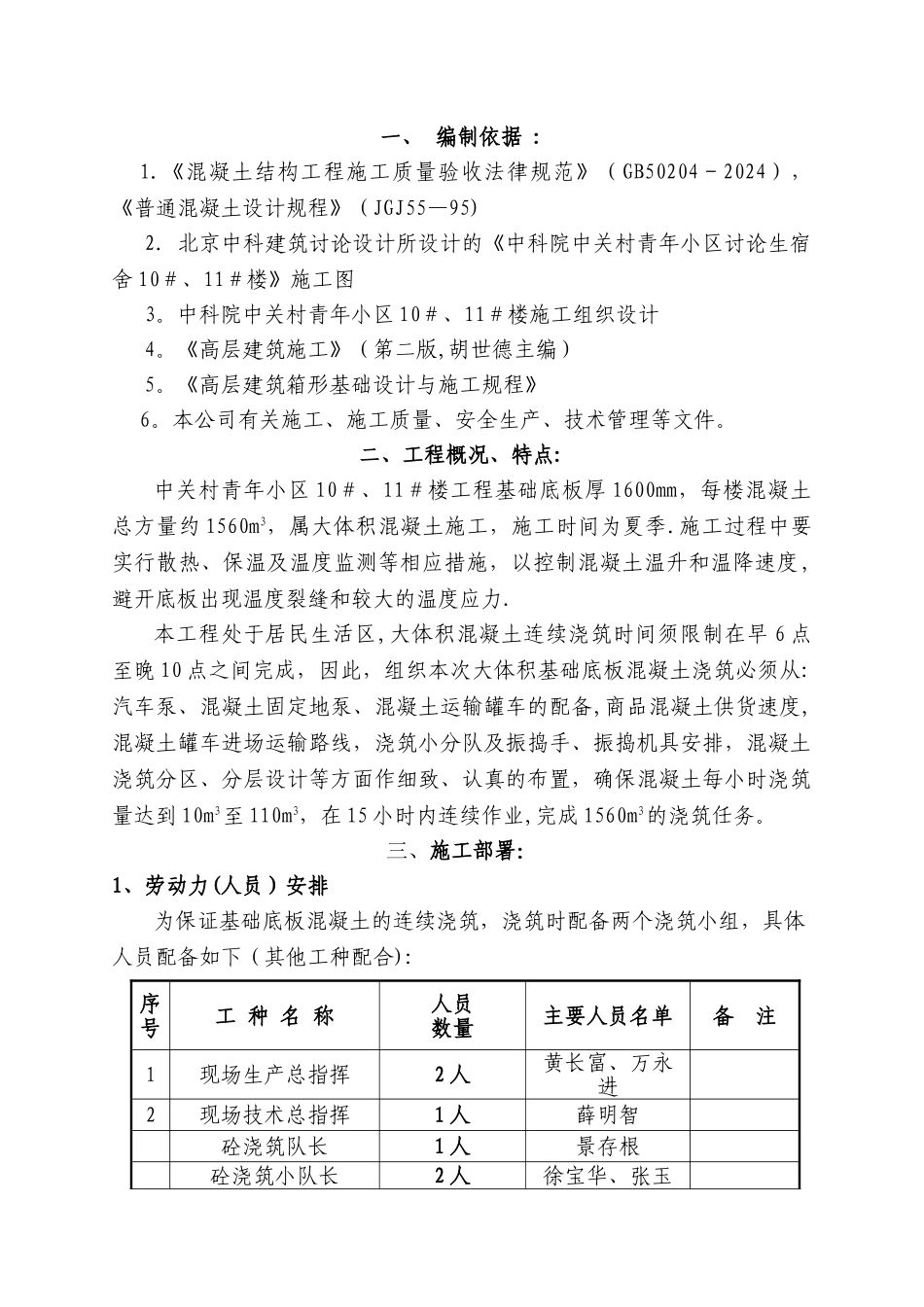

一、 编制依据 :1
《混凝土结构工程施工质量验收法律规范》(GB50204-2024),《普通混凝土设计规程》(JGJ55—95)2.北京中科建筑讨论设计所设计的《中科院中关村青年小区讨论生宿舍 10#、11#楼》施工图3
中科院中关村青年小区 10#、11#楼施工组织设计4
《高层建筑施工》(第二版,胡世德主编)5
《高层建筑箱形基础设计与施工规程》6
本公司有关施工、施工质量、安全生产、技术管理等文件
二、工程概况、特点:中关村青年小区 10#、11#楼工程基础底板厚 1600mm,每楼混凝土总方量约 1560m3,属大体积混凝土施工,施工时间为夏季
施工过程中要实行散热、保温及温度监测等相应措施,以控制混凝土温升和温降速度,避开底板出现温度裂缝和较大的温度应力
本工程处于居民生活区,大体积混凝土连续浇筑时间须限制在早 6 点至晚 10 点之间完成,因此,组织本次大体积基础底板混凝土浇筑必须从:汽车泵、混凝土固定地泵、混凝土运输罐车的配备,商品混凝土供货速度,混凝土罐车进场运输路线,浇筑小分队及振捣手、振捣机具安排,混凝土浇筑分区、分层设计等方面作细致、认真的布置,确保混凝土每小时浇筑量达到 10m3至 110m3,在 15 小时内连续作业,完成 1560m3的浇筑任务

三、施工部署:1、劳动力(人员)安排为保证基础底板混凝土的连续浇筑,浇筑时配备两个浇筑小组,具体人员配备如下(其他工种配合):序号工 种 名 称人员数量主要人员名单备 注1现场生产总指挥2 人黄长富、万永进2现场技术总指挥1 人薛明智砼浇筑队长1 人景存根砼浇筑小队长2 人徐宝华、张玉宏3混凝土供货验收2 人马德权、朱光虎4泵车处放料2 人×2=4 人5浇筑点放料4 人×2=8 人6振捣手8 人×2=16 人7找平、抹光、压实10 人×2=20人8护模4 人9护筋4 人10电工2 人于宏云、马德进11
