大型储罐液压顶升施工方法目前国内大型储罐施工方法有以下六种:液压提升倒装、中心柱倒装,充气顶升倒装、水浮倒装、正装法、机械顶升倒装
六种施工方法从施工质量、安全、进度和经济效益等方面作如下比较: 施工方法液压提升 中心柱 充气顶升 水浮正装 正装法 机械顶升 施工质量 易保证 易保证 较难保证 较难保证 较难保证 中 施工进度 快 较快 较快 慢 慢 较快 离工成本 低 中 较低 高 高 高 施工环境 好 较好 差 差 差 中 劳动强度 小 中 较小 大 大 大 适应范围 广 窄 窄 窄 窄 中 安全性 好 好 差 较差 差 中 机具占用 少 中 少 多 多 多 场地占用 少 多 少 少 多 中 液压提升倒装法介于几种施工方法之间,其特点一是适应范围广,理论上可适用于任意大小的储罐,二是操作控制简单、可靠、危险性小,因此已经越来越多的被采纳,其主要缺点是目前成套设备价格较贵,设备购置一次性投入较大
1 .液压顶升法,是倒装法的一种形式,其安装步骤与程序是:下图 2 .液压提升方法: 在先期施工的罐底板上安装数个固定垫墩 (400mm 高 , 间距 3—4 米 ), 然后组装第一层壁板和顶盖板 , 沿罐内壁 400mm 处均布数台(根据计算确定)液压提升机,以提升机的滑动托架托住固定在罐内壁的胀圈下部 , 操纵液压提升机的控制柜,集中控制各液压机的动作 , 液压提升机提升扒杆时 , 同时也将罐体提升 , 升至下一带壁板高度时 , 可进行一带壁板组装 , 然后落下扒杆、胀圈 , 再进行下一带提升组装 , 直到整个油罐倒装完毕

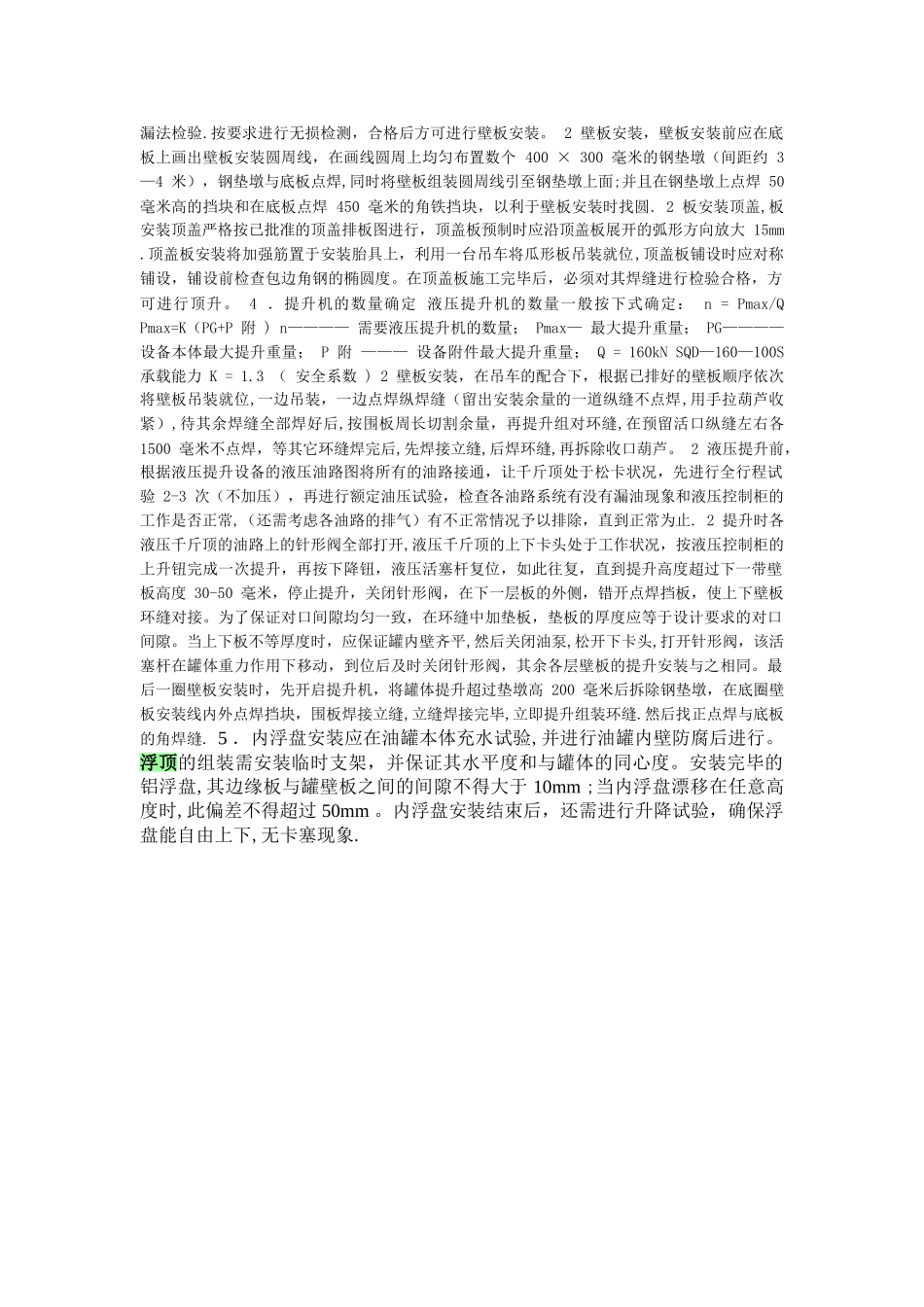

3 .施工技术 2 罐底板预制:按设计排板图编号下料,并按号堆放好
下料时要注意考虑焊接收缩量 50 毫米
罐底板下好料后,反面要按要求防腐,编号应在正面,使其在罐底铺设时能够按号施工
罐底边缘板和中幅板最少宽度和长度必须符合图纸和法律规范要求,尺寸要
