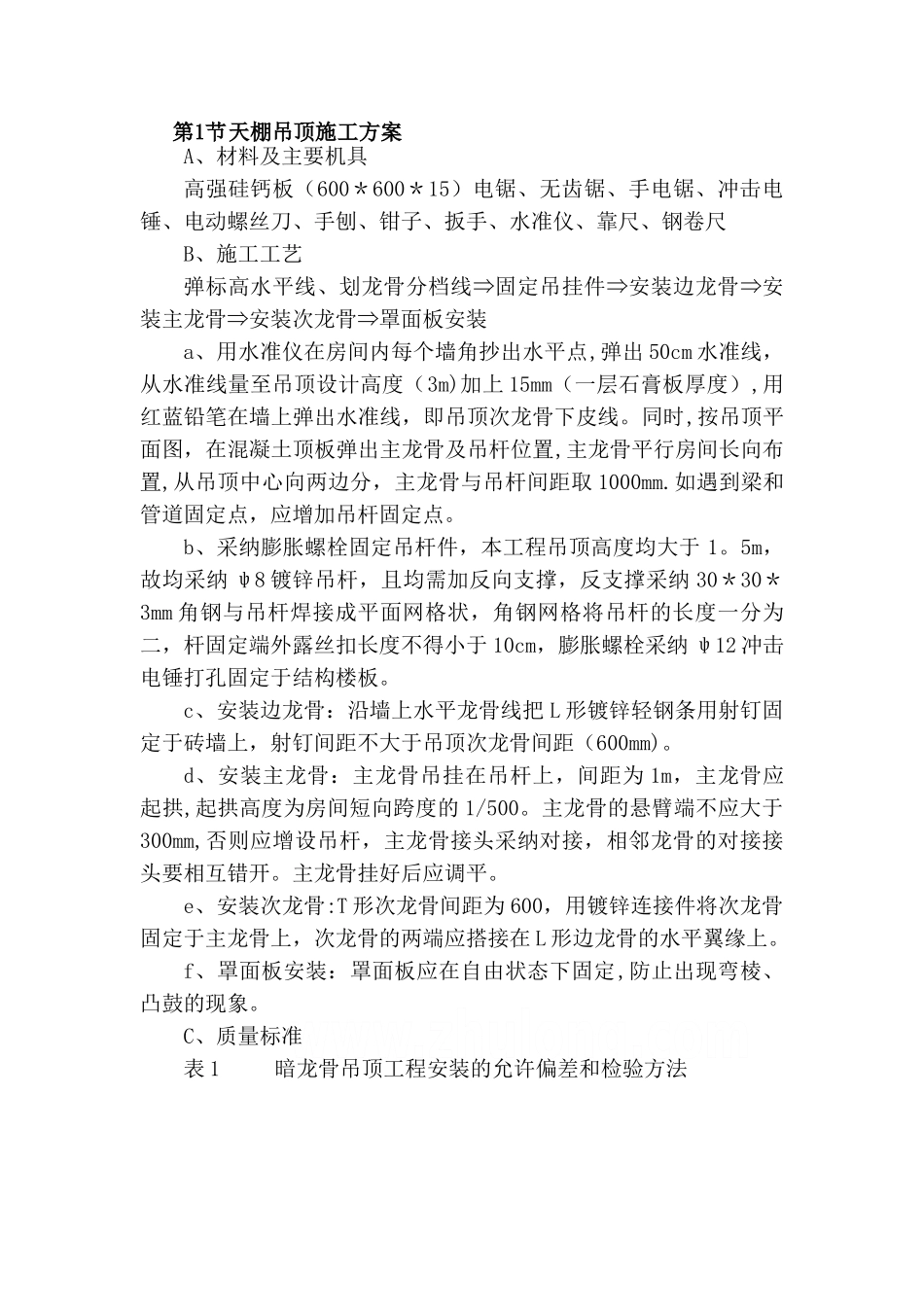

第1节天棚吊顶施工方案A、材料及主要机具高强硅钙板(600*600*15)电锯、无齿锯、手电锯、冲击电锤、电动螺丝刀、手刨、钳子、扳手、水准仪、靠尺、钢卷尺B、施工工艺弹标高水平线、划龙骨分档线固定吊挂件安装边龙骨安⇒⇒⇒装主龙骨安装次龙骨罩面板安装⇒⇒a、用水准仪在房间内每个墙角抄出水平点,弹出 50cm 水准线,从水准线量至吊顶设计高度(3m)加上 15mm(一层石膏板厚度),用红蓝铅笔在墙上弹出水准线,即吊顶次龙骨下皮线
同时,按吊顶平面图,在混凝土顶板弹出主龙骨及吊杆位置,主龙骨平行房间长向布置,从吊顶中心向两边分,主龙骨与吊杆间距取 1000mm
如遇到梁和管道固定点,应增加吊杆固定点
b、采纳膨胀螺栓固定吊杆件,本工程吊顶高度均大于 1
5m,故均采纳 ψ8 镀锌吊杆,且均需加反向支撑,反支撑采纳 30*30*3mm 角钢与吊杆焊接成平面网格状,角钢网格将吊杆的长度一分为二,杆固定端外露丝扣长度不得小于 10cm,膨胀螺栓采纳 ψ12 冲击电锤打孔固定于结构楼板
c、安装边龙骨:沿墙上水平龙骨线把 L 形镀锌轻钢条用射钉固定于砖墙上,射钉间距不大于吊顶次龙骨间距(600mm)
d、安装主龙骨:主龙骨吊挂在吊杆上,间距为 1m,主龙骨应起拱,起拱高度为房间短向跨度的 1/500
主龙骨的悬臂端不应大于300mm,否则应增设吊杆,主龙骨接头采纳对接,相邻龙骨的对接接头要相互错开
主龙骨挂好后应调平
e、安装次龙骨:T 形次龙骨间距为 600,用镀锌连接件将次龙骨固定于主龙骨上,次龙骨的两端应搭接在 L 形边龙骨的水平翼缘上
f、罩面板安装:罩面板应在自由状态下固定,防止出现弯棱、凸鼓的现象

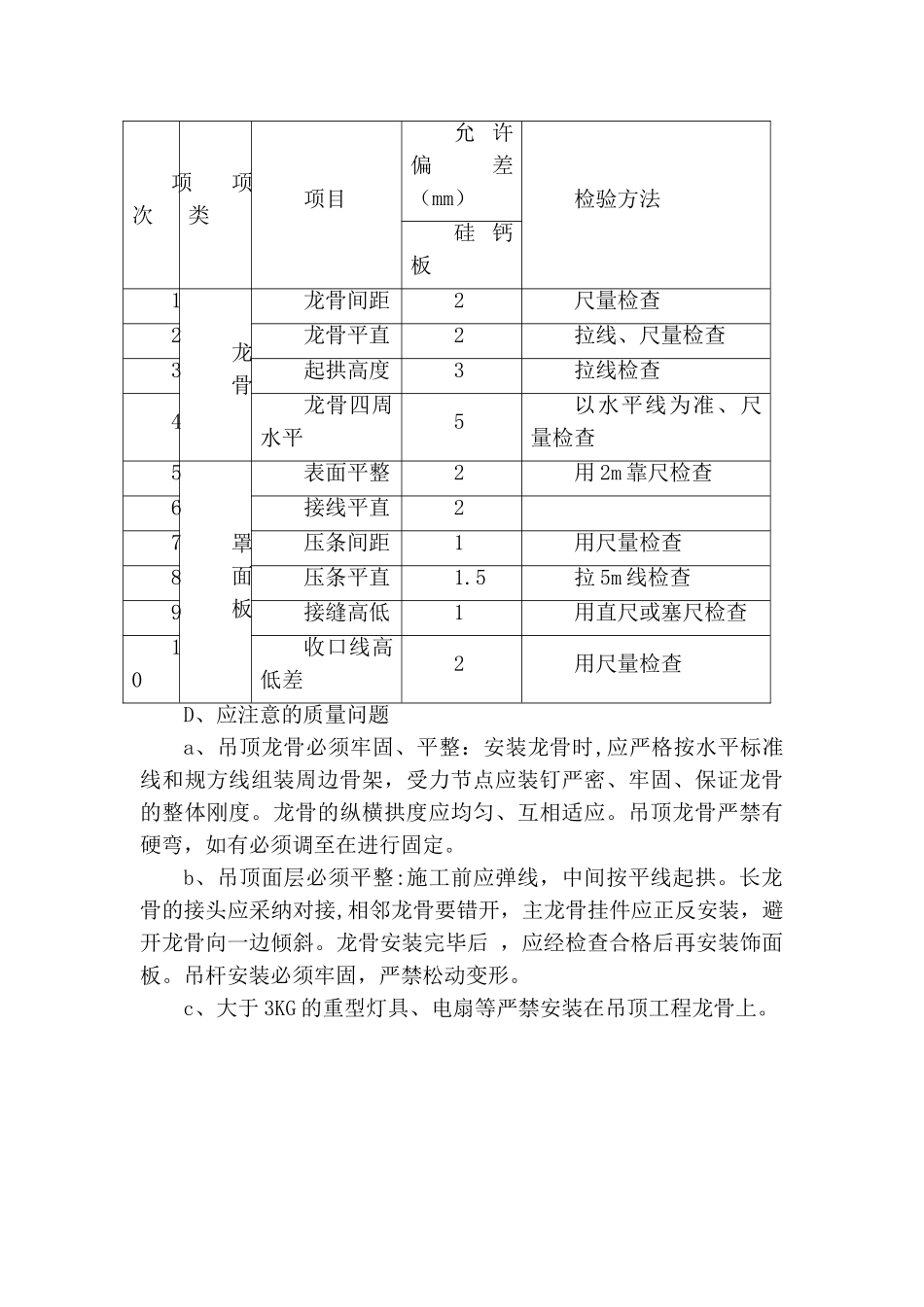

C、质量标准表 1 暗龙骨吊顶工程安装的允许偏差和检验方法项次项类项目允 许偏差(mm)检验方法硅 钙板1龙骨龙骨间距2尺量检查2龙骨平直2拉线、尺量检查3起拱高度3拉线检查4龙
