电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

安装单位施工界面划分

安装单位施工界面划分_第1页
1/7
安装单位施工界面划分_第2页
2/7
安装单位施工界面划分_第3页
3/7

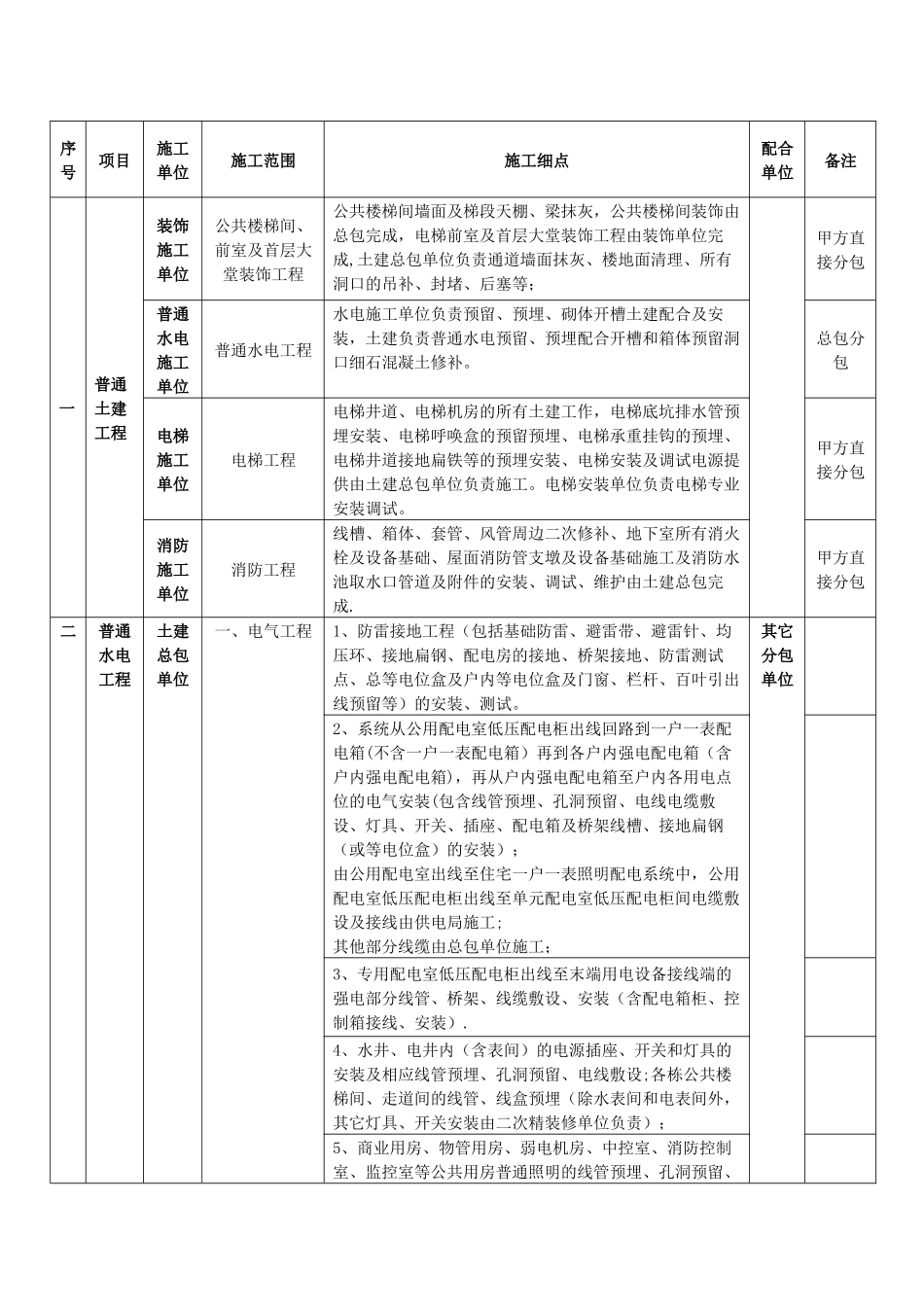

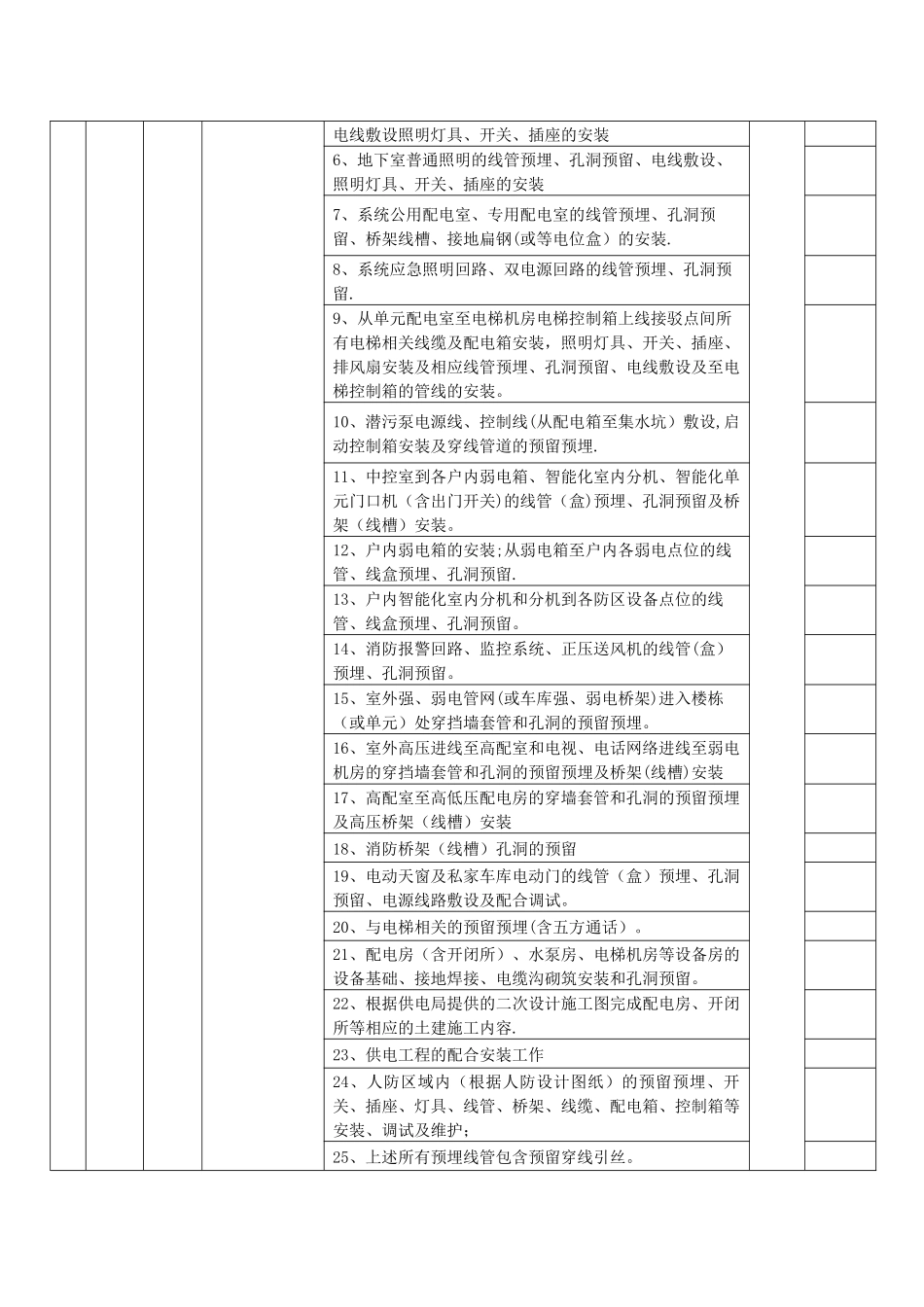

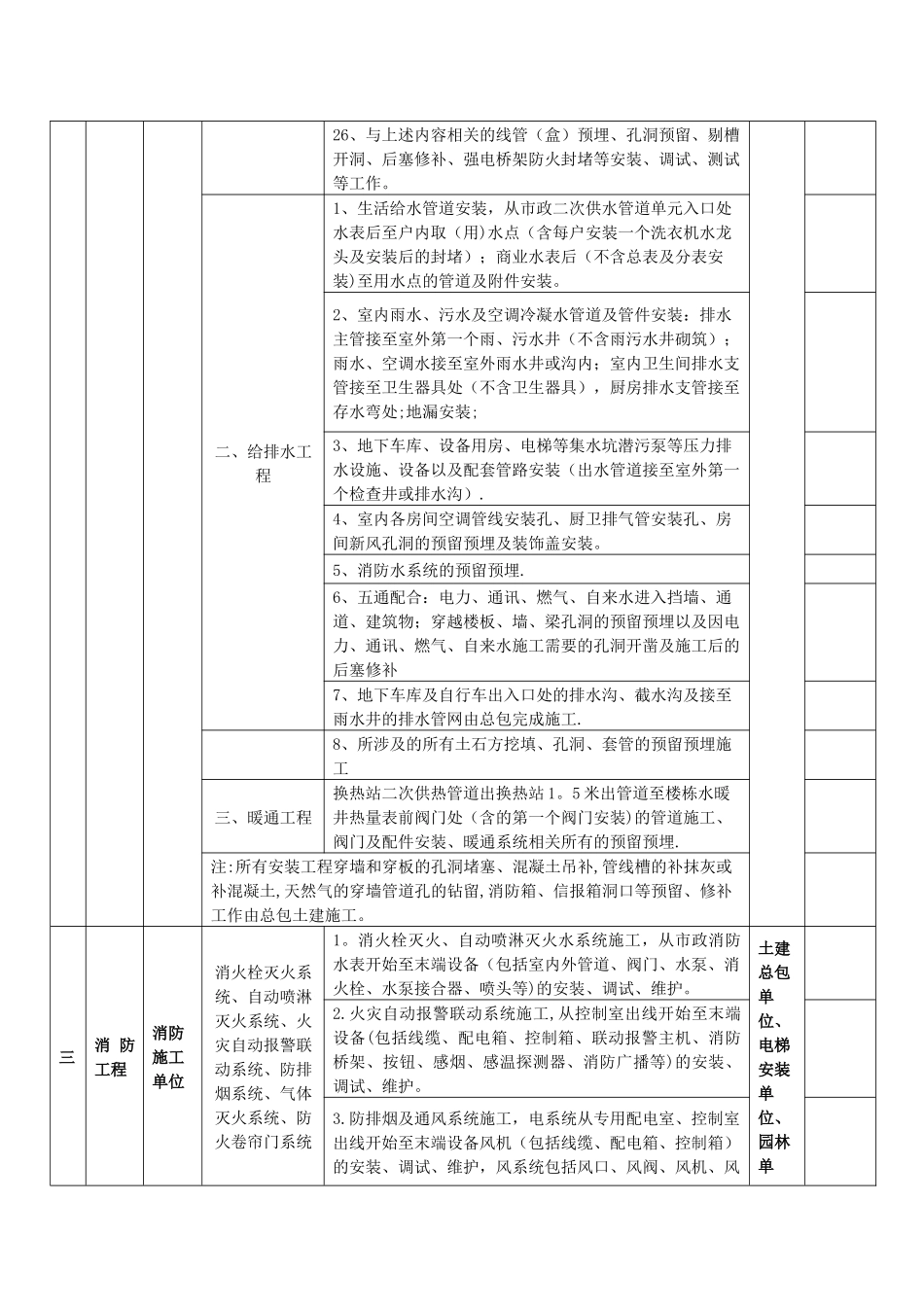

序号项目施工单位施工范围施工细点配合单位备注一普通土建工程装饰施工单位公共楼梯间、前室及首层大堂装饰工程公共楼梯间墙面及梯段天棚、梁抹灰,公共楼梯间装饰由总包完成,电梯前室及首层大堂装饰工程由装饰单位完成,土建总包单位负责通道墙面抹灰、楼地面清理、所有洞口的吊补、封堵、后塞等;甲方直接分包普通水电施工单位普通水电工程水电施工单位负责预留、预埋、砌体开槽土建配合及安装,土建负责普通水电预留、预埋配合开槽和箱体预留洞口细石混凝土修补。总包分包电梯施工单位电梯工程电梯井道、电梯机房的所有土建工作,电梯底坑排水管预埋安装、电梯呼唤盒的预留预埋、电梯承重挂钩的预埋、电梯井道接地扁铁等的预埋安装、电梯安装及调试电源提供由土建总包单位负责施工。电梯安装单位负责电梯专业安装调试。甲方直接分包消防施工单位消防工程线槽、箱体、套管、风管周边二次修补、地下室所有消火栓及设备基础、屋面消防管支墩及设备基础施工及消防水池取水口管道及附件的安装、调试、维护由土建总包完成.甲方直接分包二普通水电工程土建总包单位一、电气工程1、防雷接地工程(包括基础防雷、避雷带、避雷针、均压环、接地扁钢、配电房的接地、桥架接地、防雷测试点、总等电位盒及户内等电位盒及门窗、栏杆、百叶引出线预留等)的安装、测试。其它分包单位2、系统从公用配电室低压配电柜出线回路到一户一表配电箱(不含一户一表配电箱)再到各户内强电配电箱(含户内强电配电箱),再从户内强电配电箱至户内各用电点位的电气安装(包含线管预埋、孔洞预留、电线电缆敷设、灯具、开关、插座、配电箱及桥架线槽、接地扁钢(或等电位盒)的安装);由公用配电室出线至住宅一户一表照明配电系统中,公用配电室低压配电柜出线至单元配电室低压配电柜间电缆敷设及接线由供电局施工;其他部分线缆由总包单位施工;3、专用配电室低压配电柜出线至末端用电设备接线端的强电部分线管、桥架、线缆敷设、安装(含配电箱柜、控制箱接线、安装).4、水井、电井内(含表间)的电源插座、开关和灯具的安装及相应线管预埋、孔洞预留、电线敷设;各栋公共楼梯间、走道间的线管、线盒预埋(除水表间和电表间外,其它灯具、开关安装由二次精装修单位负责);5、商业用房、物管用房、弱电机房、中控室、消防控制室、监控室等公共用房普通照明的线管预埋、孔洞预留、电线敷设照明灯具、开关、插座的安装6、地下室普通照明的线管预埋、孔洞预留、电线敷设、照明灯...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

安装单位施工界面划分

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
